外墙贴砖施工技术交底
- 格式:doc
- 大小:27.50 KB
- 文档页数:2

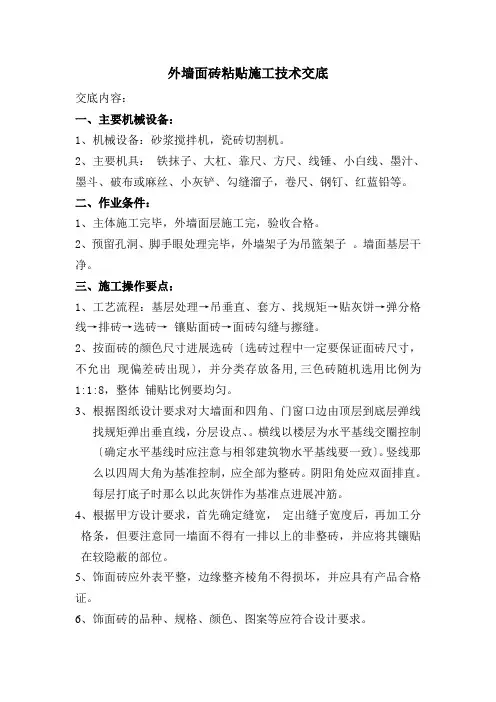

外墙贴砖施工技术交底一、操作工艺1、工艺流程:基层处理→打水平线→吊垂直→放线→布钢丝网(砼加气砌块墙面满铺)→检查基层→弹控制线→贴贴砖→调缝→找补修整→勾缝2、施工前应先做样板,样板完成后,必须经质检部门鉴定合格后,还要经甲方、监理、施工单位共同认定。
方可组织班组按样板要求施工.放完线后要经甲方、监理、施工单位共同认定3、吊垂直、套方、找规矩、贴灰饼:根据外墙面平整度找出贴砖的规矩,应在四周大角和门窗口边吊垂直线找直;然后根据面砖的规格、尺寸分层设点、横线则以楼层为水平基线交圈控制,竖向线则以四周大角和层间贯通为基线控制。
4、在弹水平线时,应计算出面砖的块数,使两线之间保持整砖数,需按总高度均分缝均匀,定出缝宽保持在10mm左右。
缝宽不得大于12 mm不得小于8mm 但要注意同一墙面不得有一排以上的非整砖,并应将其镶贴在较隐蔽的部位.5、贴砖:镶贴自上而下进行.阴阳角处的砖压向正确,非整砖的使用部位适宜。
套割:用整砖套割吻合,边缘整齐。
二、保证项目:1、面砖的品种、规格、颜色、图案咖啡色:浅黄色:砖红色(1:1:8).面砖砂浆饱满度不低于85%2、面砖镶贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷。
三、基本项目:1、面表平整、洁净,面砖颜色配比协调一致。
2、缝宽窄一致顺直,接缝平直,颜色一致,勾缝密实.五、成品保护1、镶贴好的砖墙面,应有切实可靠的防止污染的措施;同时要及时清擦干净残留在门窗框、预防污染。
六、应注意的质量问题1、空鼓、脱落:基层表面偏差较大,基层处理或施工不当,砂浆粘结不饱满,各层之间的粘结强度很差,面层就容易产生空鼓、脱落。
2、砂浆稠度控制不好,因而产生不同的干缩,也会造成空鼓。
应认真严格按照工艺标准操作,重视基层处理和自检工作,发现空鼓的应随即返工重贴.3、缝宽、窄不匀,墙面不平整:主要是施工时割砖不认真、尺寸不准确没有安线施工,操作不当等,造成缝不匀.基层有不好处镶砖砂浆厚度不调整故造成墙面不平整。

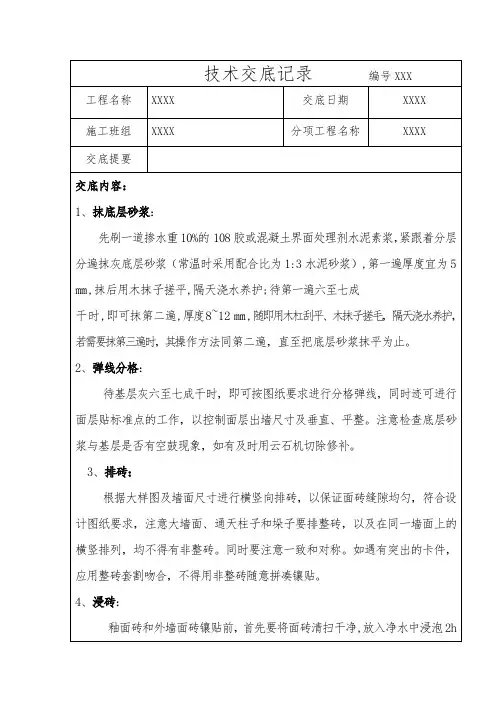

技术交底记录编号XXX工程名称XXXX 交底日期XXXX施工班组XXXX 分项工程名称XXXX交底提要交底内容:1、抹底层砂浆:先刷一道掺水重10%的108胶或混凝土界面处理剂水泥素浆,紧跟着分层分遍抹灰底层砂浆(常温时采用配合比为1:3水泥砂浆),第一遍厚度宜为5㎜,抹后用木抹子搓平,隔天浇水养护;待第一遍六至七成干时,即可抹第二遍,厚度8~12㎜,随即用木杠刮平、木抹子搓毛,隔天浇水养护,若需要抹第三遍时,其操作方法同第二遍,直至把底层砂浆抹平为止。
2、弹线分格:待基层灰六至七成干时,即可按图纸要求进行分格弹线,同时迹可进行面层贴标准点的工作,以控制面层出墙尺寸及垂直、平整。
注意检查底层砂浆与基层是否有空鼓现象,如有及时用云石机切除修补。
3、排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙均匀,符合设计图纸要求,注意大墙面、通天柱子和垛子要排整砖,以及在同一墙面上的横竖排列,均不得有非整砖。
同时要注意一致和对称。
如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。
4、浸砖:釉面砖和外墙面砖镶贴前,首先要将面砖清扫干净,放入净水中浸泡2h以上,取出待表面晾干或擦干净后方可使用。
5、镶贴面砖:镶贴应自下而上进行,高层建筑采取措施后(即对水平线、垂直线检查无误后,并外架子有分层作业安全保证的情况下),可分段进行。
在每一分段或分块内的面砖,均匀自下而上镶贴,从最下一层砖下皮的位置线先稳好靠尺,以此托住第一皮面砖,在面砖外皮上口拉水平通线,作为镶贴的标准。
做法:用1:1水泥砂浆加水重20%的众霸胶,在砖背面抹3~4㎜厚粘结即可。
但此种做法其基层灰必须抹得平整,而且砂子必须用窗纱筛后使用。
采用此做法,拉拔试验数据能达到2.8~3.6Mpa,远大于规范《建筑工程饰面砖粘结强度检验标准》JG110规定的每组试样平均粘结强度大于0.4Mpa的要求。
如果要求釉面砖拉缝镶贴时,面砖之间的水平缝宽度用米厘条控制,米厘条贴砖用砂浆与中层灰临时镶贴,米厘条贴砖用砂浆与中层灰临时镶贴,米厘条贴在已镶贴好的面砖上口,为保证其平整,可临时加垫小木楔。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工期限:____________________5. 施工内容:室内外墙面、地面瓷砖铺贴。
二、施工前准备1. 施工人员必须经过专业培训,了解瓷砖铺贴的工艺流程和安全操作规程。
2. 所有施工人员必须穿戴好个人防护用品,包括安全帽、工作服、手套、防护眼镜等。
3. 施工现场应配备必要的防护设施,如安全网、防护栏杆等。
4. 施工材料应整齐堆放,不得乱堆乱放,确保通道畅通。
三、施工安全注意事项1. 高处作业安全:- 施工人员在高处作业时,必须使用安全带,并系在可靠的位置。
- 高处作业区域下方应设置安全网或防护栏杆,防止落物伤人。
- 高处作业时,施工人员不得擅自离开作业区域。
2. 用电安全:- 施工现场用电必须符合安全规范,严禁私拉乱接电线。
- 电动工具必须安装漏电保护器,并定期检查电线绝缘情况。
- 施工人员不得在潮湿环境下使用电动工具。
3. 机械安全:- 施工中使用的切割机、磨光机等机械,必须安装防护装置,确保操作安全。
- 操作机械的人员必须经过专业培训,熟悉机械操作规程。
4. 材料搬运安全:- 材料搬运时应轻拿轻放,避免滑倒或砸伤。
- 搬运重物时,应使用专用工具,并多人协作。
5. 个人防护:- 施工人员应佩戴符合国家标准的安全帽、工作服、手套、防护眼镜等个人防护用品。
- 遇有灰尘、噪音等污染环境,应佩戴相应的防护用品。
四、施工过程中注意事项1. 基层处理:- 确保基层平整、干燥、清洁,无油污、灰尘等。
- 基层处理过程中,注意防止粉尘飞扬。
2. 瓷砖铺贴:- 瓷砖铺贴前,应进行预铺,确保瓷砖的尺寸、颜色、图案等符合设计要求。
- 铺贴过程中,注意瓷砖的水平和垂直度,避免空鼓、错位等问题。
- 铺贴完成后,及时清理缝隙,确保缝隙平整、干净。

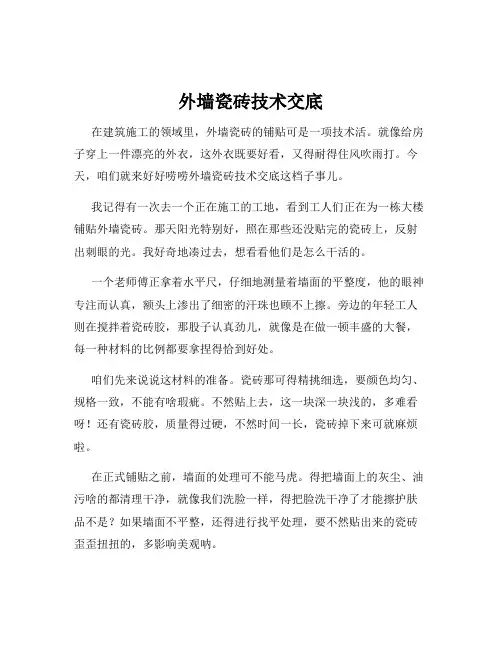

外墙瓷砖技术交底在建筑施工的领域里,外墙瓷砖的铺贴可是一项技术活。
就像给房子穿上一件漂亮的外衣,这外衣既要好看,又得耐得住风吹雨打。
今天,咱们就来好好唠唠外墙瓷砖技术交底这档子事儿。
我记得有一次去一个正在施工的工地,看到工人们正在为一栋大楼铺贴外墙瓷砖。
那天阳光特别好,照在那些还没贴完的瓷砖上,反射出刺眼的光。
我好奇地凑过去,想看看他们是怎么干活的。
一个老师傅正拿着水平尺,仔细地测量着墙面的平整度,他的眼神专注而认真,额头上渗出了细密的汗珠也顾不上擦。
旁边的年轻工人则在搅拌着瓷砖胶,那股子认真劲儿,就像是在做一顿丰盛的大餐,每一种材料的比例都要拿捏得恰到好处。
咱们先来说说这材料的准备。
瓷砖那可得精挑细选,要颜色均匀、规格一致,不能有啥瑕疵。
不然贴上去,这一块深一块浅的,多难看呀!还有瓷砖胶,质量得过硬,不然时间一长,瓷砖掉下来可就麻烦啦。
在正式铺贴之前,墙面的处理可不能马虎。
得把墙面上的灰尘、油污啥的都清理干净,就像我们洗脸一样,得把脸洗干净了才能擦护肤品不是?如果墙面不平整,还得进行找平处理,要不然贴出来的瓷砖歪歪扭扭的,多影响美观呐。
接下来就是铺贴的环节啦。
先在墙面上弹好控制线,这就像是给瓷砖们画好了“座位”,让它们各就各位。
然后把瓷砖胶均匀地涂抹在瓷砖背面,贴上墙,用橡皮锤轻轻敲实。
这里要注意,力度可不能太大,不然把瓷砖敲坏了可就糟糕啦。
每贴一行瓷砖,都要用靠尺检查一下平整度。
要是发现有不平整的地方,得及时调整。
就像我们走路,如果步子歪了,就得赶紧纠正,不然就会越走越偏。
还有啊,瓷砖之间的缝隙也要留得均匀一致。
这缝隙就像是衣服上的缝线,要是缝得歪七扭八的,这衣服能好看吗?而且,填缝的时候要用专门的填缝剂,把缝隙填得饱满密实,这样才能防水又美观。
在施工过程中,安全也是至关重要的。
工人们都得系好安全带,戴好安全帽,可不能拿自己的生命开玩笑。
当整栋楼的外墙瓷砖都铺贴完成后,远远望去,那整齐美观的墙面就像是一幅巨大的艺术品。

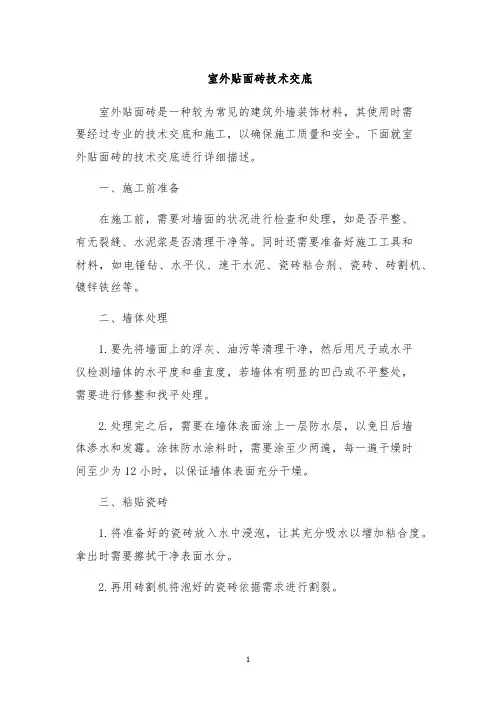

室外贴面砖技术交底室外贴面砖是一种较为常见的建筑外墙装饰材料,其使用时需要经过专业的技术交底和施工,以确保施工质量和安全。
下面就室外贴面砖的技术交底进行详细描述。
一、施工前准备在施工前,需要对墙面的状况进行检查和处理,如是否平整、有无裂缝、水泥浆是否清理干净等。
同时还需要准备好施工工具和材料,如电锤钻、水平仪、速干水泥、瓷砖粘合剂、瓷砖、砖割机、镀锌铁丝等。
二、墙体处理1.要先将墙面上的浮灰、油污等清理干净,然后用尺子或水平仪检测墙体的水平度和垂直度,若墙体有明显的凹凸或不平整处,需要进行修整和找平处理。
2.处理完之后,需要在墙体表面涂上一层防水层,以免日后墙体渗水和发霉。
涂抹防水涂料时,需要涂至少两遍,每一遍干燥时间至少为12小时,以保证墙体表面充分干燥。
三、粘贴瓷砖1.将准备好的瓷砖放入水中浸泡,让其充分吸水以增加粘合度。
拿出时需要擦拭干净表面水分。
2.再用砖割机将泡好的瓷砖依据需求进行割裂。
3.将用电锤钻钻好的孔洞中镶入镀锌铁丝,适度松紧以便之后瓷砖之间的缝隙处理。
4.将瓷砖粘合剂均匀地涂在墙面上,将瓷砖贴在墙面上并适度敲击以保持稳定。
墙面末角处的瓷砖需要进行45度割角处理以使接口美观自然。
5.在瓷砖之间对缝隙进行处理,可使用专业的瓷砖缝剂进行填充,以确保整个表面规整平坦,美观自然。
四、瓷砖的养护施工完成后,需要对瓷砖进行养护,保持其表面干净、干燥,避免受到水、雨淋等环境影响。
在施工后前72小时内,不能进行大面积的冲洗和踩踏。
必要的防护措施和安全措施要到位,以免发生意外。
以上就是室外贴面砖的技术交底内容,实际施工过程中应注意安全,做好防护工作,严格按照施工规范和技术要求进行施工,保证施工质量和安全。
一、交底目的为确保外墙面砖粘贴施工过程中的安全,防止安全事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有外墙面砖粘贴施工项目。
三、施工人员要求1. 施工人员必须经过专业培训,持有相应操作资格证书。
2. 施工人员应熟悉施工图纸和施工方案,了解本交底内容。
3. 施工人员应严格遵守各项安全操作规程。
四、施工现场安全注意事项1. 进入施工现场必须佩戴安全帽,系好下额带。
2. 严禁酒后作业、吸烟、追逐打闹。
3. 禁止私自拆除或移动防护设施、电器设备。
4. 禁止操作与自己无关的机械设备。
5. 高处作业必须系好合格的安全带,高挂低用。
6. 使用手持切割机时必须戴绝缘手套。
五、外墙面砖粘贴施工安全措施1. 材料准备:- 面砖:应选用符合国家标准的陶瓷砖,进场后由材料室收集相关资料,报质检员验收,合格后方可使用。
- 粘结剂:选用LD-615瓷砖粘贴柔性干混砂浆,经试贴、拉拔试验合格,每次进场应有出厂合格证和相关材质单。
- 其他材料:发泡聚乙烯软板、塑料滴水线槽、分格条、弹性密封膏,瓷砖勾缝剂等。
2. 施工工具:- 磅秤、筛子、手推车、大水桶、小水桶、平锹、木抹子、铁抹子、开刀、水平尺、方尺、靠尺板、大杠、灰槽、毛刷、滚筒、钢丝刷、小扫把、锤子、墨斗、粉线包、小白线、棉丝、云石机、錾子、勾缝溜子、托线板、线坠、托灰板等。
3. 施工工艺:- 按照排砖图进行预排,并留缝。
- 外墙铝合金窗附框安装完毕,外墙外侧护窗栏杆安装完毕。
- 按照排砖图放好控制线,特别是窗口边及拐角处控制线。
- 根据工程量,预先进行选砖,要求面砖只准在长向留置半砖,最小不得小于整砖的1/3,短方向整砖排布。
4. 安全措施:- 检查脚手板是否有空隙、有无探头板,护身栏、挡脚板是否齐全,确认合格后方可使用。
- 作业过程中遇到有脚手架与建筑物拉接点严禁拆除,禁止攀爬外脚手架。
- 脚手架上物料重量不得超过200/m²,集中载荷不得超过150/m²。
贴砖技术交底一、前言贴砖技术交底是指在进行瓷砖铺贴工作之前,施工人员与业主或监理等相关人员进行的一次技术交底,目的是确保施工质量和效果符合要求,减少后期维修和纠纷。
二、交底内容1. 瓷砖规格和质量要求在交底中,首先要明确使用的瓷砖规格和质量要求。
一般来说,不同房间的瓷砖规格可能会有所不同,如卫生间使用的地面瓷砖通常较小,而客厅使用的墙面瓷砖则可能较大。
同时,还需要明确每种类型的瓷砖的质量标准和检验方法。
2. 基层处理在进行铺贴之前,需要对基层进行处理。
具体操作包括清理基层表面、填补缝隙、找平等。
这些操作都应该符合国家相关标准和规范。
3. 粘结剂选择及使用方法粘结剂是连接基层与瓷砖之间的重要材料。
在选择粘结剂时应考虑其适用范围、强度等因素,并按其说明书的要求使用。
同时,还需注意粘结剂的混合、搅拌、施工等方法。
4. 瓷砖铺贴方法瓷砖铺贴是整个工程的重点环节。
在交底中,应明确铺贴方法和技巧,如瓷砖的排列方式、切割方法、间隙处理等。
此外,还需注意墙面或地面的水平度和垂直度。
5. 瓷砖勾缝勾缝是指在瓷砖之间填充美观且防水防污的填缝剂。
在交底中,应明确填缝剂材料和颜色选择,并注意填缝时的技巧和方法。
6. 后续维护在施工完成后,需要对铺贴的瓷砖进行保养和维护。
具体措施包括定期清洁、防潮防水等。
此外,在交底中还应告知业主或监理相关注意事项。
三、交底方式1. 会议形式可以通过召开现场会议的形式进行技术交底。
在会议上,施工人员可以向业主或监理详细介绍施工方案,并回答相关问题。
2. 建立档案在交底前,可以将施工方案和相关技术资料整理成档案,并交由业主或监理审核。
通过审核后,施工人员可以按照档案要求进行施工。
3. 现场演示为了更好地向业主或监理展示铺贴技术,可以现场演示一些关键步骤。
这样不仅可以让相关人员更加直观地了解施工过程,还能够避免后期的纠纷。
四、注意事项1. 交底应提前进行,确保施工前双方对铺贴技术和要求达成一致。

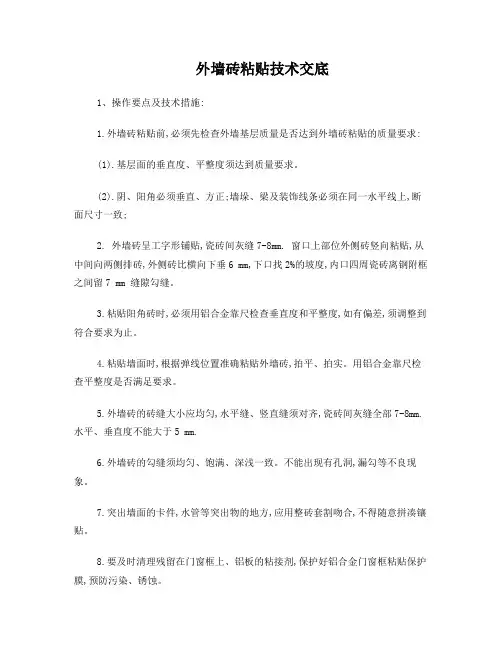

外墙砖粘贴技术交底
1、操作要点及技术措施:
1.外墙砖粘贴前,必须先检查外墙基层质量是否达到外墙砖粘贴的质量要求:
(1).基层面的垂直度、平整度须达到质量要求。
(2).阴、阳角必须垂直、方正;墙垛、梁及装饰线条必须在同一水平线上,断面尺寸一致;
2. 外墙砖呈工字形铺贴,瓷砖间灰缝7-8mm. 窗口上部位外侧砖竖向粘贴,从中间向两侧排砖,外侧砖比横向下垂6 mm,下口找2%的坡度,内口四周瓷砖离钢附框之间留7 mm 缝隙勾缝。
3.粘贴阳角砖时,必须用铝合金靠尺检查垂直度和平整度,如有偏差,须调整到符合要求为止。
4.粘贴墙面时,根据弹线位置准确粘贴外墙砖,拍平、拍实。
用铝合金靠尺检查平整度是否满足要求。
5.外墙砖的砖缝大小应均匀,水平缝、竖直缝须对齐,瓷砖间灰缝全部7-8mm.水平、垂直度不能大于5 mm.
6.外墙砖的勾缝须均匀、饱满、深浅一致。
不能出现有孔洞,漏勾等不良现象。
7.突出墙面的卡件,水管等突出物的地方,应用整砖套割吻合,不得随意拼凑镶贴。
8.要及时清理残留在门窗框上、铝板的粘接剂,保护好铝合金门窗框粘贴保护膜,预防污染、锈蚀。
9.各班组有工种穿叉的部位应相互配合,不能随意施工。
10.如有不详之处,详见现行的外墙面砖标准执行。
2、其它注意事项:
1.各班组须服从现场施工管理人员的指挥,积极配合施工管理人员的工作。
2.应严格按要求进行外墙砖的粘贴,否则返工造成浪费的材料全部由班组自行负责,并且加倍进行处罚。
3.现场人员上外架施工必须正确佩戴安全帽、安全带等安全防护用品。
一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工时间:____________________5. 施工内容:外墙瓷砖粘贴二、施工前安全技术交底1. 人员要求(1)施工人员必须经过专业培训,持有相关操作证书。
(2)施工人员应了解本工程安全技术交底内容,并严格按照规定操作。
2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,确保施工区域安全。
(2)施工现场应设置消防设施,确保消防安全。
(3)施工现场应设置防尘、防噪、防污染措施,确保施工环境良好。
3. 施工材料及工具安全(1)施工材料应具备质量合格证明,严禁使用过期、变质、假冒伪劣材料。
(2)施工工具应保持完好,定期检查和维护,确保施工工具安全可靠。
4. 施工工艺及注意事项(1)施工前应进行墙面基层处理,确保墙面平整、干净、无油污、无松动。
(2)施工过程中,应严格按照瓷砖粘贴工艺进行操作,确保瓷砖粘贴牢固。
(3)施工过程中,应注意避免高空作业,必要时采取安全防护措施。
5. 施工安全防护措施(1)施工人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
(2)高空作业时,必须设置安全防护栏杆,确保施工人员安全。
(3)施工过程中,应定期检查施工现场安全防护设施,确保其完好有效。
三、施工过程中安全技术交底1. 施工人员应按照安全技术交底内容,严格执行操作规程。
2. 施工过程中,如发现安全隐患,应立即停止施工,并及时报告项目负责人。
3. 施工过程中,应密切关注施工环境变化,及时调整施工方案,确保施工安全。
4. 施工过程中,应加强现场巡查,及时发现并消除安全隐患。
四、施工结束后安全技术交底1. 施工结束后,应进行安全验收,确保施工质量符合要求。
2. 施工现场应清理干净,无残留物。
3. 施工单位应将施工过程中发现的安全隐患及处理措施进行总结,为以后类似工程提供参考。
外墙面砖粘贴施工技术交底交底内容:一、主要机械设备:1、机械设备:砂浆搅拌机,瓷砖切割机。
2、主要机具:铁抹子、大杠、靠尺、方尺、线锤、小白线、墨汁、墨斗、破布或麻丝、小灰铲、勾缝溜子,卷尺、钢钉、红蓝铅等。
二、作业条件:1、主体施工完毕,外墙面层施工完,验收合格。
2、预留孔洞、脚手眼处理完毕,外墙架子为吊篮架子。
墙面基层干净。
三、施工操作要点:1、工艺流程:基层处理→吊垂直、套方、找规矩→贴灰饼→弹分格线→排砖→选砖→镶贴面砖→面砖勾缝与擦缝。
2、按面砖的颜色尺寸进展选砖〔选砖过程中一定要保证面砖尺寸,不允出现偏差砖出现〕,并分类存放备用,三色砖随机选用比例为1:1:8,整体铺贴比例要均匀。
3、根据图纸设计要求对大墙面和四角、门窗口边由顶层到底层弹线找规矩弹出垂直线,分层设点、。
横线以楼层为水平基线交圈控制〔确定水平基线时应注意与相邻建筑物水平基线要一致〕。
竖线那么以四周大角为基准控制,应全部为整砖。
阴阳角处应双面排直。
每层打底子时那么以此灰饼作为基准点进展冲筋。
4、根据甲方设计要求,首先确定缝宽,定出缝子宽度后,再加工分格条,但要注意同一墙面不得有一排以上的非整砖,并应将其镶贴在较隐蔽的部位。
5、饰面砖应外表平整,边缘整齐棱角不得损坏,并应具有产品合格证。
6、饰面砖的品种、规格、颜色、图案等应符合设计要求。
7、饰面砖应镶贴平整,接缝宽度符合要求,并填嵌密实,以防渗水。
8、镶贴室外突出的檐口、腰线、窗口、雨蓬等饰面,必须有流水坡度或滴水线。
9、用聚合物瓷砖胶浆粘贴的面砖,应使面层与基层粘结结实,无空鼓。
10、饰面砖应镶贴在平整、粗糙的基层上,光滑的基体或基层外表,镶贴前应处理。
残留的砂浆、尘土和油渍等应去除干净。
11、饰面砖镶贴前应先选砖预排,以使饼缝均匀。
在同一墙面上的横竖排列。
不宜有一行以上的非整砖。
非整砖行应排在次要部位或阴角处。
12、外墙砖的接缝宽度与整排砖中。
13、饰面砖镶贴采用专用瓷砖粘贴聚合物砂浆,镶贴砂浆厚度6~8mm。
墙面贴砖安全技术交底
1. 背景
墙面贴砖是一项常见的装修工程,因为涉及到墙体结构和负载承受能力,所以需要进行安全技术交底。
2. 目的
本文档旨在向工程人员提供有关墙面贴砖的安全技术要求,确保施工过程中的安全性和质量。
3. 安全技术要求
3.1 墙面结构检查
在进行贴砖工作之前,必须对墙面结构进行检查,确保其足够坚固并能承受砖瓦的重量。
如果发现墙面存在结构问题,必须及时修复或加固。
3.2 砖瓦选择和质量检查
在选择砖瓦时,应优先选用符合国家标准的产品。
在施工前,必须对砖瓦进行质量检查,确保其表面平整、无明显裂纹或损坏,并符合设计要求。
3.3 砖瓦粘贴材料选择
选择适合的砖瓦粘贴材料,如粘结剂和填缝剂。
确保选择的材料符合国家标准,并具备良好的粘结力和抗水性能。
3.4 粘贴过程
在粘贴砖瓦时,必须确保砖瓦与墙面之间的粘结牢固。
施工人员应按照正确的方法和顺序进行操作,避免出现空鼓、掉砖或粘结强度不足等问题。
3.5 砖瓦防水处理
对于需要防水的墙面砖贴,必须在粘贴完成后进行防水处理。
选择适合的防水涂料或材料,确保墙面具备良好的防水性能。
3.6 施工安全措施
在进行墙面贴砖工作时,工程人员必须遵守相关的施工安全规
范和措施,如佩戴安全帽、手套和防尘口罩,使用安全梯和扶手。
4. 总结
本文档介绍了墙面贴砖的安全技术要求,包括墙面结构检查、
砖瓦选择和质量检查、砖瓦粘贴材料选择、粘贴过程、砖瓦防水处
理和施工安全措施等。
在进行墙面贴砖工程时,务必遵守这些要求,确保施工安全和质量。

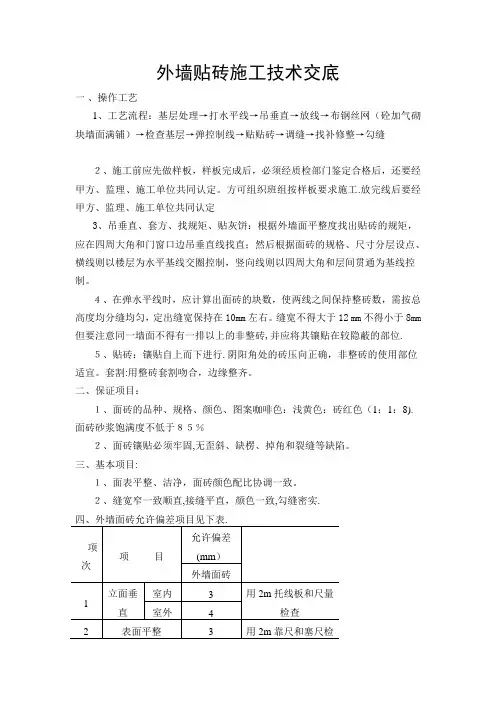

外墙贴砖施工技术交底一、操作工艺1、工艺流程:基层处理→打水平线→吊垂直→放线→布钢丝网(砼加气砌块墙面满铺)→检查基层→弹控制线→贴贴砖→调缝→找补修整→勾缝2、施工前应先做样板,样板完成后,必须经质检部门鉴定合格后,还要经甲方、监理、施工单位共同认定。
方可组织班组按样板要求施工。
放完线后要经甲方、监理、施工单位共同认定3、吊垂直、套方、找规矩、贴灰饼:根据外墙面平整度找出贴砖的规矩,应在四周大角和门窗口边吊垂直线找直;然后根据面砖的规格、尺寸分层设点、横线则以楼层为水平基线交圈控制,竖向线则以四周大角和层间贯通为基线控制.4、在弹水平线时,应计算出面砖的块数,使两线之间保持整砖数,需按总高度均分缝均匀,定出缝宽保持在10mm左右.缝宽不得大于12 mm不得小于8mm但要注意同一墙面不得有一排以上的非整砖,并应将其镶贴在较隐蔽的部位.5、贴砖:镶贴自上而下进行。
阴阳角处的砖压向正确,非整砖的使用部位适宜.套割:用整砖套割吻合,边缘整齐。
二、保证项目:1、面砖的品种、规格、颜色、图案咖啡色:浅黄色:砖红色(1:1:8)。
面砖砂浆饱满度不低于85%2、面砖镶贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷。
三、基本项目:1、面表平整、洁净,面砖颜色配比协调一致。
2、缝宽窄一致顺直,接缝平直,颜色一致,勾缝密实。
五、成品保护1、镶贴好的砖墙面,应有切实可靠的防止污染的措施;同时要及时清擦干净残留在门窗框、预防污染.六、应注意的质量问题1、空鼓、脱落:基层表面偏差较大,基层处理或施工不当,砂浆粘结不饱满,各层之间的粘结强度很差,面层就容易产生空鼓、脱落。
2、砂浆稠度控制不好,因而产生不同的干缩,也会造成空鼓。
应认真严格按照工艺标准操作,重视基层处理和自检工作,发现空鼓的应随即返工重贴。
3、缝宽、窄不匀,墙面不平整:主要是施工时割砖不认真、尺寸不准确没有安线施工,操作不当等,造成缝不匀.基层有不好处镶砖砂浆厚度不调整故造成墙面不平整。
外墙贴砖技术交底关键信息项:1、工程名称:____________________________2、施工地点:____________________________3、施工单位:____________________________4、施工负责人:____________________________5、贴砖面积:____________________________6、瓷砖规格:____________________________7、施工工期:____________________________8、质量要求:____________________________11 施工准备111 材料准备外墙瓷砖:品种、规格、图案、颜色应符合设计要求,并有产品合格证。
水泥:采用普通硅酸盐水泥,强度等级不低于 325 级,有出厂证明和复试报告。
砂:中砂,含泥量不大于 3%,过筛备用。
粘结剂:应符合相关标准要求,有产品合格证和使用说明书。
其他材料:如勾缝剂、瓷砖十字架等。
112 主要机具砂浆搅拌机、瓷砖切割机、手推车、铁锹、靠尺、水桶、扫帚、钢丝刷、小灰铲、线坠、小白线等。
113 作业条件外墙保温层施工完毕,并验收合格。
门窗框已安装完毕,并验收合格。
阳台栏杆、预留孔洞及排水管等处理完毕。
墙面基层清理干净,无油污、灰尘、脱模剂等杂物。
按照设计要求进行排砖,并弹出控制线。
12 施工工艺流程121 基层处理首先将墙面基层上的灰尘、污垢、油渍等清理干净。
对基层表面进行凿毛处理,增加基层与粘结层的附着力。
用钢丝刷将基层刷毛,并浇水湿润。
122 吊垂直、套方、找规矩从顶层开始用大线坠绷铁丝吊垂直,然后根据面砖的规格尺寸分层设点、做灰饼。
横线则以楼层为水平基准线交圈控制,竖向线则以四周大角和通天柱或垛子为基准线控制,应全部是整砖。
每层打底时则以此灰饼作为基准点进行冲筋,使其底层灰做到横平竖直。
123 抹底层砂浆先刷一道掺水重 10%的 108 胶水泥素浆,紧跟着分层分遍抹底层砂浆(常温时采用配合比为 1∶3 水泥砂浆),第一遍厚度宜为 5mm,抹后用木抹子搓平,隔天浇水养护;待第一遍六至七成干时,即可抹第二遍,厚度约 8~12mm,随即用木杠刮平、木抹子搓毛,隔天浇水养护,若需要抹第三遍时,其操作方法同第二遍,直至把底层砂浆抹平为止。
技术交底记录编号:工程名称交底日期施工单位交底项目外墙贴砖装饰工程交底内容:一:前期准备:1、施工过程中,必须坚持“以人为本”、“安全第一、预防为主”的安全生产方针,做好人员进场安全技术交底,“三统一”,做好“四口”、“五临边”防护。
2、必须经过有关部门进行结构工程的验收,合格后方可进行抹灰施工。
3、所用水泥必须经过试验,合格后方可全面进行。
4、基层表面突出的混凝土应剔平,灰尘、污垢应清除干净。
5、所用斗车,灰盆,灰铲,灰板,长、短铝合金,胶皮管,扫帚,电动搅灰机,电线、电缆,照明用具等应准备齐全。
二、外墙用抹灰砂浆配合比:1:2.5 防水水泥砂浆(含3%防水剂),内掺0.9Kg/m3 聚丙烯抗裂纤维。
外墙面砖粘贴用水泥油粘接。
外墙面砖为73×73 纸皮砖,局部为100×100 外墙砖,具体分色见外墙效果图。
三、工艺流程:基层清理——基层冲水——吊垂直抹灰饼——不同材料相交处钉钢丝网——外墙穿墙导管封堵——混凝土基层甩浆——洒水润湿——墙面冲筋——分层抹灰——卫生清理——养护——弹外墙砖模数线——洒水润湿——刮水泥油粘接——外墙砖粘贴——外墙砖撕纸——外墙砖勾缝——外墙面砖清洗——收边补烂——卫生清理四、施工要求:1、管道穿越墙洞、楼板洞应及时安放套管,并用1:3 水泥浆或细石混凝土填嵌密实;电线管、消防栓箱、配电箱安装完毕,并将背后明露部分钉好钢丝网;接线盒用纸堵严,所有门窗、阳台、挑板檐口设置鹰嘴,下沿设分水。
2、吊垂直抹灰饼厚度根据外墙面砖模数确定为纸皮砖收口尺寸。
3、所有不同材料相交处均钉500mm 宽钢丝网,门、窗洞口角上按45°钉200mm 宽钢丝网。
4、所有外墙穿墙导管用膨胀泡沫进行封堵;所有外墙预留洞,先将洞口剔凿干净,冲水润湿,再用C25 细石混凝土分两至三次灌注密实。
5、墙面冲洗后,调一定比例的防水水泥胶浆刷混凝土基层面。
6、墙面冲筋:用与抹灰层相同砂浆冲,冲筋的根数应根据墙面的宽度所决定,一般筋宽为50mm,可充横筋,根据施工操作习惯而定。
外墙砖粘贴质量技术交底工程名称建设单位工程编号监理单位交底部位施工单位交底人签字交底日期分部分项工程外墙砖粘贴接收人签字交底内容:一、分线、弹线、排砖1、分线、弹线:外墙面砖粘贴时每面除弹纵横线(间距为1.2m)外,每条纵线宜挂铅垂线,铅线略高于面砖1mm。
2、排砖:①阳角、窗口、大墙面、柱垛等主要部位都要排整砖,非整砖要放在阴角或不明显处,且不宜小于1/2整砖。
②墙面阳角处采取搭接粘贴的方式(大面砖遮小面砖、正面砖遮侧面砖),粘贴前应确定建筑物的正面和侧面。
③墙体变形缝处,面砖宜从缝两侧分别排列,留出变形缝。
④对于女儿墙、窗台、隔板、凸窗板等水平阳角处,立面砖应压盖顶面砖,立面底皮砖应封盖底平面面砖,可下突3~5mm兼做滴水线,底平面面砖向内适当翘起以便滴水。
二、饰面砖粘贴1、粘贴顺序应由上至下分层分段进行,每段内应自下而上进行,而且要先贴附墙柱,后墙面,再贴窗间墙。
2、饰面砖胶粘剂厚度2~3mm,面砖卧灰应饱满,以免形成渗水通道现象,并在受冻后造成外墙饰面砖空鼓开裂。
贴砖时,砖里边线对准弹线,外侧边线对准铅线,四周全部对线后,再将砖压实固定。
4、先固定好靠尺板,贴最下第一板砖时,面砖贴上后用灰铲柄轻敲击面砖,使之附线,再轻敲固定。
用靠尺随时找平,调整平整和垂直度,每板饰面砖应齐缝,在粘接层初凝前,调整面砖位置和接缝宽度,初凝后严禁振动或移动面砖,以免造成面砖粘接不牢固,脱掉面砖现象。
5、墙面凸出的卡件,水管、栏杆及其他凸出构件,宜采用整砖套割套贴,套割缝隙在2mm以内,圆孔宜采用专用开孔器具来处理,不得采用非整砖拼凑粘贴。
6、粘贴施工时,当室外温度大于35℃时,应采用遮阳措施,室外气温低于5℃时应禁止粘贴,下雨天禁止粘贴。
三、饰面砖勾缝勾缝形式为凹圆缝,凹进深度为2~3mm,勾缝采用1:2水泥砂浆并掺加防水剂,勾缝宜先勾水平缝再勾竖缝,纵横交叉处要过渡自然,不能有明显痕迹,缝要在一个水平面上,平直深浅一致,表面光滑。
技术交底记录资料编号工程名称施工单位审核人分包单位□施组总设计交底□单位工程施组交底□施工方案交底□专项施工方案交底 施工作业交底交底部位外墙饰面砖粘贴接受交底范围瓦工班组交底摘要:外墙砖采用240×115×8mm 规格的同质外墙砖,色彩为深灰色;采用专用粘结剂粘贴,专用勾缝剂进行勾缝,勾成圆弧凹缝;采用横排骑马缝。
本工程四周外墙的室外地坪至二层顶标高处粘贴面砖,总粘贴面积约1300m 2。
交底内容:一、作业准备1、材料要求表1材料计划表序号名称规格/型号单位数量备注1饰面砖240×115×8m 214002粘接剂专用聚合物粘接剂袋503勾缝剂专用勾缝剂袋204水泥42.5kg 1005砂细砂kg2002、主要机具表2主要机具计划表序号名称规格/型号单位数量备注1电动切割机手持台42电动搅拌器900w 台23墨线盒20m 只44靠尺2m 根55线坠1kg 只46铝合金U 型槽10×10m 1007卷尺7.5m把43、作业条件(1)饰面砖、粘结材料、填缝材料、密封材料等主要材料已进场,并经复验合格,劳务队接到项目部质检员通知后方可使用。
(2)外墙抹灰已完成,并验收合格。
(3)外窗框已安装完毕,框与墙体间的缝隙已封堵密实并验收合格;阳台、护栏、突出墙面的造型及墙面各种预留洞口、预埋件等已处理完毕;高层建筑金属门窗防雷接(1)外墙饰面砖的品种、规格、图案、颜色和性能应符合要求。
(2)外墙饰面砖粘贴工程的找平、防水、粘结、填缝材料及施工方法应符合要求。
(3)外墙饰面砖粘贴工程的伸缩缝设置应符合要求。
(4)外墙饰面砖粘贴应牢固。
(5)外墙饰面砖工程应无空鼓、裂缝。
2、一般项目(1)外墙饰面砖表面应平整、洁净、色泽一致,应无裂痕和缺损。
(2)饰面砖外墙阴阳角构造应符合要求。
(3)墙面凸出物周围的外墙饰面砖应整砖套割吻合,边缘应整齐。
墙裙、贴脸突出墙面的厚度应一致。
外墙抹灰及粘贴砖工程技术交底为了明确甲乙双方在施工过程中的权利和义务,搞好配合协调工作,按时保质保量地完成任务,项目部对外墙抹灰及粘贴砖该项工程班组施工前进行一些有关的配合、协调、解决问题、施工安全、施工质量等技术交底,希望班组认真执行及遵守,交底内容如下:一、抹灰施工准备1、抹灰部位的主体结构分部工程均经过有关单位(建设、监理、施工等)单位共同验收并签认,门窗框及需要预埋的管线已安装完毕,并经检查验收合格。
2、抹灰前,首先检查外墙脚手架扣件是否安全牢固,脚手板是否绑扎牢固,有否存在安全隐患,周围地面必须清洁干净,防止落在地上在面造成浪费。
3、将混凝土柱、剪力墙、梁面及砌筑砖墙面凸出部分凿平,混凝土表面的脱模剂及油污清理干净,(项目部另安排人员跟踪处理)对有蜂宣传窝麻面露筋松部分凿到实处,用1:2.5水泥砂浆分层补平,把外露的钢筋头和铁丝头等清除掉。
柱、剪力墙线管先用泡沫堵塞后打发泡胶。
4、对于混凝土墙、砖墙、抹灰前先提前二天洒水,墙面整体湿润,后用水泥、砂、108胶水按(1:1: 20%)搅拌均匀扫毛,毛面水泥浆高度不低于5mm,再钉钢丝网、铁丝网为满挂,搭接长度不小于100m m,铁丝网必须拉紧,不能有脱落、松动。
在抹灰前一小时适量浇水。
二、材料要求1、水泥为32.5级以上普通硅酸盐水泥。
2、砂为中砂,平均粒径为0.35~5mm (要求过筛)。
3、按施工配合比施工。
三、施工机具1、砂浆搅拌机、磅称、孔径5mm筛子、手推车、铁板、铁锹、大胶水桶、灰桶、胶把灰板、铁抹子、2米长靠尺板、阴阳角尺、笤帚、线坠、胶鞋、工具袋等。
四、质量要求1、墙面垂直度允许偏差士3mm2、表面平整度允许偏差3mm3、阴阳角方正允许偏差3mm4、滴水线允许偏差3mm5、表面砂浆颜色应尽量为致,接口处必须严密,不得有蜂窝、麻面明显分隔。
6、抹灰层过厚,抹灰层厚度应通过打点进行控制,保持15~30mm,应在第一遍砂浆终凝后(即十二小时)再抹第二遍,切忌一次成活。
K1+478~K1+568段左侧片石混凝土挡土墙
1页脚内容
外墙贴砖施工技术交底
一 、操作工艺
1、工艺流程:基层处理→打水平线→吊垂直→放线→布钢丝网(砼加气砌块墙面满铺)→检查
基层→弹控制线→贴贴砖→调缝→找补修整→勾缝
2、施工前应先做样板,样板完成后,必须经质检部门鉴定合格后,还要经甲方、监理、施工
单位共同认定。方可组织班组按样板要求施工。放完线后要经甲方、监理、施工单位共同认定
3、吊垂直、套方、找规矩、贴灰饼:根据外墙面平整度找出贴砖的规矩,应在四周大角和门窗
口边吊垂直线找直;然后根据面砖的规格、尺寸分层设点、横线则以楼层为水平基线交圈控制,
竖向线则以四周大角和层间贯通为基线控制。
4、在弹水平线时,应计算出面砖的块数,使两线之间保持整砖数,需按总高度均分缝均匀,
定出缝宽保持在10mm左右。缝宽不得大于12 mm不得小于8mm但要注意同一墙面不得有一排
以上的非整砖,并应将其镶贴在较隐蔽的部位。
5、贴砖:镶贴自上而下进行。阴阳角处的砖压向正确,非整砖的使用部位适宜。套割:用整
砖套割吻合,边缘整齐。
二、保证项目:
1、面砖的品种、规格、颜色、图案咖啡色:浅黄色:砖红色(1:1:8)。面砖砂浆饱满度不低于
85%
2、面砖镶贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷。
三、基本项目:
1、面表平整、洁净,面砖颜色配比协调一致。
2、缝宽窄一致顺直,接缝平直,颜色一致,勾缝密实。
四、外墙面砖允许偏差项目见下表。
项
次
项 目
允许偏差
(mm)
外墙面砖
1
立面垂直 室内 3 用2m托线板和尺量
检查
室外
4
2 表面平整 3
用2m靠尺和塞尺检
查
3 阳角方正 2
用20cm方尺和塞尺
检查
4 接缝平直 2
拉5m小线和尺量检
查
5 墙裙上口平直 2
拉5m小线和尺量检
查
K1+478~K1+568段左侧片石混凝土挡土墙
2页脚内容
6 接缝高低 室内 0.5
用钢板短尺和塞尺
检查
五、 成品保护
1、镶贴好的砖墙面,应有切实可靠的防止污染的措施;同时要及时清擦干净残留在门窗框、
预防污染。
六、 应注意的质量问题
1、 空鼓、脱落:基层表面偏差较大,基层处理或施工不当,砂浆粘结不饱满,各层之间的粘
结强度很差,面层就容易产生空鼓、脱落。
2、 砂浆稠度控制不好,因而产生不同的干缩,也会造成空鼓。应认真严格按照工艺标准操作,
重视基层处理和自检工作,发现空鼓的应随即返工重贴。
3、 缝宽、窄不匀,墙面不平整:主要是施工时割砖不认真、尺寸不准确没有安线施工,操作
不当等,造成缝不匀。基层有不好处镶砖砂浆厚度不调整故造成墙面不平整。
4、 墙面污染:主要是勾缝不认真、勾完缝后砂浆没有及时擦净、可用棉丝蘸稀盐酸刷洗,然
后用清水擦净。
5、认真听从甲方监理工程师一切问题整改意见。
6、每天做到工完场清。合理使用材料不得浪费。
七、贴砖部位
1、所有与外界接触的墙面。
2、空调板、凸窗板立面。
3、阳台梁侧面。
精品文档word文档可以编辑!谢谢下载!
