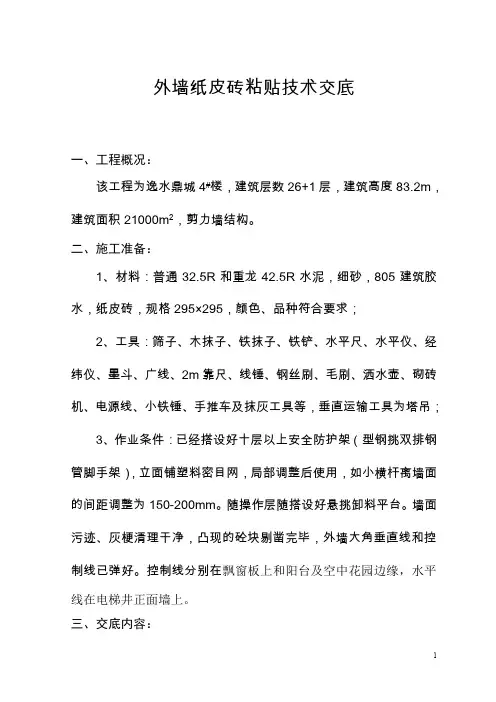

外墙纸皮砖粘贴技术交底一、工程概况:该工程为逸水鼎城4#楼,建筑层数26+1层,建筑高度83.2m,建筑面积21000m2,剪力墙结构。
二、施工准备:1、材料:普通32.5R和重龙42.5R水泥,细砂,805建筑胶水,纸皮砖,规格295×295,颜色、品种符合要求;2、工具:筛子、木抹子、铁抹子、铁铲、水平尺、水平仪、经纬仪、墨斗、广线、2m靠尺、线锤、钢丝刷、毛刷、洒水壶、砌砖机、电源线、小铁锤、手推车及抹灰工具等,垂直运输工具为塔吊;3、作业条件:已经搭设好十层以上安全防护架(型钢挑双排钢管脚手架),立面铺塑料密目网,局部调整后使用,如小横杆离墙面的间距调整为150-200mm。
随操作层随搭设好悬挑卸料平台。
墙面污迹、灰梗清理干净,凸现的砼块剔凿完毕,外墙大角垂直线和控制线已弹好。
控制线分别在飘窗板上和阳台及空中花园边缘,水平线在电梯井正面墙上。
三、交底内容:1、基层处理:将凸出墙面的20mm以内的混凝土剔平,20以上凸块由项目部另行处置。
对于脚手架眼及其它洞口,先冲洗干净基层,再用高标号细石砼塞满洞口外缘-20mm,待砼干硬后抹1:1水泥砂浆灰抹平压实搓毛。
对高强丝杆洞口,用1:1水泥砂浆塞满压实≮40mm,或用膨胀剂堵塞,对已刮抹涂料腻子灰部位,由项目部先剔凿腻子灰,并用水润湿刮抹洗刷干净。
对全部砼墙面作“毛化处理”,即先清扫表面尘土、污垢后,用水冲洗润湿基层,用1:1水泥细砂浆,用805胶水调制(不掺水),用扫帚将砂浆甩到墙面上,洒点均匀。
2、根据施工人员提供的控制线(以及大角垂直线和水准点),吊垂直、找规矩,设立标点做标块,大角和门窗边垂直线找直用经纬仪进行。
横线以楼层水平基线控制,竖向以控制线为基线控制,线与线之间全部为整砖。
3、抹找平层砂浆灰,分二遍成活,配合比为1:3掺少量防水粉。
第一遍抹5-10厚,搓毛,待至六七层干时,即抹第二遍砂浆灰8-12厚,随抹随用刮尺刮平,木抹子搓毛,终凝后浇水养护。

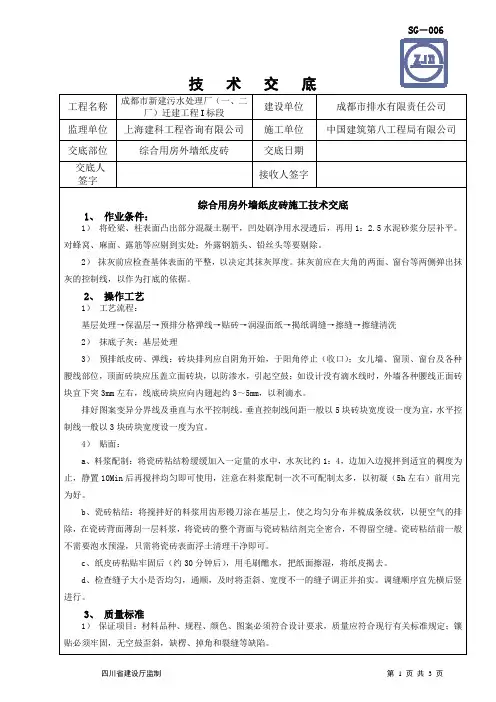

SG—006
纸皮砖技术交底
工程名称京华国际二期工程建设单
位资阳市中海房地产开发有限公司
监理单位四川兴宇建设工程监理
有限责任公司施工单
位四川廷亮建设工程有限公司
交底部位交底日
期
交底人签
字接受人签字
交底内容:
一、工程概况
本工程含3#、4#、5#、6#、7#、8#、9#及6栋1~2单元,共计9个单元,地下室一层,裙楼设商铺,主楼标准层层高3m(2.9m)。
住宅层外墙主要以纸皮砖(白色+深灰色)及深灰色油漆饰面为主。
二.施工准备
1.技术准备:认真熟悉装饰图纸、施工技术交底内容;外墙各墙面装饰材料及纸皮砖各颜色施工区域。
2。
材料准备:瓷砖专用粘接剂、勾缝剂、规格295×295纸皮砖(白色+深灰色),单块尺寸45×45;
3。
主要机具及设备:瓷砖切割机、方尺、锤子、墨斗、线坠、水桶、安全带等。
4.作业条件:
(1)墙面抹灰层平整、坚实、干净,面层无翻砂、无空鼓、无开裂;。
一、交底目的为确保外墙砖粘贴施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、交底对象所有参与外墙砖粘贴施工的作业人员及管理人员。
三、交底内容1. 作业人员入场教育(1)作业人员进入施工现场前,必须接受入场安全教育,并通过考试合格。
(2)作业人员需了解并掌握本工程的安全操作规程,确保施工安全。
2. 施工现场安全要求(1)作业人员进入施工现场必须佩戴安全帽,系好下颌带,锁好带口,严禁赤背、穿拖鞋。
(2)严禁酒后作业、吸烟、在施工现场追逐打闹。
3. 登高作业安全(1)登高作业时,必须佩戴合格的安全带,系挂牢固,高挂低用,应穿防滑鞋。
(2)高处作业时,应确保脚手架搭设牢固,并符合安全规定。
4. 脚手架、吊篮等设施安全(1)施工过程中使用的电动吊篮、外脚手架等设施,必须经项目部搭设班组、使用班组、技术、安全等部门人员验收合格后方可使用。
(2)操作人员上下脚手架、吊篮必须走专用通道,不得从窗口上下或攀爬脚手架。
5. 交叉作业安全(1)涂饰施工时,在同一垂直作业面内不得出现交叉作业,特殊情况必须采取防护措施。
(2)喷涂作业时,操作人员应戴口罩、手套、护目镜等防护用品。
6. 涂料、材料安全(1)涂料、材料应放在干燥、通风的专用库房内,远离火源,并配备消防器材。
(2)施工现场应保持通风,狭窄隐蔽的工作面应安置通风设备。
7. 疾病预防(1)施工过程中,如操作人员感到头痛、心悸、恶心等不适症状,应立即停止作业,到户外呼吸新鲜空气,严重症状应及时就医。
(2)喷涂时,如发现喷枪出漆不匀,严禁对着人检查。
一般应在施工前用水代替检查,无问题后再正式喷涂。
8. 施工垃圾清理(1)清理施工垃圾时,不得从脚手架上往下抛掷。
(2)垃圾应及时清理,保持施工现场整洁。
四、交底要求1. 各部门、各岗位人员要认真履行职责,严格执行安全技术交底内容。
2. 作业人员应提高安全意识,自觉遵守安全操作规程。
3. 施工单位应定期对安全技术交底进行监督检查,确保安全措施落实到位。
一、交底目的为确保外墙纸皮砖施工过程中的安全与质量,特制定本技术安全交底,对所有参与施工人员进行详细讲解,提高安全意识,规范施工流程。
二、交底内容1. 施工人员安全教育(1)所有施工人员必须接受入场安全教育,并经考试合格后方可上岗作业。
(2)进入施工现场必须佩戴合格的安全帽,系好下额带,锁好带扣。
(3)施工过程中应严格遵守操作规程,不得违章作业。
2. 施工现场安全措施(1)施工区域应设置明显的安全警示标志,确保施工人员及其他人员安全。
(2)施工场地应保持整洁,不得堆放杂物,防止滑倒摔伤。
(3)施工现场应配备必要的安全防护设施,如安全网、防护栏杆、挡脚板等。
3. 施工技术要求(1)施工前,应对施工图纸进行仔细审查,了解设计要求,确保施工质量。
(2)基层处理:墙面应平整、干净,无油污、松动、空鼓等现象。
如有缺陷,应进行修补。
(3)弹线定位:根据设计要求,弹出水平线和垂直线,确保纸皮砖粘贴位置准确。
(4)打底灰:一般分两次进行,首先刷一道掺水重10%建筑胶水的水泥素浆,随后抹第一遍掺水泥重20%建筑胶水1:2.5或1:3水泥砂浆,薄薄抹一层,用抹子压实。
第二次用相同配比的砂浆按标筋抹平,用短杆刮平,最后用木抹子搓出麻面。
(5)粘贴纸皮砖:将纸皮砖按照弹线位置粘贴,注意砖缝大小一致,表面平整。
4. 特殊情况处理(1)遇雨、雪天气,应暂停施工,待天气晴好后再继续。
(2)施工过程中,如发现异常情况,应立即停止施工,查明原因,采取相应措施后方可继续施工。
三、施工注意事项(1)施工人员应严格按照操作规程进行施工,不得擅自更改施工方法。
(2)施工过程中,应密切注意施工安全,防止发生意外事故。
(3)施工完成后,应对施工质量进行检查,确保符合设计要求。
四、总结外墙纸皮砖施工是一项技术性较强的工作,施工过程中应严格遵守安全规程,确保施工质量和人员安全。
本技术安全交底旨在提高施工人员的安全意识,规范施工流程,为工程顺利推进提供保障。
一、交底对象本次安全技术交底对象为参与外墙面贴纸皮砖施工的全体施工人员。
二、交底目的为确保外墙面贴纸皮砖施工过程中的安全,预防安全事故发生,特进行本次安全技术交底。
三、施工前准备1. 施工人员需经过专业培训,了解并掌握外墙面贴纸皮砖施工技术及安全操作规程。
2. 施工现场应配备必要的安全防护设施,如安全帽、安全带、防尘口罩、防护眼镜等。
3. 施工材料应符合国家相关标准,严禁使用不合格或过期材料。
四、施工安全注意事项1. 基层处理:- 施工前,对基层进行处理,确保基层品种不存在污垢、灰尘等。
- 如遇混凝土墙面,需将突出的混凝土剔除,然后钉挂钢网,增加墙面强度。
- 对光滑的混凝土墙面,进行毛化处理,确保底灰粘黏性。
2. 吊垂直、找规矩:- 在铺贴纸皮砖之前,了解外墙的整体结构和平整度,找出铺贴规矩。
- 进行吊线处理,确保铺贴纸皮砖的垂直和水平。
3. 打底灰:- 使用胶水和水泥砂浆进行混合,平铺在墙面上。
- 严格控制砂浆的配比,确保砂浆质量。
4. 弹线贴纸皮砖:- 绘制垂直水平线,根据线路铺贴纸皮砖。
- 确保纸皮砖的平整度和垂直度。
5. 安全操作:- 施工人员应严格遵守操作规程,不得擅自更改施工方法。
- 高处作业时,必须佩戴安全带,并设置安全防护措施。
- 严禁酒后作业,确保施工人员精神状态良好。
- 施工现场严禁吸烟、使用明火,防止火灾事故发生。
五、施工中常见事故及预防措施1. 坠落事故:- 预防措施:高处作业时,必须佩戴安全带,并设置安全防护措施;施工人员不得擅自攀爬、翻越防护设施。
2. 物体打击事故:- 预防措施:施工现场应保持整洁,严禁乱扔、乱放施工材料;施工人员不得擅自移动或拆除安全防护设施。
3. 触电事故:- 预防措施:施工现场严禁私拉乱接电线,确保用电安全;施工人员不得擅自操作电器设备。
六、总结本次安全技术交底旨在提高施工人员的安全意识,预防安全事故发生。
请全体施工人员认真学习并严格遵守以上安全操作规程,确保外墙面贴纸皮砖施工安全顺利进行。
一、交底目的为确保外墙纸皮砖施工过程中的安全,防止安全事故发生,提高施工质量,现将外墙纸皮砖施工的安全技术要求进行交底。
二、交底对象所有参与外墙纸皮砖施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工前的准备工作- 施工人员必须进行入场安全教育,了解外墙纸皮砖施工的相关安全知识,经考试合格后方可上岗。
- 作业前应熟悉施工图纸,了解施工工艺,明确施工流程和安全注意事项。
2. 施工安全注意事项- 施工人员必须佩戴合格的安全帽、安全带、防护眼镜等个人防护用品。
- 施工现场应设置安全警示标志,明确危险区域,确保施工安全。
- 施工过程中,严禁酒后作业、疲劳作业和违章操作。
- 施工现场应保持整洁,施工材料堆放整齐,通道畅通。
3. 外墙纸皮砖施工安全要求- 施工前,应对墙面基层进行处理,确保墙面平整、干净、无油污、无浮尘。
- 施工过程中,应根据设计要求,合理划分施工区域,避免交叉作业。
- 纸皮砖粘贴前,应对砖面进行清理,去除砖面的油污、浮尘等杂质。
- 粘贴纸皮砖时,应从下往上进行,确保砖面平整、牢固。
- 粘贴过程中,如发现砖面有空鼓、翘曲等现象,应及时处理。
- 粘贴完成后,应对墙面进行清理,去除砖缝中的杂质。
4. 高处作业安全要求- 高处作业人员必须佩戴安全带,并系好保险钩。
- 高处作业平台应牢固可靠,平台边缘应设置防护栏杆。
- 高处作业时,应使用安全绳,确保安全。
- 高处作业区域下方应设置警戒线,禁止无关人员进入。
5. 其他安全要求- 施工现场应配备消防设施,确保消防通道畅通。
- 施工现场应定期进行安全检查,发现问题及时整改。
- 施工人员应严格遵守操作规程,确保施工安全。
四、交底时间[填写具体时间]五、交底人[填写具体姓名]六、验收人[填写具体姓名]七、备注1. 本交底内容为外墙纸皮砖施工安全基本要求,具体施工过程中,应根据实际情况进行调整。
2. 施工人员应认真阅读本交底内容,确保安全施工。
3. 如有疑问,应及时向相关负责人咨询。

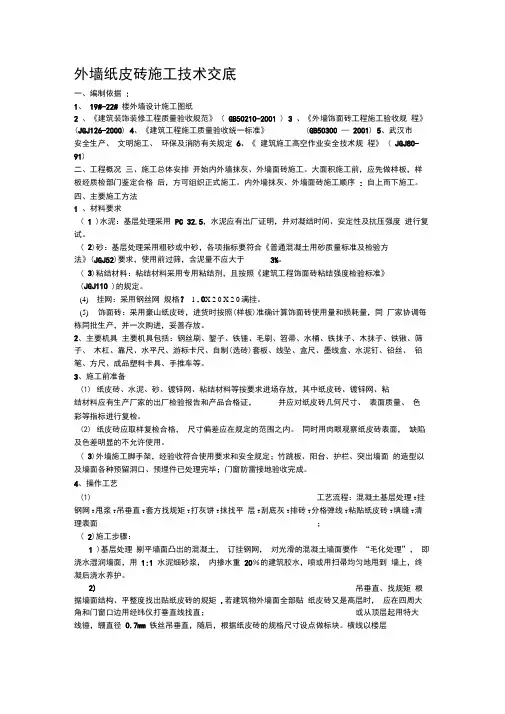

外墙纸皮砖施工技术交底一、编制依据:1、19#-22# 楼外墙设计施工图纸2 、《建筑装饰装修工程质量验收规范》 ( GB50210-2001 )3 、《外墙饰面砖工程施工验收规程》(JGJ126-2000) 4、《建筑工程施工质量验收统一标准》(GB50300 —2001) 5、武汉市安全生产、文明施工、环保及消防有关规定6、《建筑施工高空作业安全技术规程》 ( JGJ80-91)二、工程概况三、施工总体安排开始内外墙抹灰、外墙面砖施工。
大面积施工前,应先做样板,样板经质检部门鉴定合格后,方可组织正式施工。
内外墙抹灰、外墙面砖施工顺序: 自上而下施工。
四、主要施工方法1 、材料要求( 1 )水泥:基层处理采用PC 32.5,水泥应有出厂证明,并对凝结时间、安定性及抗压强度进行复试。
( 2)砂:基层处理采用粗砂或中砂,各项指标要符合《普通混凝土用砂质量标准及检验方法》(JGJ52)要求,使用前过筛,含泥量不应大于3%。
( 3)粘结材料:粘结材料采用专用粘结剂,且按照《建筑工程饰面砖粘结强度检验标准》(JGJ110 )的规定。
(4)挂网:采用钢丝网规格? 1 .0X 2 0 X 2 0满挂。
(5)饰面砖:采用豪山纸皮砖,进货时按照(样板)准确计算饰面砖使用量和损耗量,同厂家协调每栋同批生产,并一次购进,妥善存放。
2、主要机具主要机具包括:钢丝刷、錾子、铁锤、毛刷、笤帚、水桶、铁抹子、木抹子、铁锹、筛子、木杠、靠尺、水平尺、游标卡尺、自制(选砖)套板、线坠、盒尺、墨线盒、水泥钉、铅丝、铅笔、方尺、成品塑料卡具、手推车等。
3、施工前准备(1)纸皮砖、水泥、砂、镀锌网、粘结材料等按要求进场存放,其中纸皮砖、镀锌网、粘结材料应有生产厂家的出厂检验报告和产品合格证,并应对纸皮砖几何尺寸、表面质量、色彩等指标进行复检。
(2)纸皮砖应取样复检合格,尺寸偏差应在规定的范围之内。
同时用肉眼观察纸皮砖表面,缺陷及色差明显的不允许使用。
一、交底目的为确保外墙粘砖施工过程中人员安全及工程质量,特制定本安全技术交底。
二、交底内容1. 施工前准备- 施工人员必须经过安全教育培训,了解本工程的安全技术要求,掌握必要的防护措施。
- 施工现场应设置明显的安全警示标志,并定期检查维护。
- 所用材料、设备必须符合国家相关标准和规范要求。
2. 施工工艺及注意事项- 采用外墙粘砖工艺,必须严格按照施工图纸及规范要求进行。
- 施工前应清除墙面上的油污、松动砖块等杂物,确保墙面干净、平整。
- 砌筑时,砖块应提前浸泡,确保砖块吸水率符合要求。
- 砌筑过程中,应使用水平尺、垂直尺等工具,确保砖层水平、垂直。
3. 安全防护措施- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工现场应设置安全通道,防止人员误入危险区域。
- 高处作业时,必须使用安全带,并确保安全带挂点牢固可靠。
- 施工机械操作人员必须经过培训,取得相应操作资格证书。
- 施工现场应配备必要的消防器材,并定期检查维护。
4. 应急处理- 发生安全事故时,应立即停止施工,并迅速组织人员抢救伤员。
- 及时上报事故情况,配合相关部门进行调查处理。
- 采取有效措施,防止事故扩大。
三、施工人员培训1. 施工人员必须参加安全技术培训,了解本工程的安全技术要求。
2. 施工人员应熟悉个人防护用品的使用方法,并确保正确佩戴。
3. 施工人员应掌握高处作业、机械操作等安全技能。
四、监督检查1. 施工单位应定期对施工现场进行安全检查,发现问题及时整改。
2. 监理单位应加强对施工过程的监督检查,确保施工安全。
3. 施工人员应自觉遵守安全规定,发现安全隐患及时报告。
五、注意事项1. 施工过程中,如遇恶劣天气,应立即停止作业,确保人员安全。
2. 施工现场应保持整洁,防止杂物掉落伤人。
3. 施工人员应保持良好的工作状态,不得酒后作业。
六、本交底自发布之日起实施,如有未尽事宜,另行通知。
七、附件1. 施工安全技术交底记录表2. 施工现场安全防护设施布置图3. 个人防护用品清单八、负责人(此处填写负责人姓名及联系方式)九、日期(此处填写日期)。
一、交底目的为确保外墙纸皮砖施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、交底对象本交底适用于参与外墙纸皮砖施工的所有人员,包括施工人员、技术人员、管理人员等。
三、施工前准备1. 人员培训:所有参与施工的人员必须接受专门的安全培训,了解外墙纸皮砖施工的安全知识和操作规程。
2. 安全装备:施工人员必须佩戴符合国家标准的安全帽、安全带、防尘口罩等个人防护用品。
3. 材料设备:所有施工材料、设备必须符合国家标准,并经过检验合格。
4. 现场环境:施工区域应保持整洁、干燥,地面应平整,防止滑倒。
四、施工过程安全措施1. 高空作业安全:- 高空作业时,施工人员必须系好安全带,安全带应挂在牢固的构件上。
- 施工平台应设置安全防护栏杆和挡脚板,防止坠落。
- 上下传递材料时,应使用绳索和工具袋,严禁抛掷。
2. 材料堆放安全:- 材料堆放应整齐、稳固,不得超高、超宽。
- 重物堆放应使用垫木,防止倾倒。
- 材料堆放区域应设置警示标志,防止人员误入。
3. 工具使用安全:- 使用电动工具时,应检查电线是否完好,接地是否可靠。
- 使用手动工具时,应保持工具锋利,防止夹手。
- 使用切割机等锋利工具时,应佩戴防护眼镜和手套。
4. 现场交通安全:- 施工现场应设置交通警示标志,限制车速。
- 人员行走时应靠右行走,严禁穿越施工现场。
- 机动车行驶应减速慢行,注意避让行人。
五、应急措施1. 发生坠落:立即启动应急预案,将伤者送往医院救治,并报告相关部门。
2. 发生火灾:立即使用灭火器灭火,并拨打119报警。
3. 发生触电:立即切断电源,将伤者送往医院救治,并报告相关部门。
六、注意事项1. 施工人员必须严格遵守操作规程,不得擅自更改施工方案。
2. 施工过程中,应密切注意现场安全,发现问题立即报告。
3. 施工完成后,应进行安全检查,确保无安全隐患。
七、结语外墙纸皮砖施工是一项涉及高空作业、材料堆放等多个环节的工程,安全至关重要。
外墙砖粘贴安全技术交底一、前言外墙砖粘贴是建筑施工中常见的一项工作,但这项工作也存在一定的安全风险。
为了确保施工过程中的安全,提高施工人员的安全意识,特进行此次外墙砖粘贴安全技术交底。
二、施工准备阶段的安全注意事项(一)人员要求1、施工人员必须身体健康,无高血压、心脏病等不适宜高空作业的疾病。
2、施工人员必须经过专业培训,熟悉外墙砖粘贴的施工工艺和安全操作规程。
3、施工人员必须正确佩戴安全帽、安全带等个人防护用品。
(二)材料要求1、外墙砖的质量应符合相关标准,不得使用有裂缝、缺角等缺陷的砖块。
2、粘贴材料应符合环保要求,且质量可靠,具备相应的检测报告。
(三)施工设备要求1、吊篮、脚手架等施工设备必须经过验收合格,方可投入使用。
2、吊篮的安全锁、行程限位器等安全装置必须灵敏可靠。
3、脚手架的搭设应符合规范要求,横杆、立杆间距均匀,剪刀撑设置合理。
三、施工过程中的安全注意事项(一)高处作业安全1、施工人员在高处作业时,必须系好安全带,安全带应高挂低用,挂在牢固可靠的地方。
2、严禁在吊篮上嬉戏打闹,严禁从吊篮或脚手架上抛掷物品。
3、遇到六级以上大风、大雨、大雾等恶劣天气,应停止高处作业。
(二)用电安全1、施工现场的临时用电应符合“三级配电、两级保护”的要求。
2、电线不得拖地、乱拉乱接,必须架空或埋地敷设。
3、电动工具应使用合格的插头插座,严禁一个插座接多个设备。
(三)防火安全1、施工现场应配备灭火器材,如灭火器、消防桶等。
2、严禁在施工现场吸烟、动火,如需动火作业,必须办理动火审批手续,并采取相应的防火措施。
(四)交叉作业安全1、外墙砖粘贴与其他工种交叉作业时,应相互协调,避免相互干扰。
2、上方作业人员应注意下方人员的安全,严禁向下抛掷物品。
四、安全检查与隐患排查(一)日常检查1、施工负责人应每天对施工现场进行安全检查,及时发现并消除安全隐患。
2、重点检查吊篮、脚手架、个人防护用品等的使用情况。
(二)定期检查1、项目部应每周组织一次全面的安全检查,对发现的问题下达整改通知书,限期整改。
韩滩新城(一期)建设单位四川省三和房地产开发责任有限企业监理单位四川精正建设管理咨询有限企业施工单位四川省正和建筑工程有限企业交底部位2#楼外墙砖粘贴交底日期交底人署名接收人署名交底内容:外墙砖粘贴一、工程概略本工程外墙大面采纳纸皮砖面层,纸皮砖规格为45mm×95mm,横贴。
对缝瓷砖粘贴后砖缝勾缝均采纳面砖同样色勾缝剂,缝宽 4~5mm;露台梁、飘窗板、线条、屋面檐口等部位均设置鹰嘴,返一块砖,横贴。
二、施工准备1.资料要求(1)粘贴剂、勾缝剂:均有出厂证明及查验报告。
(2)面砖:面砖的品种、规格、颜色应平均,一定切合设计规定,砖表面平坦方正,厚度一致,不得出缺楞、掉角和断裂等缺点。
2.主要机具铁板、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺毛刷、扫帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动切割机、勾缝托灰板、托线板、线锤、盒尺、钉子、红铅笔、工具袋等。
3.作业条件(1)外架应提早支搭和安设好,其横竖杆等应走开墙面和门窗吵嘴250~300mm,架子的步高要切合施工要求。
(2)外墙预留孔洞及排水管等应办理完成,(3)墙面基层清理干净,脚手眼、窗台、窗套等预先砌堵好。
(4)( 4)大面积施工前应先放样并做样板,确立施工工艺及操作重点,并向施工人员交好底再做。
样板达成后一定经质检部门判定合格后方可组织班组按样板要求施工。
(5)4.技术准备(6)本工程外墙为大面积纸皮砖面砖,阴阳角水平缝不得错缝,所以要分层进行排砖分格,保证局部与整体的协调与一致,分线时每层要独立分线。
三、面砖施工1.基层为混凝土墙面时韩滩新城(一期)建设单位四川省三和房地产开发责任有限企业监理单位四川精正建设管理咨询有限企业施工单位四川省正和建筑工程有限企业交底部位2#楼外墙砖粘贴交底日期交底人署名接收人署名1)基层办理:第一将凸出墙面的混凝土剔平,将基层混凝土墙面及砌块墙表面采纳“毛化办理”方法,即先将表面灰尘打扫干净,墙面浇水润湿,而后用 1:1 水泥细沙浆内掺水重 20%的 801 胶水,喷或用扫帚将沙浆甩到墙上,其甩点要平均,终凝后浇水保养,直至浆面有较高的强度(用手掰不动)为止。
