变压器油的现场注油施工
摘要:本文介绍了在变压器安装中变压器油的现场储存、检验和注油操作的
方法和要求,针对注油操作过程可能出现的典型问题进行了简要的分析,可帮助
电气施工人员更好的完成油浸变压器的安装工作。
关键词:变压器;变压器油;施工

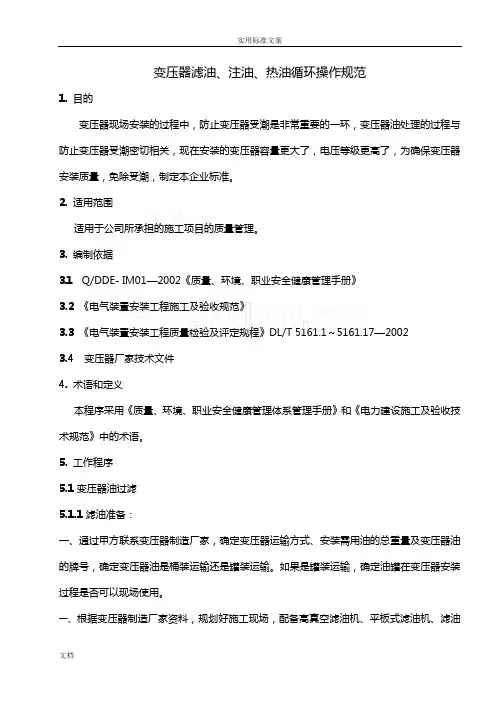

油浸变压器安装过程中充油操作是非常关键的环节,通常包括以下处理环
节:(1)桶装变压器油处理前检查;(2)储油罐内进行循环滤油;(3)初次真空注油
(只注到刚好没过铁芯);(4)变压器完全安装后的再次真空注油(注油到环境温度
对应的油位—最终油位);(5)变压器内热油循环处理.其中由于变压器电压等级
和容量不同或充油运输、充氮运输,处理过程会稍有差别,比较典型的是500KV
充氮运输的大型变压器现场安装工作。
现场变压器油处理施工前要做好准备工作,包括:文件准备包括厂家技术文
件和施工图已到达现场,变压器油处理工作程序或作业指导书编制完成,用于施
工过程的质量计划已编写、审核完毕;施工设备材料准备包括干燥设备、滤油设
备和验油仪器等专用工器具齐全,性能可靠,油务工作的机具重点包括真空泵、真
空滤油机、油罐、油桶、真空表、温度计、取样油瓶和注射器等,另外根据变压
器油管路情况加工制作的连接部件制作完成,现场试验的仪器工具准备齐全,效
验合格,并在有效期内,还有温度计、绝缘油试验台(一般外委)等;安全设施齐全
并且干粉灭火器等消防器材准备充分,人员培训包括施工人员经培训考核合格并
熟悉施工图纸、技术资料和施工现场情况,施工前作业人员已完成进行质量、安
全、环保、技术措施交底。
变压器油运至现场有桶装和大型罐装两种,通常为桶装,对于桶装储存要求
油桶不得直接接触地面储存,下面应垫以木板等物隔离,同时要有适当遮盖,防雨
防晒。油桶若长期存放,需桶面朝下垂直放置或平放,保持出油口在油位之下,这
样可对密封保持一个正压力,阻止呼吸作用对油的污染。油储存过程中经常检查
是否有泄露的锈蚀现象。油处理前开盖目测检查桶装油,合格的倒入油处理罐内
循环处理,不和格的单独存放。严禁把废油随意堆放,或与合格油混放。不同牌号
的绝缘油应明显标识,分别储存,一般不许混用;不同牌号绝缘油需要混用时,须
做混油试验。油处理前必须进行品质检查,即对所有储存油罐都要取样检查,须达
到以下要求:
90℃下的介损角tgδ≤30.5%
介质强度 ≥3KV
检查合格后进行储油罐内循环滤油,油循环处理结束后正式注油前,在滤油
机入口处取样进行检验,指标为:
90℃下的介损角tgδ≤0.5%
介质强度 ≥60KV
含水量 ≤10ppm
含气量 ≤1%
直径≥0.5μm的颗粒含量 ≤5000/100ml
检验合格后对于充氮运输变压器要进行抽真空排氮操作,为初次注油做准
备。首先测量铁芯对外壳绝缘>100MΩ;然后破坏变压器本体氮气,器身顶部(瓦斯
继电器安装位置)与底部泻油阀间连接油位指示器;在顶部注油阀处连注油管,瓦
斯继电器安装处连真空泵;变压器本体以不大于6.7kPa/h速率抽真空到厂家规
定值或极限允许值325Pa以下,再继续抽真空24h。抽真空时,应监测并记录油箱
变形。
抽真空合格后可开始初次注油工作:先以不大于100L/min的速率注油至变
压器本体上画好的初次真空注油高度,使变压器油注到刚好没过铁芯,保证在安
装附件过程中尽量避免内部设备受潮;之后滤油机抽真空并加热滤油,油温控制
到50~60℃内。注油到位后停止注油,保持4h,封闭注油阀。
在变压器完全安装后再次抽真空注油到最终油位:先打开冷却器顶部连接阀,
检查冷却器底部连接阀在关闭状态,让冷却器抽真空注油;再拆除有载调压开关
油枕呼吸器及主油枕呼吸器,打开本体/油枕连接阀,打开调压开关/油枕连接阀,
打开油囊/油枕连接阀;之后连接真空泵到变压器呼吸器管道,连接滤油机到变压
器顶部注油阀;抽真空并保持真空2h;保持抽真空期间,注油至冷却器和油枕;注
油至油枕的油位指示器中央时停止注油;然后关闭油囊/油枕连接阀,关闭真空泵,
关闭调压开关/主油枕的连接阀,逐步降低油囊真空值;油囊注入干燥空气,直到
有油从油枕顶部泻油阀溢出,排除油枕与油囊间可能残留的空气;把油囊压力降
到大气压力,安装OLTC及主油枕呼吸器(OLTC油枕内无气囊,故无需排气);最后
调整阀门到运行位置。
对于完成最终注油的变压器是否需要热油循环通常按下述情况确定:500kv变压
