三峡工程设计概况(详细)
- 格式:doc
- 大小:38.50 KB
- 文档页数:8
三峡水利工程三峡水利工程即长江三峡水利枢纽工程,又称三峡工程。
中国湖北省宜昌市境内的长江西陵峡段与下游的葛洲坝水电站构成梯级电站。
下面是带来的关于三峡水利工程的主要内容介绍以供参考。
三峡水利工程建设规模三峡大坝为混凝土重力坝,大坝长2335米,底部宽115米,顶部宽40米,高程185米,正常蓄水位175米。
大坝坝体可抵御万年一遇的特大洪水,最大下泄流量可达每秒钟10万立方米。
整个工程的土石方挖填量约1.34亿立方米,混凝土浇筑量约2800万立方米,耗用钢材59.3万吨。
水库全长600余千米,水面平均宽度1.1千米,总面积1084平方千米,总库容393亿立方米,其中防洪库容221.5亿立方米,调节能力为季调节型。
三峡水电站的机组布置在大坝的后侧,共安装32台70万千瓦水轮发电机组,其中左岸14台,右岸12台,地下6台,另外还有2台5万千瓦的电源机组,总装机容量2250万千瓦,远远超过位居世界第二的巴西伊泰普水电站。
三峡电站初期的规划是26台70万千瓦的机组,也就是装机容量为1820万千瓦,年发电量847亿度。
后又在右岸大坝“白石尖”山体内建设地下电站,建6台70万千瓦的水轮发电机。
再加上三峡电站自身的两台5万千瓦的电源电站,总装机容量达到了2250万千瓦。
中国长江三峡集团公司1日宣布,截至2014年12月31日24时,三峡电站全年发电量达988亿千瓦时,创单座水电站年发电量新的世界最高纪录,并首度成为世界上年度发电量最高的水电站。
三峡电站全年累计发电988亿千瓦时,相当于减少4900多万吨原煤消耗,减少近一亿吨二氧化碳排放。
如果每千瓦时电能对GDP的贡献按10元计算,三峡电站全年发出的清洁电能,相当于为国家带动创造了近一万亿元财富。
这也为国家“稳增长、调结构、惠民生”注入了强大动力。
三峡水利工程建设单位三峡工程的业主是中国长江三峡工程开发总公司,设计单位是水利部长江水利委员会,监理单位是中国水利水电建设工程咨询西北公司,水利部长江水利委员会,三峡发展等。
如何介绍三峡大坝三峡大坝是中国的一项宏伟工程,位于中国湖北省宜昌市以西、宜昌市长江南岸瞿塘峡与巫山县之间的长江上,横跨湖北、重庆两省市。
三峡大坝是目前世界上最大的水利水电工程之一,是中国现代化建设的象征。
三峡大坝的建设始于1994年,历时17年,于2024年6月竣工。
工程规模巨大,总长约2300米,最大坝高是185米。
大坝底宽115米,坝顶宽40米,坝身由27万多立方米混凝土浇筑而成,整个大坝重量约为1.8亿吨。
大坝的设计灵感来自中国古代长城的结构。
三峡大坝以其壮丽的景色和巨大的规模,成为了中国的一张名片,吸引了世界各地的游客。
除此之外,三峡大坝还有其他的附加功能。
大坝的背后是一个人工湖,名为三峡库区。
库区面积达到1045平方公里,储水能力为395亿立方米,成为了一个湖泊旅游胜地。
人们可以在三峡湖中游船观赏风光,感受壮丽的自然景色。
三峡湖的形成也保护了珍稀濒危物种,提供了一个良好的生态环境。
然而,三峡大坝也引起了一些争议。
它的建设导致了许多古老文化遗址被淹没,造成了环境破坏。
同时,库区的水位上涨也引起了地质灾害的担忧。
此外,大坝对鱼类迁徙和长江流域的水土保持也带来了挑战。
这些问题需要我们认真对待,采取措施解决。
总体来说,三峡大坝是一个历史性的工程,代表了中国技术的巅峰。
它不仅解决了长江流域的洪灾问题,也为中国乃至世界的电力供应提供了强大的支持。
尽管面临一些问题和争议,我们应该认识到其带来的积极影响,并为保护和改善环境继续努力。
三峡水利水电工程基本情况三峡水利枢纽的坝址在湖北省宜昌市上游40公里处,由拦江大坝、水电站和通航建筑物等三部分组成。
大坝为混凝土重力坝,坝顶高程185米,正常蓄水位175米;水电站为坝后式,共装机26台,单机容量70万千瓦,总装机容量1820万千瓦,年平均发电量847亿千瓦时;通航建筑物由升船机和双线五级船闸组成。
在发电方面,三峡水电站将是目前世界上规模最大的水电站。
其年发电量相当于目前全国总电量的1/10,相当于7座240万千瓦的火电站和一个年产5 000万吨原煤的巨型煤矿及相应的铁路运煤能力。
在航运方面,可从根本上改善宜昌到重庆660公里川江航道的航运条件。
工程建成后,险滩淹没,航深增大,航道加宽,万吨级船队可直达重庆。
航道单向年通过能力将从目前的1000万吨增加到5 000万吨,运输成本可降低35%左右。
1992年七届人大五次会议通过了《关于兴建长江三峡工程决议》。
会议批准将兴建长江三峡工程列人国民经济和社会发展十年规划,由国务院根据国民经济发展的实际情况和国家财力、物力的可能,选择适当时机组织实施。
决议同时要求,对已发现的问题要继续研究,妥善解决。
目前,三峡工程建设的准备工作已经进行,进展情况如下:一、组建了三峡工程建设的领导和执行机构为了确保三峡工程建设的顺利进行,1993年1月国务院成立国务院三峡工程建设委员会。
该委员会是三峡工程高层次的决策机构,由李鹏总理任主任委员,邹家华副总理、陈俊生国务委员及四川、湖北两省省长和有关同志任副主任委员,全国政协钱正英副主席任顾问。
委员会成员包括:国家计委、国家经贸委、国家科委、国家体改委、财政部、中国人民银行、水利部、电力部、民政部、中国科学院、国家环境保护局等20多个部门的负责同志。
委员会下设三个机构:一是办公室,负责三峡工程建设的日常工作;二是三峡工程移民开发局,负责三峡工程移民工作规划、计划的制定和监督实施;三是中国长江三峡工程开发总公司,这是一个自负盈亏、自主经营的经济实体。
长江三峡水利枢纽工程水电0902班向毅200919040421 长江三峡水利枢纽工程简称“三峡工程”,是当今世界上最大的水利枢纽工程。
三峡工程位于长江三峡之一的西陵峡的中段,坝址在三峡之珠——湖北省副省域中心城市宜昌市的三斗坪,三峡工程建筑由大坝、水电站厂房和通航建筑物三大部分组成。
大坝为混凝土重力坝,大坝坝顶总长3035米,坝高185米,设计正常蓄水位l75米,总库容393亿立方米,其中防洪库容221.5亿立方米。
水电站左岸设14台,右岸12台,共26台水轮发电机组。
水轮机为混流式,单机容量均为70万千瓦,总装机容量为1820万千瓦,年平均发电量847亿千瓦时。
后又在右岸大坝“白石尖”山体内建设地下电站,设6台70万千瓦的水轮发电机。
2009年三峡工程完工后,届时的年发电量可达1000亿千瓦时。
通航建筑物包括永久船闸和垂直升船机,均布置在左岸。
永久船闸为双线五级连续船闸,位于左岸临江最高峰坛子岭的左侧,单级闸室有效尺寸为280米×34米—5米(长×宽—坎上水深),可通过万吨级船队,年单向通过能力5000万吨。
升船机为单线一级垂直提升式,承船箱有效尺寸为l20米、18米、3.5米,一次可通过一艘3000吨级客货轮或1500吨级船队。
工程施工期间,另设单线一级临时船闸,闸室有效尺寸240米×24米×4米。
本工程预计总投资1800亿元。
三峡大坝全景图坝址选择三峡大坝坝址曾进行过长时期的比较和研究,1979年经选坝会议综合研究比较,选定三斗坪坝址,可行性研究报告肯定了这一坝址,初步设计经复核仍选用此坝址。
三斗坪坝址位于湖北宜昌三斗坪镇,下游距已建成的葛洲坝水利枢纽约40公里。
长江水运可直达坝区。
工程开工后,修建了宜昌至工地长约26 公里的准一级专用公路及坝下游4公里处的跨江大桥——西陵长江大桥。
还修建了一批坝区码头坝区已具备良好的交通条件。
坝址控制流域面积100万平方公里,年平均径流量4500亿立方米,年平均输沙量约5.3亿吨。

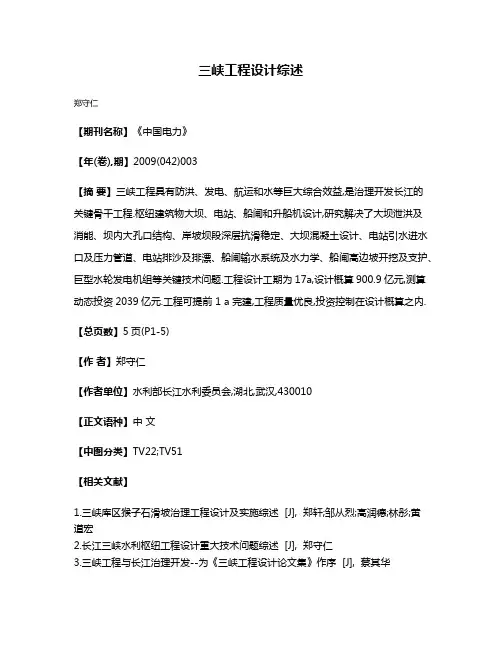

三峡工程设计综述
郑守仁
【期刊名称】《中国电力》
【年(卷),期】2009(042)003
【摘要】三峡工程具有防洪、发电、航运和水等巨大综合效益,是治理开发长江的关键骨干工程.枢纽建筑物大坝、电站、船闸和升船机设计,研究解决了大坝泄洪及
消能、坝内大孔口结构、岸坡坝段深层抗滑稳定、大坝混凝土设计、电站引水进水口及压力管道、电站排沙及排漂、船闸输水系统及水力学、船闸高边坡开挖及支护、巨型水轮发电机组等关键技术问题.工程设计工期为17a,设计概算900.9亿元,测算动态投资2039亿元.工程可提前 1 a 完建,工程质量优良,投资控制在设计概算之内.【总页数】5页(P1-5)
【作者】郑守仁
【作者单位】水利部长江水利委员会,湖北,武汉,430010
【正文语种】中文
【中图分类】TV22;TV51
【相关文献】
1.三峡库区猴子石滑坡治理工程设计及实施综述 [J], 郑轩;邹从烈;高润德;林彤;黄
道宏
2.长江三峡水利枢纽工程设计重大技术问题综述 [J], 郑守仁
3.三峡工程与长江治理开发--为《三峡工程设计论文集》作序 [J], 蔡其华
4.三峡工程与长江治理开发——为《三峡工程设计论文集》作序 [J], 蔡其华
5.三峡主体工程设计与施工综述 [J], 刘宁
因版权原因,仅展示原文概要,查看原文内容请购买。
三峡工程采用的方案1. 水利水电方案三峡水利水电方案是三峡工程的核心部分,主要包括大坝、水库、发电站和输电线路。
三峡大坝是世界上最大的水利水电工程之一,主要用于发电、船闸、防洪和提供水资源。
大坝采用混凝土重力坝结构,坝体由主坝和辅助坝组成,主坝长2335.05米,最大坝高185米,最大坝址宽115米,总投资约为250亿元。
水库的总库容量为229.5亿立方米,发电站共有三台主机,总装机容量为18300兆瓦,年发电量可达880亿千瓦时。
输电线路总长度达1586公里,分别于安康、秦州及重庆接入500千伏输电网。
这些水利水电设施的实施,对保障中国西南地区的电力供应起到了重要作用。
2. 船闸方案三峡工程的船闸方案是为了解决三峡大坝隧洞以及水位差异过大而导致的江河交通拦阻问题。
船闸是一种通过船闸机制,通过调节水位实现船舶的上升或下降,从而保障江河交通畅通的水利设施。
三峡工程的船闸共有五道,其中东、中、西部船闸规模最大,用于大型船只通行,东闸总长280米,净跨170米,净高约23米,中闸总长280米,净跨170米,净高约23米,西闸总长280米,净跨170米,净高约23米。
东、中、西船闸可以分别容纳3000吨级、10000吨级、500吨级船舶,满足了江河交通运输需求。
3. 防洪方案三峡工程的防洪方案主要包括水库调度、泄洪设计、河道整治等。
(1)水库调度:三峡水库的调度是根据季节、气候和水文情况灵活调整,以保证水库蓄水和泄洪的协调运行。
在黄河、长江上游等流域出现大型洪水时,三峡调节水库的出洪对下游防洪起到一定的减压作用。
(2)泄洪设计:三峡大坝共有23孔泄洪梯湾,是全世界最大型、最先进、最安全的设计。
23孔泄洪梯湾最大出洪流量逾39万立方米每秒,有效减少了下游长江中游防洪能力,满足大江大河治理战略需求和世界地球环境变化趋势。
(3)河道整治:三峡工程实施后,江河经过梯级开发后形成了一片长11亿亩,鱼须环绕,清水奔流的优美景色。

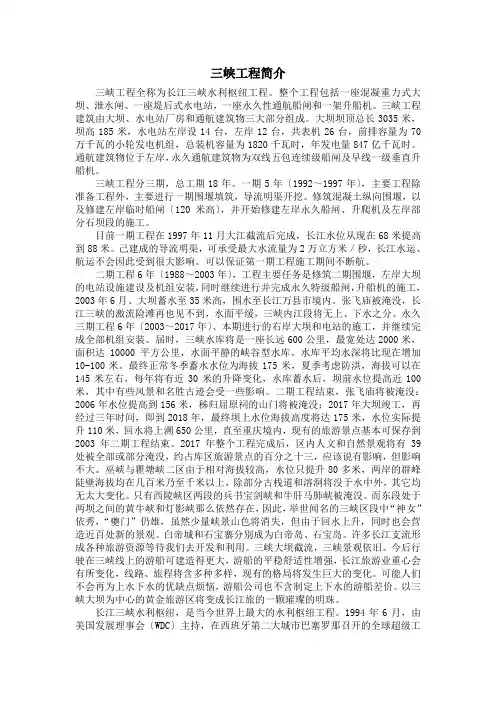

三峡工程简介三峡工程全称为长江三峡水利枢纽工程。
整个工程包括一座混凝重力式大坝、泄水闸、一座堤后式水电站,一座永久性通航船闸和一架升船机。
三峡工程建筑由大坝、水电站厂房和通航建筑物三大部分组成。
大坝坝顶总长3035米,坝高185米,水电站左岸设14台,左岸12台,共表机26台,前排容量为70万千瓦的小轮发电机组,总装机容量为1820千瓦时,年发电量847亿千瓦时。
通航建筑物位于左岸,永久通航建筑物为双线五包连续级船闸及早线一级垂直升船机。
三峡工程分三期,总工期18年。
一期5年〔1992~1997年〕,主要工程除准备工程外,主要进行一期围堰填筑,导流明渠开挖。
修筑混凝土纵向围堰,以及修建左岸临时船闸〔120米高〕,并开始修建左岸永久船闸、升爬机及左岸部分石坝段的施工。
目前一期工程在1997年11月大江截流后完成,长江水位从现在68米提高到88米。
己建成的导流明渠,可承受最大水流量为2万立方米/秒,长江水运、航运不会因此受到很大影响。
可以保证第一期工程施工期间不断航。
二期工程6年〔1988~2003年〕,工程主要任务是修筑二期围堰,左岸大坝的电站设施建设及机组安装,同时继续进行并完成永久特级船闸,升船机的施工,2003年6月、大坝蓄水至35米高,围水至长江万县市境内。
张飞庙被淹没,长江三峡的激流险滩再也见不到,水面平缓,三峡内江段将无上、下水之分。
永久三期工程6年〔2003~2017年〕、本期进行的右岸大坝和电站的施工,并继续完成全部机组安装。
届时,三峡水库将是一座长远600公里,最宽处达2000米,面积达10000平方公里,水面平静的峡谷型水库。
水库平均水深将比现在增加10-100米。
最终正常冬季蓄水水位为海拔175米,夏季考虑防洪,海拔可以在145米左右,每年将有近30米的升降变化,水库蓄水后,坝前水位提高近100米,其中有些风景和名胜古迹会受一些影响。
二期工程结束,张飞庙将被淹没:2006年水位提高到156米,秭归屈原祠的山门将被淹没;2017年大坝竣工,再经过三年时间,即到2018年,最终坝上水位海拔高度将达175米,水位实际提升110米,回水将上溯650公里,直至重庆境内,现有的旅游景点基本可保存到2003年二期工程结束。

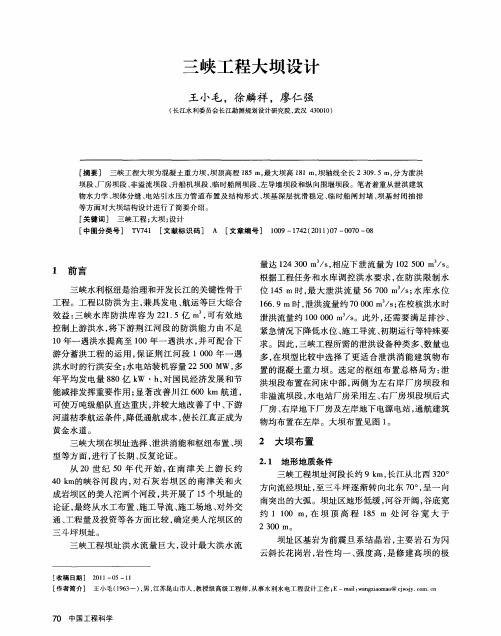

三峡工程设计 1 设计概况 三峡工程设计包括可行性研究、初步设计、单项工程技术设计、招标设计、施工详图设计等5个阶段。三峡工程的设计最早可以追溯到1919年,孙中山先生在《实业计划》中提出了改善川江航运条件,开发三峡水能资源的设想。最早提出可称为开发计划的,是美国垦务局设计总工程师萨凡奇。他1944年考察了三峡,编写了一份《扬子江三峡计划初步报告》。
三峡工程的前期设计研究工作始于20世纪50年代中期。中央在50年代初即考虑尽早修建三峡工程,用以解决长江防洪问题。但考虑到三峡工程规模巨大、技术复杂,中央采取了积极而又慎重的态度。1970年,中央决定先修建葛洲坝工程,为三峡工程做“实战准备”。1984年,国务院原则批准了三峡工程150方案的可行性研究报告,并决定立即开始进行施工前期准备工作。后来由于有关部门和专家提出了一些不同的意见和建议,1986年党中央、国务院决定组织重新论证。经过近3年的补充论证工作,通过了14个专题论证报告。 三峡工程的设计工作由水利部长江水利委员会全面承担。1989 年,长江流域规划办公室根据重新论证成果完成可行性研究报告后,即着手开展初步设计阶段的工作。1992年4月3日,全国人大七届五次会议通过《关于兴建三峡工程的决议》后,初步设计工作全面展开。初步设计报告分为枢纽工程、水库淹没处理和移民安置、输变电工程三大部分。初步设计(枢纽工程)于1992年12月编制完成上报,1993年7月由国务院三峡工程建设委员会审查批准。随后即进行单项工程技术设计和部分工程的招标设计、施工详图设计。在三峡水利枢纽设计中,大坝、水电站厂房、双线五级船闸、垂直升船机、二期上游围堰等属于重要单项技术设计。
