土木工程概预算
土木工程概预算是用于估计和计划土木工程项目费用的一种方法。
它是在详细设计之前进行的,目的是为了确定项目可能的总成本,并帮助决策者进行预算分配和资源管理。
土木工程概预算通常包括以下方面的成本估计:
1. 建设物资费用:包括土地清理、土石方工程、建筑材料、水泥混凝土、钢筋等所需的材料费用。
2. 劳动力费用:包括工程施工人员的工资、社会保险和福利费用。
3. 设备租赁费用:如果项目需要使用特殊设备或机械,需要估计租赁这些设备的费用。
4. 建设期利息及融资费用:土木工程在建设期间可能需要融资,需要估计利息和融资费用。
5. 工程监理费用:包括土木工程监理机构的费用。
6. 管理及其他费用:包括项目管理的费用,以及一些未预料到的额外费用。
土木工程概预算的编制需要根据工程的规模、复杂程度、施工条件等因素进行综合考虑,并结合历史数据和专业知识进行估算。
这个预算可以作为工程管理的基础,可以帮助决策者制定项目计划和控制成本。
需要注意的是,土木工程的成本预算是一个动态的过程,可能随着工程的进行而进行调整和修改。
因此,在实际实施过程中需要及时跟踪工程的进展和费用变化,进行适当的调整。
土木工程概预算
土木工程概预算是指在进行土木工程项目时所需的预估花费。
土木工程概预算通常包括以下内容:
1. 施工费用:包括人工、材料、设备、机械等方面的费用,用于完成土木工程项目的实际施工。
2. 设计费用:土木工程项目在进行设计前需要进行工程勘察、测量、设计等工作,这些工作需要支付设计师的费用。
3. 管理费用:土木工程项目需要进行项目管理和监督,这
些工作需要支付项目管理人员的费用。
4. 土地征用费用:如果土木工程项目需要占用土地,需要
支付土地征用费用。
5. 设备购置费用:土木工程项目中可能需要购置一些特殊
设备或机械,这些设备的购置费用也包括在概预算中。
6. 环境保护费用:土木工程项目在进行时需要遵守环境保
护相关的法规和标准,因此需要支付相关的环境保护费用。
7. 建设管理费用:土木工程项目在建设过程中需要进行建
设管理,包括人员培训、文档管理等,这些费用也包括在
概预算中。
以上是土木工程概预算的一些主要内容,具体的预算还需
要根据具体项目的特点、规模和要求进行确定。

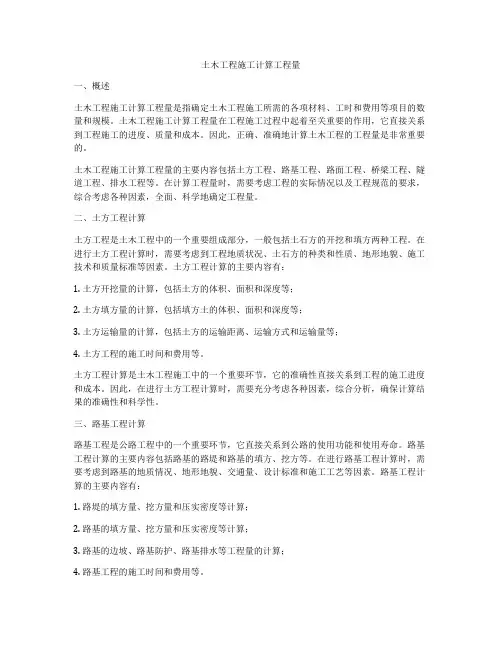

土木工程施工计算工程量一、概述土木工程施工计算工程量是指确定土木工程施工所需的各项材料、工时和费用等项目的数量和规模。
土木工程施工计算工程量在工程施工过程中起着至关重要的作用,它直接关系到工程施工的进度、质量和成本。
因此,正确、准确地计算土木工程的工程量是非常重要的。
土木工程施工计算工程量的主要内容包括土方工程、路基工程、路面工程、桥梁工程、隧道工程、排水工程等。
在计算工程量时,需要考虑工程的实际情况以及工程规范的要求,综合考虑各种因素,全面、科学地确定工程量。
二、土方工程计算土方工程是土木工程中的一个重要组成部分,一般包括土石方的开挖和填方两种工程。
在进行土方工程计算时,需要考虑到工程地质状况、土石方的种类和性质、地形地貌、施工技术和质量标准等因素。
土方工程计算的主要内容有:1. 土方开挖量的计算,包括土方的体积、面积和深度等;2. 土方填方量的计算,包括填方土的体积、面积和深度等;3. 土方运输量的计算,包括土方的运输距离、运输方式和运输量等;4. 土方工程的施工时间和费用等。
土方工程计算是土木工程施工中的一个重要环节,它的准确性直接关系到工程的施工进度和成本。
因此,在进行土方工程计算时,需要充分考虑各种因素,综合分析,确保计算结果的准确性和科学性。
三、路基工程计算路基工程是公路工程中的一个重要环节,它直接关系到公路的使用功能和使用寿命。
路基工程计算的主要内容包括路基的路堤和路基的填方、挖方等。
在进行路基工程计算时,需要考虑到路基的地质情况、地形地貌、交通量、设计标准和施工工艺等因素。
路基工程计算的主要内容有:1. 路堤的填方量、挖方量和压实密度等计算;2. 路基的填方量、挖方量和压实密度等计算;3. 路基的边坡、路基防护、路基排水等工程量的计算;4. 路基工程的施工时间和费用等。
路基工程计算是公路工程施工的一个重要环节,它的准确性直接关系到公路的使用功能和使用寿命。
因此,在进行路基工程计算时,需要充分考虑各种因素,综合分析,确保计算结果的准确性和科学性。
工程概预算工程量计算概述工程量计算是预算编制中的核心环节,它是根据设计图纸及说明清单,按照一定的计算规则和方法,对建筑工程中各项施工内容进行面积、长度、体积等数量的计算和统计,以求得该工程所需的材料、设备、劳务等的数量及其他相关费用的计算。
工程量计算要求准确无误、详实清晰、科学合理,它是确定预算编制基数的重要参考依据,也是发掘工程节约潜力的一种有效手段。
工程量计算通常包括以下步骤:•对建筑平面及立面进行细致的分析,明确工程项目范围;•按照规定的计算方法、标准和比例,逐项进行工程量计算;•对不同配合比和质量等级的材料进行定额计算,如水泥、沙子、砖块等;•制定建筑施工管理方案,按照相关规定进行费用计算;•利用工程造价软件,自动生成工程量清单及相应配套的费用预算。
工程量概述工程量是指在设计图纸及其他技术文件的基础上,通过工程量计算方法计算得出的工程耗材数量、设备变形量、施工工期、劳务人数等各项指标的总称。
对于建筑工程来说,工程量可分为土石方、混凝土、砌体结构、专业工程、公用设施和消防设施等多个方面。
具体工程量包括但不限于:土石方工程土方开挖、回填及平整,旋挖、钻孔桩、钢管混凝土桩、地下连续墙、挡土墙等。
混凝土工程混凝土、钢筋、工程模板、脚手架、混凝土模板、楼梯模板、混凝土楼板、角铁、墙角、垫层等。
砌体结构砖砌体、石砌体、轻质砌块墙、保温板等。
专业工程屋面、地砖、地毯、家具、门窗、电气、给排水、消防、通风空调等。
公用设施路灯、园林绿化、场地硬化、道路、城市雕塑等。
消防设施灭火器、喷淋、手动报警、消防泵、排烟、防火卷帘门等。
通过以上分析可以看出,在进行工程量计算时,不同的工作内容和计算方法都会对工程量的计算结果产生影响。
因此,要做好工程量计算工作,必须在制定计算方案时,充分考虑到实际需求,制定合理的计算标准和方法,严格控制计算过程中的质量和误差。
建筑面积计算为了更好地了解建筑工程量,不同类型的建筑物所需要计算的各类工程量也是不一样的。
建筑工程预算工程量计算规则1. 引言建筑工程预算是确定建筑工程造价的一项重要工作。
其中,工程量计算是建筑工程预算编制的基础。
本文将介绍建筑工程预算中的工程量计算规则,包括工程量的划分方法、计算公式及其应用。
2. 工程量划分方法建筑工程量的划分方法根据不同的建筑部位和材料特点进行划分,常用的划分方法包括按照功能划分、按照部位划分和按照材料划分。
2.1 按照功能划分按照功能划分是将建筑工程按照其功能进行划分,适用于建设项目较为复杂或功能需求较为明确的情况。
常见的功能划分包括结构工程量、建筑装饰工程量、给排水工程量等。
2.2 按照部位划分按照部位划分是将建筑工程按照其不同部位进行划分,适用于建筑结构相对简单或需要对某一特定部位进行详细计算的情况。
常见的部位划分包括地基工程量、墙体工程量、屋面工程量等。
2.3 按照材料划分按照材料划分是将建筑工程按照其所使用的材料进行划分,适用于需要对材料的消耗进行详细计算的情况。
常见的材料划分包括水泥工程量、钢筋工程量、砖工程量等。
3. 工程量计算公式及应用工程量计算公式是根据建筑工程的具体情况和要求,通过对相关参数进行综合计算得出的结果。
常用的工程量计算公式包括单体工程量计算公式、总工程量计算公式和明细工程量计算公式。
单体工程量计算公式是指对建筑工程的每个单体进行量化计算的公式。
根据具体的部位、材料、形状等因素,可以采用不同的计算方法和公式。
常见的单体工程量计算公式包括单体墙体工程量计算公式、单体屋面工程量计算公式等。
3.2 总工程量计算公式总工程量计算公式是指对整个建筑工程的总量进行计算的公式。
根据工程量的划分方法和计算要求,可以采用不同的计算方法和公式。
常见的总工程量计算公式包括总建筑面积计算公式、总土方工程量计算公式等。
明细工程量计算公式是对工程量的细节进行计算的公式。
根据工程的具体要求和细节特点,可以采用不同的计算方法和公式。
常见的明细工程量计算公式包括砂浆用量计算公式、钢筋用量计算公式等。

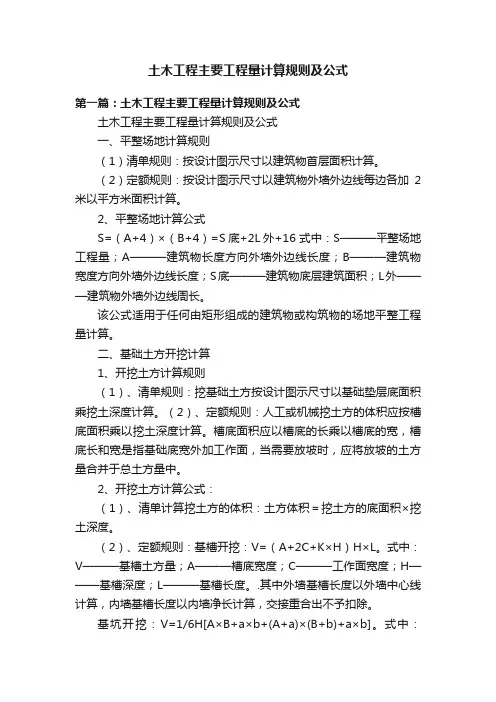

土木工程主要工程量计算规则及公式第一篇:土木工程主要工程量计算规则及公式土木工程主要工程量计算规则及公式一、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。
