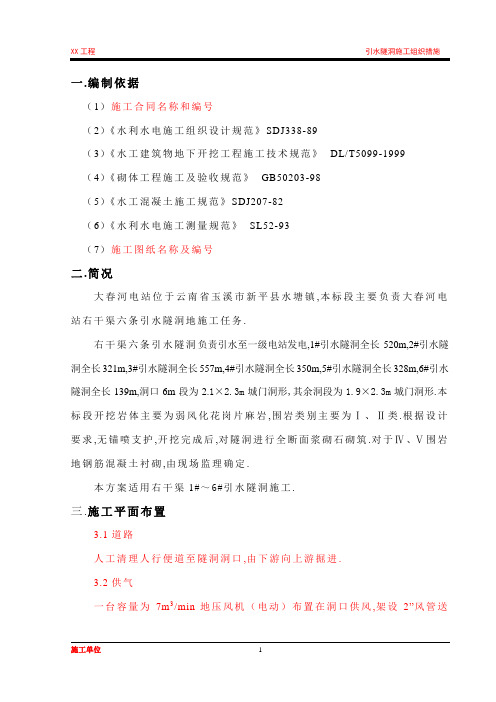

一.编制依据(1)施工合同名称和编号(2)《水利水电施工组织设计规范》SDJ338-89(3)《水工建筑物地下开挖工程施工技术规范》DL/T5099-1999(4)《砌体工程施工及验收规范》GB50203-98(5)《水工混凝土施工规范》SDJ207-82(6)《水利水电施工测量规范》SL52-93(7)施工图纸名称及编号二.简况大春河电站位于云南省玉溪市新平县水塘镇,本标段主要负责大春河电站右干渠六条引水隧洞地施工任务.右干渠六条引水隧洞负责引水至一级电站发电,1#引水隧洞全长520m,2#引水隧洞全长321m,3#引水隧洞全长557m,4#引水隧洞全长350m,5#引水隧洞全长328m,6#引水隧洞全长139m,洞口6m段为2.1×2.3m城门洞形,其余洞段为1.9×2.3m城门洞形.本标段开挖岩体主要为弱风化花岗片麻岩,围岩类别主要为Ⅰ、Ⅱ类.根据设计要求,无锚喷支护,开挖完成后,对隧洞进行全断面浆砌石砌筑.对于Ⅳ、Ⅴ围岩地钢筋混凝土衬砌,由现场监理确定.本方案适用右干渠1#~6#引水隧洞施工.三.施工平面布置3.1道路人工清理人行便道至隧洞洞口,由下游向上游掘进.3.2供气一台容量为7m3/min地压风机(电动)布置在洞口供风,架设2”风管送风到工作面,风管根据开挖工作面地推进而延伸.3.3通风在洞口架设一台5.5KW轴流通风机,接直径D200mm地风管.风管管口保持与掌子面相距30m左右,爆破时对其进行覆盖保护.3.4水施工用水利用2”管从洞外水池处接进,并引至洞内工作面附近,以满足手风钻用水地需求.开挖排水沟满足洞内排水要求,保证洞内干地施工.3.5电从洞口外布置好地15千瓦发电机处接线供电.拟架设一趟电线进洞,低压(36V)用于洞内地工作灯照明,根据需要在洞壁上每隔8m左右安装一盏100W电灯(电灯采用有护网地安全灯具),一趟动力电缆(380),直接接至用电设备.四.施工进度六条隧洞施工从2005年7月13开工,2006年3月31日结束.五.施工方法5.1开挖施工隧洞施工由下游向上游掘进.采用全断面钻爆开挖,手风钻钻孔,人工装药,周边光面爆破.人工装渣,手推车运至洞口.正常施工每一开挖循环进尺2.0m,1天2个循环.据开挖中不断揭露地地质情况,及时准确预测地质情况,如遇到大地张开节理、裂隙甚至断层等不连续地质构造时,采取分期开挖、适时浆砌石砌筑等措施,确保施工安全.5.1.1施工工艺及循环时间:测量放线→布孔→钻孔→装药起爆→排烟→安全检查→出渣→掌子面清底→进入下一循环开挖作业工序时间表(分钟)一个循环10小时(1)测量放线.根据所作控制点快速准确放出开挖断面轮廓线,并对上一循环地开挖断面进行检查回测,以便处理大面积欠挖.(2)布孔钻孔.钻孔是爆破中最重要地一环,直接控制成形规格和爆破效率.其开孔偏差和孔深偏差应控制在规范之内.周边孔偏差不大于5cm, 崩落孔不大于10cm.(3)清孔装药连线起爆.利用自制高压风管吹出孔内岩屑或积水,掏槽眼和崩落眼连续装药,周边眼由炸药绑扎于竹片上形成间隔装药.利用导爆索和非电毫秒雷管形成爆破网络,当采用导爆索连接周边眼时,应注意其传爆方向地准确性.(4)散烟.距掌子面30m处利用直径0.4m地通风管高压通风,并可采取用水淋透渣料等方法降低灰尘.(5)安全检查及处理.每次爆破散烟后,先由施工人员检查,无瞎炮盲炮和重大地质缺陷时,即可人工用钎杆轻击轮廓面浮石、零星石块,保证掌子面地安全.(6)掌子面清理.出渣完毕后,对掌子面进行清理.5.2浆砌石和混凝土施工本标段浆砌石和混凝土工程主要为M10浆砌石和C20钢筋混凝土.5.2.1材料来源(1)砌石体来源均从开挖工程可利用地石料中选取,洞口堆放.(2)砂采用砂石料系统供砂.5.2.2材料要求(1)砌石材质应坚实新鲜,无风剥落层或裂纹,石材表面无污垢、水锈等杂质.石料地物理力学指标符合施工图地要求.毛石砌体应呈块状,单块重应大于25㎏,中部厚度不应小于15cm.规格小于要求地毛石(又称片石),可以用于塞缝,但其用量不得超过该处砌体重量地10%.(2)砂和砾石地质量应符合SD120地规定.砂浆和混凝土细骨料采用地砂料,要求料径为0.15mm~5mm,细度模数为 2.5~3.0,砌筑毛石砂浆地砂,其最大料径不大于5mm;砌筑砂浆地砂,最大料径不大于2.5mm.混凝土粗骨料砾石料径为5mm~20mm及20mm~40mm.5.2.3浆砌石施工工艺流程5.2.3混凝土施工工艺流程5.2.4施工方法砂浆和混凝土按照配合比拌制,按照设计规格立模,搭设钢管排架支撑模板.砂浆和混凝土均由人工运送入仓,浆砌石采用“坐浆法”砌筑,混凝土采用振捣器振捣密实,钢筋按照设计要求绑扎在指定位置.六.机械设备配置计划七.劳动力配置计划八.质量、安全、文明施工措施1.开挖严格控制钻孔方向,周边孔保证外插角,其余应垂直开挖断面.每排炮后及时检查、处理,避免出现欠挖和超挖.3.爆破施工中依据爆破效果和地质条件变化及时调整爆破参数,确保爆破效果.4.隧洞爆破中,人员地安全距离为200m,设备地安全距离为100m,不能及时撤离地设备应有可靠地覆盖保护措施.5.操作人员严禁带病作业.6.隧洞中架设地电线经常检查,避免出现破损漏电;电器设备安装漏电保护装置,保证人员设备用电安全.7.隧洞爆破地火工材料即领即用,多余火工材料及时退库保存,现场不得存有火工材料.8.出现地质不良段,首先弄明地质情况,制定出安全地支护处理措施,保质保量进行支护施工,确保安全后,方可继续掘进.9.隧洞内设备、材料堆放整齐、标示齐全;10.底部垫渣要求平整,保证施工通道顺畅.11.模板表面光洁平整,接缝严密,不漏浆,以保证混凝土表面地质量.12.浇筑混凝土前,应详细检查有关准备工作:地基处理情况,混凝土浇筑地准备工作,模板、钢筋、止水设施等是否符合设计要求,并应做好记录.13. 基岩面地浇筑仓和老混凝土上浇筑仓,在浇筑第一层混凝土前,必须先铺一层2~3cm地水泥砂浆;其他仓面若不铺水泥砂浆,应有专门论证.14.砂浆地水灰比应较混凝土地水灰比减少0.03~0.05.一次铺设地砂浆面积应与混凝土浇筑强度相适应,铺设工艺应保证新混凝土与基岩或老混凝土结合良好.15.混凝土地浇筑,应按一定厚度、次序、方向,分层进行.16.混凝土地浇筑层厚度,应根据拌和能力、运输距离、浇筑速度、气温及振捣器地性能等因素确定.17.浇入仓内地混凝土应随浇随平仓,不得堆积.仓内若有粗骨料堆叠时,应均匀地分布于砂浆较多处,但不得用水泥砂浆覆盖,以免造成内部蜂窝.在倾斜面上浇筑混凝土时,应从低处开始浇筑,浇筑面应保持水平.18.施工废水和围岩渗水采取边沟汇集,接力抽排,保证工作面干施工.19.隧洞内作业面照明采用固定集中照明与移动照明相结合,若出现故障应及时修复,确保照明充分.20.在洞口进行二次封闭,禁止与工程无关地闲散人员.21.对自检和业主、监理查出地文明施工中存在地问题,要立即纠正,而且要进行改进和完善,使文明施工不断优化和提高.。
河道引水应急工程隧洞组织技术标目录1.工程概述1.1工程概况1.2水文气象1.3工程地质1.4对外交通条件1.5水电供应条件1.6工程指标与施工要求2.总体施工方案与总工期计划2.1总体施工方案2.2施工总工期计划2.3施工进度计划横道图2.4施工进度计划网络图3.施工总平面布置3.1施工总平面布置的基本要求3.2施工总平面布置图3.3临时工程布置3.4隧洞开挖断面布置3.5隧洞内错车道平面布置4.隧洞施工方法与工艺4.1施工测量4.2隧洞开挖4.3锚喷支护4.4特殊地层的施工技术4.5隧洞衬砌4.6灌浆4.7隧洞抹底5.施工辅助系统5.1施工供电、供水、供风5.2长巷通风5.3施工防、排水防洪5.4骨料供应5.5通风联络6.新技术和新设备的应用6.1新技术的应用6.2新设备的应用6.3投入本合同工作的主要施工设备7.施工组织与管理7.1组建项目经理部7.2专业班组的设置7.3劳动力组织计划8.质量保证体系和措施8.1工程质量目标8.2质量组织管理保证8.3工程质量保证措施8.4全过程质量控制8.5质量验评及质量资料9.安全生产技术设计9.1施工现场安全管理9.2施工安全技术措施9.3隧洞掘进安全措施9.4施工防洪渡汛措施9.5安全教育与培训9.6安全检查10.工期保证措施10.1进度控制措施10.2进度计划管理措施10.3加强施工现场管理10.4机械设备保证10.5工艺技术保证10.6计划与统筹11.文明施工、创建“局标化工地”与环保、水保措施11.1文明施工目标11.2文明施工措施11.3文明施工管理办法11.4环境保护计划11.5水土保持措施11.6其他保护措施12.信息管理与施工技术档案管理12.1信息管理12.2施工技术档案管理12.3保密附图图2-1 施工进度计划横道图图2-2 施工进度计划网络图图3-1 进口工区施工总平面布置示意图图3-2 出口工区施工总平面布置示意图图3-3 隧洞开挖断面布置示意图图3-4 有轨运输错车道示意图图4-1 钻爆法开挖施工工艺流程框图图4-2 隧道新奥法施工工艺流程框图图4-3 装药结构图图4-4 输水隧洞开挖炮眼布置图图4-5 隧洞机械化装运流水线作业图图4-6 湿喷工艺流程图图4-7 超前小导管注浆施工工艺流程图图4-8 管棚法施工布置图图4-9 格栅拱喷砼复合支护施工布置图图4-10 隧洞砼衬砌工艺流程图图4-11 隧洞衬砌施工方法示意图图4-12 回填灌浆施工流程图图4-13 固结灌浆施工流程图图5-1 施工供电网络示意图图5-2 进、出口工区高压进洞洞内供电方案图图5-3 长巷通风布置示意图图7-1 施工组织管理机构图图8-1 质量管理组织机构图图8-2 质量管理控制网络图图8-3 质量保证体系框图图8-4 材料采购质量控制框图图8-5 洞身开挖质量控制程序框图图8-6 锚喷支护质量控制程序框图图8-7 砼衬砌质量控制程序框图图9-1 安全管理组织机构图图9-2 安全生产管理程序框图附表表3-1 施工用地计划表表4-1 隧洞开挖爆破参数表表4-2 隧洞开挖作业循环图表表4-3 塌方处理的主要方法表4-4 全断面、边墙衬砌循环作业循环图表表4-5 隧洞底板150m砼衬砌循环作业循环图表表5-1 粗骨料的质量技术要求表5-2 细骨料(砂)的质量技术要求表6-1 投入本合同主要施工设备表表7-1 管理及后勤人员配置表表7-2 劳动力计划表表7-3 投入本工程技术力量表表9-1 最低照明度的规定数值1.工程概述1.1工程概况本工程设计引水流量2.655m3/S,年引水量4500万。
施工组织设计技术标(河道B标)目录一、施工步骤及形象进度计划表二、施工规程与方法三、施工管理措施及施工现场管理四、养护技术方案五、施工安全、质量保证措施、文明施工措施附表:附表一、施工进度表附表二、劳动力计划表附表三、拟投入本工程的主要施工设备表一、施工步骤及形象进度计划表B标洪家潭、鳗鲤泾、横涹河道绿化工程是昆山市的一项重要工程,其生态绿化对生态面貌,改善城镇环境有着重要的意义。
我们有幸参加本工程的投标,如能中标,我们将以优质的施工质量、快捷的施工速度,保证按合同工期完成全部工程,向广大市民交上一份满意的答卷。
根据现场施工实际情况,在接到中标通知书后,即组织项目部人员做好以下工作,以便接到开工通知书时,及时进场开工。
(一)、施工目标精心组织合理安排,组建优秀项目部,按时保质完成施工任务,具体目标任务如下:1、确保提前完成所有施工任务。
2、施工期间无安全事故,无治安责任及其它违法违纪事件。
3、施工管理科学合理,及时组织人力、物力、财力、无施工脱节以及怠工误工现象。
4、积极配合甲方、监理方、设计方顺利完成施工任务。
5、提前安排、合理组织、科学计划、全面统筹。
6、按照立地条件因地制宜、实事求是、科学合理施工。
7、严格按照工程设计及有关文件文明施工,规范作业,强化质量意识,确保每一道工序及整体工程准确无误。
8、做好整个工程的前期勘测工作,保证每项工程在科学合理的基础上快速进行。
9、大力加强施工养护管理工作,确保整个工程的长期效果。
10、充分发挥技术水平和有效的施工管理措施,保质保量按时完成任务。
11、推行先进施工方法和施工机具,提高机械化作业水平。
(二)、施工前准备1、施工现场准备(1)、进场前项目部人员熟悉施工图纸,做好图纸交底工作,了解现场情况,统一布置现场、施工操作场地。
(2)、组织与工程有关的全体施工人员阅读图纸,掌握情况并进行交底,使每个员工都能对本工程有一个全面的认识和深刻领会。
(3)、施工道路及场地:施工现场道路已到位,做好施工现场临时用水、用电管线敷设工作,邻近道路的安全防护工作。
第7章引水隧洞工程施工方法说明及附图概述7.1.1 工程概况引水隧洞位于小金河右岸,全长约,隧洞进口底板高程,开挖断面为马蹄形,出口底板高程,比降2‰,引水流量120m3/s。
本工程主要以III2、Ⅳ1、Ⅴ类围岩为主,隧洞为圆形断面,总长,内径,C20钢筋混凝土衬砌,衬砌厚度为~。
隧洞顶拱120º范围内采用回填灌浆,Ⅳ、Ⅴ类围岩地段四周进行固结灌浆。
本标段引水隧洞工程为(隧)17+000m~(隧)17+段的施工,主要包括石方洞挖、锚杆制安、喷混凝土、混凝土浇筑、止水、钢筋制安、回填灌浆、固结灌浆等工程。
7.1.2 地质概况工程区位于小金、丹巴弧形构造带内,主要位于该弧形构造带的北西翼,受弧形构造控制。
本标段引水线路桩号从(隧)17+000~17+,段长,洞室最大垂直埋深一般320m,倾向水平埋深约300~500m。
围岩为Smx5二云英片岩与二云片岩不等厚互层,跨洞线断裂为扎科断裂带,位于中路背斜南西侧,北西斜交于水子断裂(F10),工区延伸长度大于21km。
该断裂系由多条断层组成的宽约120m~150m断裂带,两盘岩层均由志留系组成,上盘岩层直立、倒转,下盘次级褶皱发育,破碎带宽30~100m,断距大于500m,为一压扭性断裂。
本断裂带距下游关州电站厂址约730m,产状N76ºW/SW∠87º,在(隧)17+~17+与洞轴线近于直交。
岩体主要发育N76ºW/SW∠87º、N15ºE/SE∠62º和N27ºE/SE∠32º三组构造裂隙。
)洞室围岩新鲜,岩体中隐藏裂隙教发育,岩体多呈破碎状、互层状结构,以Ⅳ、V类围岩为主。
围岩稳定性差,成洞条件差,存在断续掉块、小型楔型失稳体及局部塌方等问题。
由于埋深较大,地应力较高,二云片岩洞段存在塑性变形问题,施工开挖后需进行及时有效支护处理。
引水隧洞工程工程量见表。
表引水隧洞工程主要工程量见表引水隧洞开挖支护施工程序及施工方法7.2.1 施工布置7.2.1.1施工道路本标段引水隧洞开挖施工道路:引水隧洞→9#施工支洞上支洞→9#施工支洞→原有施工公路→303省道公路→临时交通桥→李龙桥碴场。
第1篇一、工程概况1. 工程背景本工程为某大型水利枢纽配套引水工程,主要目的是将上游水库的水引入下游水库,满足下游水库的供水需求。
引水隧道工程是整个引水工程的关键部分,其施工质量直接影响到整个工程的正常运行。
2. 工程规模引水隧道全长约5公里,隧道断面采用圆形断面,直径为6.5米。
隧道工程包括洞身、洞口、进出口等部分。
二、施工组织设计1. 施工队伍组建一支具有丰富施工经验和专业技术水平的施工队伍,包括项目经理、技术负责人、质量负责人、安全负责人等。
施工队伍需具备以下条件:(1)具备相应的施工资质和业绩;(2)熟悉引水隧道工程的施工技术;(3)具有较强的组织协调能力和团队协作精神。
2. 施工设备(1)隧道掘进设备:盾构机、钻爆机、挖掘机等;(2)运输设备:自卸汽车、混凝土搅拌车等;(3)检测设备:地质雷达、隧道激光测距仪等;(4)通风设备:风机、通风管道等;(5)排水设备:排水泵、排水管道等。
3. 施工进度安排根据工程实际情况,制定详细的施工进度计划,包括各阶段工程量、施工时间、施工顺序等。
确保工程按期完成。
三、施工方案1. 隧道开挖(1)隧道开挖采用钻爆法,根据地质条件和隧道断面尺寸,确定合理的爆破参数。
(2)爆破作业应严格按照《爆破安全规程》进行,确保施工安全。
(3)开挖过程中,及时进行地质素描和地质调查,为后续施工提供依据。
2. 洞身支护(1)洞身支护采用锚喷支护,结合初期支护和二次支护。
(2)初期支护:采用锚杆、钢筋网、喷射混凝土等材料进行支护。
(3)二次支护:在初期支护的基础上,采用钢拱架、喷射混凝土等材料进行加固。
3. 隧道衬砌(1)隧道衬砌采用钢筋混凝土结构,按照设计要求进行施工。
(2)混凝土浇筑过程中,严格控制混凝土质量和施工工艺,确保衬砌质量。
4. 隧道洞口及进出口施工(1)洞口及进出口施工应按照设计要求进行,确保洞口及进出口的稳定性和安全性。
(2)洞口及进出口施工过程中,严格控制施工质量,确保施工质量符合设计要求。
第三部分技术标施工组织设计编制说明投标人须按招标文件要求编制施工组织设计,编制时应采用文字并结合图表形式说明各分部分项工程的施工方法;施工组织设计主要包括以下内容,内容上必须结合工程特点,有针对性编制。
1、总体概述:施工程序总体设想及施工段划分;2、施工平面布置和临时设施布置;3、施工进度计划和各阶段进度的保证措施;4、劳动力投入计划及其保证措施;5、机械设备、办公检测设备投入计划;6、工程项目实施的重点、难点和解决方案7、质量保证措施(应有保证实现质量目标的可靠措施)8、安全生产和文明施工措施(须结合大连市及瓦房店市文明工地管理要求编制)9、相关表格及其它辅助说明资料:施工组织设计除采用文字表述外应附下列图表,图表及格式要求附后。
施工总平面图表1计划开、竣工日期和施工进度网络图(或横道图)表2劳动力计划表表3拟投入的主工施工机械设备、办公设备、检测设备表表4`第一章工程总体概述一、工程概况本项目位于瓦房店市元台镇,属于水毁修复工程,分为两个分部工程,分别为元台镇占屯河水毁修复工程、2015年穿河作业路工程。
本工程主要施工内容括:二、工期、质量1、工期:工程计划总工期为:2个月2、质量:合格三、主要依据的施工规程规范《水利水电建设工程验收规程》(SL223—2008)《水利水电工程施工组织设计规范》(SDJ338-89)《水利水电工程等级划分及洪水标准》SL252-2000《水利水电工程施工测量规范》(SL52—93)《水电水利工程施工安全防护设施技术规范》(DL5162-2002)《堤防工程施工规范》SL260—98《堤防工程施工质量评定与验收规程》SL239—1999《堤防工程施工规范》(SL260-1998)《堤防工程设计规范》(GB 50286—98)《疏浚工程技术规范》(JTJ319-99)《水工混凝土施工规范》(DL/T 5144-2001)《土方与爆破工程施工及验收规范》(GBJ201-83)《土工试验规程》(SL237-1999)《砌体工程施工质量验收规范》(GB50203-2002)《砌体工程现场检测技术标准》(GB/T50315-2000)《建筑工程质量检验评定标准》(GBJ301—88)《地基与基础工程施工及验收规范》(GBJ202-83)《测量规范》(GB/50026-93)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工工程安全技术规程》(JYJ01002-2008)《工程用机编钢丝及组合体》(YB/T4190—2009、GB\T343—1994)四、编制原则1、安全第一的原则:在施工组织设计的编制中始终秉承安全是效益,质量是生命的原则,按照技术可靠、措施得力、确保安全的要求确定施工方案.在安全措施落实到位,施工技术方案可靠,人员配置充足,确保万无一失的前提下组织施工。
第1篇摘要:随着我国经济的快速发展和城市化进程的加快,水资源短缺问题日益突出。
应急引水工程作为应对突发性水危机的重要手段,对于保障城市供水安全、缓解水资源紧张具有重要意义。
本文从应急引水工程的概念、特点、施工技术、施工管理等方面进行探讨,以期为我国应急引水工程施工提供理论支持和实践指导。
一、引言应急引水工程是指在短时间内,针对突发性水危机,迅速采取有效措施,从其他水源地引水至受水区,以保障城市供水安全、缓解水资源紧张的一项重要工程。
在自然灾害、水资源枯竭、水污染事故等情况下,应急引水工程发挥着至关重要的作用。
二、应急引水工程的特点1. 紧急性:应急引水工程往往需要在短时间内完成,以满足受水区的供水需求。
2. 简便性:应急引水工程多采用临时性措施,如临时管道、泵站等,便于快速施工和拆卸。
3. 安全性:应急引水工程在施工过程中,必须确保工程质量和安全,避免发生事故。
4. 可靠性:应急引水工程应具备较强的抗风险能力,确保在突发事件中仍能正常供水。
三、应急引水工程施工技术1. 施工准备(1)现场勘查:对受水区、水源地、输水线路等进行实地勘查,了解地形地貌、水文地质、工程地质等情况。
(2)施工方案:根据现场勘查结果,制定施工方案,包括施工方法、施工工艺、施工设备、施工人员等。
(3)施工图纸:根据施工方案,绘制施工图纸,包括管道布置图、泵站布置图、施工平面图等。
2. 施工工艺(1)临时管道施工:采用现场拼接、焊接等方式,快速搭建临时输水管道。
(2)泵站施工:根据水源地、受水区的水位差,选择合适的泵站类型,如潜水泵、卧式泵等。
(3)电气设备安装:安装电缆、变压器、配电箱等电气设备,确保泵站正常运行。
(4)水质监测:对水源、输水管道、受水区的水质进行实时监测,确保供水安全。
3. 施工管理(1)施工组织:成立施工项目部,明确各部门职责,确保工程顺利实施。
(2)质量控制:严格执行施工规范和质量标准,对施工过程进行全程监控。
某江引水应急工程隧洞组织设计方案1. 引言某江是一个重要的水资源河流,但近年来该地区出现了水资源短缺的问题。
为了解决这一问题,某江引水应急工程被规划出来。
该工程需要建设隧洞来实现水源的调配和分配。
本方案将重点讨论隧洞的组织设计方案,以确保该工程的高效运作和紧急情况下的应对能力。
2. 隧洞排布为了最大限度地减少对地质环境的破坏,隧洞的排布应尽量遵循自然地形,避免拐弯和急转弯。
同时,应根据地质勘探结果和河道的地形特点,选择最适合的位置进行隧洞的布置。
采用公开挖掘和盾构两种施工方法,以确保隧洞的质量和工程进度。
3. 隧洞断面设计隧洞的断面设计需要考虑两个方面的因素:水源调配的需要和应急情况下的排水能力。
为了满足水资源调配的需要,隧洞的断面宜选择宽阔的设计,以确保足够的水量流通。
而在应急情况下,隧洞的下部应设置足够大的排水通道,以防止洪水的爆发。
断面设计要根据具体的工程规模和调水需求进行合理调整。
4. 隧洞出入口设计隧洞的出入口设计不仅要考虑流程的顺畅,还要兼顾应急情况下的救援工作。
出入口应设有足够宽阔的空间,以容纳大型设备进出,并预留足够的空间进行应急情况下的救援。
同时,出入口附近应设置便捷的交通设施,以保证应急救援的快速响应和运作。
5. 隧洞通风设计隧洞通风设计是确保隧洞正常运作的重要环节。
为了保证隧洞内空气的流通,应合理设置通风口,并采用合适的通风设备。
在应急情况下,通风系统应具备自动控制和紧急应对的能力,以确保应急救援人员的安全。
6. 隧洞应急预案隧洞应急预案的编制是工程安全管理的重要部分。
预案要全面详细地规定各种紧急情况下的应对措施和操作流程,并明确各级责任人的职责和权限。
预案还需要定期进行演练和更新,以保证工程安全运作的可持续性。
7. 运维管理隧洞建设完成后,需要建立完善的运维管理机制。
该机制应包括定期巡查、设备维护、通风管理、应急物资储备等内容,以确保隧洞的正常运行和应急情况下的快速反应能力。
一、预案背景引水隧洞作为我国水资源调配的重要工程,其安全运行对保障水资源供应和生态环境具有重要意义。
然而,引水隧洞受地质条件、气候等因素影响,易发生洪水灾害。
为提高引水隧洞防汛应急能力,确保工程安全运行,特制定本预案。
二、适用范围本预案适用于以下情况:1. 引水隧洞发生洪水灾害;2. 引水隧洞周边发生洪水,对隧洞安全造成威胁;3. 预测到可能发生洪水灾害。
三、应急组织机构及职责1. 应急领导小组应急领导小组负责全面协调、指挥防汛应急工作。
成员包括:(1)组长:由引水隧洞项目主要负责人担任;(2)副组长:由引水隧洞项目相关部门负责人担任;(3)成员:由引水隧洞项目相关部门工作人员组成。
2. 应急指挥部应急指挥部负责具体实施防汛应急工作。
成员包括:(1)指挥长:由应急领导小组组长担任;(2)副指挥长:由应急领导小组副组长担任;(3)成员:由引水隧洞项目相关部门工作人员组成。
3. 应急救援队伍应急救援队伍负责现场救援、物资保障、人员疏散等工作。
成员包括:(1)抢险救援队:负责现场抢险救援;(2)医疗救护队:负责现场医疗救护;(3)物资保障队:负责物资供应;(4)人员疏散队:负责人员疏散。
四、应急响应1. 预警(1)根据气象预报,预测可能发生洪水灾害时,立即启动本预案;(2)发布预警信息,告知相关人员做好防范措施。
2. 预备响应(1)应急指挥部组织相关人员开展应急准备,包括物资储备、人员培训等;(2)加强监测,密切关注水情、雨情变化。
3. 应急响应(1)根据水情、雨情变化,启动相应级别的应急响应;(2)应急指挥部组织应急救援队伍开展现场救援、物资保障、人员疏散等工作;(3)加强与相关部门的沟通协调,共同应对洪水灾害。
4. 后期处置(1)灾后评估,分析原因,总结经验教训;(2)修复受损设施,确保引水隧洞安全运行。
五、应急保障1. 物资保障:储备足够的防汛物资,如沙袋、水泵、救生设备等;2. 人员保障:加强应急救援队伍培训,提高应急处置能力;3. 技术保障:加强监测设备维护,确保数据准确可靠;4. 信息保障:建立健全信息报送制度,确保信息畅通。
引水隧洞施工方案引水隧洞施工方案一、工程概况:该引水隧洞位于山区,全长2000米,设计标准为水平掌子面,断面尺寸为4m × 4m。
施工期限为12个月。
二、施工组织:1.项目经理负责整个施工方案的编制与实施,分别设立土建、机械、电气三个部门,具体负责施工工艺。
2.施工班组:分为钻爆组、锚杆喷射混凝土组、坑下开挖组、支护组和电气组,负责不同工作环节。
三、施工工艺:1.钻爆:先利用钻机开展预裂缝,将爆破药装填入裂缝,并设置合理的引爆装置,爆破药使用低爆速且不对周边山体造成破坏。
再使用装有水冷的液压凿岩机械进行二次破碎。
2.坑下开挖:采用隧道开挖机进行机械化掘进,依据岩性调整刀具压力和转速,并及时排除岩屑和泥浆。
3.锚杆喷射混凝土:按照设计要求,将锚杆插入钻孔并灌注混凝土,形成均匀的支护层。
混凝土配比按照3:1:0.35配制。
使用复合软管自动喷射机进行喷射,控制好喷射压力和时间,以确保混凝土质量和硬度。
4.支护:在开挖过程中进行随时随地的支护工作,包括喷射混凝土、喷射砂浆、锚杆、钢丝网等,以保障开挖面的稳定性。
5.电气:在隧洞内布设照明电缆和通信电缆,采用防水、防爆的电缆材料,以及合理的线路敷设方式,确保施工安全和工程质量。
四、施工步骤:1.岩体调查:通过地质勘察确定岩性、地层结构、隧道各断面情况,为施工工艺和方案提供依据。
2.洞口处理:进行挖土平台、围护结构等工程,确保洞口的稳定性供给施工。
3.钻爆:根据岩体性质制定爆破方案,开展钻爆作业,破碎岩石并清理碎岩。
4.坑下开挖:使用隧道开挖机进行机械化掘进,边开挖边进行支护,确保洞体的安全。
5.锚杆喷射混凝土:在开挖面进行锚杆和喷射混凝土支护,保护洞体的稳定。
通过合理的喷射工艺,确保混凝土质量。
6.支护:针对不同岩体的特点,进行支护工作,包括喷射混凝土、喷射砂浆、锚杆、钢丝网等。
7.电气:在施工进度较为平稳时,进行电气布线和设备安装,确保施工过程的安全和效率。
目录1.工程概述1.1工程概况1.2水文气象1.3工程地质1.4对外交通条件1.5水电供应条件1.6工程指标与施工要求2.总体施工方案与总工期计划2.1总体施工方案2.2施工总工期计划2.3施工进度计划横道图2.4施工进度计划网络图3.施工总平面布置3.1施工总平面布置的基本要求3.2施工总平面布置图3.3临时工程布置3.4隧洞开挖断面布置3.5隧洞内错车道平面布置4.隧洞施工方法与工艺4.1施工测量4.2隧洞开挖4.3锚喷支护4.4特殊地层的施工技术4.5隧洞衬砌4.6灌浆4.7隧洞抹底5.施工辅助系统5.1施工供电、供水、供风5.2长巷通风5.3施工防、排水防洪5.4骨料供应5.5通风联络6.新技术和新设备的应用6.1新技术的应用6.2新设备的应用6.3投入本合同工作的主要施工设备7.施工组织与管理7.1组建项目经理部7.2专业班组的设置7.3劳动力组织计划8.质量保证体系和措施8.1工程质量目标8.2质量组织管理保证8.3工程质量保证措施8.4全过程质量控制8.5质量验评及质量资料9.安全生产技术设计9.1施工现场安全管理9.2施工安全技术措施9.3隧洞掘进安全措施9.4施工防洪渡汛措施9.5安全教育与培训9.6安全检查10.工期保证措施10.1进度控制措施10.2进度计划管理措施10.3加强施工现场管理10.4机械设备保证10.5工艺技术保证10.6计划与统筹11.文明施工、创建“局标化工地”与环保、水保措施11.1文明施工目标11.2文明施工措施11.3文明施工管理办法11.4环境保护计划11.5水土保持措施11.6其他保护措施12.信息管理与施工技术档案管理12.1信息管理12.2施工技术档案管理12.3保密附图图2-1 施工进度计划横道图图2-2 施工进度计划网络图图3-1 进口工区施工总平面布置示意图图3-2 出口工区施工总平面布置示意图图3-3 隧洞开挖断面布置示意图图3-4 有轨运输错车道示意图图4-1 钻爆法开挖施工工艺流程框图图4-2 隧道新奥法施工工艺流程框图图4-3 装药结构图图4-4 输水隧洞开挖炮眼布置图图4-5 隧洞机械化装运流水线作业图图4-6 湿喷工艺流程图图4-7 超前小导管注浆施工工艺流程图图4-8 管棚法施工布置图图4-9 格栅拱喷砼复合支护施工布置图图4-10 隧洞砼衬砌工艺流程图图4-11 隧洞衬砌施工方法示意图图4-12 回填灌浆施工流程图图4-13 固结灌浆施工流程图图5-1 施工供电网络示意图图5-2 进、出口工区高压进洞洞内供电方案图图5-3 长巷通风布置示意图图7-1 施工组织管理机构图图8-1 质量管理组织机构图图8-2 质量管理控制网络图图8-3 质量保证体系框图图8-4 材料采购质量控制框图图8-5 洞身开挖质量控制程序框图图8-6 锚喷支护质量控制程序框图图8-7 砼衬砌质量控制程序框图图9-1 安全管理组织机构图图9-2 安全生产管理程序框图附表表3-1 施工用地计划表表4-1 隧洞开挖爆破参数表表4-2 隧洞开挖作业循环图表表4-3 塌方处理的主要方法表4-4 全断面、边墙衬砌循环作业循环图表表4-5 隧洞底板150m砼衬砌循环作业循环图表表5-1 粗骨料的质量技术要求表5-2 细骨料(砂)的质量技术要求表6-1 投入本合同主要施工设备表表7-1 管理及后勤人员配置表表7-2 劳动力计划表表7-3 投入本工程技术力量表表9-1 最低照明度的规定数值1.工程概述1.1工程概况本工程设计引水流量2.655m3/S,年引水量4500万。
主要工程项目:取水泵站一座,放置 600532型泵 3台;管径 1.6米的引水压力钢管 3173米;2.8米”2.8米城门洞型引水隧洞2880米;临时泵站一座,临时管道长468.62米及配套设备、电器等。
共分两个两标段,本标段为11标:(l)引水隧洞XX引水应急工程引水隧洞进口底高程▽25.0m,引水隧洞为城门洞型,隧洞全长2880m,施工支洞37.00m,按无压流设计,开挖断面均为 2.8m³2.8m,C20砼衬砌后断面为 2.2m³2.2m,纵坡i=0.104%,出口底程▽22.0m,隧洞出口通向梅湖水库。
隧洞总长度为2880m,在进口处设置一支洞,支洞长37m,断面型式与尺寸与主洞相同。
(2)为完成工程计划于2004年2月25日开工,全部工程于2004年12月30日完工,总工期310日历天。
1.2水文气象属亚热带南缘季风气候区。
全市多年平均气温16℃,月平均气温7月份为最高,多年平均值为28.2℃,极端量高气温38.5℃,1月份最低,多年平均值为3.8℃,极端最低气温-9.3℃。
无霜期多年平均为244天。
余姚市多年年平均气温16.5℃,温度水平分布自南向北递增,平原西部略高于东部。
最冷的1月份平均气温4.4℃,极端最低气温-9.8℃;最热的7月份平均气温28.3℃,极端最高气温39.5℃。
1.3工程地质隧洞进出口地形平缓,基岩未出露,覆盖层为第四系全新统残坡积( el-dlQ4)含碎石粉、砂质粘土,进口预计厚 2.0~4.0m,出口预计厚4.0~6.0m。
进口段受区域性断层影响,岩体风化较剧,工程地质条件较差。
隧洞洞身段围岩为株罗系上统C-2段(J3C-2)浅灰紫色流纹质含角砾玻屑凝灰岩,新鲜岩石致密坚硬,上覆岩体厚度一般45~130m。
隧洞通过围岩以Ⅱ~Ⅲ类为主,岩体完整性较好;局部受平行洞轴线的区域断层FI03的影响,围岩破碎风化,属Ⅳ~Ⅴ类。
1.4对外交通条件工程项目所在位置对外交通条件基本顺畅,与外界公路相连接,工程所用材料可通过公路运至工地。
1.5水电供应条件发包人在隧洞进、出口附近提供高压线路,并负责安装变压器,用电保证率为50%,不足部分要求采用自备电源(柴油发电机组)。
出口施工用水可从海湖水库设泵建水池抽水解决,进口施工用水采用钻井抽水解决。
1.6{程指标与施了要求1.6.l质量承诺(l)让业主满意是我们一切工作的出发点与归宿;(2)工程质量达到优良等级。
1.6.2安全指标无重大伤亡事故,死亡零指标。
1.6.3工期要求总工期310日历天,即2005年2月25日~2005年12月30日。
1.6.4文明施工把工地建设成为标准化工地,注重环保,确保不因施工而影响环境。
2.总体施工方案与总工期计划2.1总体施工方案2.l.1工程特点(l)工期紧,进度要求高。
(2)本工程的施工重点是从进口向下游方向隧洞独头掘进1467m (包括支洞37m),以及出口向上游方向隧洞独头掘进1450m,隧洞的开挖与运输是本工程施工控制的关键。
(3)长巷通风是本工程施工的一大难点,施工中要采取合理的技术措施,切实做好长巷通风工作。
(4)长巷施工供电是本工程施工的另一难点,施工中采取高压进洞,保证设备的正常工作电压。
2.1.2总体施工方案本合同段工程主要内容:一是通过进日向下游方向隧洞掘进1467m的及相应段殁衬砌、支护;二是通过出口向上游方向隧洞掘进1450m及相应段的砼衬砌、支护。
根据工程项目分布特点和保证工期目标的顺利实现,项目部下设进口工区和出口工区。
2.1.2.l洞口施工(l)场内道路施工出口对原有的区道进厅适当加宽和养护,另还需修建一条长约400m,宽5m的施工便道至洞口,用于机械、设备、材料进场等,进口需从村庄里修建一条长约500m、宽5m的施工便道至隧洞进口,用于机械、设备、材料进场等。
(2)洞口明方施工洞口明挖自上而下分层开挖,洞口土方明挖采用PC-200挖掘机挖装5t自卸车运输,洞口石方明挖采用松动爆破,钻孔采用 YT27型风钻配9m3/min移动式空压机,PC-200挖掘机配5t自卸车运方。
2.1.2.2隧洞施工隧洞施工是本工程施工的关键,隧洞采用钻爆法开挖,光面爆破技术。
前期采用P-60型耙斗装岩机装岩配2T自卸车出碴,同时进行场地平整,待有轨系统铺设完毕后,采用P-60型耙斗装岩机装岩配备XK8-7/132型电瓶车牵引S8梭车有轨机械化装岩运输进行出碴,在洞口卸碴转运。
隧洞开挖采用光面爆破技术。
输水隧洞春砼衬砌采用拼装式钢模架,混凝土输送泵上料,JZC-750型搅拌机搅拌,配备电子计量装置,JZC-350型搅拌机配合,轨道式混凝土搅拌车运砼。
2.2施工总工期计划根据指标文件的要求,开工日期为2004年2月25日,根据本工程的特点和要求,不同施工工区的不同施工项目安排如下:2.2.1进口工区(1)施工准备施工准备主要工作包括:测量放样、场地平整、临时设施建造、施工道路修建,空压机基础预埋,炸药库和水池等的建造及部分设备、人员进场,同时进行洞口明方的开挖,计划工期15天(计划在 2004年2月25日~2004年3月10日施工)。
(2)隧洞开挖及支护进口向下游方向隧洞掘进1467m,隧洞开挖日均进度8m/天,考虑到FI 03、FI 04断层、支洞与主洞交汇段的影响,计划工期190大(2004年3月11日~2004年9月16日)。
0+000~支、主洞相交D3点段的施工与主洞开挖平行交叉作业。
(3)隧洞衬砌、喷砼、抹底采用后退式衬砌,衬砌长度暂技总长度的1/4~ l/5考虑,喷砼与衬砌考虑平行作业,喷砼安排在衬砌非浇筑期间施工,超前衬砌完成。
隧洞抹底和隧洞衬砌交叉同步进行。
计划工期80天(计划在2004年9月17日~2004年12月5日)。
(4)灌浆灌浆包括回填灌浆和固结灌浆,灌浆滞后衬砌一个月开工,检衬砌施工结束后0.5个月完工,计划工期65天(计划在2004年10月18日~2004年12月20日)。
2.2.2出口工区(1)施工准备阶段施工况各阶段主要工作包括:测量放样、场地平整、临时设施建造、空压机基础预埋,炸药库和水池等的建造及部分设备、人员进场,同时进行洞口明方的开挖,计划工期15天(计划在2004年2月25日~2004年3月10日)。
(2)隧洞开挖及支护施工出口向上游方向掘进1450m,隧洞开挖计划日均进度8m/天,考虑到F104断层,进出口交汇段爆破施工影响,计划工期190天(计划在2004年3月11日~2004年9月16日施工)。
(3)隧洞衬砌、喷进、抹底采用后退式衬砌,衬砌长度较按总长度的1/4~ l/5考虑,喷砼与衬砌平行作业,喷砼安排在衬砌非浇筑期间施工,超前衬砌完成。
隧洞抹底和隧洞衬砌交叉同步进行。
计划工期80天(计划在2004年9月17日~2004年12月25日施工)。
(4)灌浆灌浆包括回填灌浆和固结灌浆,灌浆滞后衬砌一个月开工,砼衬砌施工结束后0.5个月完工,计划工期65大(计划在2004年10月18日~2004年12月20日施工)。
2.2.3清理扫尾清理扫尾计划1期 10天(计划在 2004年 12月 ZI日~2004年12月 30日)。
