外架搭设方案1
- 格式:doc
- 大小:20.00 KB
- 文档页数:7
满堂红脚手架搭设施工方案 -(1) 无需改写,只需删除明显有问题的段落。
脚手架施工方案工程名称:xxx施工单位:xxx编制人:xxx日期:xxx目录:一、工程概况二、施工准备三、脚手架搭设四、脚手架拆除五、安全措施六、施工进度计划七、质量保证八、施工组织管理九、施工人员安排十、经济指标一、工程概况本工程位于xxx地区,总建筑面积约xxx平方米,主要包括xxx。
施工期限为xxx天。
二、施工准备2.1 人员准备本工程所需施工人员包括xxx,其中xxx名技术工人和xxx名普通工人。
施工人员应具备相应的岗位资格证书和安全生产教育培训合格证书。
2.2 材料准备本工程所需材料包括xxx,应按照相关标准进行选用和采购,确保材料质量符合要求。
三、脚手架搭设3.1 脚手架类型本工程采用xxx类型的脚手架,应按照相关标准进行搭设和验收。
3.2 脚手架搭设方案脚手架搭设应按照设计图纸和搭设方案进行,严格按照搭设步骤进行,确保搭设质量符合要求。
四、脚手架拆除脚手架拆除应按照相关标准进行,确保拆除过程安全、顺利、无损坏。
五、安全措施5.1 安全教育施工人员应进行安全生产教育培训,确保施工过程中严格遵守安全规定。
5.2 安全防护施工现场应设置安全防护设施,确保施工人员和周围环境的安全。
六、施工进度计划施工进度计划应按照工期要求和实际情况进行制定,确保施工进度符合要求。
七、质量保证施工过程中应按照相关标准进行验收和检查,确保施工质量符合要求。
八、施工组织管理施工组织管理应按照工程要求进行,确保施工过程顺利、有序。
九、施工人员安排施工人员应按照施工进度计划进行安排,确保施工进度符合要求。
十、经济指标施工过程中应按照经济指标进行控制,确保施工成本符合预算要求。
一、主要依据本文主要根据《建筑施工安全规范》(GB )和《施工现场安全技术规程》( 130)等相关规范进行编写。
二、施工准备在搭设满堂红脚手架前,必须进行充分的施工准备工作。
扣件式钢管外架搭设方案1.设计与材料准备在开始搭设扣件式钢管外架之前,首先需要进行设计和材料准备工作。
根据实际搭设需求和场地情况,制定外架的设计方案,并测量和确定所需的钢管和扣件数量。
2.基础施工3.钢管切割根据设计要求和实际尺寸,使用钢管切割机对所需的钢管进行切割。
确保切割面平整,没有明显的缺陷和损伤。
4.钢管连接将切割好的钢管通过扣件进行连接。
将扣件与钢管对角线上的孔口对齐,然后使用扣件螺栓拧紧,使得钢管与扣件牢固地连接在一起。
5.钢管定位将连接好的钢管按照设计方案进行定位。
根据要求,使用丝扣或者套管对钢管进行定位,并使用螺栓进行固定。
确保钢管的位置准确无误。
6.支撑结构搭设根据外架的设计方案,搭建支撑结构。
使用连接好的钢管和扣件,按照要求进行搭设。
根据需要,可以增加横梁、斜撑等结构件来增加外架的稳定性和承载能力。
7.加固支撑根据外架的高度和风荷载等相关因素,对支撑结构进行加固。
可以增加水平支撑和对角支撑来提高结构的稳定性和刚度。
8.安全措施在搭设扣件式钢管外架的过程中,必须要注意安全问题。
进行必要的适当的防护措施,如安装护栏、设置警示标志和限制工作区域等,确保人员和物品的安全。
9.结构验收在完成扣件式钢管外架的搭设工作后,进行结构验收。
检查外架是否符合设计要求,结构是否稳定,连接是否牢固等。
如有问题,及时进行修正和调整。
总结:扣件式钢管外架是一种灵活、稳定而耐用的搭设结构,能够满足各种建筑工程和施工需要。
通过以上的方案和步骤,可以快速、高效地搭建扣件式钢管外架,并确保其结构的稳定和安全。
在实际工程项目中,应根据具体情况进行设计和调整,并遵守相关规范和标准,以确保搭设工作的顺利进行。
装饰外墙挑架及葫芦吊栏施工方案一、工程概况:二、编制依据:1、根据建设单位施工道路平基(在1#、2#楼○,A轴一侧)和环境的管网施工的要求;建设部行业标准“建筑施工安全检查标准” JGJ59—99及“重庆市建筑工地文明施工标准”渝建发[2000]39号文规定;特编写此施工方案2、相关的规范:a、建筑施工安全检查标准JGJ59—99b、钢结构设计规范GBJ17-88c、建筑安装工程施工工艺及操作规程架子工程DB51/T325-91d、建筑施工扣件式钢管脚手架安全技术规程JGJ130—2001三、挑架方案选择(见挑架搭设方案图)a、搭设双排钢管扣件脚手架,悬挑横杆间距1. 5m,半个楼层高,水平纵杆1.8m,搭设高度3层,总高9m,搭五次,共15mb、立杆距边梁外侧1. 2m,里立杆0。
3m。
水平间距为:1.5~2.2mc、挑架外侧满铺竹胶板和密目式安全网d、每悬挑层满铺竹跳板或竹胶板,施工层设两层走道板,交错向上轮翻铺设上升e、剪刀撑设于阳角处两边,六个大角、共10道,上下连续f、拉结杆,根据地方规范规定,竖向间距6m(每二层设一道),搭斜撑联结于钢筋砼梁上,水平间距每6m设一道前刀水平支撑。
(详见挑架搭设施工图)四、挑架架结构验算1、荷载计算a、钢管构件架:钢管架按每个单元体185米每米长计,扣件42个,重7。
188kNb、脚手板:每层6块,三层,计18块(脚手板每块重15kg),重1。
8kNC、安全网:18平方米,0。
5kNd、操作工人:二人,2kNe、施工荷载:2kN合计:13.488kN(1)、脚手架挑梁反力安全系数3,则13.488kN,选用φ12钢筋作锚环,N=FG=113。
04×210=237.38kN﹥3×13.488=40.466kN(2)、管架验算a、根立管受压力13.488kN,钢管截面积489mm2,架子步高1.8m,b、钢管受压应力б=N/mm2<215N/mm2( 3)、抗风压验算细比,查表,A=4.89 ,W=5.08,=189.86N/mm2〈205N/mm22、结论:经上述验算,符合规范要求五、挑架设计示意图及大样详见挑架搭设施工图六、施工要点:(一)、质量要点:1、建筑施工扣件式钢管脚手架安全技术规程JGJ130—20012、立杆垂直度(20~80m)±1003、间距、步距:±20;纵距:±50;横距:±204、钢筋锚环埋设位置偏差10cm,锚固不小30d,(每3层预埋吊环)5、所有外架和卸料平台及超高的脚手架悬空面必须搭1.2m高护栏,外架必须与主体结构纵、横向每3m拉结,确保外架质量(二)、安全技术要点:1、执行标准JGJ59—99和JGJ80-912、每天坚持班前活动交底会议,进入施工现场的工人必须遵国家的法律、法规,自觉执行国家建筑施工安全操作规范和规程,服从施工现场管理人员的指挥和管理,凡患有高血压、心脏病、羊疯病的严禁上架3、坚持使安全“三宝”,严禁酒后上班,严禁穿拖鞋、穿高跟鞋、硬底鞋、赤脚上班;严禁穿大衣、风衣上班,进入现场必须戴安全帽4、高空操作必须系安全带,各种工具和材料妥善放置,以防止坠物伤人5、外架搭设必须严格执行项目部编制的施工方案6、在“四口、五临边"必须搭设1。
高层外架施工方案一、工程概况与目标本次施工工程涉及高层建筑的外架安装。
目标是通过合理的施工方案和技术手段,确保外架结构稳固、安全,满足建筑设计要求,并在预定的工期内高效完成。
二、施工方案选择考虑到高层建筑的特性和施工环境,我们选用钢结构外架作为施工方案。
钢结构外架具有强度高、安装快速、易于调整和维护的优点,能够满足工程的需求。
三、材料与设备准备材料准备:主要材料包括钢管、扣件、连接板等,所有材料应符合国家标准,并具有相应的质量证明文件。
设备准备:施工所需的设备包括塔吊、电焊机、切割机等,设备应提前进行检修和维护,确保施工过程中运行正常。
四、架体结构设计设计原则:外架结构设计应遵循安全、稳定、经济的原则,确保架体能够承受施工过程中的各种荷载。
设计计算:根据工程实际情况,进行架体结构的力学计算,确定各部件的尺寸和规格。
节点设计:节点设计应合理,确保架体连接牢固,防止因节点失效导致架体失稳。
五、安全措施与规范施工人员必须接受安全教育培训,掌握相关安全知识和操作技能。
施工现场应设置明显的安全警示标志,并采取有效的防护措施。
施工过程中应定期进行安全检查,及时发现和消除安全隐患。
六、施工流程与时间安排施工流程:基础处理→架体材料准备→架体安装→节点加固→验收合格→投入使用。
时间安排:根据工程实际情况和施工进度要求,制定详细的施工计划,确保工程按时完成。
七、质量控制与检验施工过程中应严格按照施工图纸和规范进行施工,确保架体质量符合要求。
施工完成后应进行全面的质量检查,包括架体的稳定性、连接节点的牢固性等,确保架体安全可靠。
八、后期维护与保养定期对架体进行检查和维护,及时发现和修复损坏部件。
对架体进行防腐处理,防止因锈蚀导致架体损坏。
在使用过程中应注意避免超载和撞击等外力作用,确保架体的使用寿命和安全。
本次高层外架施工方案充分考虑了工程实际情况和安全要求,通过合理的施工流程和质量控制措施,确保外架结构的稳固和安全。

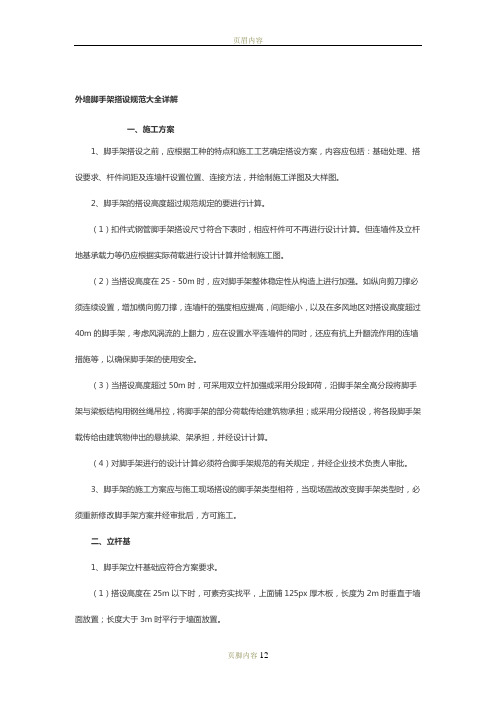

外墙脚手架搭设规范大全详解一、施工方案1、脚手架搭设之前,应根据工种的特点和施工工艺确定搭设方案,内容应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图。
2、脚手架的搭设高度超过规范规定的要进行计算。
(1)扣件式钢管脚手架搭设尺寸符合下表时,相应杆件可不再进行设计计算。
但连墙件及立杆地基承载力等仍应根据实际荷载进行设计计算并绘制施工图。
(2)当搭设高度在25-50m时,应对脚手架整体稳定性从构造上进行加强。
如纵向剪刀撑必须连续设置,增加横向剪刀撑,连墙杆的强度相应提高,间距缩小,以及在多风地区对搭设高度超过40m的脚手架,考虑风涡流的上翻力,应在设置水平连墙件的同时,还应有抗上升翻流作用的连墙措施等,以确保脚手架的使用安全。
(3)当搭设高度超过50m时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板结构用钢丝绳吊拉,将脚手架的部分荷载传给建筑物承担;或采用分段搭设,将各段脚手架载传给由建筑物伸出的悬挑梁、架承担,并经设计计算。
(4)对脚手架进行的设计计算必须符合脚手架规范的有关规定,并经企业技术负责人审批。
3、脚手架的施工方案应与施工现场搭设的脚手架类型相符,当现场固故改变脚手架类型时,必须重新修改脚手架方案并经审批后,方可施工。
二、立杆基1、脚手架立杆基础应符合方案要求。
(1)搭设高度在25m以下时,可素夯实找平,上面铺125px厚木板,长度为2m时垂直于墙面放置;长度大于3m时平行于墙面放置。
(2)搭设高度25-50m时,应根据现场地耐力情况设计基础作法或采用回填土分层夯实达到要求时,可用枕木支垫,或在地基上加铺500px厚道碴,其上铺设混凝土板,再仰铺12-16号槽钢。
(3)搭设高度超过50m时,应进行计算并根据地耐力设计基础作法,或于地面下1m深处采用灰土地基,或浇注50m厚混凝土基础,其上采用枕支垫。
2、扣件式钢管脚手架的底座有可锻铸铁制造与焊接底座两种,搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,否则将改变垫板受力状态。
盘扣外架搭设方法一、工程概况本工程为某高层建筑建设项目的施工阶段,需进行落地式双排钢管外脚手架的搭设,以确保施工过程中的安全与效率。
工程地点位于城市中心区域,毗邻主要交通干道,施工场地较为狭窄。
工程建筑主体结构为钢筋混凝土框架结构,建筑高度为100米,共30层。
本次施工的盘扣外架搭设面积为20000平方米,施工周期预计为6个月。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 熟悉施工图纸及施工方案,明确施工要求及质量标准。
2. 组织相关技术人员进行安全技术培训,掌握盘扣外架搭设的操作规程及注意事项。
3. 编制施工组织设计,明确施工进度计划、人员配置、施工方法等。
4. 制定施工质量控制计划,确保施工过程中的质量满足要求。
5. 制定施工安全措施,预防安全事故的发生。
(二)、物资准备工作1. 根据施工图纸及施工方案,计算所需主要材料数量,包括盘扣式脚手架杆件、连接件、脚手板、安全防护网等。
2. 提前采购主要材料,确保材料的质量及供应进度。
3. 对进场材料进行验收,检查合格证、质量证明等相关资料,确保材料符合国家标准。
4. 对验收合格的材料进行妥善保管,防止材料受潮、生锈、变形等。
5. 准备施工所需的机具设备,如电动扳手、手动扳手、电焊机、卷扬机等,并确保设备性能良好。
三、一般规定1. 施工应严格遵守国家和地方的相关法律法规,以及行业标准和企业规章制度。
2. 施工前应组织全体施工人员进行安全技术交底,确保每位施工人员了解施工过程中的安全注意事项和质量要求。
3. 施工过程中应定期对脚手架进行检查和维护,确保脚手架的稳定性和安全性。
4. 脚手架的搭设、使用和拆除必须符合《建筑施工扣件式钢管脚手架安全技术规范》的要求。
5. 脚手架搭设作业应按照施工组织设计和施工方案进行,不得擅自更改。
以下是具体的一般规定:a. 脚手架搭设前,应清除搭设场地内的杂物,确保地面平整、坚实。
b. 脚手架搭设过程中,应设置安全警戒线,并配备专职安全员进行现场监督。
外脚手架施工方案(10)
引言
外脚手架是建筑施工中常见的搭建设施,用于支撑和搭载工作人员和材料。
本
文将介绍外脚手架的施工方案,以确保施工安全和高效性。
施工前准备
材料准备
确保所有所需材料齐全,包括脚手架管、连接件、扣件、脚轮、横杆、纵杆等。
工具准备
准备好电动螺丝起子、螺丝扳手、扳手、扳手等工具。
安全措施
施工前必须全员佩戴安全帽、安全鞋、手套等个人防护装备,并注意施工现场
的封闭和警示。
搭建步骤
1.确定搭建位置
根据设计图纸确定外脚手架的搭建位置,并确保场地平整、稳固。
2.安装脚手架底座
将脚手架底座安装在搭建位置,并用螺栓固定。
3.搭建立柱
将脚手架立柱按设计要求固定在底座上,并用水平仪调整垂直度。
4.连接横杆
将横杆依次连接在立柱之间,并用扣件固定。
5.安装纵向连接支撑
在横杆上方安装纵向连接支撑,使脚手架整体更加稳固。
6.安装工作平台
在横杆上搭设木板,搭建完毕后用绳索固定。
施工结束及注意事项
1.施工结束后要对搭建好的外脚手架进行检查,确保所有连接牢固,不
存在松动现象。
2.禁止非工作人员爬升或徘徊在外脚手架上,以避免意外发生。
3.在使用过程中,定期检查外脚手架的稳固性,如发现问题应及时处理。
外脚手架是建筑施工的重要组成部分,搭建过程中要苛求细节,确保安全。
采
用合理的施工方案,可以有效提高工作效率,减少事故发生概率。
外架施工方案(5)外架施工是建筑工程中至关重要的一环,其施工方案的设计和执行直接关系到建筑物结构的稳定性和安全性。
在本文中,我们将介绍一种高效可靠的外架施工方案。
施工前准备在开始外架施工之前,首先需要进行详细的设计和计划。
确定施工的起止时间、施工队伍的组织结构以及施工所需材料和设备等。
同时,要对施工现场进行全面的调查和评估,确保施工过程中的安全性和顺利进行。
基础施工外架的稳定性和安全性与其基础工程密切相关。
在进行外架施工之前,需要先建立坚固的基础。
这包括进行地基处理、基础承台的浇筑和加固等工作。
只有确保基础的牢固稳定,才能保证外架的安全性。
主体结构搭设外架的主体结构搭设是整个施工过程中的重点。
在搭设过程中,需要注意以下几个方面:1.搭设顺序:根据设计要求,按照从下而上、从内到外的顺序逐步搭设外架结构,确保架体的稳定和垂直度。
2.配重平衡:在搭建高度较高的外架时,要根据设计要求合理设置配重,保证外架的平衡和稳定。
3.安全措施:在搭设过程中,要严格遵守安全操作规程,做好临时支撑和防护措施,确保施工人员和周围环境的安全。
钢筋混凝土构件的安装外架的主体结构搭设完成后,需要进行钢筋混凝土构件的安装。
在安装过程中,要保证构件的准确位置和稳固连接,确保整个结构的承载能力和稳定性。
结束与验收外架施工完成后,需要进行结构的验收和清理工作。
对外架结构进行全面检查,确保没有漏斜、漏扶等问题。
同时,要对施工现场进行清理,保持环境整洁。
通过以上外架施工方案的设计和执行,可以确保外架结构的稳定性和安全性,为后续的施工工作奠定坚实的基础。
外防护架子施工方案一、前言外防护架子,是指用于在建筑物外墙或高处进行施工作业时悬挂以保护安全的架子。
其施工方案对于施工作业的安全和高效进行至关重要。
本文将就外防护架子的施工方案进行探讨,以保障施工过程中人员和设备的安全。
二、方案制定1.方案确定•在进行外防护架子施工方案之前,需要对施工地点的环境、建筑物高度、工程类型等因素进行全面评估,确保方案的合理性和可行性。
•根据评估结果确定外防护架子的安装位置、悬挂方式、支撑结构等关键要素。
2.材料准备•根据方案确定的要求,准备适当材料,包括但不限于钢管、连接件、安全绳索等,确保材料质量符合相关标准,以保障施工安全。
3.施工流程•根据方案确定的外防护架子结构和悬挂位置,安装支撑结构,进行外防护架子悬挂,确保悬挂稳固。
•对外防护架子进行检查,确保各部件连接牢固,安全绳索牢固可靠,满足相关安全标准要求。
三、施工安全1.人员安全•在外防护架子施工过程中,要对参与施工的人员进行安全培训,确保他们熟悉施工流程,严格执行安全操作规程。
•施工人员必须配备安全帽、安全绳索等安全装备,并严格按照安全要求进行作业,确保人员安全。
2.设备安全•在使用外防护架子的设备时,必须确保设备功能正常、操作稳定,不得使用损坏或劣质设备。
并对设备进行定期检查和维护。
四、后续工作•施工完毕后,要及时拆除外防护架子,并对施工过程中产生的材料和设备进行清理和整理,确保施工区域的整洁和安全。
结语外防护架子的施工方案直接关系到施工过程中的安全和效益。
本文从方案制定、施工安全和后续工作等方面对外防护架子施工方案进行了详细介绍,希望能对相关施工工作者有所帮助,确保施工作业的安全顺利进行。
脚手架搭设专项施工方案(1)一、工程概况本项目为某高层建筑脚手架搭设工程,位于城市中心区域,总占地面积约10000平方米,建筑高度为98米,共30层。
工程主要包括主体结构施工、装饰装修工程、机电安装工程等。
为确保施工安全和工程进度,现需对落地式双排钢管外脚手架进行搭设。
本施工方案主要针对脚手架搭设工程进行详细阐述。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织施工人员学习本施工方案,了解脚手架搭设的相关技术要求和安全措施。
2. 编制脚手架搭设施工图纸,明确脚手架的搭设位置、长度、高度等参数。
3. 对脚手架搭设过程中可能出现的质量问题、安全隐患进行预测,并提出相应的预防措施。
4. 制定脚手架搭设施工进度计划,确保工程按时完成。
(二)、物资准备工作1. 根据施工图纸和工程量,计算所需主要材料数量,如下:(1)φ48×3.5mm钢管:约10000米;(2)扣件:约5000套;(3)脚手板:约2000块;(4)安全网:约1000平方米;(5)其他辅助材料:如钢丝绳、花篮螺栓等。
2. 提前与供应商联系,确保主要材料按时到场。
3. 对到场的主要材料进行验收,检查材料的质量、规格、数量等是否符合要求。
4. 合理规划材料堆放场地,确保材料有序存放,便于施工使用。
5. 对施工机械设备进行检修、保养,保证设备正常运行。
三、一般规定1. 本工程脚手架搭设应严格遵守国家和地方的相关法律法规,以及行业标准《建筑施工扣件式钢管脚手架安全技术规范》等有关规定。
2. 脚手架搭设前,必须对施工人员进行安全技术交底,确保施工人员熟悉脚手架搭设的操作规程和安全要求。
3. 脚手架搭设过程中,应定期进行安全检查,发现问题及时整改,确保脚手架的使用安全。
4. 脚手架搭设材料应符合国家现行标准,不得使用不合格的材料。
a. 钢管应具有出厂合格证和质量证明书,表面应平整、无裂纹、无分层、无严重锈蚀。
b. 扣件应具有产品合格证,材质应符合国家标准,不得有裂纹、变形、滑丝等现象。
外钢管脚手架方案
一、工程概况:
本工程为遵义市红海家具综合楼,建筑占地面积1650M2,总建筑面积4685.1M2.
二、方案选择
根据本工程的具体情况,本工程选用双排钢管外脚手架。
三、材料选择
为3年以上7年以下生长期,长5m以上.壁厚6mm以上钢管,各杆有效使用段内小头直径均不小于30mm,绑扎绳为扣件,其规格为3×0.7mm(宽度×厚度)。
四、施工技术要求
1.搭设步层顺序由下到上进行,按步层完成及时封端或同层闭合,搭设的顺序如下:
确定立杆位置→地面硬化处理→竖立杆→绑大横杆(扫地杆)→绑小横杆→铺脚手板→绑栏杆→绑抛撑.斜撑.剪刀撑等→设置连墙点→设置安全网。
2.搭设方法及质量标准
2.1双排外脚手架搭设高度不超过25m。
2.2地面硬化处理:在脚手架搭设范围内,将原有回填土认真分层夯实,并在夯实的地面上浇筑不小于100mm的C15混凝土垫层。
2.3绑立杆:立杆应小头朝上,上下垂直。
搭设到建筑顶端时,内立杆要求低于檐口0.4~0.5m,外立杆要求高出檐口:平屋顶为1~1.2m;坡屋顶不小于 1.5m。
顶端立杆应小头朝下,为使立杆顶端齐平,可将高出的立杆向下错动。
先坚内排两端头的立杆,再立中间的立杆,外排立杆照内排立杆依次进行。
立杆竖好后,应纵向成行,横向成方,杆身垂直。
立杆有轻微弯曲时,其弯曲面应顺纵向方向,既不能朝墙面也不能背墙面,以保证大横杆能与立杆接触良好。
立杆必须按规定接长,相邻两立杆的接头上下错开一个步距。
立杆的垂直偏差:脚手架顶部向内水平倾斜不得大于架高的1/250.且≤100mm,不得向外倾斜。
2.4绑扫地杆:在立杆底部加绑扫地杆且离地面高度不大于300mm。
2.5绑大横杆:脚手架两端大横杆应朝外。
绑扎第一步架的大横杆时,应检查立杆垂直度.基础是否牢固。
同一步架的大横杆朝向应致,上下相邻两步架的大横杆头朝向应相反,以增加脚手架的整体稳
定。
大横杆绑扎在立杆内侧,沿纵向平放。
大横杆必须按规定进行接长,接头置于立杆处,接头位置应上下.里外错开一倍的立杆纵距。
同一排大横要走上的水平偏差不得大于脚手架长度的1/300,且不大于200mm。
2.6绑小横杆:小横杆垂直于墙面,位于大横杆之上,靠近立杆的小横杆应绑扎在立杆上。
操作层的小横杆应加密,并绑扎在大横杆上,其间距不大于750mm。
2.7铺脚手板:脚手板绑扎在小横杆上。
操作层脚手板必须满铺,每块脚手棋逢对手与小横要杆绑牢。
搭接必须在小横杆上,脚手板端伸出小横杆长度100~150mm,严禁出现探头板。
2.8绑抛撑:抛撑与地面成45°~60°角。
脚手架搭设到3步架高,而墙面暂时无法设置连墙点,其架高低于10m时,则每隔5~7根立杆应设置抛撑一道为。
抛撑底脚埋入土中深度不得少于500mm。
2.9绑斜撑:斜撑设置在脚手架外侧角处,与地面成45°角倾斜。
脚手架纵向长度小于15m或架高小于10m时可设置斜撑代替剪刀撑,从下而上连续设置,呈“之”字形。
2.10绑剪力撑:剪刀撑设置在脚手架外侧,与地面成45°~60°
角交叉,从下至上与脚手架其它杆件同步搭设。
杆件的交叉点要互相绑扎,与立杆交叉绑扎点间距不得大于 4.5m。
脚手架端头及转角处必须设置剪刀撑,中间每隔10m净距设置一道剪刀撑,宽度为4倍立杆纵距。
2.11设置边墙点:脚手架高度超过7m时,随脚手架的搭设设置连墙点。
连墙点设置在外排立杆与大横杆交点处,绑扎在外排立杆与大横杆上,呈梅花形交错布置,将脚手架连接在建筑物上,连接处既要承受压力又要承受向内向外的拉力。
两排边墙点的垂直距离为2~3步架高,但不大于4m,每16m2至少一个连墙点。
转角两侧立杆和顶排架必须设置连墙点。
2.12护栏和挡脚板:脚手架搭设到三步架以上,操作层必须设防护栏杆和挡脚板,护栏高1200mm,挡脚板高180mm,中间500mm~600mm加设一道水平栏杆。
2.13搭设作业时,人应站在下位内绑扎上部杆件,做到安全作业。
2.14设置安全网:按照《安全网》GB5725-97规定进行。
安装时注意以下事项:
2.14.1安全网上的每根系绳都应与支架系结,四周边绳(边缘)应与支架贴紧,系结应符合打结方便,连接牢固又容易解开,工作中受力后不会散脱的原则。
2.14.2平网网面不宜绷得过紧,平网与下方物体表面的最小距离应不小于3m,两层平网间距不得超过10m。
2.14.3立网网面应与水平面垂直,并与作业面边缘最大间隙不超过10cm。
2.15挑檐和其它凸出部位:挑檐或其它凸出部位采用斜杆将脚手架挑出,形成挑脚手架。
斜杆应在每跨立杆上挑出,与立相的夹角不大于30°,采用对角双斜扣绑扎。
脚手架挑出部分高度不超过两步架,挑出宽度不大于1m,使用≥Φ9.1mm的钢丝绳与竹脚架形成斜拉。
五、竹脚手架拆除的要求
一、脚手架拆除必须自上而下按顺序进行,先绑的后拆,后绑的先拆。
拆除顺序:安全防护网→栏杆→脚手板→剪刀撑→斜撑→小横杆→大横杆→立杆。
严禁上下同时进行拆除作业,严禁采用推倒或拉倒的方法进行拆除。
二、立杆拆除时注意的事项:
1、立杆—先抱住立杆再解开最后两个扣;
2、大横杆、剪刀撑、斜撑—先拆中间扣,托住中间再解开两头扣;
3、抛撑—先用临时支撑加固后,才允许拆除抛撑;
4、剪刀撑—斜撑及连墙点只能在拆除层上拆除,不得一次全部拆掉。
三、整片脚手架拆除后的斜道、上料平台必须在脚手架拆除前进行加固,以保证其整体稳定和安全。
六、安全技术要求
1.操作者应有特种作业上岗证,身体健康,并在接受本工程项目部的安全交底后方可上岗。
2.二步架以上施工时应佩带安全带,上部施工时地面应有专人警戒守护。
3.作业人员应衣着灵便,但不准赤膊裸身,应脚穿软底防滑鞋。
4.高处作业材料堆放平稳,不可放置在临边或洞口附近,以防坠落,凡有坠落可能的任何物体,都要一律撤除或加以固定。
5.施工过程中应边搭边铺脚手片,并将脚手片用铁丝绑扎稳固,以防滑脱,安全有效的围护设施应同步跟上。
连墙杆设置也同步跟上。
6.施工中若发生安全设施隐患或缺陷,务必及时处理或停工,并向上级汇报,班前、班后均应检查已施工部分的质量、安全情况,并按查验情况逐次以记录。
7.脚手架的搭设还是拆除,均不得上、下步同时作业。
8.严禁强风、雨、雪及夜间高空搭设和拆除作业操作。
9.外脚手架搭设后分层分段进行验收,合格后挂牌使用。
11.不得在脚手架上吸烟,或从室内向脚手架上扔烟头。
12.外墙装饰时,尽量不安排晚上作业,若需施工,应设置足够数量的碘钨灯,且照明度适中,不得有阴影死角,以防操作人员与脚手架上某些杆件碰撞,无灯楼层的步架上禁止上人。
13、本工程外架图附后;。
