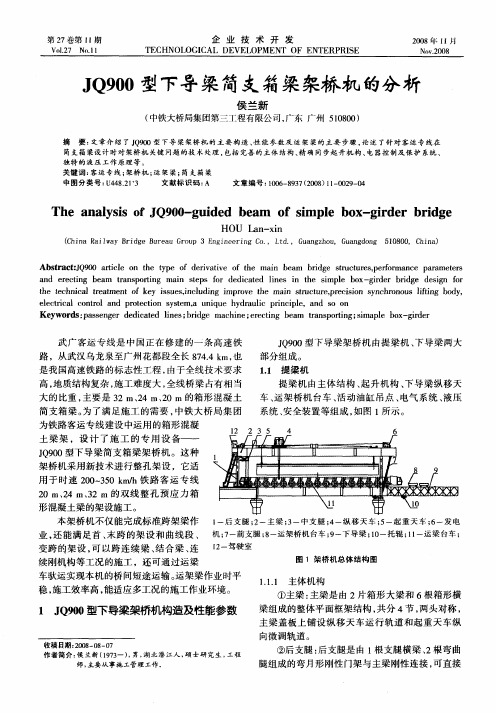

一、总体结构JQ900型下导梁架桥机由提升机、下导梁、架桥机台车、纵移天车及控制系统等组成,如图1所示。
其工作原理为利用下导梁作运输通道,提升机的喂梁支腿和前支腿承载,中支腿展翼,由KSC900 型运梁台车将混凝土箱梁运送至提升机腹腔内,中支腿收翼承载、喂梁支腿卸载,提升机将混凝土箱梁提离运梁台车,运梁台车退出后,利用纵移天车、托辊将导梁纵移一跨。
让出被架混凝土箱粱梁体空问,提升机将混凝土箱梁直接落放至墩顶上就位安装。
JQ900型下导梁架桥机的主要技术参数如下:架设跨度:20m、24m、32m;额定起重量:900t;架梁速度:2~3h/片;接地比压:0.58MPa;整机自重:480t(包括附属设备);外形尺寸:53m×16.7m×12.8m;适应曲线半径:≥3000m。
1.1提升机提升机由主梁、前支腿、中支腿、喂梁支腿、起升机构及前吊点等组成。
喂梁支腿采用L型箱梁结构支承提升机自重(见图2),中支腿为可展翼的开启式支腿,用于支承架桥机架梁荷载(见图3)。
通过喂梁支腿和中支腿之间的交替支承,900t 运梁台车可将混凝土箱梁直接运送到提升机腹腔内的下导梁上,从而实现了喂梁功能与架梁功能分离。
JQ900型架桥机作业指导书(1)一、JQ900A型架桥机概述1.1、JQ900A型架桥机用途及概况JQ900A型箱梁架桥机由中铁工程机械研究设计院研制,用于客运专线铁路双线整孔箱梁架设的架设。
为步履式、尾部喂梁,起重小车吊梁拖梁取梁,跨一孔简支架梁。
可以架设32m、24m、20m双线整孔箱梁,适应架设最小曲线半径R5500m,适应架设最大纵坡20‰,额定起重量900t。
JQ900A型架桥机为专用施工设备。
为保证安全,在架梁作业前,所有操作人员必须接受专门的操作培训,合格后方可上岗操作。
上岗前必须详细阅读操作使用说明书及相关技术文件,掌握操作要领,铭记注意事项,做到正确使用,使其能安全、可靠、高效地架梁。
1.2 、JQ900A型架桥机主要性能参数JQ900A型架桥机主要性能参数表1二、 JQ900A型架桥机的主要组成及工作原理JQ900A型架桥机为龙门式双主梁三支腿式结构,主要由机臂、一号起重小车、二号起重小车、一号柱、二号柱、三号柱、液压系统、电气系统、柴油发电机组以及安全保护监控系统等部分组成(附图1)。
JQ900A型架桥机架梁作业为跨一孔简支式架梁,由YL900型运梁车运梁至架桥机尾部喂梁,起重小车吊梁拖拉取梁,空中微调箱梁位置就位,架桥机采用液压驱动轮胎走行,步履纵移过孔作业方式。
可以架设32m、24m、20m双线整孔箱梁,适应架设最小曲线半径R5500m,适应架设最大纵坡20‰,额定起重量900t。
2.1、机臂机臂是架桥机的承载主梁,为双箱梁结构,根据机臂的受力工况和有限元分析计算,每根箱梁设计成箱形变截面形式。
全长66.0m,箱梁高3.0m,分成六个节段;两主梁中心距9m,节段间采用高强螺栓联接。
节段解体后可由公路或铁路运输。
JQ900A架桥机机臂结构图机臂上盖板上铺设有起重小车走行轨道,一、二号柱间下翼缘板上和下盖板底部设有供一号柱托、挂轮走行的轨道。
机臂与二、三号柱通过高强螺栓固定联接,一号柱纵移时可与机臂相对运动,架梁时通过托挂轮组、定位装置与机臂铰接。
浅谈JQ900型架桥机首孔梁架设要点
作者:林仕程
来源:《中国科技博览》2013年第22期
[摘要]JQ900型下导梁架桥机是目前国内实现900t整孔预制箱梁架设施工的比较成熟的桥梁机械设备,架标准化程度高,安全质量可靠、也比较经济。
其架梁施工分为首孔、中间孔、末2孔、末1孔,其中首孔梁架设由于过程复杂、标准高,通常成为工程控制重点。
[关键词]JQ900型架桥机下导梁高位过孔
中图分类号:U445.36 文献标识码:U 文章编号:1009―914X(2013)22―0386―01
随着我国高速铁路建设事业的发展,整孔预制箱梁越来越广泛的得到应用,其安全系数高、施工周期短等特点,给我国又好又快的进行铁路建设提供了支持。
JQ900型下导梁架桥机是目前国内实现900t整孔预制箱梁架设施工的比较成熟的桥梁机械设备,与其他类型的架桥机相比,对起重天车及纵梁的要求相对较低,确保了更高的安全储备。
其在首孔梁的架设有以下要点:
一、作业前设备与工具完好状态进行检查确认
设备各运动机构按要求加注润滑脂或润滑油,卷扬机齿轮箱的油位需符合要求。
检查各制动器、限位器可靠有效,卷扬机卷筒钢丝绳排列整齐,滑轮钢丝绳无跳槽现象。
确保JQ900型架桥机在各施工阶段机械设备的可靠有效。
二、导梁高位前移准备及高位前移(第一次就位)
导梁高位支架底座与桥墩固定连接可靠,并拉好缆风钢丝绳。
架桥机纵移天车起吊油缸与导梁后翼吊点连接可靠。
并测量临时支架与导梁下轨道的空间,必须满足安装托辊的空间要求。
当导梁前端到达高位支架上方,满足可以安装托辊位置时,必须将托辊安装到导梁高位支架上,并将导梁支撑在托辊上,使1#、2#托辊和纵移天车同时受力。
三、架梁机前移准备及架梁机第一次前移到位
高低位架梁机驮运小车挑梁与架梁机前支腿与中支腿通过在接触面设置橡胶垫板连接可靠。
中支腿斜撑与中支腿销接可靠,使得架桥机前移过程中平稳、安全进行。
前移到位后,前支腿垫梁与桥墩垫石利用高硬度柞木支垫,垫石两侧悬出部分的垫梁亦与桥墩抄垫牢靠。
四、导梁高位第二次前移到位及高位落放至低位
利用前吊点油缸吊起导梁,抽去导梁与托辊支座间垫块,使导梁下轨道座落在托辊轮槽中,并前移至最后端超出桥台前边沿10~20mm时停止。
提吊导梁使导梁脱离支架的支承,拆除导梁高位支架,在前、后吊点油缸作用下,下导梁从高位落放至低位。
导梁前支点支承在架梁机前支腿的垫梁上,并用柞木满铺抄垫可靠。
导梁后端与桥台锚固可靠。
1#托辊与桥墩抄垫完成后,导梁前端下轨道支承在托辊支座上。
五、架桥机第二次前移及喂梁
架桥机二次前移,到位后前支腿垫梁与桥墩垫石利用高硬度柞木支垫,垫石两侧悬出部分的垫梁亦与桥墩抄垫牢靠。
后支腿油缸同步顶起,顶起后用钢板或柞木将后支腿钢支墩抄垫可靠。
两中支腿拔销油缸活塞杆完全拔销到位,展翼油缸活塞杆缩回,两中支腿“展翼”完全打开到位。
运梁车运载混凝土箱梁缓慢驶入导梁至架梁机吊杆与箱梁吊点孔对准。
中支腿收拢,拔销油缸活塞杆完全伸出,插销到位。
两后支腿油缸活塞杆同步顶起拆除后支腿保险支墩垫板,油缸活塞杆同步缩回,后支腿腾空卸载,中支腿受力。
六、提梁及架设
装吊杆前,检查动、定滑轮组钢丝绳是否均在滑轮槽中。
吊杆应垂直自由地穿入吊点孔并旋上吊杆螺母,其外露丝扣至少5圈以上。
确认制动可靠后,同步起吊约300 mm后停止。
运梁车以最低速度退出导梁,退出时车体不得碰及支腿。
四台卷扬机同步落放混凝土梁。
落放过程中,同端吊点同步高差不得大于5mm,前后吊点同步高差不得大于500mm。
架梁施工工艺要求通过纵横移调整就位,并最终完成架梁工序。
七、结语
JQ900型下导梁架桥机架设首孔梁的过程中,步骤较复杂,下导梁需完成高位过孔及高位落放至低位两阶段、架桥机同样经过第一次前移及第二次前移两个步骤。
其全过程充分利用了前、后吊点油缸以及1#、2#托辊使得下导梁与架桥机的相对位置达到操作要求。
但在总的箱梁架设过程中,该架桥机的安全系数较高,操作较方便,相对经济的特点将有助于中国铁路桥梁的建设,大大提高了桥梁建设者的工作效率和工作质量,取得了良好的效果。
参考文献
[1]侯兰新. JQ900型下导梁简支箱梁架桥机的分析《企业技术开发》2008年第11期
[2]刘春. 铁路大型施工装备——架桥机和运梁车《建设机械技术与管理》2005年第04期。
