碾压混凝土工艺试验方法
- 格式:docx
- 大小:20.79 KB
- 文档页数:5
水工建筑物碾压混凝土现场碾压工艺试验工法摘要:水工建筑物碾压混凝土施工前进行现场试验,验证设计配合比、施工工艺流程、施工系统及施工设备的适应性,并确定施工工艺和参数。
通过现场碾压试验可以验证混凝土配合比设计的合理性;检验施工过程中原材料生产系统、混凝土制备系统、运输系统和平仓、碾压机具等的运行可靠性和配套性;通过试验确定合理的施工工艺和参数。
关键词:水工建筑物;碾压混凝土;工艺试验;工法1、工艺试验目的根据水工碾压混凝土施工规范(DL/T5112-2009)中要求和碾压混凝土工程实际施工经验,水工建筑物碾压混凝土施工前应进行现场试验,验证设计配合比、施工工艺流程、施工系统及施工设备的适应性,并确定施工工艺和参数[1]。
通过现场试验提出相应的施工技术措施、质量控制管理措施等,以指导即将进行的主体工程碾压混凝土施工。
2、工艺试验适用范围及内容本技术主要适用于水工建筑物的碾压混凝土现场施工试验,其他类似工程的碾压混凝土施工也可参照执行。
主要试验内容包括工艺试验场地处理及布置、拌和参数试验、碾压参数试验、碾压混凝土层间处理试验、校核试验和混凝土性能试验、变态混凝土工艺试验、碾压试验效果验证。

3、工艺试验规划3.1工艺流程原材料检测→混凝土配合比设计→试验仓面准备→混凝土拌合→汽车运输入仓→混凝土摊铺→混凝土碾压→变态混凝土加浆振捣→相对压实度检测→上一层铺料、碾压→混凝土养护→钻孔取芯→取样、评定3.2总体布置规划3.2.1场地布置试验场地应与主体工程碾压混凝土施工条件相近。

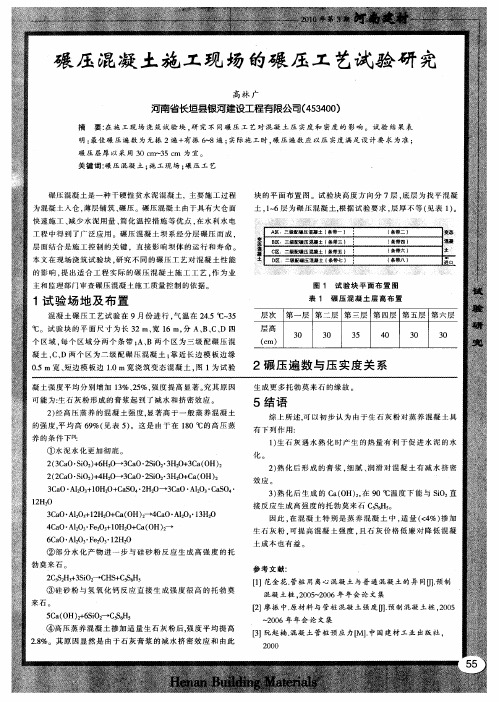

以某国际水电项目现场碾压工艺试验为例,试验需用场地总长91m,试验块尺寸20m×12m(长×宽),度2.1m,碾压试验块体积504m³。
试验块体分为两个碾压区,分别为C25W8F50二9025W6F50三级配碾压混凝土,碾压区域周边布置1m厚变态级配碾压混凝土和C90混凝土(见图)。
试验块体基础采用0.1m厚C25混凝土找平。
湖北三里坪水电站碾压混凝土碾压工艺试验及参数确定1、简述为了保证三里坪大坝施工的顺利进行,确保大坝施工质量,为大坝碾压施工提供科学合理、可靠的施工技术参数;为了在大坝正式施工前,检验施工各个环节的可行性、可靠性,按照规范及相关设计要求,进行了3次碾压混凝土现场工艺试验,根据试验结果确定出了满足大坝碾压砼施工技术要求的施工配合比、施工工艺及相关技术参数2、主题词碾压混凝土试验配合比施工工艺技术参数3、英文翻译In order to guarantee the successful construction of the dam three mile ping, to ensure dam construction quality, for dam rolling construction to provide the scientific and reasonable and reliable construction technology parameters; For in the dam formal before construction, construction inspection of every element of the feasibility and reliability, according to standard and related design requirements, three times the roller compacted concrete process test, according to the test results to determine the dam rolling out to meet the requirements of the concrete construction technology mixture ratio of construction, the construction technology and related technical parameters4、工程概况三里坪水利水电工程位于鄂西北房县,地处南河中游,是以防洪、发电为主,兼顾灌溉等其他效益的综合利用水利水电枢纽工程。
朱昌河大坝碾压混凝土现场碾压试验技术要求1 总则1.1 工程概况朱昌河水库大坝为碾压混凝土重力坝,设计坝顶高程1461.4m,河床开挖高程1360.5m,最大坝高为100.9m;坝轴线长264.9m;共分10个坝段,坝体混凝土总量约62.5万m3(其中RCC约为51.5万m3)。
根据坝体结构要求,除基础垫层、坝顶部位、溢流面、导墙及闸墩等部位为常态混凝土外,其余均为碾压混凝土。
坝体防渗结构的二级配碾压混凝土和变态混凝土,混凝土设计强度等级为C20;内部混凝土设计强度等级为C15。
为便于承包人进行试验安排,特提出本试验技术要求。
承包人应根据本本试验技术要求编制完整详细的现场试验大纲报监理人审批。
1.2 本技术要求系根据《水工混凝土施工规范》DL/T 5144-2001、《水工碾压混凝土施工规范》DL/T 5112-2009、《水工混凝土试验规程》SL352-2006、《水工碾压混凝土试验规程》SL48-94、《水工碾压混凝土试验规程》DL/T5433-2009的有关条款规定,结合现场碾压混凝土试验的具体要求编写而成。
因此,在混凝土试验中,除应遵守本技术要求外,凡技术要求未提及或不够详尽之处,仍应遵守上述文件的相关规定执行。
1.3 在试验过程中,如需采用新技术、新工艺和新材料时,必须预先向监理人申报原因、对策措施等有关事宜,经监理人批准后方可实施。
2 试验目的第一次现场碾压试验在常温季节进行,其目的为:验证室内选定配合比的可碾性和合理性;选择和确定合适的施工参数,包括拌和、运输、摊铺、碾压,变态混凝土的加浆量和加浆方式等;研究不同层面的处理方式和不同间歇时间对层面粘结度的影响;雨天施工标准及措施;实测碾压混凝土各项物理力学指标,评定其强度、抗渗、抗冻、抗剪断强度等特性,验证和确定常温季节碾压混凝土的质量控制标准及措施。
第二次现场碾压试验是在第一次现场试验基础上于高温季节进行,试验目的为:针对高气温条件,研究改善碾压混凝土层间结合的措施,包括碾压混凝土配合比的优化;VC值控制;缓凝高效减水剂的选用,延长混凝土初凝时间的措施;温控措施(如预冻措施、运输线的防晒、仓面喷雾及其它)等,实测碾压混凝土各项物理力学指标,评定其强度、抗渗、抗冻、抗剪断强度等特性,验证和确定高温季节碾压混凝土的质量控制标准及措施。
现场工艺试验方案1、碾压混凝土工艺试验1.1、试验目的及要求(1)摸拟大坝实际施工条件进行生产工艺试验;(2)主要施工机械和原材料与主体混凝土施工时一致;(3)确定碾压混凝土拌和工艺参数;(4)确定碾压施工工艺参数,包括平仓方式、碾压层厚度、碾压遍数和振动行进速度等;(5)碾压混凝土配合比以及稠度与振动碾的适应性,骨料分离和控制措施,层面处理技术等。
1.2、试验用混凝土强度等级及配合比(1)常态混凝土:C15(找平混凝土);(2)碾压混凝土:C15(二级配)、C15(三级配)、C20(三级配)和C20(二级配);(3)配合比:经监理工程师批准的混凝土配合比;(4)碾压混凝土性能:满足大坝常温及高温季节施工。
1.3、试验场地试验场地大小为100×8.5米,现场试验时先浇筑C15找平混凝土,在10天后铺填砂浆,然后再浇筑C15、C20(三级配)和C15、C20(二级配)碾压混凝土,碾压混凝土铺筑分四个条带,由于BW202AD 的轮宽为1.2米,条带之间的搭接0.2米,为便于碾压,确定每个条带宽2米,其中A条带宽2米浇筑C15(三级配)碾压混凝土,B条带宽2米浇筑C15(二级配)碾压混凝土,C条带宽2米浇筑C20(三级配)碾压混凝土,D条带宽2.5米浇筑C20(二级配)碾压混凝土,靠模板边缘0.5米宽的C20二级配为变态混凝土,共浇筑五层,总高度约为150cm。
1.4、工艺试验内容1、碾压混凝土拌和工艺参数的试验确定在现场试验前35天,在混凝土拌和楼进行碾压混凝土投料顺序和拌和时间试验;投料试验选择C15(三级配)、C20(二级配)碾压混凝土进行,其中C15(三级配)碾压混凝土选择三种投料顺序,C20(二级配)碾压混凝土选择二种投料顺序,拌和时间选择120s、150s 和180s进行试验。
各强度等级碾压混凝土投料顺序和拌和时间均需进行罐头和罐尾的VC值、含气量、7d、28d抗压强度以及砂浆密度试验。
碾压混凝土试验大纲一、实验背景1.1 碾压混凝土的概念碾压混凝土是指在特定工艺条件下,经过机械压制和振动后形成的混凝土。
1.2 碾压混凝土的应用碾压混凝土作为一种新兴材料,具有密实、强度高、表面光滑等特点,被广泛应用于机场、路桥、地下车库等工程领域。
二、试验原理2.1 实验目的本实验的主要目的是了解碾压混凝土的基本性质和强度指标,为今后在实际工程中的生产和使用提供参考。
2.2 实验原理碾压混凝土试验主要包括强度试验和密实性试验。
其中,强度试验可以通过压力机进行,而密实性试验则需要使用比重法。
三、试验步骤3.1 强度试验步骤1.准备碾压混凝土试件,并在试件表面划线,以便观察变形情况。
2.将试件放入压力机中,进行加载,记录载荷和变形程度。
3.持续加载,直至试件破坏,记录破坏载荷。
3.2 密实性试验步骤1.准备密封瓶和减量秤,并将称量瓶校准至室温。
2.取一定质量的碾压混凝土试样,并测量其体积。
3.将碾压混凝土试样放入称量瓶中,记录称量瓶质量。
4.测量称量瓶和碾压混凝土试样的总质量。
5.计算碾压混凝土的密度,并根据公式计算其密实性。
四、实验注意事项1.实验过程应当仔细、严谨,避免操作中产生误差。
2.在测量过程中,应当注意仪器的读数范围和精度。
3.强度试验过程中,应当控制加载速度,以及时观察试件的受力情况。
4.不得在试验过程中强行破坏试件。
五、实验结果分析5.1 强度试验结果通过强度试验可以得到碾压混凝土的抗压强度和变形特点,为今后生产和使用提供参考。
5.2 密实性试验结果密实性试验可以得到碾压混凝土的密度和空隙率等关键性能指标,为今后改进生产工艺提供数据支持。
六、实验本实验通过碾压混凝土的强度和密实性试验,为今后生产和使用提供了理论和实践支持。
同时,还发现了碾压混凝土在不同载荷下的膨胀和收缩特点,可以为今后探究其物理和化学性质提供参考。
碾压混凝土工艺性试验过程及施工参数的取定通过现场施工工艺性试验确定碾压混凝土拌和参数、碾压施工参数、骨料分离控制措施、层间结合和层面处理技术措施、变态混凝土施工工艺等。
同时,验证室内配合比的可碾性和合理性,实测碾压混凝土各项物理力学指标,评定其强度、抗渗、抗冻等特性,验证和确定碾压混凝土质量控制标准和措施。
本文通过桐梓河圆满贯水电站工程实例,对碾压混凝土工艺性试验过程及施工参数的取定叙述如下:标签:碾压混凝土;工艺试验;配合比;混凝土取芯1、工程概况兴仁县打鱼凼水利枢纽工程位于北盘江一级支流麻沙河上,是麻沙河梯级规划开发的龙头水库,工程规模为中型水库,工程等别为Ⅲ等,该水利枢纽工程建筑物由拦河大坝、副坝、溢洪道、冲砂放空底孔组成,建筑物等级为3级。
水库总库容为6060万m3,调节库容为3570万m3;正常蓄水位EL1248m,相应库容为5410万m3;死水位EL1230m,死水库容为1840万m3。
水库设防洪水标准按100年一遇,校核洪水标准按1000年一遇。
拦河大坝为碾压混凝土双曲拱坝,坝底建基面高程EL1170m,坝底结构宽22m,长40m。
坝顶高程EL1250.50m,最大坝高80.50m,坝顶结构宽5m,最大坝长355m。
2、试验要求为尽可能模擬坝体施工实际工况,工艺试验混凝土采用混凝土生产系统强制式拌和楼生产,混凝土拌和原材料采用与坝体混凝土施工相同的材料(人工砂石料、P.O42.5R普通硅酸盐水泥、鸭溪II级粉煤灰和外加剂),自卸汽车运输,平仓机仓内施工(摊铺、喷浆、碾压、振捣)设备与计划用于大坝碾压混凝土仓面施工的设备相同。
3、试验主要内容3.1 混凝土基本性能检测试验试验混凝土的品种:C20二级配、C15三级配以及相应强度等级两种变态混凝土。
(1)园满贯水电站碾压混凝土筑坝原材料:水泥、粉煤灰、外加剂、骨料等的品质检验;(2)园满贯水电站碾压混凝土坝室内试验推荐的混凝土配合比验证及调整;(3)混凝土拌和楼出机口碾压混凝土拌和物质量控制检测,碾压混凝土性能试验(VC值、含气量、容重、凝结时间、温度);(4)仓面碾压混凝土拌合物质量控制监测,碾压混凝土性能试验(VC值、含气量、容重、凝结时间、温度);(5)出机口碾压混凝土力学性能试验(包括容重,7d、28d、90d抗压强度、抗拉强度、抗压弹模、抗冻、抗渗性能),并进行28d、90d极限拉伸值测定;(6)现场90d碾压混凝土钻孔取芯样物理力学性能试验(包括容重、抗压强度、抗拉强度、静力弹性模量、抗渗、抗冻等),并进行28d、90d极限拉伸值测定;(7)碾压混凝土内部温升,自身体积变形观测;(8)碾压混凝土层间及自身抗渗的压水性试验。
碾压混凝土配合比设计一、引言碾压混凝土是一种新型的建筑材料,因其具有高强度、高耐久性和优良的工程性能而在建筑、道路、桥梁等领域得到了广泛应用。
配合比设计是制备优质碾压混凝土的关键环节,直接影响到混凝土的性能和结构安全。
本文将探讨碾压混凝土配合比设计的基本原则、材料选择、配合比计算和优化等内容。
二、碾压混凝土配合比设计的基本原则1、满足结构要求:配合比设计应满足结构设计对强度、耐久性、稳定性等的要求。
2、优化性能:配合比应尽量优化混凝土的各项性能,如工作性、强度、耐久性、体积稳定性等。
3、合理利用材料:配合比设计应充分考虑材料的性能特点,合理利用水泥、砂、石、外加剂等材料。
4、符合规范标准:配合比设计应符合相关的规范和标准,确保混凝土的质量和安全性。
三、材料选择与要求1、水泥:选择合适类型和等级的水泥,控制其强度、安定性和化学成分。
2、砂:选用质地坚硬、级配良好的中砂或粗砂,控制其细度模数和含泥量。
3、石:选用粒径适中、质地坚硬的碎石或卵石,控制其最大粒径、级配和含泥量。
4、外加剂:根据需要选择合适的减水剂、缓凝剂、引气剂等外加剂,控制其掺量和质量。
5、水:选用洁净的水源,控制其pH值和有害物质含量。
四、碾压混凝土配合比计算1、根据设计要求确定混凝土的强度等级、坍落度等性能指标。
2、根据原材料的性能试验结果,计算出各组成材料的比例。
3、根据计算结果,进行试配和调整,确定最终的配合比。
4、对配合比的合理性进行评估,包括工作性、强度、耐久性等方面的检验。
五、碾压混凝土配合比的优化1、根据实际施工条件和要求,对配合比进行适当调整,以满足实际需要。
2、根据实验数据和现场检测结果,对配合比进行持续优化,提高混凝土的性能和质量。
3、在保证混凝土性能和安全性的前提下,合理利用材料资源,降低成本。
4、综合考虑环境因素和可持续发展的要求,选择环保型材料和工艺,提高资源利用效率。
5、加强与设计方、施工方等各方的沟通和协作,确保配合比的合理性和可行性。
碾压混凝土工艺试验方法
一、试验目的及要求
1、摸拟大坝实际施工条件进行生产工艺试验;
2、主要施工机械和原材料与主体混凝土施工时一致;
3、确定碾压混凝土拌和工艺参数;
4、确定碾压施工工艺参数,包括平仓方式、碾压层厚度、碾压遍数和振动行进速度等;
5、碾压混凝土配合比以及稠度与振动碾的适应性,骨料分离和控制措施,层面处理技术等。
二、试验用混凝土强度等级及配合比
1、常态混凝土:C15(找平混凝土);
2、碾压混凝土:C15(二级配)、C15(三级配)、C20(三级配)和C20(二级配);
3、配合比:经监理工程师批准的混凝土配合比;
4、碾压混凝土性能:满足大坝常温及高温季节施工。
三、试验场地
试验场地大小为100×8.5米,现场试验时先浇筑C15找平混凝土,在10天后铺填砂浆,然后再浇筑C15、C20(三级配)和C15、C20(二级配)碾压混凝土,碾压混凝土铺筑分四个条带,由于BW202AD 的轮宽为1.2米,条带之间的搭接0.2米,为便于碾压,确定每个条带宽2米,其中A条带宽2米浇筑C15(三级配)碾压混凝土,B条带宽2米浇筑C15(二级配)碾压混凝土,C条带宽2米浇筑C20(三
级配)碾压混凝土,D条带宽2.5米浇筑C20(二级配)碾压混凝土,靠模板边缘0.5米宽的C20二级配为变态混凝土,共浇筑五层,总高度约为150cm。
四、工艺试验内容
1、碾压混凝土拌和工艺参数的试验确定
在现场试验前35天,在混凝土拌和楼进行碾压混凝土投料顺序和拌和时间试验;投料试验选择C15(三级配)、C20(二级配)碾压混凝土进行,其中C15(三级配)碾压混凝土选择三种投料顺序,C20(二级配)碾压混凝土选择二种投料顺序,拌和时间选择120s、150s 和180s进行试验。
各强度等级碾压混凝土投料顺序和拌和时间均需进行罐头和罐尾的VC值、含气量、7d、28d抗压强度以及砂浆密度试验。
最后根据试验结果选择确定碾压混凝土拌和投料顺序和拌和时间。
2、碾压混凝土施工工艺参数试验
(1)第一到第三浇筑层,进行碾压参数与压实密度及连续升层允许间歇时间试验。
(2)第一层铺筑层厚为30厘米,在第一层的四个条带中,控制碾压混凝土机口VC值为5~8s,每个条带分为三个区,其中1区按无振2遍+有振10遍,2区按无振2遍+有振8遍,3区无振2遍+有振6遍进行碾压,碾压完后10min后测试其密度,其相对密实度不得小于98.5%。
第二层铺筑层厚为40厘米,在第二层的四个条带中,控制碾压混凝土机口VC值为5~8s,每个条带分为三个区,其中1
区按无振2遍+有振10遍,2区按无振2遍+有振8遍,3区无振2遍+有振6遍进行碾压,碾压完成后测试其密度;第三层铺筑层厚为20厘米,在第三层的四个条带中,控制碾压混凝土机口VC值为5~8s,每个条带分为三个区,其中1区按无振2遍+有振10遍,2区按无振2遍+有振8遍,3区无振2遍+有振6遍进行碾压,碾压完后10min 测试其压实密度,其相对密实度不得小于98.5%。
(3)在试验过程中,每层的每种强度等级的碾压混凝土均需在机口取样做VC值、含气量、凝结时间、7d、28d和90d抗压强度;仓面需进行碾压混凝土VC值及凝结时间的检测。
待浇筑后的混凝土龄期达15d后,在每个条带的每个区分别取孔径200mm的混凝土芯样12个,测试28d、90d、180d抗压强度、劈拉强度,90d、180d抗冻和抗渗,最终获得不同VC值、不同碾压遍数、不同层厚与碾压混凝土强度和密度的关系曲线。
(4)为了解碾压混凝土连续上升层的允许间歇时间,在第一到第四浇筑层的层面上设置成不同的间歇时间,其中第一到第二层间歇时间为8h、第二到第三层间歇时间为12h、第三到第四层间歇时间为16h,层间间歇时间可以根据仓面测试的混凝土凝结时间适当进行调整,但要控制在混凝土初凝时间以内(碾压混凝土凝结时间须满足现场施工的要求,并根据实测凝结时间值对其进行调整)。
在混凝土到达15d令期后,进行混凝土取芯,测试混凝土90d、180d层间接触面抗剪断强度和抗拉强度,并对层面部位进行分段压水试验,最后根据层面混凝土力学性能指标和压水试验结果,确定碾压混凝土连续上升
层的允许间歇时间。
3、现场原位抗剪断试验
在第五浇筑层和第四浇筑层的层面上布置不同层间结合措施的原位抗剪试验,将仓面沿垂直于条带方向划分为四个区,每个区长25米,第一区为连续上升,第二区为初凝后铺砂浆上升,第三区为初凝后铺水泥掺合料浆上升,第四区为初凝后铺小级配混凝土上升,在混凝土浇筑完成后,未初凝前先预凿槽,在每个条带每个区各制作12块试件,在混凝土令期到达90d和180d后,再由监理工程师进行原位抗剪断试验。
原位抗剪试验示意图
4、变态混凝土工艺试验
在D条带靠模板侧0.5米侧进行变态混凝土工艺试验,在每一层分为三段,第一和第三段长34米,第二段长32米,试验时在第一段采用挖槽加浆,在第二段采用底层加浆,第三段采用插孔加浆。
在试验过程中,在仓面取样测试变态混凝土的7d、28d、90d、180d的抗压强度。
在每一段布置3个直径150进行mm的取芯孔,取芯一直从第五层打到第一层,对芯样进行描述和测试28d、90d抗压强度,并进行压水试验。
最后根据变态混凝土的芯样成果和拆模后的混凝土外
露面的情况确定变态混凝土施工工艺。
5、膨胀爆破
在碾压混凝土试验块所有的试验完成后,对碾压混凝土试验块进行膨胀爆破,以直观了解混凝土层间、层面的结合情况。
其中钻孔直径为50mm,孔距为200mm。
每排钻35个孔,孔从第五层打到第一层,采用风钻打孔,孔打好后在其中填入膨胀剂进行膨胀爆破。
6、监测仪器埋设试验
在斜层铺料和平层铺料的区域均进行监测仪器埋设试验,埋设的仪器主要有测缝计、温度计、应变计组和渗压计,在不同铺料方式中各埋设测缝计3支、温度计5支、应变计组1组、渗压计2支,主要是确定仪器的埋设方法,了解振动碾对仪器的影响深度。
在仪器埋设完成后,按规范要求进行观测。
