************高速公路*****大桥桩基施工方案(K9+335)审批:审核:编制:2012年5月14日1工程概述1.1概述K9+335***大桥位于新疆维吾尔自治区********,里程桩号为K9+132-K9+538,上部构造采用20m装配式预应力混凝土小箱梁(先简支后结构连续),具体分联为:4×(5×20)m。
下部构造采用双柱式墩接钻孔灌注桩基础,肋板台接桩基础。
Φ100mm桩基16根,224米,Φ140mm 桩基76根,1064米,Φ120mm墩柱76根,387.8米,肋板台2个,地系梁38个,盖梁38个。
20m预制箱梁160片。
桩基为嵌岩桩,穿越强风化岩层、中风化岩层、微风化岩层,施工采用人工挖孔施工方案。
1.2 主要工程数量******大桥桩基工程主要工程数量见表1。
表1 ******大桥桩基工程数量表2编制依据1、《两阶段施工图设计》2、《爆破安全规程》3、《公路桥涵施工技术规范》4、施工现场实际勘察5、已批复的《实施性施工组织设计》3 施工组织安排3.1 施工计划安排根据本项目总体计划工期及控制节点工期要求,充分考虑施工现场的自然条件、人员设备组织安排等因素,桩基施工计划2012年5月1日开始,到2012年6月30日完成。
3.2 人员组织计划表2 主要人员配置表3.3设备组织计划表3 施工机械配置表3.4 材料进场计划表4材料进场计划表4施工准备4.1现场准备1)施工场地做好“三通一平”,平台四周挖设排水沟、集水井,施工现场的出土路线应该畅通;2)按施工图纸准确放线,放出桩位中心平面位置,并进行技术复核;3)开挖前,把桩中心位置向桩的四周引出四个桩心控制点,用牢固的木桩标定,施工中注意对护桩的保护,以便随时检验孔的中心位置;4)开挖前,现场技术人员和专职安全员向现场施工操作人员进行安全教育和详细的安全技术交底;对施工吊具等设备进行安全可靠性检查和试运行,主要包括:①电动卷扬机工作是否正常;②卷扬机钢丝绳是否有断丝老化现象;③电动提升支架是否牢固,有无脱焊现象;④支架滑轮工作是否正常,滑轮轴承是否老化;如发现以上情况,及时对吊具进行检修,确保施工安全。
杭州湾跨海大桥调查总结报告调查组:茅以升班第8组2011年11月11日杭州湾跨海大桥调查总结报告尊敬的各位老师、同学们:你们好!我们小组负责的是杭州湾跨海大桥项目。
杭州湾跨海大埭,南至宁波慈溪水路湾,全长36公里,是目前世界上最长的跨海大桥,比连接巴林与沙特的法赫德国王大桥还长11公里,已经成为中国世界纪录协会世界最长的跨海大桥候选世界纪录,成为继美国的庞恰特雷恩湖桥和青岛胶州湾大桥是目前世界上最长的跨海大桥后世界第三长的桥梁。
杭州湾跨海大桥于2003年11月14日开工,2007年6月26日贯通,启用日期是2008年5月1日。
现在我们向各位老师和工作组作简要汇报:1.工程概况1.总体概况杭州湾跨海大桥全长36公里,其中桥长35.7公里,双向六车道高速公路,设计时速100km。
总投资约107亿元,设计使用寿命100年以上。
大桥设北、南两个通航孔。
北通航孔桥为主跨448m的双塔双索面钢箱梁斜拉桥,通航标准35000吨;南通航孔桥为单塔单索面钢箱梁斜拉桥,通航标准3000吨。
大桥两岸连接线工程总长84.4公里,投资52.1亿元。
其中北连接线29.1公里,投资额17.8亿元;南岸接线55.3公里,投资额34.3亿元。
大桥和两岸连接线总投资约140亿元,实际建设工期43个月。
资金来源:2001年9月成立项目公司,大桥建设投资额为118亿,资本金为38.5亿元。
其中,宁波方占90%股份,嘉兴方占10%股份。
公司资本金中民营企业投资占到50.25%。
投资方分别是:宁波市交通投资开发公司45%;杭州宋城集团有限公司17.3%;慈溪建桥投资有限公司12.83%;慈溪天一投资有限公司9.26%;慈溪兴桥投资有限公司7.41%;雅戈尔集团股份有限公司4.5%;余姚市杭州湾大桥投资有限公司3.7%;嘉兴市高速公路建设指挥部投资开发有限公司10%。
本项目商请国家开发银行、中国工商银行、中国银行、浦发银行等四家银行贷款70亿元。
杭州湾大桥中引桥工程投标方案目录表 1施工组织设计文字说明 (3)§1、设备、人员动员周期和设备、人员、材料运到施工现场的方法 (3)§1.1设备、人员、材料进场方法 (3)§1.2设备、人员动员周期计划表 (3)§1.2.1人员进场计划表 (3)§1.2.2主要船机设备 (7)§2、工程施工方案、施工方案 (9)§2.1工程概述 (9)§2.1.1工程规模、技术标准 (9)§2.1.2水文、气象 (9)§2.1.3地质、地貌、地震 (12)§2.1.4工程范围 (12)§2.1.5工程特点 (13)§2.2施工总体布置 (15)§2.2.1施工总平面布置 ..................... 错误!未定义书签。
§2.2.2材料组织及施工道路 (16)§2.2.3生产及生活设施布置 (16)§2.2.4临时码头 (17)§2.2.5水上施工平台 (18)§2.2.6供水、供电及通讯 (19)§2.5 承台施工 (21)§2.5.1施工环境及特点 (21)§2.5.2结构形式 (21)§2.5.3施工方案及组织 (21)§2.5.4施工方法及措施 (25)中港集团第二航务工程局- 1 -杭州湾大桥中引桥工程投标方案§2.6.2结构形式 (44)§2.6.3施工方案比选 (44)§2.6.4预制拼装施工方法及措施 (46)§2.6.5墩身现浇施工(比选方案) (55)§3、各分项工程的施工顺序 (59)§4、确保工程质量和工期的措施 (60)§4.1质量保证措施 (60)§4.2工期保证措施 (63)§6、冬季、雨季施工措施 (65)§6.1冬季施工措施 (65)§6.1.1气候情况 (65)§6.1.2冬期施工方法及技术措施 (65)§6.2雨季施工安排 (66)§6.2.1气候 (66)§6.2.2雨期施工方法及技术措施 (66)§7、质量、安全体系 (68)§7.1 质量保证体系 (68)§7.1.1质量保证体系 (68)§7.1.2质量保证措施 (72)§7.2 安全保证体系措施 (79)§7.2.1安全保证体系 (79)§7.2.2安全保证措施 (81)§8、文明施工与环境保护措施 (87)§8.1 文明施工措施 (87)§8.2 环境保护措施 (87)§8.3 治安管理措施 (88)§2、施工进度计划网络图 (92)§3、施工进度计划横道图 (92)………………………………………………………………………………………………………………………………..中港集团第二航务工程局- 2 -杭州湾大桥中引桥工程投标方案表 1 施工组织设计文字说明§1、设备、人员动员周期和设备、人员、材料运到施工现场的方法§1.1设备、人员、材料进场方法如果本投标人中标,将在接到中标通知书 7 天内组建项目经理部,在局分管领导牵头下,迅速组织工程技术人员、试验人员、测量人员、机械设备管理和使用人员、物资采购人员、行政管理人员和工长等进驻施工现场,编制实施性施工组织设计细则,组织实施施工准备工作。

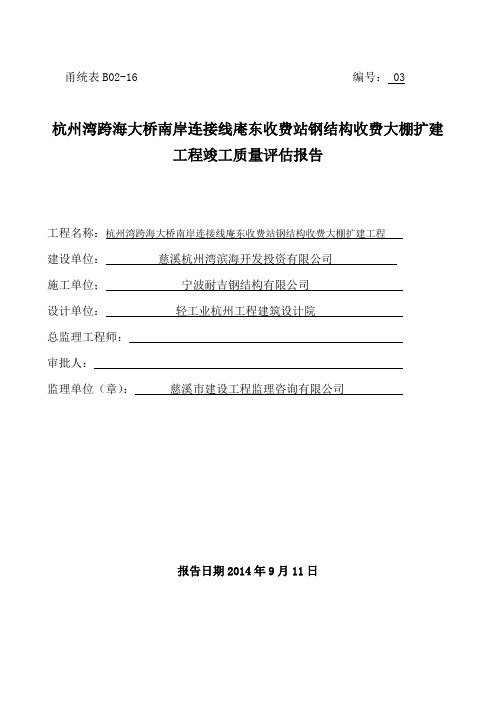

甬统表B02-16编号: 03杭州湾跨海大桥南岸连接线庵东收费站钢结构收费大棚扩建工程竣工质量评估报告工程名称:杭州湾跨海大桥南岸连接线庵东收费站钢结构收费大棚扩建工程建设单位:慈溪杭州湾滨海开发投资有限公司施工单位;宁波耐吉钢结构有限公司设计单位:轻工业杭州工程建筑设计院总监理工程师:审批人:监理单位(章):慈溪市建设工程监理咨询有限公司报告日期2014年9月11日甬统表B02-16目录一、工程概况1、工程概况2、工程特点3、监理组织机构、监理人员二、对施工现场质量管理体系、质量管理行为检查情况评述三、质量控制资料验收情况四、检验批、分项、分部(子分部)工程施工质量验收情况五、分部(子分部)工程有关安全和功能检测验收情况及检测资料的完整性核查情况六、观感质量验收情况七、工程进度八、施工过程中质量控制及问题(事故)处理情况九、工程施工质量验收意见杭州湾跨海大桥南岸连接线庵东收费站钢结构收费大棚扩建工程竣工质量评估报告一、工程概况1、工程概况1、工程名称:杭州湾跨海大桥南岸连接线庵东收费站钢结构收费大棚扩建工程2、建设单位:慈溪杭州湾滨海开发投资有限公司3、代建单位:中国联合工程公司4、设计单位:轻工业杭州工程建筑设计院5、勘察单位:浙江华东建设工程有限公司6、质监单位:杭州湾新区建筑安装工程质量(安全)监督站7、施工单位:宁波耐吉钢结构有限公司8、监理单位:慈溪市建设工程监理咨询有限公司9、工程结构:单层钢结构工程10、建筑面积:投影面积1200m211、工程造价:1018.7858万元12、开工日期:2013年8月24日2、工程特点本工程钢结构收费大棚扩建工程为单层钢结构。
建筑投影面积为1200平方米,建筑抗震设防烈度六度,安全等级为二级,耐火等级为二级,主体结构设计年限50年。
基础采用钢筋混凝土独立基础,垫层为C15砼,基础为C30砼,钢材采用HPB300、HRB400钢筋。
上部主体结构立柱为20根Q345B的¢450-240*30变截面钢管,屋面由20片钢结构管桁架鳞片组成,鳞片与钢结构两两串联,鳞片与钢柱采用拉索连接,钢柱间6.35米采用钢索水平连接,15.13米采用¢40钢拉索水平连接,采用饰面3.0mm单层铝板氟碳喷涂处理,一层膜结构。
杭州湾跨海大桥调查总结报告调查组:茅以升班第8组 2011年11月11日杭州湾跨海大桥调查总结报告尊敬的各位老师、同学们:你们好!我们小组负责的是杭州湾跨海大桥项目。
杭州湾跨海大桥是一座横跨中国杭州湾海域的跨海大桥,它北起浙江嘉兴海盐郑家埭,南至宁波慈溪水路湾,全长36公里,是目前世界上最长的跨海大桥,比连接巴林与沙特的法赫德国王大桥还长11公里,已经成为中国世界纪录协会世界最长的跨海大桥候选世界纪录,成为继美国的庞恰特雷恩湖桥和青岛胶州湾大桥是目前世界上最长的跨海大桥后世界第三长的桥梁。
杭州湾跨海大桥于2003年11月14日开工,2007年6月26日贯通,启用日期是2008年5月1日。
现在我们向各位老师和工作组作简要汇报:1.工程概况1.总体概况杭州湾跨海大桥全长36公里,其中桥长35.7公里,双向六车道高速公路,设计时速100km。
总投资约107亿元,设计使用寿命100年以上。
大桥设北、南两个通航孔。
北通航孔桥为主跨448m的双塔双索面钢箱梁斜拉桥,通航标准35000吨;南通航孔桥为单塔单索面钢箱梁斜拉桥,通航标准3000吨。
大桥两岸连接线工程总长84.4公里,投资52.1亿元。
其中北连接线29.1公里,投资额17.8亿元;南岸接线55.3公里,投资额34.3亿元。
大桥和两岸连接线总投资约140亿元,实际建设工期43个月。
资金来源:2001年9月成立项目公司,大桥建设投资额为118亿,资本金为38.5亿元。
其中,宁波方占90%股份,嘉兴方占10%股份。
公司资本金中民营企业投资占到50.25%。
投资方分别是:宁波市交通投资开发公司45%;杭州宋城集团有限公司17.3%;慈溪建桥投资有限公司12.83%;慈溪天一投资有限公司9.26%;慈溪兴桥投资有限公司7.41%;雅戈尔集团股份有限公司4.5%;余姚市杭州湾大桥投资有限公司3.7%;嘉兴市高速公路建设指挥部投资开发有限公司10%。
本项目商请国家开发银行、中国工商银行、中国银行、浦发银行等四家银行贷款70亿元。
杭州湾跨海大桥建设项目(北引桥引道路基-粉喷桩工程)分项工程开工报告浙江省交通工程建设集团有限公司杭州湾跨海大桥I合同项目经理部二○○四年十二月十八日杭州湾跨海大桥建设项目浙江省交通工程建设集团有限公司东北林业大学工程监理部承包单位杭州湾跨海大桥I合同项目经理部监理单位杭州湾跨海大桥一合同监理工程师办公室合同号I 编号S01/A9/D/0001/0412(A-9)分项工程开工申请单共3份,承包人报送监理工程师1份,经监理工程师批准后送业主1份备案,1份返回承包人存档杭州湾跨海大桥建设项目浙江省交通工程建设集团有限公司东北林业大学工程监理部承包单位杭州湾跨海大桥I合同项目经理部监理单位杭州湾跨海大桥一合同监理工程师办公室合同号I 编号S01/A3/D/0001/0412(A-3)施工技术方案报审表共3份,承包人报送监理工程师1份,业主1份,1份返回承包人存档杭州湾跨海大桥建设项目浙江省交通工程建设集团有限公司东北林业大学工程监理部承包单位杭州湾跨海大桥I合同项目经理部监理单位杭州湾跨海大桥一合同监理工程师办公室合同号Ⅰ编号S01/A6/D/0001/0412 .(A-6)进场设备报验单共2份,承包人报送监理工程师1份,1份返回承包人存档一、开工准备工作说明我标段路基引道工程图纸已到位,软基施工的人员、设备已进场,主要的施工便道已铺设到桥台位置,路基两侧的临时边沟已开挖,软基路段的场地清理也已完成,粉喷桩施工前提条件已具备,施工过程中尽早完成软基处理,确保有足够的预压期。
本分项工程的施工准备已就绪,具备了开工条件。
具体工程准备情况如下:一、主要施工人员进场情况杭州湾跨海大桥工程I合同项目部自2003年10月28日进场以来,根据招标文件及实际施工需要设置相应的科室及部门,项目部下设工程科、质检科、机料科、财务科、信息科、测量科、安全保卫科、办公室、中心试验室及施工调度室等职能科室和四个直接承担施工任务的施工队,以及拌和站;对工程实施全方位、全过程的管理。
嘉兴市人民政府办公室关于近期市公路重点建设项目实施计划及责任分解的通知文章属性•【制定机关】嘉兴市人民政府办公室•【公布日期】2003.08.21•【字号】•【施行日期】2003.08.21•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】公路正文嘉兴市人民政府办公室关于近期市公路重点建设项目实施计划及责任分解的通知各县(市、区)人民政府,市政府各部门、直属各单位:市交通局关于《近期市公路重点建设项目实施计划及责任分解》已经市政府同意,现转发给你们。
市政府将与各责任、配合单位签订责任书,望各相关单位认真研究排细计划,确保实现既定目标。
嘉兴市人民政府办公室二〇〇三年八月二十一日近期市公路重点建设项目实施计划及责任分解(市交通局二〇〇三年七月二十九日)为贯彻落实市委、市政府接轨上海、融入长三角,加快城乡一体化建设的战略决策,实现我市交通新的跨越式发展,特制定近期市公路重点建设项目实施计划,并将责任分解如下:一、杭州湾跨海大桥北岸连接线工程工程全长约24公里,总投资约21亿元。
省交通厅已向交通部上报项目建议书,立项审批有望近期完成。
下一步工作计划安排:8月份争取完成交通部立项审批;9月份完成工可评审;10月份完成初步设计招标、工可报告催批;12月底完成初步设计批复;10月15日~11月15日完成全线征迁调查工作;11月中旬完成征迁动员和签约工作;11月下旬至12月底实施征迁工作;12月底前完成施工、监理招标文件审查;2004年1月份完成施工单位考察、资格预审;2004年2月份完成施工、监理招标;2004年3月份开工。
项目责任单位:嘉兴市杭州湾大桥投资开发有限责任公司项目责任人:浦加渔配合单位:海盐县政府责任人:姚沈良平湖市政府责任人:刘耀明秀城区政府责任人:柴伟龙嘉善县政府责任人:冯伟二、申嘉湖高速公路嘉兴段工程工程全长约65公里,双向六车道,估算总投资约45亿元。
项目已完成线位方案论证,省交通厅和上海市政工程管理局就两省市的接口问题达成了共识。
杭州湾跨海大桥的基础施工工艺流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!杭州湾跨海大桥的基础施工工艺流程杭州湾跨海大桥作为中国海上桥梁建设的重要工程之一,其基础施工工艺流程十分复杂且关键。
杭州湾跨海大桥建设项目(北引桥引道路基-粉喷桩工程)分项工程开工报告某省交通工程建设集团有限公司杭州湾跨海大桥X合同项目经理部二○XX年X月XX日杭州湾跨海大桥建设项目某省交通工程建设集团有限公司承包单位杭州湾跨海大桥I合同项目经理部监理单位杭州湾跨海大桥一合同监理工程师办公室合同号I 编号S01/A9/D/0001/0412(A-9)分项工程开工申请单共3份,承包人报送监理工程师1份,经监理工程师批准后送业主1份备案,1份返回承包人存档杭州湾跨海大桥建设项目某省交通工程建设集团有限公司某工程监理部承包单位杭州湾跨海大桥I合同项目经理部监理单位杭州湾跨海大桥一合同监理工程师办公室合同号I 编号S01/A3/D/0001/0412(A-3)施工技术方案报审表共3份,承包人报送监理工程师1份,业主1份,1份返回承包人存档杭州湾跨海大桥建设项目某省交通工程建设集团有限公司某工程监理部承包单位杭州湾跨海大桥I合同项目经理部监理单位杭州湾跨海大桥一合同监理工程师办公室合同号Ⅰ编号S01/A6/D/0001/0412 .(A-6)进场设备报验单共2份,承包人报送监理工程师1份,1份返回承包人存档一、开工准备工作说明我标段路基引道工程图纸已到位,软基施工的人员、设备已进场,主要的施工便道已铺设到桥台位置,路基两侧的临时边沟已开挖,软基路段的场地清理也已完成,粉喷桩施工前提条件已具备,施工过程中尽早完成软基处理,确保有足够的预压期。
本分项工程的施工准备已就绪,具备了开工条件。
具体工程准备情况如下:一、主要施工人员进场情况杭州湾跨海大桥工程I合同项目部自2003年10月28日进场以来,根据招标文件及实际施工需要设置相应的科室及部门,项目部下设工程科、质检科、机料科、财务科、信息科、测量科、安全保卫科、办公室、中心试验室及施工调度室等职能科室和四个直接承担施工任务的施工队,以及拌和站;对工程实施全方位、全过程的管理。
前期施工需要的主要技术及管理人员均已全部按要求到位。
项目部主要管理人员已进场36余人,其它管理人员和技术人员27人;承担本分项工程施工的软基处理施工队已进场7人,现场施工负责人是宋可彬。
并且根据工程进展情况陆续进场。
二、本工程投入机械、材料、设施进场情况机械、设备进场已基本到位,主要进场设备有钻机1台,空压机1台,电脑计量器1台,75KW发电机1台。
具体见进场设备报检单。
所需材料水泥由安微海螺宁国集团公司供应,堆载预压土采用就地取材,工程所需的材料根据工程进展情况陆续进场,确保工程顺利进行。
四、临时工程施工进展情况临时设施建设情况:(1)施工场地已进行了整平,临时边沟已开挖。
(2)施工便道已填筑至施工作业面位置,保证材料进出畅通。
(3)钻机已就位,计量器经计量局标定,散装水泥筒已安装好。
经过近1个月的前期施工准备,人、材、机已基本到位,预先安排试桩10-20根,计划在2004年12月21日开始进行北引桥引道粉喷桩软基工程正式开工,恳请工程师同意开工。
二、工程进度计划安排1、粉喷桩施工计划:2004年12月22 日至05年2月7日;2、堆载预压施工计划:05年3月5日至05年3月15日;3、05年3月15日以后开始进入预压。
三、桥台引道工程施工技术方案1、工程概况本标段K49+000~K49+015.5段为软基路段,设计预压沉降期不少于6个月,该分项工程实施将直接影响30M箱梁施工工期。
根据本施工段工程量分布情况及工作面的地形特点,计划安排1个路基作业队。
大桥两侧桥台台后各80M,并处理至台前1.5M的桥台高度外不少于1排粉喷桩;横向处理至路堤坡脚外或锥坡坡脚外3M。
2、施工顺序:场地平整→粉喷桩施工→沉降观测标埋设→堆载至设计标高→超载预压、进入沉降期→桥头两次开挖桩顶→桥台施工→50cm砂垫层铺设→分层回填石灰综合土(加筋土工格栅分层铺设)3、详细的施工方法和程序(1)粉喷桩:用于粉喷桩的水泥为干粉,桩径50cm,桩长为17M,呈三角形布置,设计平均水泥喷入量50kg/m,桩体的设计强度(无侧限)28天强度>1.2Mpa。
桩长可根据地质情况进行适当的调整,粉喷桩施工时必须穿透软土层进入硬土层0.5米以上。
施工必须根据可靠的水准点及控制桩,按路基征地宽度放出边线,并挖出路基两侧临时排水沟。
要求事先予以平整,清除桩位处地面、地下一切障碍物(包括石块、树根和垃圾等),场地低洼时,回填粘性土,按设计桩位图纸准确地进行桩位放样(先放出中线、边线,然后根据图纸所示间距宽度拉尺放样),再用长30CM毛竹片插入土中露出地面约10CM左右定出位中心点。
粉喷搅拌桩施工前进行成桩试验(至少10根),以掌握对该场地的成桩经验及各种技术参数,如:下钻、提钻速度、灰浆泵喷粉压力等。
施工时加强现场检测。
计量器必须进行标定,严格控制掺灰量(误差<2%),控制好钻架垂直度(<1%)和钻头直径。
粉喷桩施工程序:①.粉喷机械就位,并安装、调试;②.钻机下沉钻进至桩底标高;③.喷粉(水泥干粉)搅拌提升至离地面0.5m处,应停止喷粉而只搅拌;④.应采取全桩长复搅措施,复搅下钻、提钻速度同第一次,确保桩身质量。
⑤.重复搅拌提升,直到离地面0.5m处,回填同剂量的水泥土并压实;⑥.关闭搅拌机械、移位。
⑦.养生28天经检验合格后才能填筑路基和施工构造物,在成桩过程中如发生意外事故(如提升过快,送灰道路堵塞、断电等)影响桩身质量时,应在12小时内采取补喷措施,补喷重叠长度不得小于1m,否则应重新打设。
发现粉喷量不足时应整桩复打,新桩距报废桩的距离不得大于桩距的15%,并填报在施工原始记录内备案。
为确保粉喷桩施工安全及施工质量,当钻头提升至地面下50cm时,停止喷粉,并用人工采用水泥土回填压实。
每根桩开钻后需连续作业,不得中断喷粉,以确保喷粉的连续性,严禁在尚未喷粉的情况下进行钻杆提升作业。
应做好施工记录。
实际的孔位、孔深、每个钻孔的地下障碍物、洞穴、涌水、漏水及工程地质情况均应作详细记录。
(2)预压期填土和沉降监测粉喷桩经检测合格后可以进行路基填筑,进入堆载预压。
由于此段路基均位于桥台桩位位置,在预压期完成后需要重新全部挖除,进行桥台施工,并且填土高度不高约为2-3米,因此,先用一般路基填料填筑,考虑就地取料,采用粘性土(或粉砂土)进行堆载预压,含水量不宜太高,分层填筑,层厚控制在30CM以内(压实后厚度),填筑宽度每边比设计宽50CM,,横坡为2%,分层填筑经碾压无轮迹后可以进行上层施工,直至设计标高。
完成以后要求路基两侧做路槽,防止边坡被冲刷。
沉降监测要求:①在预压期内,软基处理路段根据设计要求及设计提供观测断面埋设沉降和位移的观测仪标,根据设计图纸进行位移桩预制和沉降观测标加工、埋设。
按照设计、施工技术规范等要求及时进行观测、整理和分析;根据实测结果,进行动态施工和管理;在沉降趋于稳定后,将监测原始记录、记录汇总表、沉降曲线图等资料以及完成预压期的分析报告报监理工程师批准。
②.在超载预压路段,沉降板应安装在路基顶部中心线上,按图纸要求设置沉降板。
施工过程中应对沉降板采取可靠的保护措施,不使其变形和损坏;③.施工期间,在每填筑一层填料进行一次观测。
如果两次填筑间隔时间较长,应每3天观测一次。
路堤填筑完毕应每14天进行一次定期观测,直到预压期完成、多余填料卸除为止;④.在路堤两侧趾部及距路堤两侧趾部5m处设置砼侧向变位桩(或按设计图纸要求进行埋设)。
并对侧向变位桩按三维控制,与沉降同步观测。
⑤.当路基连续2个月的沉降量月均不超过5MM,可卸载。
四、投入机械设备、人员一览表五质量保证措施为确保本工程质量达到优良工程和国家优质工程鲁班奖的目标,将采取以下质量保证措施:(一)、建立“横向到边、纵向到底、控制有效”的质量自检体系项目部组织严密完善的职能管理机构,按照质量保证体系正常运转的要求,依据分工负责,相互协调的管理原则,层层落实职能、责任、风险和利益,保证在整个工程施工生产的过程中,质量保证体系的正常运作和发挥保障作用。
(二)、配备充足的质检人员按某省交通厅[1998]384号文规定配备充足的质检人员。
项目副总工张守山高级工程师(集团公司副总工程师兼质量安全部经理)主管本合同项目的质检工作,同时投入多名质检人员,负责本项工程的上部结构工程质检工作。
(三)、建立良好的技术制度和质量控制机制①建立以项目总工程师为主的技术系统质量保证体系,层层落实三级技术交底制度。
②严格实行以试验室为主的质量检测系统,做到每道工序均有专门试验检测人员监督,确保工程质量。
(四)、落实质量责任制①项目经理部制订各部门、岗位质量责任制,明确规定各部门以及每个员工在质量管理中必须完成的任务、承担的责任和赋予的权限,把质量管理的每项工作,具体地落实到每个部门、每个人员身上。
同时把质量做为评比业绩时一项重要的考核指标。
②明确管理责任,强化质量管理职能,完善激励机制,充分发挥项目经理部管理人员的主观能动性。
(四)、建立完整的质量检查制度①在施工中严格实行“三检”制度。
②坚持施工员、质检员、试验员的旁站监督。
这不仅是质量保证体系得到具体落实的真正保证,同时在施工中,有利于及时发现问题,改进施工工艺,不断提高自身的施工作业水平,积累更为丰富的施工经验。
③项目经理部每月组织大检查一次,并不定期随时抽检,发现问题,及时采取有效措施,及时整改;同时建立整改反馈制度,由质检员、施工员对整改情况进行确认,隐蔽工程必须留声像资料。
(五)、建立一个完善的试验室、严格试验监控①项目经理部建立项目试验室,配备能满足本工程试验需要的试验仪器设备和试验人员,各负其责、互相协作、共同管理。
②建立健全项目试验室各项规章制度,所有实验仪器进场后都先进行校验,并取得当地质检部门核发的临时试验资质后再投入使用,按周期进行校定,严格执行试验规范和操作规程。
(六)、加强职工质量教育及技术培训①项目经理部将紧紧围绕质量目标,加强多种形式的质量意识教育,牢固树立职工的质量意识,树立“工程以优、工期以快、服务以诚、经营以信”的企业形象。
②加强对各级施工管理人员、技术人员和作业人员的培训学习工作,认真学习贯彻招标文件、技术规范、操作工艺、质量标准和监理规程,使之在施工过程中更好地落实规范标准,履行职责,提优质管理水平,把好质量关。
(七)、建立质量事故报告制度若有质量事故发生,迅速对该分项工程进行标识、记录和隔离(必要时),并以最快的方式将事故的简要情况报监理工程师,在监理工程师初步确定质量事故的类别性质后,按下述要求进行报告:质量问题及三级一般质量事故:在2h内口头报告,12h速报,2d内书面上报监理工程师和业主;一级和二级一般质量事故:在1h内口头报告,8h速报,1d内书面上报监理工程师和业主;重大质量事故:必须立即口头报告,2h速报,12h内书面快报监理工程师和业主。
