雨水口施工方案
- 格式:doc
- 大小:132.50 KB
- 文档页数:18
雨水口施工方案及工艺方法一、施工前准备1.确认雨水口位置:根据设计图纸确定雨水口位置,并与设计人员沟通确认。
2.制定施工方案:根据项目实际情况,制定施工方案,包括施工工艺和操作流程。
3.准备施工材料和设备:准备好所需的施工材料,如水泥、砂浆、钢筋等,并配备好相应的施工设备,如挖掘机、运输车等。
二、施工步骤1.清理施工区域:首先清理施工区域,将影响施工的杂物和障碍物清除干净,确保施工安全。
2. 开挖雨水口坑:根据设计要求和施工方案,用挖掘机开挖雨水口坑。
坑的尺寸应根据设计要求合理确定,深度一般为500mm左右。
3.基底处理:清理雨水口坑底的杂物和泥土,然后将基底进行夯实,用水泥砂浆进行拌和,将其均匀填充在坑底。
4.制作底板:根据设计图纸制作雨水口的底板,一般采用混凝土浇筑,将混凝土倒入底板模具中,并通过震动器震动均匀,使混凝土充分密实。
5.安装雨水口框架:在底板硬化后,将雨水口的框架安装在底板上,确保框架与底板之间无缝隙。
6.固定钢筋:根据设计要求,在框架内固定钢筋,主要是为了增加雨水口的承载能力和抗震能力。
7.浇筑混凝土:根据设计要求和工艺流程,将预先准备好的混凝土倒入雨水口的框架内,用振捣器震动混凝土,使其充分填满框架。
8.抹光压浆:待混凝土硬化至一定程度后,使用抹光板将混凝土表面进行光滑和压实,确保雨水口表面平整且无空鼓。
9.拆模和养护:雨水口混凝土凝固后,根据混凝土的凝固时间,拆除模具,并进行养护,保持雨水口的湿润和温度适宜。
10.完善配件:根据需要,在雨水口上安装相应的配件,如防护网、排水管道等,确保雨水口的功能完备。
三、施工注意事项1.施工现场要保持整洁,确保施工质量和安全。
2.施工过程中要注意劳动保护,合理分配工作任务,减少劳动强度。
3.制定施工方案时要充分考虑周围环境和地下管线的情况,避免出现施工难题。
4.施工过程中要按照设计要求和工艺流程进行操作,确保施工质量。
5.施工完成后要进行验收,确保雨水口的功能和外观质量合格。
雨水口及雨水连接管施工方案
1本工程雨水口及雨水管在基层施工完毕后进行施工;要求雨水口砌筑外形方正,几何尺寸符合设计要求。
为保证新建路面质量,所有开挖肥槽部分及无法夯实至要求密实度的部分均采用混凝土填筑。
2、雨水连接管采用满包混凝土加固。
雨水口上覆承重板以防路面施工中破坏。
3、雨水连接管全部采用四合一安管法施工,工艺流程如下:
测量放线一开槽一四合一安管一混凝土包封一拉膛一检查井砌筑一养护一回填土
“四合一”施工的基础模板,除满足浇筑混凝土的要求外,尚应符合管节的滚运和放置的要求。
(1)模板内侧宜用支杆临时支撑,外侧宜采用钉铁钎固定、支牢,防止安管时移动;
(2)下管时先排放在同一侧模板上。
铺设前应将管节洗刷干净,并保持湿润。
(3)灌筑平基混凝土时应视管径大小使混凝土面高出平基面2-4cm;
(4腌管紧随混凝土捣固进行PI各管节从模板上移至混凝土面,轻轻揉动,揉至管节高于设计高程1~2mm,保持对口和中心线位置准确。
当管节位置不符合质量要求时,应及时调整。
管座混凝土与平基混凝土一次浇筑;
(5)混凝土振捣工具采用插入式振捣棒。
4、雨水口砌筑应符合下列要求
(1)在基础上放出雨水口侧墙位置线,并安放雨水管。
管端面露于雨水口内,其露出长度不得大于2cm,管端面应完整无破损。
(2)砌筑雨水口应灰浆饱满,随砌随勾缝。
(3)雨水口内应保持清洁,砌筑时应随砌随清理,砌筑完成后及时加盖,保证安全。
雨水口施工方案【篇一:雨水口及支管施工方案】雨水口及支管施工方案一、雨水口施工1 、准备工作1.1 清理基础表面,复核尺寸、位置和标高是否符合设计要求。
1.2 按设计要求选用合格机制普通页岩砖,并将砖湿润,但浇水应适应,否则会使墙面不清洁、灰缝不平整。
1.3 准备砂浆,按照设计给定的标号配置配合比上料、拌制,控制好拌制时间,使砂浆拌制均匀,做到随拌随用。
2 、雨水口砌筑要求2.1 安装设计图要求,放出雨水口中心位置线,按雨水口尺寸摆出井壁砖墙位置。
2.2 雨水口底面为c15 混凝土10cm 垫层。
待砼达到要求的强度后,在底板面上先铺砂浆再砌砖,采用一顺一丁砌筑,如下图所示(图6.4.2-3) 。
砌筑时在基础面上放线,摆砖铺灰后砌筑,其中底皮与顶皮砖均应采用丁砖砌筑。
每层砖上下皮竖灰缝应错开。
随砌筑随检查尺寸。
雨水口砌筑应做到墙面平直,边角整齐,宽度一致。
砌筑时应随时用角尺和挂线板。
检查四面墙体是否成直角,墙面是否平整垂直,砂浆厚度是否均匀,若不符合要求应随时纠正。
2.3 雨水口d200 高密度聚乙烯(hdpe) 双壁缠绕塑料排水管安装应与雨水口内壁齐平,管口应用砂浆填缝密实,不得浮现缝隙。
2.4 砌筑雨水口时应预留支管,随砌随安,预留管的管径、方向、标高应符合设计要求。
管与井壁衔接处应严密不得漏水,预留支管口宜用低标号砂浆砌筑、封口抹平。
3 、抹面技术要求砌筑雨水口的内壁内壁抹面应分层压实,外壁用砂浆搓缝应严密。
其抹面、坐浆、抹三角灰等均采用1:2 水泥砂浆,抹面用水泥砂浆的砂子应过筛。
抹面要求:雨水口内外抹面均由底板抹至设计高度。
抹面厚度20mm 。
抹面时用水泥板搓平,待水泥砂浆初凝后及时磨光、养护。
4 、雨篦子的安装雨水口砌筑安装至规定标高后,应及时安装井座及雨篦子。
3 、雨水口施工时的注意事项雨水口的周围回填材料前应检查下列各项,并应符合要求:井壁的勾缝抹面和防渗层应符合质量要求。
雨篦子的安装必须保证低于路面5-20mm 。

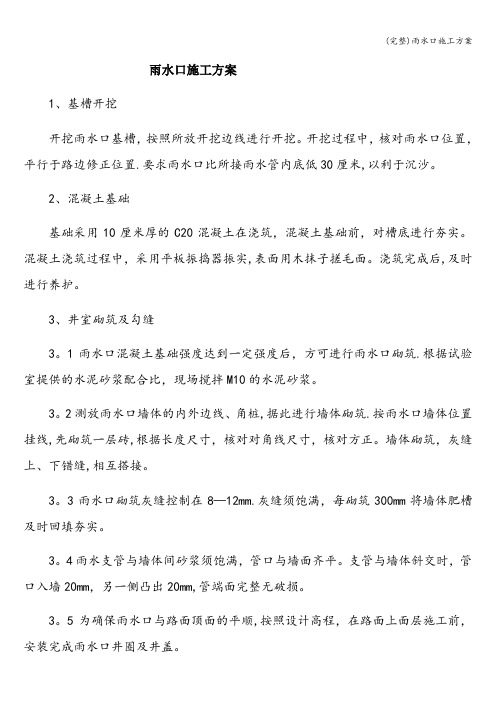

雨水口施工方案1、基槽开挖开挖雨水口基槽,按照所放开挖边线进行开挖。
开挖过程中,核对雨水口位置,平行于路边修正位置.要求雨水口比所接雨水管内底低30厘米,以利于沉沙。
2、混凝土基础基础采用10厘米厚的C20混凝土在浇筑,混凝土基础前,对槽底进行夯实。
混凝土浇筑过程中,采用平板振捣器振实,表面用木抹子搓毛面。
浇筑完成后,及时进行养护。
3、井室砌筑及勾缝3。
1雨水口混凝土基础强度达到一定强度后,方可进行雨水口砌筑.根据试验室提供的水泥砂浆配合比,现场搅拌M10的水泥砂浆。
3。
2测放雨水口墙体的内外边线、角桩,据此进行墙体砌筑.按雨水口墙体位置挂线,先砌筑一层砖,根据长度尺寸,核对对角线尺寸,核对方正。
墙体砌筑,灰缝上、下错缝,相互搭接。
3。
3雨水口砌筑灰缝控制在8—12mm.灰缝须饱满,每砌筑300mm将墙体肥槽及时回填夯实。
3。
4雨水支管与墙体间砂浆须饱满,管口与墙面齐平。
支管与墙体斜交时,管口入墙20mm,另一侧凸出20mm,管端面完整无破损。
3。
5为确保雨水口与路面顶面的平顺,按照设计高程,在路面上面层施工前,安装完成雨水口井圈及井盖。
3.6道路雨水口顶面高程比此处道路路面高程低30mm并设三面沟,便于雨水排入。
3。
7雨水口砌筑完成后,底部用C15混凝土浇筑抹平。
4、井圈及井箅安装雨水口砌筑至规定标高后,应及时安装井圈箅子,按设计高程找平,井圈安装就位后底部铺2厘米厚1:3水泥砂浆嵌牢,井圈安装时,位置要求准确,与雨水口内壁一致,雨箅子与路面平齐或稍低5-30mm,不得突出,核证标高后,雨箅子周围用C20混凝土锁牢,要求安装牢固、平稳。
砌筑井施工方案1、施工准备1。
1明挖管道铺设接口强度达到设计强度80%;1.2选定好砂、石子、水泥、砖、钢筋等原材料,送样到试验室作原材料试验,依据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比。
2、施工方法2.1井底基础与管道基础同时浇筑。
雨水口工程施工方案一、前言雨水口工程是城市雨污分流系统的重要组成部分,它直接关系到城市排水系统的正常运行和城市环境的良好状态。
因此,雨水口工程的施工方案的制定和实施显得尤为重要。
本文将从雨水口工程施工方案的制定、施工前的准备工作、施工过程中的注意事项和施工后的验收工作等方面进行系统分析和阐述。
二、施工方案的制定1、项目背景雨水口工程是城市雨污分流系统的重要组成部分,为城市的排水系统提供了重要的支撑。
2、工程目标(1)保证雨水口的正常运行,以满足城市雨污分流系统的运行需求。
(2)保障城市排水系统的正常运行,降低城市内涝风险。
3、施工原则(1)安全第一,施工过程中严格遵守相关的安全规定和标准,保障施工人员和周围居民的人身安全。
(2)质量为本,确保施工质量,保障雨水口工程的长期稳定运行。
(3)绿色环保,尽量减少施工对周围环境的影响,做到“施工留痕,环境无痕”。
三、施工前的准备工作1、施工前的勘察在施工前,需要进行雨水口施工现场的勘察工作,了解地形、地质、地下管线等情况,为施工过程中的设计和施工提供参考。
2、施工前的设计根据勘察结果,进行雨水口工程的设计工作,确定施工方案,编制施工图纸和施工技术方案,确保施工过程中的顺利进行。
3、采购施工材料和设备根据设计要求,采购所需的施工材料和设备,确保施工过程中的需要。
四、施工过程中的注意事项1、施工现场的布置在施工现场进行安全防护设施的搭建,设置施工标志和警示牌,确保施工现场的安全和秩序。
2、施工人员的技术操作施工过程中,施工人员需严格遵守操作规程,确保施工过程中的安全和质量。
3、施工设备的使用根据施工方案的要求,进行施工设备的使用,保证施工过程的顺利进行。
4、施工过程的质量监控在施工过程中,对关键节点和重要部位进行质量监控,确保施工质量。
五、施工后的验收工作1、施工完成后,进行雨水口工程的验收工作,对施工质量进行检查,确保施工质量符合设计要求。
2、完成竣工图纸和竣工报告,整理施工资料,做好档案管理工作。
雨水口施工方案雨水口施工方案是指对于建筑物或道路的排水系统中的雨水口进行施工的具体方案。
下面是一个关于雨水口施工方案的示例,共700字。
一、施工前准备工作:1. 施工前应进行详细的分析和研究,确定雨水口的位置和尺寸,并进行相关的测量和标记。
2. 确保施工现场的安全,并设置警示标志,以保证施工过程中的人身安全。
3. 准备好所需要的工具和材料,如挖掘机、铲子、水泥、砂石等。
二、施工过程:1. 按照预定的位置和尺寸进行挖掘,将现有的地面表层和填土清除掉,保持底座平整。
2. 针对不同的地面材质,进行适当的处理,如对于石质地面,可使用钻孔机进行孔洞处理,对于土质地面,可进行平整和压实。
3. 根据雨水口的尺寸,在底座上制作出一个合适的孔洞,可以使用木质的模板来进行固定。
4. 在孔洞中安装雨水口,将其固定在底座上,用预制的刚性连接管将雨水口与下水管道相连。
5. 确保雨水口的安装牢固和密封性良好,以防止水泄漏和其他问题的发生。
6. 在雨水口周围进行边沟的修整,使其与雨水口相连,并将其排水方向正确引导到雨水口。
7. 确保雨水口周围的地面平整,并用水泥浆进行填补,使其与周围的地面表层相协调。
8. 对于需要上面盖的雨水口,可以使用金属盖板或塑料盖板进行覆盖,以保护雨水口的安全和延长使用寿命。
三、施工后的清理工作:1. 清理施工现场,清除废弃物和多余的材料。
2. 将施工过程中产生的污水和泥浆清理干净,并保持施工现场的卫生和整洁。
3. 进行质量检查和保养,确保施工的质量和使用功能。
总结:雨水口施工方案的执行过程需要科学合理的规划和技术支持,关键在于确定位置和尺寸、安装连接管道和保证密封性。
同时,施工结束后还需进行清理和检查工作,以保证施工质量和使用效果。
只有合理规划和科学施工,才能达到雨水排放的效果,保障建筑物或道路的排水系统的正常运行。
城市道路工程雨水口专项施工方案城市道路工程雨水口专项施工方案1.工程概况本工程为城市道路雨水口专项施工工程,旨在改善城市道路雨水排放问题,提高城市基础设施建设水平。
2.编制依据本工程的编制依据为相关法律法规和技术标准,包括《城市道路设计规范》、《城市道路工程施工及验收规范》等。
3.施工组织3.1 生产组织的确定本工程的生产组织应遵循安全、高效、经济的原则,确保工程质量和工期的完成。
具体实施方案如下:1)确定施工流程,明确各施工阶段的工作内容和工作量;2)制定施工计划,合理安排施工人员和施工设备,确保施工进度;3)加强安全管理,确保现场安全生产;4)加强质量管理,严格按照施工规范和技术标准进行施工。
3.2 现场施工人员及生产的配备为保证施工进度和工程质量,本工程应配备专业技术人员和熟练工人。
具体配备如下:1)施工现场应配备专业技术人员,包括工程师、监理工程师等;2)施工现场应配备熟练工人,包括电工、焊工、机械操作工等;3)施工现场应配备必要的施工设备和工具,包括起重机、挖掘机、钢筋切割机等。
5.1 施工准备在开始任何专项工程之前,必须进行充分的施工准备。
这包括确定施工计划、安排人员、采购材料和设备,并准备好所需的文件和许可证。
同时,必须对施工场地进行检查,确保其符合安全标准,并进行必要的清理和准备工作。
5.2 专项工程施工工艺流程专项工程的施工工艺流程应该根据具体情况进行制定。
这个流程应该包括每个阶段的具体步骤和所需的资源。
在制定流程时,必须考虑到施工的安全性、质量和效率,并确保流程符合相关的法规和标准。
5.3 专项工程的控制点在专项工程的施工过程中,必须确定关键控制点,以确保工程的质量和安全。
这些控制点应该在施工计划中明确标记,并在施工过程中进行监测和检查。
如果发现任何问题,必须及时采取措施进行纠正。
5.4 施工方法专项工程的施工方法应该根据具体情况进行选择。
这些方法应该考虑到施工的安全性、质量和效率,并符合相关的法规和标准。
检查井雨水口工程施工设计方案一、工程概述检查井和雨水口是城市排水系统中的重要组成部分,用于收集和排放雨水以及对管道进行检修和清洗。
本工程旨在设计和施工一套可靠的检查井和雨水口系统,确保城市排水系统的正常运行。
二、设计原则1.安全性:保证工程的安全性,避免泄漏和事故发生。
2.通畅性:确保雨水的顺畅排放,防止积水和堵塞。
3.经济性:根据实际情况合理设计,降低工程成本。
4.可维护性:方便后期维护和检修。
三、工程内容1.检查井:设计和建设一定数量的检查井,以便对管道进行监测和检修。
检查井应具有足够的强度和稳定性,能够承受来自车辆和行人的压力。
2.雨水口:设计和建设一定数量的雨水口,用于收集和排放雨水。
雨水口应具备良好的通畅性,能够有效地防止雨水进入排水系统。
四、设计过程1.确定位置:根据城市规划和实际情况确定检查井和雨水口的位置。
位置应能够方便地接收雨水,并且不会对交通和环境造成影响。
2.尺寸设计:根据排水系统的流量和水力计算,确定检查井和雨水口的尺寸。
尺寸设计应考虑到雨水的流量和排放要求,确保通畅性。
3.材料选择:选择适用的材料用于检查井和雨水口的建设。
材料选择应根据实际情况和预算来确定,同时考虑材料的耐久性和可维护性。
4.结构设计:设计检查井和雨水口的结构,包括井壁和井盖的设计。
结构设计应符合相关标准,保证强度和稳定性。
5.排水系统设计:设计排水系统,包括管道的布置和连接方式。
确保雨水能够顺利地流入检查井和雨水口,并且能够有效地排放。
五、施工方案1.地面准备:清理施工区域,确保地面平整,无障碍物。
2.基础施工:根据设计要求施工检查井和雨水口的基础。
基础应具备足够的承载能力和稳定性。
3.井体施工:根据设计要求施工检查井和雨水口的井体。
施工应按照相关标准和规范进行,确保质量。
4.井盖安装:安装井盖,确保井盖与井体的连接紧固且密封。
5.排水系统安装:安装排水系统,包括管道的连接和支架的安装。
确保管道连接紧密,无泄漏。
雨水口施工方案一、引言雨水口是城市排水系统的重要组成部分,其施工质量的优劣直接影响到城市的排水能力和环境保护。
因此,制定一个科学、合理的雨水口施工方案,对于保证施工质量、降低施工成本、提高施工效率具有重要意义。
二、施工准备1、现场勘查:在施工前,应对施工现场进行全面勘察,了解现场地形、地质、水文等条件,以便确定合理的施工方案。
2、材料准备:根据设计要求,选购合适的材料,并确保材料质量符合标准。
3、设备准备:准备好施工所需的各种设备,如挖掘机、起重机、压路机等。
4、人员培训:对施工人员进行了充分的技术培训,确保他们了解施工方案、掌握操作技能。
三、施工步骤1、基础处理:根据设计要求,对基础进行平整、夯实,确保基础稳固。
2、雨水口安装:按照设计图纸,将雨水口安装在指定的位置,确保安装质量。
3、回填与夯实:在安装完成后,进行回填并夯实,确保雨水口周围密实。
4、路面恢复:完成回填后,对路面进行恢复,确保路面平整、美观。
四、施工注意事项1、施工过程中,应保证安全施工,遵守相关安全规定。
2、在安装雨水口时,应确保其位置准确、固定牢固。
3、在回填过程中,应保证回填质量,避免出现空洞、不密实等问题。
4、在路面恢复过程中,应保证路面平整、美观,符合设计要求。
五、结论本施工方案旨在为雨水口施工提供科学、合理的指导。
通过严格执行本方案,可以保证施工质量、降低施工成本、提高施工效率。
在施工过程中,应始终注意安全施工、环境保护等方面的问题,确保施工过程的顺利进行。
雨水口施工工艺一、引言雨水口是城市排水系统的重要组成部分,它的施工工艺直接影响到城市的排水能力和环境保护。
因此,本文将详细介绍雨水口的施工工艺,以期为相关施工人员提供参考。
二、雨水口的作用雨水口是城市排水系统的重要组成部分,主要作用是收集路面的雨水,并将其导入雨水管道,以防止路面积水和城市内涝。
三、雨水口的施工工艺1、施工准备在施工前,需要对施工现场进行清理和整平,确保路面无障碍物和凸起,以便于雨水口的施工。
道路雨水口施工方案道路雨水口施工方案1. 引言为了更好地排除道路上的雨水,保证道路交通的安全畅通,需要对道路上的雨水口进行施工。
本文档将详细介绍道路雨水口施工方案。
2. 施工目标道路雨水口施工的目标是确保雨水能够有效地排除,同时避免给交通带来不便和安全隐患。
具体施工目标如下:- 提高道路排水能力,避免积水导致交通拥堵。
- 确保雨水口的稳定性和耐久性,以便长期使用。
- 提供合适的施工方案,使得施工成本和时间最小化。
3. 施工步骤步骤一:勘察和规划在施工前,需要进行现场勘察和规划工作。
具体步骤如下:1. 对道路及周边环境进行勘察,确定施工地点和雨水口的数量。
2. 按照规划要求,在地图上标记出施工地点和雨水口的位置。
3. 制定详细的施工计划,包括施工时间、人员和材料的需求等。
步骤二:准备和清理工作区域在进行雨水口施工前,需要对工作区域进行准备和清理。
具体步骤如下:1. 清除施工区域内的杂物和障碍物,确保施工区域清洁。
2. 按照施工计划准备所需的材料和工具,如水泥、砂浆、铁丝网等。
3. 按照安全要求设置施工区域的警示标志,确保施工过程中的安全。
步骤三:施工雨水口根据规划要求和施工计划,进行雨水口的施工。
具体步骤如下:1. 在施工地点挖掘合适大小的坑洞,确保雨水口能够容纳预期的雨水流量。
2. 根据设计要求,选择合适的材料和工具,进行雨水口的建设。
3. 使用水泥和砂浆等材料,将雨水口固定在地面上。
4. 安装雨水口盖板,并确保盖板与地面平齐。
步骤四:测试和调整完成雨水口施工后,进行测试和调整。
具体步骤如下:1. 测试雨水口的排水能力,确保其符合要求。
2. 检查雨水口的稳定性和耐久性,进行必要的调整。
3. 如果发现问题或缺陷,及时进行修复和改进。
步骤五:施工记录和验收完成雨水口施工后,进行施工记录和验收工作。
具体步骤如下:1. 记录施工过程中的关键步骤、材料使用情况和施工人员等信息。
2. 进行雨水口的验收工作,确保其满足相关的技术标准和安全要求。
中国核工业第二二建设有限公司CHINA NUCLEAR INDUSTRY 22ND CONSTRUCTION CO., LTD.文件更改记录单目录1 工程概况2 编制依据3 施工组织3.1 生产组织的确定3.2 现场施工人员及生产的配备3.3 拟投入的劳动力和机械设备4 原材料组织及供应4.1 原材料的技术要求4.2 原材料的检验与验收4.3 原材料供应5 专项工程施工5.1 施工准备5.2 专项工程施工工艺流程5.3 专项工程的控制点5.4 施工方法5.5 进度计划5.6 质量控制6 质量保证措施6.1 工程质量程序进行自检6.2 制定质量保证措施7 安全保证措施8 文明施工及环境保护措施1 工程概况吴楚大道东段道路、排水一期工程雨水管位于道路两侧距道路中心线22米处的花坛和机动车道下方,收集本路段雨水。
沿雨水主干管每隔40米左右设检查井1座;另在车行道两侧相应布置单箅偏沟式雨水口。
雨水口与雨水主干管间采用DN300Ⅱ级钢筋混凝土承插管相连接,用于收集路面雨水,设计路面雨水连接管起点控制埋深1米,坡度0.01。
此次工程的单箅偏沟式雨水口共514座,DN300Ⅱ级钢筋混凝土承插管4982米。
2 编制依据吴楚大道东段道路、排水一期工程施工设计图及招投标文件;《城市道路设计规范》CJJ37-2012;《室外排水设计规范》GB50014-2006;《给水排水工程管道结构设计规范》GB50332-2002;《给水排水工程构筑物设计规范》GB50069-2002;《给水排水管道工程施工及验收规范》GB50268-2008;工程建设标准强制性条文(城市建设供水排水部分)2000版;3 施工组织3.1 生产组织的确定成立以项目经理为组长,项目生产经理和技术主管为副组长,各部门人员为成员的管理小组。
对工程的生产安全、产品质量全面负责。
组长:梁化玉,负责项目部正常运转。
副组长:孙明山,负责施工期间各项具体事务。
副组长:万家华,负责施工期间的质量控制。
成员:谭双志,负责原材料的采购及施工期间材料的合理调配;章光宇,负责施工期间的安全保卫工作;王金平,负责对原材料的外观及批量抽检并送实验室。
对施工施工质量的控制,以及对每道工序进行报检。
尹如森,原材料检测,成品检测。
项目部组织机构图:3.2 现场施工人员及生产的配备施工现场按桩号K0+000~K2+940、K2+940-K5+220划分为两段,每段各安排负责人1名负责本段内的施工安排及调配,施工员各2名负责各片区的具体施工。
3.3 拟投入的劳动力和机械设备3.3.1 人员配备3.3.2 机械配备4 原材料组织及供应4.1 原材料的技术要求单箅雨水口采用球墨铸铁材质,泄水能力20L/s。
DN300Ⅱ级钢筋混凝土管要求壁厚30mm,裂缝荷载19KN/m,破坏荷载29KN/m,内水压力0.1MPa。
4.2 原材料的检验与验收原材进场时按规范要求的批次进行抽样送检,检验合格后方可使用于本工程。
现场收货人员收货时,需对材料的外观及质量进行认真检查,并索取随车产品的出厂合格证及出厂检测报告,杜绝不合格的原材料及证件不齐全的产品进入施工现场。
4.3 原材料供应原材选用信誉度高、市场口碑好的厂家,并经监理、业主审批合格后的厂家,提供原材。
各种材料进场前必须进行严格检查,检测合格后方可使用于本工程,每批材料进场必须随车附带出厂合格证及出厂检测报告。
5 专项工程施工5.1 施工准备施工前,由技术部门牵头,组织施工员、质检员熟悉图纸、了解现场,对应现场及图纸充分调查实际情况。
组织全体施工人员进行全面的三级技术、安全交底制度,作出三级技术、安全交底的书面材料并归档保存,即负责人→施工员→操作工人,交底要根据分项工程特点进行,使交底具有可操作性。
5.2 专项工程施工工艺流程施工工艺流程:5.3 专项工程的控制点5.3.1 沟槽开挖施工时严格按照施工设计图的标高。
5.3.2 雨水管安装应直顺,不得错口、反破、凹兜。
5.3.3 检查井、雨水口的外露管端面应完好,不得将断管端置入雨水口。
5.3.4 雨水口井壁,应表面平整,砌筑砂浆应饱满,勾缝应平顺。
5.3.5 雨水口四周回填应密实,雨水支管混凝土包封应振捣密实,且在包封混凝土达至设计强度75%前不得放行交通。
5.3.6 雨水箅子必须完整无损、安装应平稳。
5.3.7 雨箅子与路面平齐或稍低5-30mm,不得突出。
5.4 施工方法5.4.1 沟槽开挖沟槽开挖方法采用挖掘机进行开挖人工配合修整。
开挖前,沿测量放样的木桩洒石灰测好标高,再用挖掘机沿石灰线开挖,以控制线形及标高,沟槽坡度与道路纵坡一致,沟槽开挖时按照设计宽度加两边各30cm工作面的宽度开挖,基坑土及时运走,沟槽两侧严禁堆土,然后按照放样的石灰线和水准测量进行人工修整基坑。
5.4.2 垫层沟槽修整完成,并经监理工程师验收后,垫层采用15厘米厚的C20混凝土在浇筑,混凝土基础前,对槽底进行夯实。
混凝土浇筑过程中,采用式Φ30振捣棒振实,表面用木抹子搓毛面。
浇筑完成后,及时进行养护。
5.4.3 管道安装5.4.3.1 下管采用汽车吊吊装下管,下管前对每根管子进行外观检查,不合格的管子不得使用。
下管前先与起重人员及吊车司机勘察现场,以便根据槽深、土质情况及现场具体环境等确定挖机位置,挖机下管设专人指挥、信号明确统一。
吊管时采用吊绳以免损伤管体。
5.4.3.2 稳管管道就位后,为防止滚管,应在管道两侧适当加置楔形混凝土垫块。
管道安装时应将管道流水面中心、高程逐节调整,确保管道纵断面高程及平面位置准确。
每节管道就位后,应进行固定,以防止管道发生位移。
5.4.3.3 对口对口时密封圈应平顺、无扭曲。
安管时,胶圈应均匀滚动到位,并用手沿整个胶圈按压一遍,确保胶圈各个部位均匀一致卡在槽内,橡胶圈就位后应位于承插口工作面上,大头朝流水上游方向。
5.4.3.4 撞口将插口端的中心对准承口的中心轴线就位。
插口插入承口时,小口径管可在管端设置木挡板,用撬棒或用缆绳系住管材,用手扳葫芦等工具将管材徐徐拉入承口内。
5.4.3.5 中心、高程控制中心与高程分两级控制,一级控制即操作过程控制,将中心控制桩投放到槽底,高程桩设在槽邦下部管道流水面以上,间距不大于5m,挂横纵线控制。
二级控制即复核控制,在管首、末节管及过程中用全站仪和水准仪检查。
5.4.4 模板安装模板采用全新的竹胶模板及木方配置,模板外侧使用50×100mm的木方作模板龙骨,模板安装要严格按照施工图尺寸施工,模板要求安装牢固、平整,模板脱模剂使用化学脱模剂,严禁使用水质脱模剂和油质脱模剂。
5.4.5 管道包封模板安装后,采用C20混凝土(在过路部位)进行满包,满包厚度15厘米。
混凝土浇筑时分两层浇筑,以防止浇筑过程中浮管的发生,第一层浇筑至管腔部,第二次浇筑完成,混凝土浇筑过程中使用平板振捣器进行振捣,要求震捣密实,混凝土浇筑完后及时养生。
5.4.6 回填拆模后进行沟槽回填,沿管道两侧采用人工分层回填压实至路床顶面,回填时沟槽内应无积水,回填土采用小粒径的毛渣石,不得回填淤泥、有机物和冻土。
5.4.7 雨水口5.4.7.1 基槽开挖开挖雨水口基槽,按照所放开挖边线进行开挖。
开挖过程中,核对雨水口位置,平行于路边修正位置。
要求雨水口比所接雨水管内底低30厘米,以利于沉沙。
5.4.7.2 混凝土基础基础采用10厘米厚的C20混凝土在浇筑,混凝土基础前,对槽底进行夯实。
混凝土浇筑过程中,采用平板振捣器振实,表面用木抹子搓毛面。
浇筑完成后,及时进行养护。
5.4.7.3 井室砌筑及勾缝5.4.7.3.a 雨水口混凝土基础强度达到一定强度后,方可进行雨水口砌筑。
根据试验室提供的水泥砂浆配合比,现场搅拌M10的水泥砂浆。
5.4.7.3.b 测放雨水口墙体的内外边线、角桩,据此进行墙体砌筑。
按雨水口墙体位置挂线,先砌筑一层砖,根据长度尺寸,核对对角线尺寸,核对方正。
墙体砌筑,灰缝上、下错缝,相互搭接。
5.4.7.3.c 雨水口砌筑灰缝控制在8-12mm。
灰缝须饱满,每砌筑300mm将墙体肥槽及时回填夯实。
5.4.7.3.d 雨水支管与墙体间砂浆须饱满,管口与墙面齐平。
支管与墙体斜交时,管口入墙20mm,另一侧凸出20mm,管端面完整无破损。
5.4.7.3.e 为确保雨水口与路面顶面的平顺,按照设计高程,在路面上面层施工前,安装完成雨水口井圈及井盖。
5.4.7.3.f 道路雨水口顶面高程比此处道路路面高程低30mm并设三面沟,便于雨水排入。
5.4.7.3.g 雨水口砌筑完成后,底部用C15混凝土浇筑抹平。
5.4.8 井圈及井箅安装雨水口砌筑至规定标高后,应及时安装井圈箅子,按设计高程找平,井圈安装就位后底部铺2厘米厚1:3水泥砂浆嵌牢,井圈安装时,位置要求准确,与雨水口内壁一致,雨箅子与路面平齐或稍低5-30mm,不得突出,核证标高后,雨箅子周围用C20混凝土锁牢,要求安装牢固、平稳。
5.5 进度计划5.5.1 K0+060~K0+450(第一段)待拆迁完成后施工;5.5.2 K0+450~K1+500(第二段)计划2015年11月10日-2015年12月10日;5.5.3 K1+500~K1+860(第三段)待拆迁完成后施工;5.5.4 K1+860~K2+010(第四段)待拆迁完成后施工;5.5.5 K2+010~K2+940(第五段)计划2015年11月10日-2015年11月30日;5.5.6 K2+940~K3+330(第六段)计划2015年11月10日-2015年11月20日;5.5.7 K3+330~K3+460(第七段)计划2015年11月10日-2015年11月25日;5.5.8 K3+460~K3+700(第八段)待拆迁完成后施工;5.5.9 K3+700~K4+200(第九段)待拆迁完成后施工;5.5.10 K4+200~K5+200(第十段)计划2015年11月12日-2015年12月15日;5.6 质量控制5.6.1 沟槽开挖施工时严格按照沿测量放样的木桩洒石灰测好标高,以控制线形及标高。
5.6.2 雨水管安装施工中应随装随测,防止反坡的出现。
5.6.3 检查井、雨水口的外露管端面应完好,不得将断管端置入雨水口。
5.6.4 雨水口井壁,应表面平整,砌筑砂浆应饱满,勾缝应平顺。
5.6.5 雨水口四周回填应密实,雨水支管混凝土包封应振捣密实,且在包封混凝土达至设计强度75%前不得放行交通。
5.6.6 雨水箅子必须完整无损、安装应平稳。
5.6.7 雨箅子与路面平齐或稍低5-30mm,不得突出。
5.6.8 质量标准5.6.8.1 管材应符合现行国家标准《混凝土和钢筋混凝土排水管》GB/T11836-2009的有关规定。
