地基与基础分部验收自评报告
- 格式:docx
- 大小:25.53 KB
- 文档页数:11
施工单位地基与基础验收自评报告尊敬的领导:我是XX施工单位地基与基础工程负责人,报告我所负责的地基与基础验收的自评情况。
我负责的地基与基础工程是XX项目的主体工程之一,工程总投资巨大,涉及到重要设备和设施的承载。
为提高本工程的质量,我团队积极采取各种措施,从工程的规划设计、材料选择、施工过程等多个方面进行自我评估。
首先,我们在规划设计阶段就与设计院紧密合作,深入研究项目需求,特别是地质情况以及土层结构等因素。
并通过现场勘测和实验室测试,确保了地基与基础的设计方案的科学性和合理性。
我们与设计师积极沟通,深入讨论设计方案。
在对地基的设计时,我们遵循了国家建筑规范和相关标准,充分考虑了地震、湿度、土壤情况等因素,确保地基稳固可靠。
在基础的设计方案中,我们选用了符合工程要求的材料和结构形式,提高了基础的强度和承载能力。
其次,我们在材料的选择与采购过程中,严格按照施工方案要求,选用了优质的材料,并进行标准化采购与管理。
我们对每批材料进行严格测试,确保质量达到相关标准。
对于不合格材料,我们坚决予以退回,绝不使用次品。
对于特殊材料,我们还委托第三方权威机构进行检测,确保材料的性能和质量符合项目要求。
再次,在施工过程中,我们加强了施工工艺管理和质量控制。
我们制定了详细的施工工艺方案,并安排专业技术人员进行现场监督和指导。
我们密切关注施工中可能出现的问题,并及时采取措施进行处理。
对于施工中出现的偏差,我们及时修正,并进行记载和整改,确保施工的准确性和稳定性。
在质量控制方面,我们实行全员参与,每道工序都进行质量验收,确保施工质量不出现疏漏。
最后,在验收阶段,我们按照合同要求和相关规范进行验收。
我们通知业主进行验收,并邀请设计院的专家和监理单位的代表参与。
我们提前准备好验收资料和记录,并进行充分的展示和解释。
对于验收过程中提出的问题和意见,我们积极进行整改和处理,确保最终验收结果合格。
总结起来,我们在地基与基础验收过程中,注重科学合理的设计,优质可靠的材料选择,严格的施工流程和质量控制。
5#楼地基基础分部工程验收自评报告编制人:________审核人:________批准人:________***集团有限公司***项目部2021 年 4 月2日***5#楼地基基础分部工程验收自评报告一、前言本分部工程验收自评报告是在各分项工程报验、监理跟踪检查、监督认可的基础上,由***集团有限公司施工,按照国家标准及规范要求对分部工程进行自检、自评,即形成本报告。
该报告本着实事求是的原则,以相关资料和实体质量为依据进行真实描述,客观评价,以供验收小组核验。
二、工程概况:(一)工程名称:***一期5#楼(二)工程地址:(三)参建单位及质量监督单位:建设单位:监理单位:施工单位:勘察单位:设计单位:工程质量检测单位:质量安全监督单位:(四)工程项目概况1、建筑设计概况:5#楼建筑面积:12431.31㎡;建筑高度:75.5m;地上26层、地下1层。
2、结构设计概况:结构型式:剪力墙结构。
建筑设计使用年限为50年,建筑结构安全等级为二级,建筑物耐火等级为一级,抗震设防烈度为8度。
基础类型:SDDC桩加灌注桩复合地基,筏板基础。
3、地下室防水:地下防水等级二级(电气房间一级),底板及外墙防水采用一道1.5mm厚湿铺高分子膜基防水卷材。
三、质量控制依据本工程依据施工图纸和图纸会审纪要、设计变更、施工组织设计,及现行相关施工质量验收规范和强制性条文:《建筑工程施工质量验收统一标准》GB50300—2013;《混凝土强度检验评定标准》GB/T50107-2010。
《建筑基坑支护技术规程》JGJ120-2012;《建筑地基处理技术规范》JGJ79-2012;《建筑地基与基础工程施工质量验收规范》GB50202-2018;《混凝土结构工程施工质量验收规范》GB50204-2015;《地下防水工程质量验收规范》GB50208-2011;《钢筋机械连接通用技术规程》JGJ107-2016;《钢筋焊接及验收规程》JGJ18-2012;《建筑电气工程施工质量验收规范》GB50303-2015;四、工程施工情况5#楼于2020年9月20日通过地基验槽子分部验收,2020年9月28日基础砼浇筑完毕。
(项目名称)(单位名称)(分部分项名称)验收自评报告项目技术负责人:项目负责人:(单位名称)202*年*月一、工程概况:工程名称:工程地点:建设单位:勘察单位:设计单位:监理单位:施工单位:工程概况(介绍项目情况)等主要建筑。
8#厂房、9#厂房结构形式如下:(介绍本次验收部位及结构形式)本次申请验收的为8#厂房、9#厂房承台基础。
二、编写依据:1、《建筑地基基础工程施工质量验收标准》GB50202-2018;2、《建筑桩基技术规范》JGJ94-2008;3、《预应力混凝土管桩》10G409;4、《建筑工程施工质量验收统一标准》GB50300-2013;5、设计图纸及地质勘察报告(适用的规范)三、地质概况:由地质勘察报告表明,该工程建筑场地地层分布情况自上而下分别为:①2素填土:层顶标高*m,层厚*m。
②1砂质粉土:层顶标高*m,层厚*m。
②2粉质黏土夹砂质粉土:层顶标高*m,层厚*m。
③粉砂夹砂质粉土:层顶标高*m,层厚*m。
④砂质粉土夹粉质黏土:层顶标高*m,层厚*m。
⑤粉砂夹砂质粉土:层顶标高*m,层厚*m。
⑥粉砂夹砂质粉土:层顶标高*m,层厚*m。
⑥a砂质粉土:层顶标高*m,层厚*m。
四、施工过程概况:本工程8#厂房、9#厂房基础桩基类型为PHC800(130)AB管桩,8#厂房桩基于2024年*月*日正式施工,*月*日全部施工完毕,9#厂房施工情况。
五、施工工艺:工程开工前,项目有关人员对施工图纸都进行认真熟悉和理解,施工过程中我们按事前有计划、事中有控制、事后有检查的工作方法,对各关键分项工程(土方开挖工程、钢筋工程、模板工程、混凝土浇筑等)都进行了技术交底。
对工程中的技术难点、重点及时邀请设计人员到现场进行指导施工。
对进场各项工程用材及施工机具等实施见证取样、检查报验制度,并且采用平行试验的方法对部分材料抽样复查。
结构工程中对各种规格钢材均进行了见证取样并考察了试验单位;由于事前对工程原材料、施工组织进行全面的检查,施工中未因材料等问题出现返工。

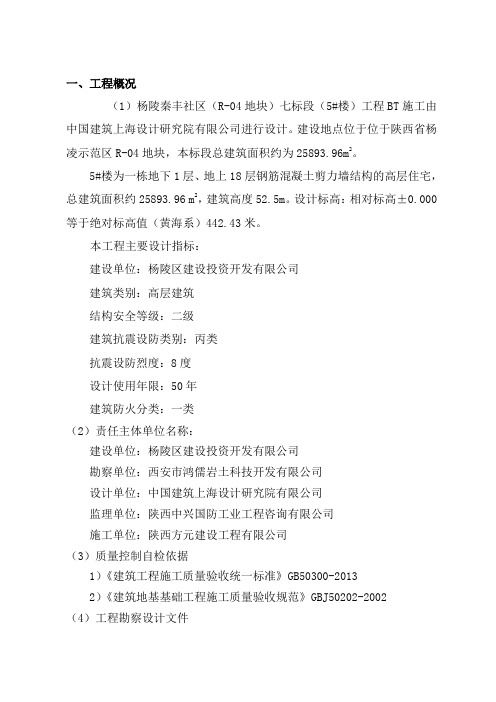

一、工程概况(1)杨陵秦丰社区(R-04地块)七标段(5#楼)工程BT施工由中国建筑上海设计研究院有限公司进行设计。
建设地点位于位于陕西省杨凌示范区R-04地块,本标段总建筑面积约为25893.96m2。
5#楼为一栋地下1层、地上18层钢筋混凝土剪力墙结构的高层住宅,总建筑面积约25893.96 m2,建筑高度52.5m。
设计标高:相对标高±0.000等于绝对标高值(黄海系)442.43米。
本工程主要设计指标:建设单位:杨陵区建设投资开发有限公司建筑类别:高层建筑结构安全等级:二级建筑抗震设防类别:丙类抗震设防烈度:8度设计使用年限:50年建筑防火分类:一类(2)责任主体单位名称:建设单位:杨陵区建设投资开发有限公司勘察单位:西安市鸿儒岩土科技开发有限公司设计单位:中国建筑上海设计研究院有限公司监理单位:陕西中兴国防工业工程咨询有限公司施工单位:陕西方元建设工程有限公司(3)质量控制自检依据1)《建筑工程施工质量验收统一标准》GB50300-20132)《建筑地基基础工程施工质量验收规范》GBJ50202-2002(4)工程勘察设计文件地质勘察资料、施工图纸、设计说明和设计指定的标准图集。
(5)我项目部严格把关,有自检、互检制度和专职质量监督员负责各项检查工作,有较完善的质量管理体系。
二、项目管理机构及人员组成情况根据本工程的结构特点,公司组建了一支高效、精干的项目管理团体,在项目管理人员中,各专业工长各尽其职,认真执行图纸内容,确保每道工序符合施工规范要求。
三、工程报建情况及工程施工合同约定的工程内容工程施工合同约定的工程内容为施工图纸内所有的工程内容,目前,已完成基槽开挖分项工程。
四、分部分项划分及检验批的划分1)分部、子分部及分项工程划分:2)分部分项工程质量情况3)分项施工情况本工程于2016年11月12日开挖至12月20日完工,历时40天。
该工程采用机械大开挖进行施工,依据杨凌天穹测绘有限公司提供,测量控制点高程,在开挖过程中,技术员用水准仪进行抄平,跟踪开挖,防止超挖或浅挖,从而确保了基础开挖的顺利进展。
舟山传媒创意中心报业传媒大楼地下室地基与基础分部工程验收自评报告上海龙象建设集团有限公司二零一五年十月二十五日一、工程概况工程名称:舟山传媒创意中心报业传媒大楼工程地点:临城南部滨海商务A区建设单位:舟山日报社代建单位:舟山市临城新区开发建设有限公司勘察单位:浙江土力工程勘察院设计单位:舟山市规划建筑设计研究院监理单位:浙江五洲工程项目管理有限公司施工单位:上海龙象建设集团有限公司检测单位:舟山市建筑工程质量安全监督站检验测试中心质监单位:舟山市建筑工程质量安全监督站施工许可证编号:330902201400030101此次验收范围为舟山传媒创意中心报业传媒大楼地下室地基与基础分部工程,本工程为一层地下室,地下室建筑面积:6767.45㎡。
地下室基坑围护设计采用钻孔灌注桩结合一道混凝土支撑的支护形式,基础形式为泥浆护壁成孔灌注桩基础、筏形与箱形基础及型钢混凝土结构基础,结构型式为混凝土框架剪力墙结构,地基基础设计等级乙级,正常使用设计年限50年,抗震设防类别为丙类,抗震设防烈度为七度,抗震等级框架为三级,剪力墙为二级,建筑结构安全等级为二级,建筑耐火等级为一级。
基础结构设计情况:地下室基础承台、地梁及筏板混凝土强度等级为C30,地下室顶梁板为C35,外墙为C40,其混凝土抗渗等级均为P6,内墙柱混凝土强度等级为C40,后浇带混凝土强度等级为C35/C40/C45(P6)。
地下室底板顶结构标高为-6.400m,底板厚500mm,地下室顶板厚度250mm、200mm。
本工程地下室防水等级为二级,地下室墙、梁、板混凝土须内掺水泥用量比例的HEA 混凝土微膨胀剂,其中外墙和底板采用HEA-1高效抗裂防水剂。
工程外侧迎水面涂刷聚氨酯防水涂料,其厚度为2mm。
防水涂料外侧砌筑120厚砖墙保护层,墙外侧>500宽范围内素粘土分层回填夯实。
其施工缝、变形缝部位均采用钢板止水带。
地下室地基与基础分部工程所包含的各子分部及分项工程质量验收完成情况见下表:子分部、分项工程验收时间验收结论基坑支护子分部2015年3月25日合格土方子分部2015年5月20日合格泥浆护壁成孔灌注桩基础分项2015年1月26日合格型钢混凝土结构基础分项2015年5月30日合格筏形与箱形基础分项2015年9月2日合格地下防水主体结构防水分项2015年6月20日合格本次验收的地下室地基与基础工程,于2014年6月19日(桩基试桩)开始施工,至2015年10月14日,除地下室底板、顶板及外墙后浇带砼龄期未到外,其他主体结构主要工序基本完成。
XX工程地基与基础分部工程质量自评报告编制:审批:XX公司年月日一、工程概况本工程为XX工程综合楼,位于清镇市XX。
本工程为框架结构,综合楼建筑面积约为:14330.72㎡;地下室1层,地上11层,建筑总高度为:47.05m。
设计使用年限为50年,抗震设防烈度为6度,抗震等级二级;耐火等级为一级。
该工程基础为独立柱基础和孔桩,基础持力层为中风化白云岩,地基承载力特征值fak=2800KPa。
孔桩的桩身为C30;独立柱基础砼强度为C30;独立柱基垫层砼强度为C15;底板砼强度为C35P6;负一层墙柱砼强度为C40P6;梁板砼强度为C35P6;楼梯砼强度为C30。
层高:负一层层高4.5m。
本工程参建单位如下:建设单位:XX设计单位:XX地勘单位:XX监理单位:XX施工单位:XX质量监督单位:清镇市建筑工程质量监督站二、工程质量评定依据1、施工图纸;2、建筑地基基础设计规范(GB50007—2011);3、钢筋焊接及验收规程(JGJ18—2012);4、混凝土结构施工质量验收规范(GB50204-2015);5、建筑工程施工质量验收统一标准(GB50300-2013);6、混凝土结构施工图平面整体表示方法制图规则和构造详图(国标16G101—1、国标16G101-3)。
三、工程施工工作项目部根据有关资料及现场实际情况编制了切实可行的施工组织设计及专项施工方案,指导现场施工工作。
施工过程中我项目部严格按照有关施工规范、设计施工图进行施工,做到事前预控、事中巡查、事后对已成型各施工工序进行全面的检查,发现问题及时解决,顺利完成了基础工程。
四、检查程序1、土石方开挖工程1。
1基础开挖:开挖前定位放线,保护好轴线引桩。
根据设计、地勘资料,石方类别为中风化白云岩,基坑采用机械开挖,基底30cm采用人工清底.经计算多余的土石方用人工装车外运。
在施工完后,进行复线检查,作好施工记录和检查报告。
根据地勘、监理、建设、设计单位检查认可并形成施工验槽记录及检验报告。
车库地基基础自评报告最终
尊敬的领导:
我是车库地基基础项目的负责人,为了达到最佳的建设质量,我特意
编写了该自评报告,总结了我们的工作情况、存在的问题以及解决方案。
一、工作情况
车库地基基础项目是一个重要的基础工程,我们根据工作计划开始了
项目的实施。
在项目环境准备方面,我们对施工场地进行了细致的勘测和
清理,确保施工能够顺利进行。
在项目管理方面,我们制定了详细的施工
方案,并严格按照图纸要求进行施工。
我们对施工人员进行了培训,提高
了他们的专业技术水平。
在施工过程中,我们采取了科学的管理方法,确
保每个工序都得到了合理的安排和控制。
二、存在的问题
虽然我们在车库地基基础项目的实施中做了很多工作,但还是存在一
些问题。
首先,由于地基情况的复杂性,我们不能排除施工过程中出现的
地质问题,需要及时进行调整和解决。
其次,由于施工场地条件的限制,
我们有时无法满足所有施工要求,需要针对特殊情况进行个别处理。
最后,由于物资供应不及时,有时会导致施工进度的延迟,给工程造成一定的影响。
三、解决方案
四、改进措施
为了提高车库地基基础项目的整体质量和施工效率,我提出以下改进
措施。
首先,我们将进一步加强项目管理,做到规范施工,严格按照设计
要求进行施工,确保每一个施工节点的质量。
其次,我们将加强团队协作,加强沟通与合作,提高施工人员的工作效率。
最后,我们将定期组织项目
评估会议,以及时发现问题,并及时采取相应措施。
总结:
感谢您对我们工作的支持和关注。
此致
敬礼!。
自评报告审批:审核:编制人:地基与基础施工质量自评报告一、工程概况(一)建设单位:湖南新天房地产投资有限公司(二)监理单位:株洲新凯工程建设监理有限公司(三)设计单位:湘潭市建筑设计院(四)地勘单位:湖南核工业岩土工程勘探设计研究院(五)施工单位:湖南兴华建设工程有限公司(六)建设地点:醴陵市阳三石路95号(七)总建筑面积:48782平方米、1#楼建筑物总高度79.95 米,结构层数23+1 层;2#、3#楼建筑高度:58。
8,米,结构层数17+1层;4#楼建筑高度37.5米,结构层数11层。
(八)本工程基础形式: 1#、2#、3#楼为桩筏基础,4#楼为桩承台基础。
(九)设计对持力层要求为石灰岩,持力层特征值值qpa=4300kpa 。
(十) 主体结构形式框架剪力墙结构。
(十一) 本工程基础材料:采用独立基础和梁柱砼强度等级为C30,垫层采用砼强度等级为C15 。
二、自检依据:a)《建设工程施工质量验收统一标准》GB50300—2001;b)《建筑地基基础工程施工质量验收规范》GB50202—2002;c)《混凝土结构工程施工质量验收规范》GB50204-2002;d)《建设工程施工合同》;e)湘潭市建筑设计院提供的醴陵新天世纪住宅小区1-4#楼施工图;三、自检方法:a)以检验批为基本单位,严格检验批的验收,检验批所含主控项目必须全部合格,一般项目满足设计要求和规范规定,经检查验收合格后才进行下一道工序的施工。
b)组成分项工程的检验批全部合格,且分项工程所含的质量控制资料全部齐全。
c)组成分部工程的检验批和分项工程全部合格,且分部工程所含的质量控制资料、安全和功能检测资料,感观质量验收资料齐全,并通过有关部门的验收合格后,方能施工下个分部工程。
d)施工中我们严格按照《建设工程文件归档整理规范》(GB/T50323-2001)进行整理,并结合淮南市制定的《贵州省建设工程竣工档案归档范围》规定遵照执行,确保了各工序、分项、分部工程质量的验收都处于最基础的检验批主控项目和一般项目的检测之下,实现了工程质量的全面控制。
××××××××××××××××××工程地基与基础分部工程验收报告各位领导、专家,你们好:首先感谢各位领导、专家能在百忙之中抽出时间对本公司所承建的“××××××××××××××××××”工程的地基与基础分部工程进行验收,在此表示衷心感谢!本工程位于×××××××××××××××××,建筑面积××××㎡,由××××设计工程有限责任公司设计,××××工程勘察有限公司进行地质勘察,××××公司承建,××××公司负责监理,工程安全文明管理质量由××××建筑工程安全质量监督站进行监督,工程质量由××××建筑工程质量监督站进行监督。
本地基与基础分部工程在质监部门、安监部门、建设单位、监理单位、设计单位、勘察单位等部门的大力支持、指导和配合下,经过我项目部全体员工的共同努力,本地基与基础分部工程在质量、安全方面已具备分部工程验收条件,经我项目部自检,自检均符合验收条件的情况下,现申请地基与基础分部工程的验收事项。
建筑工程质量监督档案地基与基础分部工程质量验收报告地基与基础分部工程质量验收报告
注:1、参加验收单位公章应为法人章或业务专用章;
2、“施工单位”栏位总承包单位,“相关单位”栏为其他参建单位,如预应力、钢结构等施工单位建筑工程质量监督档案地基与基础分部工程质量验收报告地基与基础分部工程质量验收报告
注:1、参加验收单位公章应为法人章或业务专用章;
2、“施工单位”栏位总承包单位,“相关单位”栏为其他参建单位,如预应力、钢结构等施工单位建筑工程质量监督档案地基与基础分部工程质量验收报告地基与基础分部工程质量验收报告
注:1、参加验收单位公章应为法人章或业务专用章;
2、“施工单位”栏位总承包单位,“相关单位”栏为其他参建单位,如预应力、钢结构等施工单位。
临港生活广场 地基与基础分部
质
量 验 收 自 评 报 告 福建华建工程建设有限公司 2017年8月2日 临港生活广场 地基与基础分部质量验收自评报告 一、工程概况: 工程名称:临港生活广场 建设单位:厦门海沧城建开发有限公司 设计单位:厦门市仁德振华建筑设计事务所 福建建龙工程咨询有限公司 勘察单位:泉州泉成勘察有限公司 监理单位:厦门海投建设监理咨询有限公司 施工单位:福建华建工程建设有限公司 开工日期:2016年4月5日 完工日期:2017年7月28日 质监申报编号:HCI2016034 本工程为临港生活广场,场地位于厦门市海沧区囷瑶村,西侧、东侧均为临港新城小区。北侧为已建钢结构展厅,东侧为已建海新西路。临港生活广场为一栋5层框架结构建筑物,基础形
式为柱下独立基础+抗浮锚杆,设二层地下室。总建筑面积18114.556m2,地上建筑面积10200.846m2,地下建筑面积7913.710m2。建筑耐火等级地上二级,建筑结构安全等级为二级,抗震设
防烈度为七度,抗震等级为三级,本工程建筑基础设计等级为一级。混凝土强度等级:基础垫层为C15,外墙防水保护层为C20,膨胀加强带为C35,其余均为C30。底板和外墙防水等级均为一级,底板和地下室负二层外墙设计抗渗等级均为P8,地下负一层外墙设计抗渗等级为P6,地下室顶板的室外部分、防空地下室顶板、水池侧墙采用防水密实性混凝土,其抗渗等级均为P6。 二、按照施工合同完成承包内容情况: 我司已按设计文件要求及施工合同约定条款完成临港生活广场地基与基 础分部工程的各项内容。 三、项目管理班子组成及主要管理人员变更情况: 本项目管理班子组成人员与开工报备人员相符,人员变更:原安全员王辉变更为华钦洪,原材料员林勤变更为刘河龙。 职务 姓名 证书名称 证书号 专业 项目负责人 周珂 注册建造师 建筑工程 技术负责人 孙丽荣 职称证书 闽G109-03676 建筑工程施工 施工员 华晓萍 岗位证书 JA176062 土建 施工员 张露萍 岗位证书 JA602948 装饰 施工员 雷小青 岗位证书 JB139463 安装 质量员 黎珠容 岗位证书 JC804066 市政
安全员 邬海蔚 安全考核证 闽建安C(2015)1006534 /
安全员 华钦洪 安全考核证 闽建安C(2014)5009059 /
机械员 王模 岗位证书 JC207075 / 试验员 (取样员) 游龙 岗位证书 5 建筑工程
材料员 刘河龙 岗位证书 JC6007310 / 造价员 杜鸿州 岗位证书 闽07K01089 建筑工程 四、执行工程技术标准情况: 我司在施工过程中严格执行以下技术标准: 建筑工程施工质量验收统一标准GB50300-2013 混凝土结构工程施工质量验收规范GB50204-2015 建设工程监理规范GB50319-2013 工程测量规范GB50026-2007 地下工程防水技术规范GB50108-2008 地下防水工程质量验收规范GB50208-2011 混凝土结构工程施工规范GB506666-2011 建筑地基基础设计规范GB50007-2011 建筑地基基础工程施工质量验收规范GB50202-2002 建筑基桩检测技术规范JGJ106-2014 混凝土质量控制标准GB50164-2011 混凝土强度检验评定标准GB/T50107-2010 临港生活广场工程设计图纸及相关规范 五、专项验收结论: 本工程地基验槽验收分别于2016年10月17日、2016年11月2日通过验收,并形成验收记录,各相关单位意见明确,同意验收,签章手续完整。 本工程抗浮锚杆验收于2016年12月22日通过验收,并形成验收记录,各相关单位意见明确,同意验收,签章手续完整。 本工程基坑支护子分部验收于2016年12月22日通过验收,并形成验收记录,各相关单位意见明确,同意验收,签章手续完整。 本工程地下室负二层外墙混凝土子分部质量验收于2017年2月17日,并形成验收记录,各相关单位同意验收,签章手续完整。 本工程地下室负一层外墙混凝土子分部质量验收于2017年4月26日分两次进行验收,并形成验收记录,各相关单位同意验收,签章手续完整。 六、施工过程控制情况: 1、临港生活广场地基与基础结构工程从2016年4月5日开始施工至2017年7月28日完成。在施工过程中针对地下室混凝土结构施工的三大关健工序:钢筋、模板、混凝土进行了严格认真的控制。在模板工程施工过程中在梁底采用方钢解决梁底严重波浪问题的同时根据相关规定要求,将板底主楞改为双方钢避免因使用单方钢而引起的偏心受力问题。结合省厅的模板安装“推荐图集”及市、区质检站的相关要求:梁底采用双立杆、实行梁板分离从而更加强了模板支撑体系的强度、刚度和稳定性,进一步提高了模板的安装质量。同时在施工前对各班组人员及施工员进行认真交底,对模板工程、钢筋工程先进行样板施工,样板工序经有关各方认可后再进行正式施工;对混凝土浇捣质量提前进行预控,在对班组的交底会上通过播放幻灯片的方式,播放一些其他工程混凝土施工的一些工程实例,通过好、坏的对比体现出混凝土浇捣过程振捣对混凝土质量的形成起着至关重要的作用,在一定程度上提高了混凝土施工人员的工作责任心。在模板拆除的第一时间就安排进行混凝土外观检查,针对检查发现的问题召集项目部施工人员及混凝土施工人员共同进行分析、总结。通过班前的交底、现场示范、现场讲评、分析总结,混凝土施工班组的操作水平不断提高,从而保证了混凝土结构的施工质量。 2、在施工过程中严格执行三检制度,针对监理在检查验收过程中提出的问题认真进行整改,整改完成后并报监理进行复查,坚决执行上道工序经监理验收合格后才进入下道工序施工。 七、见证取样、送检执行情况: 本工程涉及结构安全的试块、试件和材料见证取样和送检的比例均不低于有关技术标准中规定应取样数量的50%,其见证取样、送检批次如下表: 名称 见证取样组数 见证送检组数 见证送检频率
钢材 26 26 100% 砼试块(标养) 291 158 54% 砼试块(同条件) 58 58 100% 砼试块(C30P6抗渗) 2 2 100% 砼试块(C35P6抗渗) 1 1 100% 砼试块(C35P8抗渗) 3 2 66.6% 砼试块(C30P8抗渗) 8 5 62.5% 净浆试块 14 14 100% 电渣压力焊 21 21 100% 机械连接 23 23 100% 防水卷材 4 4 100% 防水涂料 1 1 100% 高强度精轧螺纹钢 2 2 100% 热轧钢带 2 2 100% 水泥 3 3 100% 水泥砂浆配合比 1 1 100% 煤矸石烧结多孔砖 1 1 100% 砂 2 2 100% 碎石 1 1 100% 混凝土配合比 1 1 100% 八、质量控制资料自查情况: (一)原材料出厂合格证及进场检验报告: 地基基础分部工程所用的各项材料具备产品出厂合格证及检验报告,现场均按相关要求以50%以上见取样、送检,具体情况如下: 1、钢筋:共进场15批次,采用福建三宝、钢材,规格分别为C8、C10、C12、C14、C16、C18、C20、C22、C25,钢材出厂合格证46份,检测报告58份,检验结果符合GB1499.2-2007的标准要求。 2、商品砼:采用商品砼,强度等级分别为C15、C20、C30、C35,由厦门海投建材有限公司提供,砼原材料及配合比试验报告资料齐全。 3、防水材料: ①防水涂料:共进场1批次,采用厦门市圣利龙工贸有限公司生产的防水涂料,出厂合格证1份,检测报告1份,检测结果符合GB/T23445-2009要求。 ②防水卷材:共进场1批次,采用厦门市圣利龙工贸有限公司生产的1.5mm厚强力交叉膜高分子自粘防水卷材、2.0mm厚强力交叉膜高分子自粘防水卷材、三元乙丙防水卷材,出厂合格证4份,检测报告4份,检测结果符合GB18242-2008要求。 4、其他材料: ①水泥:共进场3批次,采用福建春驰集团新丰水泥有限公司生产的水泥,出厂合格证3份,检测报告3份,检测合格。 ②煤矸石烧结多孔砖:合格证1份,检验报告1份,检验合格; ③砂:进场复检报告2份,检验合格; 水泥砂浆配合比:进场复检报告1份,检验合格; 碎石:进场复检报告1份,检验合格; (二)施工试验报告及见证检测报告: 1、砼试块抗压强度检验报告 标养试块: ①基础垫层为C15,砼抗压标养试块留置3组,评定符合要求; ②地下室底板保护层为C20,砼抗压标养试块留置9组,评定各个地方合要求; ③地下室底板、剪力墙柱、地下室顶板砼为C30,砼抗压标养试块共留置56组,评定符合要求; 地下室膨胀加强带砼为C35,砼抗压标养试块留置9组,评定符合要求; 同条件试块: 地下室底板、剪力墙柱、地下室顶板砼为C30,砼抗压同条件试块共留置30组,评定符合要求; 地下室膨胀加强带砼为C35,砼抗压同条件试块留置5组,评定符合要求; 2、砼抗渗试验报告: ①底板和地下室负二层外墙设计抗渗等级均为P8,砼抗渗标养试块共留置11组,试验报告11份,检测结果均符合要求。 地下负一层外墙设计抗渗等级为P6,地下室顶板的室外部分、防空地下室顶板、水池侧墙采用防水密实性混凝土,其抗渗等级均为P6,砼抗渗标养试块共留置3组,试验报告3份,检测结果均符合要求。 3、钢筋电渣压力焊接头试验报告17份,均检验符合要求; 4、钢筋机械连接接头试验报告25份,均检验符合要求; 5、钢筋电弧焊接头试验报告3份,均检验符合要求; (三)隐蔽工程验收记录: 1、隐蔽验收记录:284份,水电隐蔽验收记录15份。 (四)施工记录: 1、砼开盘鉴定:245份。 2、施工记录:砼施工记录245份。 3、工程定位测量、放样记录9份。 九、地基基础分部工程安全和功能检验资料情况 (一)、沉降观测 本工程地下室按设计要求设置沉降点:基坑周边监测委托核工业华南工程勘
