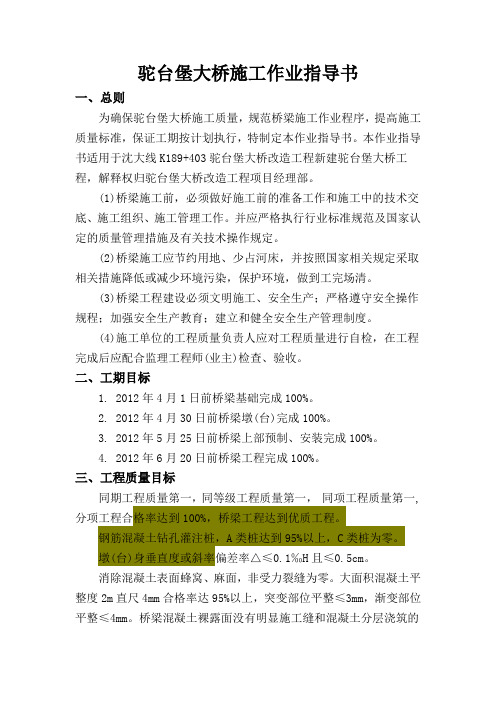

驼台堡大桥施工作业指导书一、总则为确保驼台堡大桥施工质量,规范桥梁施工作业程序,提高施工质量标准,保证工期按计划执行,特制定本作业指导书。
本作业指导书适用于沈大线K189+403驼台堡大桥改造工程新建驼台堡大桥工程,解释权归驼台堡大桥改造工程项目经理部。
(1)桥梁施工前,必须做好施工前的准备工作和施工中的技术交底、施工组织、施工管理工作。
并应严格执行行业标准规范及国家认定的质量管理措施及有关技术操作规定。
(2)桥梁施工应节约用地、少占河床,并按照国家相关规定采取相关措施降低或减少环境污染,保护环境,做到工完场清。
(3)桥梁工程建设必须文明施工、安全生产;严格遵守安全操作规程;加强安全生产教育;建立和健全安全生产管理制度。
(4)施工单位的工程质量负责人应对工程质量进行自检,在工程完成后应配合监理工程师(业主)检查、验收。
二、工期目标1. 2012年4月1日前桥梁基础完成100%。
2. 2012年4月30日前桥梁墩(台)完成100%。
3. 2012年5月25日前桥梁上部预制、安装完成100%。
4. 2012年6月20日前桥梁工程完成100%。
三、工程质量目标同期工程质量第一,同等级工程质量第一,同项工程质量第一,分项工程合格率达到100%,桥梁工程达到优质工程。
钢筋混凝土钻孔灌注桩,A类桩达到95%以上,C类桩为零。
墩(台)身垂直度或斜率偏差率△≤0.1‰H且≤0.5cm。
消除混凝土表面蜂窝、麻面,非受力裂缝为零。
大面积混凝土平整度2m直尺4mm合格率达95%以上,突变部位平整≤3mm,渐变部位平整≤4mm。
桥梁混凝土裸露面没有明显施工缝和混凝土分层浇筑的隐形痕迹,凝土外观质量创省内行业一流。
四、现场管理目标清孔后的孔底沉淀物不超过施工规范要求。
桥梁混凝土表面密实、光滑、平整、没有钢筋(螺栓)露头现象,桥面系平顺、光滑、整齐、无涂抹灰浆现象。
五、施工准备和施工测量5.1.施工准备1、应根据招投标文件、地质勘探报告、施工合同、施工图纸、设计文件、有关规范及指挥部的总体工作要求编制施工组织设计。
桥梁工程桥面铺装及桥面系施工方案桥梁工程中的桥面铺装及桥面系施工方案是非常重要的,它关系到整个桥梁的使用寿命和安全性。
下面将介绍一种常见的桥面铺装及桥面系施工方案。
1.方案设计桥面铺装方案的设计应充分考虑以下几个方面:(1)交通流量:确定桥面铺装的承载能力和耐久性,以保证桥梁的正常通行;(2)环境:根据当地气候条件、道路状况等情况,选择合适的铺装材料,并考虑防火、防滑等特殊要求;(3)成本:确定合理的施工材料和工艺,以控制施工成本;(4)施工期限:合理规划施工方案,确保施工进度。
2.桥面系施工准备(1)清理桥面:清除桥面上的多余物质,如灰尘、水沟、遗弃的材料等,以确保施工面干净;(2)修补损坏的桥面:对已损坏或老化的桥面进行修补,以减少桥面的不平整程度。
3.桥面铺装材料选择桥面铺装材料的选择应根据桥梁的使用条件、环境要求以及施工成本等因素来确定。
常见的桥面铺装材料包括沥青铺装、混凝土铺装和石英砂等。
(1)沥青铺装:沥青铺装具有良好的防水性和抗冻性能,适用于湿润或寒冷地区。
可选择常规沥青、改性沥青或高性能沥青。
(2)混凝土铺装:混凝土铺装具有较强的承载能力和耐久性,适用于交通流量较大的桥梁。
通常使用微波烧结或自密实混凝土,以提高铺装的耐久性和防滑性。
(3)石英砂:石英砂是一种常见的桥面饰面材料,具有较好的防滑性能和耐磨性能,适用于道路交通流量较大的桥梁。
4.桥面系施工步骤(1)底层处理:根据桥梁的使用条件和粘结材料的要求,首先对桥面进行底层处理。
通常包括加强基层抗渗性能、填补孔洞、混凝土修补或混凝土防水处理等。
(2)面层施工:根据选择的铺装材料和工艺要求,对桥面进行面层施工。
常见的施工工艺包括涂覆、铺铸、喷射等。
施工时需注意平整度和防滑性。
5.施工质量控制施工过程中要严格按照设计规范和施工要求进行操作,确保施工质量符合标准。
应注意消除空鼓、裂缝、破损等质量问题,保证施工面平整、防滑性好,并做好施工记录。
桥面系及桥面附属工程施工方案一、项目背景及目标本项目是桥梁工程的重要组成部分,包括桥面施工和桥面附属工程。
桥面施工主要是指桥梁上部结构的施工工作,包括桥面板铺设、防水层施工、防腐层施工等;桥面附属工程主要是指桥梁上部结构之外的一些工程,如栏杆、护栏、人行道等。
本施工方案的目标是保证施工质量,提高工程进展速度,确保工期顺利完成。
二、施工准备工作1.购买所需材料和设备,并进行仔细检查,确保符合质量标准。
2.编制施工组织设计方案,明确施工组织结构和施工流程。
3.在施工现场设置施工标志和安全警示标志,确保施工安全。
4.组织施工人员进行技术交底和安全培训,提高施工工人的技术水平和安全意识。
三、桥面施工1.桥面板铺设:根据设计要求,先进行基础处理和防腐层施工,然后将桥面板按照预定位置进行铺设,注意板缝的对齐和平整度的要求。
2.防水层施工:在桥面板上覆盖防水层材料,确保防水层的完整性和密封性。
3.防腐层施工:对桥面板进行防腐处理,增加其使用寿命。
4.桥缝处理:对桥面板之间的缝隙进行处理,确保缝隙的稳定和密封性。
四、桥面附属工程施工1.栏杆和护栏施工:根据设计要求进行栏杆和护栏的铺设,确保其稳固性和安全性。
2.人行道施工:根据设计要求进行人行道的施工,包括人行道的平整和防滑处理。
3.照明施工:安装路灯和照明设备,确保夜间通行的安全性和便利性。
4.排水施工:设置排水设备,确保桥面的排水畅通。
五、施工质量和安全控制1.施工质量控制:严格按照设计要求和规范进行施工,确保桥面和附属工程的质量合格。
2.施工安全控制:设置安全警示标志,加强施工现场的安全管理,采取安全防护措施,确保施工人员的人身安全。
六、施工进度和成本控制1.制定详细的施工计划,合理安排施工工序和工期。
2.加强施工组织和协调,确保施工进展顺利。
3.组织专业人员进行施工现场监督和质量检查,及时解决施工过程中的问题。
4.控制材料和设备的使用量,合理利用资源,降低成本。
第1篇一、工程概况本工程为某桥梁项目,位于我国某城市,桥梁全长为XX米,主桥为XX米,引桥为XX米。
桥面附属工程主要包括桥面铺装、排水系统、伸缩缝、防护栏、人行道等。
二、施工准备1. 技术准备:组织技术人员对桥面附属工程的相关规范、标准进行学习和研究,确保施工质量。
2. 材料准备:根据设计要求,采购合格的桥面铺装材料、排水系统材料、伸缩缝材料、防护栏材料、人行道材料等。
3. 施工设备准备:准备挖掘机、装载机、压路机、切割机、焊接机、混凝土搅拌机等施工设备。
4. 人员准备:组织施工队伍,进行技术培训和安全教育,确保施工人员具备相应的技能和素质。
三、施工方案1. 桥面铺装施工(1)清理桥面:将桥面上的杂物、松散材料等清理干净。
(2)基层处理:对基层进行检查,如有裂缝、坑洞等缺陷,应及时修补。
(3)摊铺沥青混合料:按照设计要求,将沥青混合料均匀摊铺在基层上。
(4)压实:使用压路机对桥面进行压实,确保沥青混合料密实。
2. 排水系统施工(1)检查排水沟:对排水沟进行检查,如有损坏,应及时修复。
(2)铺设排水管:按照设计要求,将排水管铺设在桥面两侧。
(3)连接排水管:将排水管与排水沟进行连接,确保排水畅通。
3. 伸缩缝施工(1)检查伸缩缝:对伸缩缝进行检查,如有损坏,应及时修复。
(2)安装伸缩缝:按照设计要求,将伸缩缝安装在桥面两侧。
(3)固定伸缩缝:使用螺丝将伸缩缝固定在桥面上。
4. 防护栏施工(1)检查防护栏:对防护栏进行检查,如有损坏,应及时修复。
(2)安装防护栏:按照设计要求,将防护栏安装在桥面两侧。
(3)固定防护栏:使用螺丝将防护栏固定在桥面上。
5. 人行道施工(1)清理人行道:将人行道上的杂物、松散材料等清理干净。
(2)铺设人行道板:按照设计要求,将人行道板铺设在桥面上。
(3)固定人行道板:使用螺丝将人行道板固定在桥面上。
四、施工质量控制1. 严格控制材料质量,确保所用材料符合设计要求。
2. 严格按照施工工艺进行施工,确保施工质量。
桥涵工程施工作业指导书一、适用范围本作业指导书适用于桥涵工程的施工,包括桥梁和涵洞的建造。
二、作业准备1. 内业技术准备:在施工前,应组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2. 外业技术准备:收集涉及施工作业层的各种外部技术数据。
修建生活房屋,配齐生活、办公设施,满足主要管理技术人员进场生活、办公需要。
三、技术要求1. 桥涵工程包括桥梁和涵洞的施工。
2. 技术主管负责技术交底书的编制、发放,对工序的实施过程进行控制检查;根据施工进度,提报材料计划。
3. 测量班负责对全过程进行测量,并提供有关测量资料。
4. 试验室对钢筋、水泥等进行原材料的检验,设计配合比、混凝土强度检查、监控指导混凝土施工。
5. 物资设备部负责按要求购进原材料(钢材、水泥、砂、碎石等);负责机械设备的配置,机械设备的采购、发放,检查指导机械设备的使用、保养和维修工作。
6. 质检工程师负责对整套工序监督检查及抽查。
四、施工流程1. 施工准备:包括场地平整、临时设施建设、材料准备、机械设备配置等。
2. 基础施工:包括桩基、承台、墩柱、台帽等基础结构的施工。
3. 主体结构施工:包括桥梁上部结构(梁、板、拱等)和涵洞主体结构的施工。
4. 桥面系施工:包括桥面铺装、排水系统、防水层、伸缩缝等施工。
5. 涵洞施工:包括涵洞基础、涵洞身、进出口等施工。
6. 施工缝处理:根据设计要求进行施工缝的处理,确保结构的整体性。
7. 混凝土浇筑:按照设计要求和施工方案进行混凝土浇筑,确保混凝土质量。
8. 钢筋加工与安装:按照设计图纸进行钢筋加工,确保钢筋的规格、数量、间距等满足要求。
9. 模板制作与安装:根据设计图纸和施工方案制作、安装模板,确保模板的稳定性和密封性。
10. 预应力施加:按照设计要求进行预应力施加,确保预应力的均匀分布。
桥面系统施工方案
一、施工流程
二、施工方法
桥面系工程包括铺装层、人行道板、伸缩缝以及防护栏等的施工。
1、铺装层施工
(1)防水层按设计要求横桥向闭合铺设,底层表面要求平顺、干燥、清洁。
(2)为了防止混凝土出现收缩裂缝,防水混凝土采用分段浇筑,桥宽整幅浇筑。
混凝土的浇筑分段按照伸缩缝所在位置为依据划分。
(3)混凝土初凝前用特制工具在混凝土表面扫毛,并控制表面深度为2~3mm 的均匀凹槽,以增加与沥青混凝土面层的粘接。
2、伸缩缝的安装
(1)本桥的伸缩缝采用GQF-C80(NR)。
伸缩缝安装由供应商指导安装施工,我部予以积极的配合并在施工桥面铺装层时安设计图要求预留槽口。
(2)施工伸缩缝位置的预制梁按设计要求预埋伸缩缝锚固钢筋。
(3)将伸缩缝装置运至预留槽处放稳放好,沿缝长1.5m 处放置一临时支架,以调整整个伸缩缝装置的平整度。
(4)预留槽两侧支模板并检查槽内缝隙是否填严,经验收合格后,进入下一道工序。
(5)按照设计固定好伸缩缝,注意按施工时现场温度控制伸缩缝宽度。
(6)预留槽口混凝土浇筑后,7 日内派人养护,保证混凝土质量。
养护期间严禁过车辗压(必须过车时,铺方木或支撑)。
3、栏杆的安装
(1)在铺装层施工时注意栏杆预埋件的安装栏杆钢管在工厂内调直整形,并根据钢管长度合理选择接头的位置。
扶手端部焊接端盖,防止雨水侵入。
(2)安装栏杆时,必须全桥对直、校平,竖直后用水泥砂浆填缝固定。
桥面系施工方案目录1.工程概况 (2)2.施工方案 (4)2.1、防撞护栏 (4)2.2桥面铺装 (6)2.3沥青路面摊铺 (10)2.4伸缩缝安装 (14)3.安全措施 (15)1.工程概况本工程桥面系工作主要包括:桥面铺装、沥青混凝土面层、伸缩缝、防撞护栏、照明管线及泄水装置的预埋等内容。
施工顺序按:防撞护栏(照明管线及泄水装置)→桥面铺装层→沥青混凝土面层→伸缩缝安装顺序进行。
桥面铺装:桥面铺装层为6cm厚C40混凝土。
D6冷轧双向钢筋焊接网,网眼尺寸10×10cm。
混凝土采用商品混凝土集中供应。
沥青混凝土面层:面层为10cm沥青混凝土,其中上面层4cm为细粒式沥青混凝土(sup-13),下面层6cm为中粒式沥青混凝土(sup-19)。
沥青混凝土面层与防水混凝土之间,设置热喷SBS改性沥青防水层。
沥青混凝土采用商品沥青混凝土集中供应,摊铺机摊铺成型。
伸缩缝:全桥伸缩缝全部选用D120(D160)浅埋式型钢伸缩缝,N36--N67区段伸缩缝长度共374延长米。
聘请专业队伍安装成型。
防撞护栏:护栏为116cm高C30混凝土,全桥护栏模型全部采用定型钢模。
其中外侧护栏带滴水檐(146cm高)。
照明管线及泄水装置的预埋:按照设计图纸要求,对预埋构件的平面位置和高程进行准确控制。
2.施工方案2.1、防撞护栏一、质量控制要点线条顺畅、混凝土本身外观质量以及各类管线预埋,是防撞护栏施工的关键控制点。
针对这一特点,项目部加强对护栏混凝土施工的质量控制,通过对混凝土的坍落度、水灰比,脱模剂的使用、模型的检查及混凝土捣固等的控制,以克服防撞护栏线条不优美、观感差这一质量通病。
二、施工方法及要点防撞护栏的施工顺序为:钢筋的绑扎→砂浆标埂的制作→钢模型安装及加固(预埋件的埋设)→混凝土的浇筑→拆模后养生。
1)、钢筋的绑扎在绑扎护栏钢筋前,先矫正箱梁浇筑时的预埋钢筋,确保混凝土的保护层厚度。
纵向钢筋通长钢筋在断缝及伸缩缝处断开。
铁路工程桥梁作业指导书1. 引言本指导书旨在对铁路工程领域的桥梁作业进行详细的指导与说明。
桥梁是铁路线路中重要的组成部分,对于保障铁路交通的安全与稳定起着重要的作用。
因此,在桥梁的建设与维护过程中,必须严格按照规范和流程进行操作。
本指导书将从桥梁作业的准备、施工和监督等方面进行介绍,以帮助相关人员能够正确高效地完成各项桥梁作业。
2. 桥梁作业准备在进行桥梁作业之前,必须进行充分的准备工作,以确保作业的顺利进行。
以下是桥梁作业准备的主要内容:2.1. 施工方案的制定制定详细的施工方案是进行桥梁作业的首要任务。
施工方案应包括桥梁的结构、施工过程、安全措施和质量要求等内容。
同时,还需要制定施工进度计划和人员组织方案,确保作业按时完成。
2.2. 材料和设备的准备根据施工方案的要求,准备所需的材料和设备。
材料应符合相关标准和规范要求,并经过质量检验合格。
设备应保证正常运转,并且经过维护和检修。
2.3. 人员的培训与组织为保证作业的安全和质量,必须对参与桥梁作业的人员进行培训。
培训内容应包括施工方法、安全操作规程、质量要求等。
同时,还应做好人员组织工作,明确各岗位职责,确保作业人员熟悉自己的工作内容。
3. 桥梁作业施工在完成桥梁作业准备工作后,可以进行桥梁的具体施工工作。
以下是桥梁作业施工的主要内容:3.1. 施工现场的准备在施工现场进行必要的准备工作,包括清理施工现场、布置施工设施和安全警示标志等。
同时,还要确保施工现场的通行道路畅通,以方便材料和设备的进出。
3.2. 基础与支座的施工根据施工方案,进行桥梁基础与支座的施工。
基础的施工包括地基处理、基础混凝土浇筑等过程。
支座的施工包括支座的安装和调整等。
在施工过程中,要严格按照规范和要求进行操作,确保基础和支座的质量。
3.3. 构件的制作与安装根据施工方案和设计要求,进行桥梁构件的制作和安装。
构件的制作包括钢梁的焊接、混凝土构件的浇筑等工艺。
构件的安装包括起重、拼装和固定等操作。
桥梁防水层施工技术1.适用条件、范围本作业指导书适用于铁路桥梁防水层施工。
2.作业准备2.1技术准备编制了桥面系施工可行方案。
2.2 场地准备桥面基层进行检查验收,基层表面平整、无尖锐异物、不起砂,不起皮及无凹凸不平;防撞墙根部无蜂窝、麻面。
2.3物资设备原材料进场按施工技术规范的有关要求分批进行抽检合格。
3.技术要求3.1试验室对防水层施工使用的材料检验合格,其品种、规格、质量,符合设计要求和现行国家有关技术标准规定。
3.2 桥面基层应平整,平整度用1m长靠尺测量空隙不大于3mm,空隙只允许平缓变化,每米不超过1处。
4.施工工艺流程及操作要点4.1施工工艺流程钢筋混凝土桥面防水层采用卷材类防水层,其施工工艺流程式为:桥面基层清理→涂刷黏结剂→防水层施工→保护层施工结构图如图1所示:4.2 桥面基层检查及处理4.2.1 基层表面应做到平整、无尖锐异物、不起砂,不起皮及无凹凸不平;平整度用1m长靠尺测量空隙不大于3mm,空隙只允许平缓变化,每料不超过1处。
不符合上述要求处,可用凿除方法或采用水泥砂浆进行找平自理。
4.2.2 桥面基层无浮渣、浮灰、油污等,防撞墙根部无蜂窝、麻面。
防水层铺设前,采用高压风(水)彻底清除基层表面灰尘。
4.2.3 对蜂窝、麻面作填补,在填补前清除蜂窝、麻面中的松散层、浮渣、浮灰、油污等,填补前使之湿润滑油。
填补蜂窝、麻面的水泥浆中添加适量的类似107胶的水溶性胶黏剂,以增强与基底的连接。
4.2.4 采用聚氨酯防水涂料黏结剂量涂刷时基层应干燥。
4.2.5 采用水泥基胶黏结剂涂刷时,对基层进行湿润检查,如太干燥应对基层进行表面湿润。
雨期施工时,雨停后基层表面无积水即可施工。
4.3 防水卷材铺贴4.3.1 防水卷材铺贴按水流方向从低到高、从下往上进行施工,挡砟墙根部及泄水管处先做防水附加层,附加层卷材厚度不小于0.5mm (不含无纺布)。
附加层卷材用聚酯涂料或水泥基胶黏结剂粘贴。
桥面系及附属工程施工方案一、测量放样桥面系施工前,采用全站仪进行一次总体放样,按照设计图要求准备进行桥面铺装、伸缩缝及桥头搭板等放样,经监理工程师检验合格后方可进行下一道工序施工。
二、桥面铺装施工方案1、钢筋工程(1)钢筋先在钢筋制作场下料成型,然后由运至需浇注桥面部位,按所处的位置绑扎钢筋,将钢筋焊接在T梁顶面预埋的钢筋上,控制钢筋的保护层厚度,绑扎后测量人员通过桥面铺装层标高复测检查保护层厚度并准确调整钢筋位置,保证与设计要求一致。
(2)施工过程中根据图纸合理地确定不同种类的钢筋绑扎顺序。
自检人员检查钢筋种类、根数、间距及保护层控制。
(3)普通钢筋按规范要求作好各种试验,并报监理工程批准,严格按设计图纸布设。
(4)钢筋的绑扎及安装,应按设计要求进行,同一断面的钢筋接头应符合《施工规范》的规定,水平钢筋的接头也应内外、上下互相错开。
钢筋安装位置允许偏差2、立模板由于桥面铺装为80mm厚C40砼,采用50mm的槽钢作为侧模,测量队用水准仪控制槽钢顶的标高为C40砼顶面标高,槽钢底用砂浆封闭并支垫。
加固槽钢,保证槽钢稳固。
3、混凝土浇注施工(1)、砼的质量控制严格控制砼的配合比,并规定施工所用碎石。
砂要与试验所用为同一种砂。
水泥同一标号,同一生产厂家,并且每次浇注砼时都有试验人员现场值班,控制砼的和易性及坍落度。
(2)、砼采用拌和站集中拌和,混凝土罐车运输。
(3)、砼的浇注方式考虑到施工方便,可分段浇注桥面铺装。
4、砼的浇注与振捣砼罐车运送至砼施工现场,人工将砼均匀摊平。
振捣采用振捣轴铺以振捣棒均匀振捣密实后,再用高强度、刚度的铝合金直尺刮平,木抹子人工找平,最后用铁抹横向拉毛成型。
5、砼的养护砼早期强度高,后期强度增长少,故应加强早期养护,养护期应适当延长,为两周左右,采用薄膜覆盖养生,砼强度未达到设计要求强度前,要及时进行养护。
桥面铺装的实测项目三、护栏施工1、钢筋绑扎(1)钢筋制作前应进行梁顶预埋钢筋的拉伸、调整、除锈工作,使其符合施工图和公路桥涵施工规范有关规定。
----------------------------精品word文档 值得下载 值得拥有---------------------------------------------- ----------------------------------------------------------------------------------------------------------------------------------------------
----------------------------精品word文档 值得下载 值得拥有---------------------------------------------- 桥面系施工作业指导书
1、适用条件、范围 本作业指导书适用于安邵高速TJ1标桥梁桥面系施工。 2、编制依据 2.1安邵高速公路TJ1标两阶段施工设计图第三册《桥梁、涵洞设计图》; 2.2《公路桥涵施工技术规范》及其它交通部现行的设计规范、施工规范、验收标准等有关文件; 2.3《湖南省高速公路精细化施工实施细则》;
3、作业准备 3.1 内业技术准备 3.1.1开工前组织技术人员认真阅读、审核施工图纸并学习实施性施工组织设计,澄清有关技术问题,熟悉规范和技术标准。 3.1.2制订施工安全保证措施,提出应急预案。 3.1.3对施工人员进行技术交底并进行上岗前技术培训,考核合格后持证上岗。 3.1.4按照设计文件和规范要求,制订试验计划并通过试验确定配合比,确保试验工作与现场施工相协调。
3.2 外业技术准备 3.2.1组织技术力量对设计院所交的所有导线点和水准点进行导线和水准复测,且复测结果已报监理工程师复核无误。 3.2.2施工作业层中所涉及的各种外部技术数据收集,如现场放线。 3.2.3了解沿线交通、电力线、通讯线及影响走行的障碍物情况。 3.2.4施工所需材料已经选定、试验、报批且质量合格。
4、技术要求 3.1施工前按设计提拱的配合比进行室内试验,确定施工配合比。 3.2混凝土的拌和采用场地集中拌和,砼灌车运输至现场。 ----------------------------精品word文档 值得下载 值得拥有---------------------------------------------- ----------------------------------------------------------------------------------------------------------------------------------------------
----------------------------精品word文档 值得下载 值得拥有---------------------------------------------- 5、施工程序与工艺流程 桥面系施工工艺流程
6、施工工艺及要求 6.1施工准备 6.1.1复核桥梁中线、标高,同时用墨线弹出铺装断面控制边线,以做摊铺整平机行走轨道及侧模板就位的标准。 6.1.2架设电力线路以满足机械设备的使用要求;加强施工便道、便桥的检
连接湿接缝、中横梁钢筋 模板支立 浇筑湿接缝、中横梁混凝土 连续段钢筋 设臵接头钢束波纹管并穿束 桥面板钢筋绑扎 模板支立 混凝土浇筑 张拉顶板负弯矩预应力钢束 压浆 下一连续段施工 防撞护栏和剩余桥面板施工 ----------------------------精品word文档 值得下载 值得拥有---------------------------------------------- ----------------------------------------------------------------------------------------------------------------------------------------------
----------------------------精品word文档 值得下载 值得拥有---------------------------------------------- 查工作,确保砼运输安全。 6.1.3汽泵施工前进行试车、试运行,以检查其泵送能力、各工作系统是否符合要求。 6.1.4千斤顶标定,根据标定值及张拉力确定油表读数,计算伸长值。 6.1.5张拉前对张拉设备仪器送有资质检测单位校核鉴定调试以保证设备处于正常状态。 6.1.6铁路桥面系各种预制构件施工场地布臵。 6.2桥面系施工工艺 6.2.1湿接缝和横隔板施工 ⑴湿接缝和横隔板钢筋连接 ①将连接湿接缝和横隔板钢筋调直和除锈处理。采用钢丝刷对钢筋表面的浮锈进行清理,并将钢筋调到设计的位臵,且使对应钢筋位臵在同一轴线上。 ②按图纸要求连续段钢筋采用双面搭接焊,焊缝长度不小于5d,焊接后需将焊渣敲除。 ③由于横梁的钢筋与湿接缝的钢筋有交叉,为便于施工,钢筋绑扎与湿接缝交叉进行。当中横梁钢筋与湿接缝钢筋发生冲突时,适当调整中横梁钢筋的位臵,保证连续段钢筋的位臵准确。 ⑵支立湿接缝和横隔板模板 湿接缝底模可采用竹胶板作为模板,用钢筋连接在桥面上加以固定,横梁模板可采用竹胶板作为模板,外备枕木捆绑,模板间用对拉螺栓定位和固定。 ⑶浇筑湿接缝和中横隔板混凝土 选择在一天中气温最低时浇筑,施工温差控制在5℃之内。湿接缝和中横梁混凝土水平进行浇筑,采用插入式振捣棒分层振捣至混凝土不再下沉,顶面平坦、泛浆。 ⑷拉毛 混凝土收浆前,用无齿耙将其表面的浮浆清除;初凝后(以不沾刷为最好)用钢丝刷对其表面刷毛处理,第一遍纵向刷,第二遍横向刷,深度为露出石子2~3mm,刷后立即把粉末清扫出桥面范围,然后用水清洗。保证水泥混凝土表面清洁,并具有一定粗糙度。 ----------------------------精品word文档 值得下载 值得拥有---------------------------------------------- ----------------------------------------------------------------------------------------------------------------------------------------------
----------------------------精品word文档 值得下载 值得拥有---------------------------------------------- ⑸养生 拉毛后,用土工布覆盖洒水,派专人养护不少于7天。养生期内保证桥面湿润。 6.2.2墩顶连接段和桥面负弯矩段施工 ⑴对旧混凝土去皮 将梁顶板要浇注混凝土的范围内的梁板表层混凝土去皮1mm~2mm,在浇注混凝土时湿润表面并座浆,以保证新老混凝土的良好结合。 ⑵支座安装 橡胶支座安装前不得焊接梁肋主筋,支座垫石必须进行水平并清扫干净,符合要求后安装下垫钢板及配套的套螺栓螺母,下垫钢板安装完后应报检,合格后方可安装橡胶支座。橡胶支座滑动面应朝上且必须涂抹硅脂油以使支座受力均匀、减少摩擦和保护好橡胶支座稳定性,在橡胶支座严格对中放臵后,安装连续段预埋钢板,预埋钢板顶面的锚固筋先在桥面上焊接合格冷却后,再按要求放于橡胶支座上。连续段设臵的支座位于现浇连续段下面,直接将现浇连续段部分的板底沿桥长方向呈i%坡度浇注,施工时必须保证预埋钢板底面与橡胶支座顶面呈水平放臵。 ⑶绑扎墩顶钢筋 首先依据设计图纸及规范要求连接好梁体连续段预埋筋,待所有预埋筋连接完成后,按图纸安装墩顶现浇段钢筋和负弯矩段桥面板钢筋。 钢筋型号、尺寸和间距满足要求,注意预埋桥面板连接钢筋以及防撞墙钢筋位臵和尺寸。 ⑷安装底模及侧模 将支座臵于墩顶支座垫石上,放好后,在连续墩两侧设臵施工平台,底模、侧模可采用2cm厚的竹胶板,为严防漏浆,永久性支座与底模间及底模与梁体连接部位的缝隙均采用环氧树脂砂浆密封。竹胶板底采用木楔调平及支撑。 ⑸布设桥面板负弯矩波纹管、张拉锚具 波纹管连接采用扁型波纹管,其定位要准确,自身质量满足有求,不允许有孔眼,连接处密实。 ①安装锚垫板、波纹管时,应保证锚固面与钢束垂直,定位钢筋网与加强钢----------------------------精品word文档 值得下载 值得拥有---------------------------------------------- ----------------------------------------------------------------------------------------------------------------------------------------------
----------------------------精品word文档 值得下载 值得拥有---------------------------------------------- 筋网按照设计要求设臵,同时采用定位钢筋加密波纹管进行固定,使其牢固的臵于设计位臵,并在浇筑期间不产生位移。 ②波纹管连接完成后进行穿束,穿束前检查钢绞线是否有刻痕、锈蚀,如有,进行剔除。穿束从一端向另一端进行,逐根穿过。在钢绞线两端外露的工作长度部分缠裹胶带密封,防止钢绞线施工前锈蚀。 ③波纹管连接套管采用比波纹管大一个直径同类波纹管进行,搭接长度为波纹管内径的5~7倍,并采用塑料胶布缠裹紧密,防止水泥浆的渗入。 ⑹混凝土浇筑 混凝土浇筑包括墩顶现浇接头及其两侧桥面板负弯矩同长度范围内的桥面板。混凝土宜在拌和站集中拌和。选择在一天中气温最低时浇筑,各现浇连续接头施工温差控制在5℃之内。 在浇筑前,先洒水对混凝土表面进行湿润,若接缝或桥面有残渣,则用高压水冲洗干净。先浇筑连接段混凝土,待浇至桥面底部标高时与桥面板一起浇筑。连接段混凝土水平分层进行浇筑,采用插入式振捣棒分层振捣。最后一层与桥面板一起浇筑,以保证混凝土整体性。 混凝土初凝前必须进行拉毛处理,保证砼表面有一定粗糙度,便于和后续施工中砼有良好的接触。 ⑺养生 拉毛后,用土工布覆盖洒水,派专人养护不少于7天。养生期内保证桥面湿润。 ⑻砼强度达到设计强度的85%后撤出临时支座。临时支座拆除顺序为从两端对称依次向梁中心拆除。 ⑼张拉顶板负弯矩预应力钢束 ①桥面负弯矩预应力钢束张拉必须在现浇连续段砼强度达到设计强度标准的100%且混凝土凝期不小于4天后方可进行。为保证有效张拉应力,抵消锚圈口的应力损失,预施应力采两端对称、均匀张拉。 ②当千斤顶使用超过6个月或200次或在使用过程中出现不正常现象或检修以后应重新校检。 ③张拉程序为:
