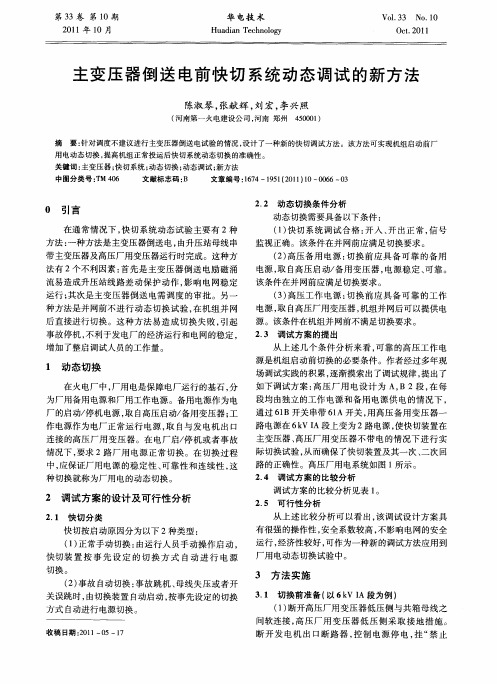

芜湖发电有限责任公司2×660MW机组
#2机组厂用电快切系统试验方案
1 设备及系统概述
1.1 系统概述
芜湖发电有限责任公司五期工程建设两台660MW超超临界汽轮发电机组,
高压厂用电系统采用6kV电压等级。#2机组共设6kV 工作2A段、 6kV 工作2B
段、 6kV公用2C段.设有两台高厂变,其中#2A高厂变为低压绕组分裂变, #2B
高厂变为双卷变。正常运行时, #2A高厂变带6kV 2A、 6kV 2B段运行,#2B高厂
变带6kV 2C段运行,#2机组6kV 2C段与#1机组6kV 1C段间设有母线联络开关。
6kV 2A、 2B每段设有一套快切装置, 机组故障时由快切装置将厂用电切换到启
备变( 62A1与62A0、 62B1与62B0) 。6kV 2C段设有两套快切装置,一套完成
起备变电源与高厂变电源的切换( 62C1与62C0) , 当#1机组6kV 1C段投运后
可人工闭锁该装置,投入另一套6kVC段母线联络快切装置.6kV 1C和6kV 2C段
经过母联开关互为备用( 61C1与62C1) 。
本工程选用是南京东大金智电气自动化有限公司生产的MFC -3A型微机厂
用电快速切换装置。装置具有正常情况下, 备用电源与工作电源之间双向切换;
事故或不正常情况下, 工作电源向备用电源单向切换的功能。本装置正常切换操
作在DCS中完成。
1.2 快切装置技术参数
(1)直流电源: DC110V-20%~+10%
(2)输入工频电压信号: AC57V或AC100V
(3)输入信号接点电平: DC24V
(4)跳合闸出口接点容量: DC110V、 8A
(5)事故最快切换时间:
同时方式: ≦ 10 ms+用户设定延时+备用开关合闸时间-工作开关跳闸时间
串联方式: ≦ 10 ms+工作开关跳开时间+备用开关合闸时间
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
(6)测量误差:
时间: <1ms
电压: 0.5级
电流: 0.5级
相位: <0.2°
频率: <0.02HZ
2 调试目的
为保证安全质量, 特编写此试验措施, 经过调试, 全面检验厂用电快切装
置及系统性能, 使之满足技术规范的要求, 以保证生产阶段机组厂用电源的安
全和可靠。
3 调试范围及主要调试项目
3.1 静态试验
(1) 保护单体调试。
(2) 交流回路通电检查。
(3) 快切装置带开关传动及信号反馈。
(4) 报警信号至DCS系统、 故障录波器校验。
3.2 整组试验
(1) 厂用电源一次核相(如果一次改动)
(2) 厂用电带负荷切换
4调试开始前应具备的条件
4.1快切装置盘柜安装完毕, 具备单体调试条件。
4.2 检查6kV厂用段工作电源、 备用电源开关控制回路、 信号回路、 交流回
路、 到ECS监控回路等正确, 具备分系统调试条件。
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
5 单体调试
5.1准备工作
5.1.1外部检查、 清洁
(1)检查屏柜端子螺丝是否上紧, 端子熔丝是否完好。
(2)端子排列紧密整齐, 号码清晰。
(3)取下压条, 打开装置面板, 将插件逐个拔出, 用软刷清除灰尘, 检查有无元
器件损坏。完成后将插件插好。
5.1.2方式/定值设置
(1)按照整定单, 进行装置定值整定。
(2)按柜上”复归”按钮, 重新检查一遍所有方式和定值整定, 确认无误。
(3)本调试方案以6kVA段上快切装置为例, 调试B段时, 端子号应把1D换成为
2D, 其它相同。
5.2静态单体调试
5.2.1通电自检
110V直流屏侧送上电源, 本柜进行测量, 正负极性、 幅值、 对地值均应正
确。开启装置电源, 电源板灯亮, 液晶显示为监控状态。液晶显示应清晰, 对比
度适合。
5.2.2模拟量测量回路
本工程母线电压为A、 B、 C、 N相, 工作电源、 备用电源采样电压分别为A、
C相。
(1)模拟各路电压输入, 观察液晶显示电压幅值、 频差、 相位差等是否正确。
(2)对于工作电压、 备用电压、 母线电压等分别施加, 观察面板上指示的”工
作电源”、 ”备用电源”灯是否亮。
5.2.3开关量输入回路(一面快切屏共有两台快切装置,其中一台对应端子排为
1D,另一台对应为2D,其二次回路原理相同,本方案仅列出1D端子内容。)
(1)保护起动: 短接端子1D:10、 1D:27时, ”保护”灯亮, 断开后按”复位”, ”
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
保护”灯灭。
(2)保护闭锁: 短接端子1D:12、 1D:27时, ”保护闭锁”灯亮, 断开后按”复
位”, ”保护闭锁”灯灭。
(3)工作电源投入: 短接端子1D:14、 1D:27时, ”工作投入”灯亮, 断开时”
工作投入”灯灭。
(4) 备用电源投入: 短接端子1D:15、 1D:27时, ”备用投入”灯亮, 断开时”
备用投入”灯灭。
(5)PT隔离开关: 短接端子1D:16、 1D:27时, 显示”母线PT投入”。
(6) 手动起动: 短接端子1D:17、 1D:27, ”手动”灯亮。
(7)手动方式选择: 短接端子1D:18、 1D:27时, 装置显示”串联(或同时,以装
置设置而定)方式”,断开时显示”并联方式”。
(8)切换投退: 短接端子1D:19、 1D:27, 装置显示”切换退出”。
(9)单操投退: 短接端子1D:23、 1D:27时, 装置显示”单操投入”。
(10)单合工作: 短接端子1D:24、 1D:27时, 装置显示”单合工作”。
(11)单合备低: 短接端子1D:25、 1D:27时, 装置显示”单合备低”。
(12)复归: 短接端子1D:21、 1D:27时, 装置复归。
5.2.4 开关量出口检查
任选几种切换方式进行切换, 用万用表测量出口接点通断; 检查出口压板
的正确性。
名称 合工作 跳工作 合备用低 合备用高
端子 1D:35、 1D:37 1D:39、 1D:41 1D:43、 1D:45 1D:51、 1D:53
名称 跳备用 切换完毕 切换异常 切换闭锁
端子 1D:47、 1D:49 1D:76、 1D:77 1D:78、 1D:79 1D:80、 1D:81
名称 切换退出 装置失电 开位异常 后备失电
端子 1D:82、 1D:84、 1D:85 1D:86、 1D:88、 1D:89
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
1D:83 1D:87
名称 PT断线 装置异常 后加速 远方/就地
端子 1D:90、 1D:91 1D:92、 1D:93 1D:94、 1D:95 1D:96、 1D:97
名称 并联/串联 单合允许
端子 1D:98、 1D:99 1D:106、 1D:107
5.2.5打印
模拟一次事故切换, 观察面板指示、 出口、 信号是否正确。打印并检查追
忆和录波结果。
5.3分系统调试
5.3.1回路检查
(1)交流回路检查
从6kV PT二次插头端子处施加电压, 在快切端子处测量并观察装置显示。
检查结束后, 要对交流回路进行紧固。
(2)控制回路检查
主要包括6kV工作电源进线断路器控制、 ECS控制、 发变组保护启动控制、
6kV母线PT接点控制等( 6kV备用电源进行断路器在倒送电前调试完毕) 。检查
结束后, 要对直流控制回路进行紧固。
(3)信号回路检查
快切装置至ECS信号, ECS光子牌应做好, 然后模拟各种故障、 动作结果,
驱动快切装置发出相应信号, ECS中显示的报警及信号应与实际对应。
6 静态切换功能试验
实验条件: 运行将工作、 备用开关放在试验位置, 倒出空母线、 投入相应的
出口压板。
切换功能试验, 是检查装置及其整定值、 控制回路、 信号回路、 ECS逻
