打压试验方案
- 格式:doc
- 大小:29.06 KB
- 文档页数:8
一、实验目的为确保消防喷淋系统在火灾发生时能够正常工作,本实验对消防喷淋系统进行了打压测试,以检验系统各部件的密封性、压力稳定性以及喷淋头的喷水效果。
通过本次实验,评估消防喷淋系统的可靠性和安全性。
二、实验时间及地点实验时间:2023年X月X日实验地点:XX建筑消防喷淋系统现场三、实验设备1. 打压泵:一台2. 压力表:一台3. 喷淋头:若干4. 末端试水装置:若干5. 排水管道:若干6. 旁站监理记录表:一份四、实验步骤1. 准备实验设备,检查消防喷淋系统各部件的完整性。
2. 将打压泵与消防喷淋系统的主干管道连接,打开打压泵,开始打压。
3. 在打压过程中,观察压力表读数,记录各阶段的压力值。
4. 当压力达到预定值(如1.2MPa)时,停止打压,保持压力稳定。
5. 检查喷淋头是否正常喷水,记录喷水效果。
6. 检查末端试水装置是否正常排水,记录排水效果。
7. 检查排水管道是否畅通,记录排水情况。
8. 实验结束后,填写旁站监理记录表,记录实验数据及结果。
五、实验结果1. 压力表读数:实验过程中,压力表读数稳定在1.2MPa,符合消防喷淋系统设计要求。
2. 喷淋头喷水效果:各喷淋头在1.2MPa压力下均能正常喷水,喷水效果良好。
3. 末端试水装置排水效果:末端试水装置在1.2MPa压力下能正常排水,排水效果良好。
4. 排水管道畅通:实验过程中,排水管道畅通,无堵塞现象。
六、结论根据实验结果,消防喷淋系统在1.2MPa压力下,各部件工作正常,喷淋头能正常喷水,末端试水装置能正常排水,排水管道畅通。
本次实验表明,消防喷淋系统符合设计要求,能够满足火灾发生时的灭火需求,具有较高的可靠性和安全性。
七、建议1. 定期对消防喷淋系统进行检查和维护,确保系统各部件的正常运行。
2. 加强消防培训,提高员工对消防喷淋系统的认识和操作能力。
3. 做好消防设施的日常保养,确保消防设施在火灾发生时能够迅速投入使用。
附件:旁站监理记录表(实验数据及结果)。
燃气管道吹扫打压方案编制人:***审批人:2010年4月17日山东省天元安装工程有限公司燃气管道吹扫打压方案燃气管道的吹扫介质为压缩空气,需进行多次吹扫,确定吹出气流中无赃物时为合格。
一、气体吹扫应符合下列要求:1 吹扫气体流速不宜小于20m/s。
2 吹扫口与地面的夹角应在30°~45°之间,吹扫口管段与被吹扫管段必须采取平缓过渡对焊3 每次吹扫管道的长度不宜超过500m;当管道长度超过500m 时,宜分段吹扫。
4 当目测排气无烟尘时,应在排气口设置白布或涂白漆木靶板检验,5rain 内靶上无铁锈、尘土等其他杂物为合格。
二、吹扫方法1、管道两端使用盲板封堵一头焊接吹扫口,开启空压机向管道内吹气压力到3Mpa时开启吹扫口阀门压力降至0.5Mpa时关闭阀门。
三、强度试验1、强度试验前应具备下列条件:(1)试验用的压力表及温度记录仪应在校验有效期内。
(2)试验方案已经批准,有可靠的通信系统和安全保障措施,已进行了技术交底。
(3)管道焊接检验、清扫合格。
(4)试验用压力表的量程应为试验压力的1.5~2 倍,其精度不得低于1.5 级。
(5)进行强度试验时,压力应逐步缓升,首先升至强度试验压力,应进行初检,使用肥皂水刷焊口处无冒气泡,然后宜稳压lh 后,观察压力表无压力降为合格。
四、严密性试验1、严密性试验应在强度试验合格、管线全线回填后进行。
2、严密性试验介质宜采用空气,试验压力应满足设计压力。
3、试压时的升压速度不宜过快。
对设计压力大的管道试压,压力缓慢上升至:30%和60%试验压力时,应分别停止升压,稳压30min,并检查系统有无异常情况,如无异常情况继续升压。
管内压力升至严密性试验压力后,待温度、压力稳定后开始记录。
4、严密性试验稳压的持续时间应为24h,每小时记录不应少于1 次。
5、等待24h后压力表无降压现象本次试压为合格。
目录1. 工程概况.................................................................. 错误!未定义书签。
2.适用范围ﻩ错误!未定义书签。
3.编制依据ﻩ错误!未定义书签。
4.试验准备.................................................................... 错误!未定义书签。
5.试验条件.................................................................... 错误!未定义书签。
6.试验方法 ................................................................ 错误!未定义书签。
7、安全施工措施 ...................................................... 错误!未定义书签。
8、环保文明施工措施ﻩ错误!未定义书签。
石家庄市南水北调配套工程水厂以上输水管道工程高邑输水管线施工管道打压试验方案1. 工程概况石家庄市南水北调配套工程水厂以上输水管道工程高邑段施工全线输水管线全长5.351 km。
主线取水口至高邑县DN700 DIP管道K8级,管线长度为4.6km;采用有压管道输水,地下埋管的形式, 管道设计内压为0.8MPa。
2.适用范围本试验方案适用于石家庄市南水北调配套工程水厂以上输水管道工程元氏赵县输水管线施工水压试验及闭水试验。
3. 编制依据(1)《给水排水管道工程施工及验收规范》(2)《石家庄市南水北调配套工程水厂以上输水管道工程高邑县输水管线施工施工组织设计》(3) 《石家庄市南水北调配套工程水厂以上输水管道工程高邑县输水管线施工设计施工图册》(4)《石家庄市南水北调配套工程水厂以上输水管道工程高邑县输水管线施工技术要求》4.试验准备4.1参与试验作业人员4.2人员资质和数量满足作业要求,能够胜任水压试验工作。
水管打压方案合同甲方(委托方):_____________________________________地址:_______________________________________________联系电话:___________________________________________法定代表人:_________________________________________乙方(施工方):_____________________________________身份证号/统一社会信用代码:__________________________地址:_______________________________________________联系电话:___________________________________________根据《中华人民共和国合同法》及相关法律法规的规定,甲乙双方本着平等、自愿、协商一致的原则,就甲方委托乙方进行水管打压测试事宜达成如下协议:一、工程概况1.1 工程名称:水管打压测试1.2 工程地点:_________________________________________1.3 施工内容:乙方根据甲方的要求,对______米的水管进行打压测试,确保水管系统的压力强度符合相关规范和标准。
二、施工标准及要求2.1 乙方应按国家相关标准及施工规范进行水管打压测试,确保水管系统的密封性和强度符合以下要求:2.1.1 打压压力:______MPa;2.1.2 保压时间:______小时;2.1.3 压力降范围:不超过______MPa。
2.2 打压测试应使用经过校准的压力表和打压设备,确保测试结果的准确性。
2.3 测试前,乙方应对管道进行全面检查,确保管道无明显外观缺陷、接头无松动或泄漏。
三、工期安排3.1 施工时间:自______年___月___日起至______年___月___日止。

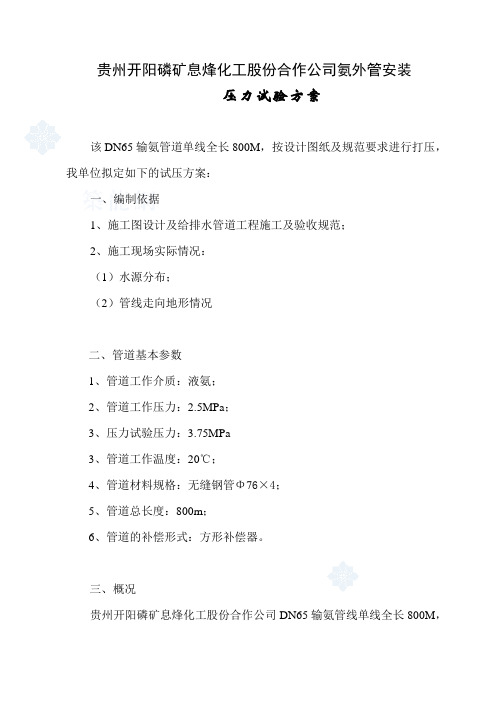

贵州开阳磷矿息烽化工股份合作公司氨外管安装压力试验方案该DN65输氨管道单线全长800M,按设计图纸及规范要求进行打压,我单位拟定如下的试压方案:一、编制依据1、施工图设计及给排水管道工程施工及验收规范;2、施工现场实际情况:(1)水源分布;(2)管线走向地形情况二、管道基本参数1、管道工作介质:液氨;2、管道工作压力:2.5MPa;3、压力试验压力:3.75MPa3、管道工作温度:20℃;4、管道材料规格:无缝钢管Φ76×4;5、管道总长度:800m;6、管道的补偿形式:方形补偿器。
三、概况贵州开阳磷矿息烽化工股份合作公司DN65输氨管线单线全长800M,起点合成氨磷酸车间,至锅炉车间均为沿山坡行走(无道路),管架高度均在3.00m以上;锅炉车间至进入三车间生产区段为沿厂区建筑靠山环绕,管架高度均在5m以上;入三车间生产区至一车间生产区(终点)段为沿厂区厂房环绕,管架高度均在8m以上,架空敷设。
试压采用注水法,压力为3.75Mpa,此管道不足1km,采用整段试压,不给予分段试压。
四、试压人员小组1、总指挥:赵茁2、副总指挥及安全负责人:张顺海3、甲方代表:李明标3、其他人员:徐春香、罗顺荣、赵元奎、许启汤。
五、管道水压试验前准备工作1、水源解决及排水疏导措施(1)水源解决:经现场调查,现场能满足打压用水在合成氨磷酸车间内就有,经检查,水质合符打压要求,进水口设在起始端,用盲板将管口堵上然后抽出与打压泵管口对接的管头子,注水及打压过程中产生的气体由排气阀中排出。
(2)排水疏导措施打压成功后,打压用的水将排向水处理车间,进行处理。
2、试压前满足条件:①压力表:弹簧压力表的精度不能低于1.5级,即压力表最大允许误差不超过最高刻度的1.5%。
最大量程应为试验压力的1.3~1.5倍。
为方便读数表壳的公称直径不应小于150mm,且在使用前应校正。
增压泵:采用多级离心泵。
增压泵、压力表应安装在试验段下游端部与管道垂直的支管上。
管道水压试验方案编制:_______________审核:_______________审批:_______________-市政工程有限公司2016年9月15日一、工程概况给水管线为DN150-DN200球墨铸铁管,再生水主管线为DN150-DN200球墨铸铁管。
管道试压标准:1.0MP。
二、试验目的根据设计、规范要求,给水、再生水管道工程安装完成后,检验打压段管材衔接处是否密封不漏水,检验压力是否达到运行要求。
三、试验依据(1)《招标文件》;(2)《施工合同》;(3)施工图及设计技术要求;(4)国家现行法律法规及标准;(5)本工程管道试压按《给水排水管道工程施工及验收规范》(GB 50268-2008)与设计院提供技术要求文件的规定进行打压,试验压力为1.0MPa。
四、试压前准备工作1、管道试压采用管道试压泵作为压力源。
2、压力表采用0-1.0MPa,最小刻度0.02MPa,管道一端设一个压力表。
(压力表使用前必须拿到计量局进行校正,并出具证明),压力计要安装在试验段低端部位。
3、盲板选择:由管厂提供的钢制盲板(满足国标PN10)。
4、后背设计:采用原状土加固后背墙或素混凝土后背墙,然后在后背墙上使用4个100T的千斤顶均匀顶住盲板上、下、左、右四个方向,使盲板在打压时不会因管道内压力增加而产生管道轴向方向的位移。
5、水源设计:水源采用饮用水,地下水无污染。
直接采用地下水即可。
6、在打压管线两端的高点均设置自动排气阀,确保打压管段内气体全部被排出。
排气装置可以安装在鞍型三通或打压盲板的高点处。
7、对打压管段回填,根据标准规定,管道上覆土不得低于50cm。
8、将打压段两端的千斤顶全部固定到位,方才进行打压。
9、打压设备进行组装(1)在盲板排气端安装DN100自动排气阀门。
(2)进水端盲板下口为DN100进水钢管,在进水管口安装DN100球阀一个,DN100进水管上有1个DN20钢管,安装DN20球阀,打压时连接打压泵,泄水时连接水 表,测量降压时的出水量。
1#航天材料电子元器件实验大楼安装工程室内消火栓系统压力试验方案审批:审核:编制:河南九冶建设有限公司航四院科研楼安装工程项目部2015年5月1日室内消火栓系统压力试验方案一、系统概况1、本工程室内消火栓系统设计流量为40L/s,火灾延续时间为3h,一次性灭火用水量为432m3,总水源同生活给水系统,室内消火栓用水量贮存在建筑物西南侧两座450m3地下消防水池内,水池补水由外网直接引入。
2、室内消火栓系统分两个区:低区为地下二层至地上十层,高区为十一层至二十四层,系统为临时高压制给水系统,平时由屋顶24m3消防水箱保证系统初期10min用水量及最不利消火栓压力(箱底距顶层消火栓口高差7.8m),火灾发生时由设在地下室消防泵房内的消火栓泵保证消防工况时的压力及流量;低区消火栓系统经减压阀减压后供给,压力为0.7 MPa工作;室内消火栓系统采用独立环状给水管网,消火栓泵出口压力为1.45MPa;地下二层至地上五层及十一层至二十二层消火栓采用SNW-III-H 型减压稳压消火栓,屋顶楼梯间采用试验消火栓,其余均采用普通消火栓;消火栓系统高、低区各设三套SQB150-B型墙壁式消防水泵接合器与室内消火栓管网相连;室内消火栓设置在SG16D65Z-J薄型单栓带灭火器箱组合式消防柜,箱体材料为钢-铝合金,消防柜内配有¢19铝合金直流水枪一支、25m长DN65麻质衬胶水带一条、25m长DN25消防软管盘管、远程消防按钮及消防报警按钮一套(成品),同时每个消防柜内配MF/ABC4型手提式磷酸铵盐灭火器3具;火灾时由消火栓内消防按钮远程启动消火栓泵并向消防控制中心发出信号,此外消火栓泵也由消防控制中心或泵房现场手动启停,消火栓泵配套低频自动巡检控制柜。
二、编制依据室内消火栓系统管网安装完毕后,按设计要求对管网进行强度、严密性试验和冲洗,以验证其工程质量,强度试验、严密性试验采用水压进行。
编制试验方案依据如下:1、施工图纸2、《建筑给水排水及采暖工程施工质量验收规范》GB 50242-2002三、水压试验条件1、室内消火栓系统的管网按照施工图纸安装完毕,支架牢固可靠并符合图纸设计及验收规范要求;2、有充足的水源;3、排水畅通。
管道注水打压施工方案一、工程概述与目标本工程旨在通过对管道系统进行注水打压测试,确保管道安装质量符合设计要求,保证管道系统的密封性和承压能力。
通过本次施工,我们期望实现以下目标:检测管道安装质量,排查潜在泄漏点;确保管道系统能够承受设计压力,保障运行安全;为后续管道系统的正常运行提供坚实基础。
二、施工前准备工作检查管道安装是否符合设计要求,确保管道连接牢固、无渗漏;准备注水打压所需的设备、工具及材料,如水泵、压力表、水管等;对施工人员进行安全教育和技术培训,确保操作规范;制定详细的施工计划,明确施工步骤和时间节点。
三、注水打压设备选择根据管道系统的特点和设计要求,选择适合的注水打压设备。
设备应具备以下性能:能够提供足够的压力,满足管道系统的测试要求;稳定性好,能够在长时间运行过程中保持压力稳定;操作简便,便于施工人员操作和维护。
四、注水打压步骤连接注水打压设备与管道系统,确保连接处密封良好;开启水泵,向管道系统注水;逐步提高管道系统内的压力,观察管道及连接处是否有渗漏现象;当压力达到设计值时,保持一定时间,检查管道系统是否稳定;逐步降低压力,关闭水泵,拆除注水打压设备。
五、安全操作规范施工人员应佩戴安全防护用品,如安全帽、防护眼镜等;在注水打压过程中,禁止非施工人员进入施工现场;定期检查注水打压设备的工作状态,确保设备正常运行;如发现管道系统存在渗漏现象,应立即停止注水打压,并及时采取措施进行处理。
六、质量控制要点严格控制注水打压过程中的压力变化,确保压力稳定;对管道及连接处进行仔细检查,确保无渗漏现象;对注水打压数据进行记录和分析,为后续工程提供参考依据。
七、风险评估与措施风险评估:注水打压过程中可能出现管道泄漏、设备故障等风险;应对措施:加强设备维护和检查,提前制定应急预案,确保在出现突发情况时能够迅速响应和处理。
八、工程验收与交付在注水打压完成后,对管道系统进行全面检查,确保无渗漏现象;整理并归档注水打压过程中的相关数据和记录;提交工程验收报告,经相关部门审核合格后,正式交付使用。
泗洪县西南岗区域供水工程(水厂-双沟)自来水管道试压方案盐城龙鼎市政工程有限公司2015年6月20日一、总体概述泗洪县西南岗地区供水工程主要目标为实现将原水由峰山乡后窑村南输送至西南岗水厂,经处理后将清水由西南岗水厂输送至上塘镇、魏营镇、车门乡、瑶沟乡、峰山乡、双沟镇、四河乡等用水点。
本工程管道管材主要采用球墨铸铁,拖拉过河采用钢管,拖拉过路采用PE管,倒虹过沟渠采用钢管。
二、施工设备配备大功率高压清洗机(PX-58型)2台,压力表6块(Y-150/1.6级),水泵2台,JD6500三项汽油发电机2台,电焊机2台,双轮车4辆,胶皮管(DN32)500米,塑料布2卷(400平方米),8吨水车1辆。
三、施工方法本工程采用水压试验法对管道强度及严密性进行试验。
3.1管道试压前须做好以下工作:(1)对管道、节点、接口等外观进行认真检查。
(2)对管件逐一进行检查,特别是闸阀、排气阀检查其完整性,启闭灵活性,有无破损现象,并是否处于开启状态,不合格的及时更换,未开启的及时开启。
(3)采用预留不开挖沟槽土体作为试压后背。
后背与盖堵间设支撑,支撑的着力点位于管堵与后背中心,方向与管中心线平行一致。
对支线管、支墩、后背进行检查,其一检查有无被其它施工单位施工时破坏或挖断等现象,其二检查管端堵板的牢固性,其三检查支墩强度是否达到强度要求、后背是否稳固。
(4)试压所需的机械、设备是否配备齐全,人员是否到位,技术交底是否落实。
(5)对试压设备、压力表、排气阀门等检测器具进行功能检查,并进行试用,保证检测器具的功能满足试验要求。
(6)管道试压前,管顶以上土方回填是否完成,以防试压时管道系统产生推移。
(7)压力表为1.6级,表壳公称直径为150mm;压力表安装在试验段两端部与管道轴线相垂直的支管上。
3.2打压试验程序:(1)在试验管段下游管端堵板预留管口与注水管连接好,将注水阀门打开,开始注水,向试验管段管道内注水,管道注水应从下游缓慢灌入,注入时在试验管段的上游管顶及管段中的凸起点设排气阀,管道注水工作应缓慢进行,保证管道内空气充分排出,防止管内产生气锤或水锤。
2015年气源开车前打压试漏方案一、打压试漏的目的气源装置原始开车之前,应进行相应设备及管道的打压试漏和气密试验。
气密试验的目的是清除一些重大泄漏隐患及质量问题,确保一次化工投料成功,开车后也不致因为系统气密性差,法兰、导淋、导压管等连接处发生泄漏而造成停车或其他意外事故。
二、打压试漏的范围1、造气系统:造气炉、汽包、废热锅炉2、脱硫系统:气体加热器、脱硫冷却器3、压缩系统:一段水冷器、二段水冷器、三段水冷器、四段水冷器4、脱碳系统:脱碳气冷却器、贫液冷却器、溶液换热器、再生气水冷器、再生气氨冷器5、精致系统:碱洗塔、精致分离器,干燥器AB三、打压试漏的准备工作1 准备好试漏所需的工具:滴瓶、肥皂水、小桶、记号笔、试验记录等。
2、准备好必要的盲板、垫片、四氟胶带及扳手等工具。
3、安全阀整定合格,处于动作状态。
4、仪表、调节阀、节流孔板、流量计等安装就位。
5、试验人员熟悉工艺流程和气密及泄漏率试验方案,并且已接受安全培训。
四、打压试漏的具体工作1、造气炉:将软水加到造气炉夹套中,制止汽包满液为止,观测汽包的水位是否下降和造气炉周边是否有渗水现象。
负责人:谷玉泉2、汽包:加满水,观测是否水位下降或汽包周围有渗水现象。
负责人:谷玉泉3、废热锅炉:将废锅下部人孔拆开,将废锅内灌满水,在下人孔处检查,是否有滴水现象。
负责人:谷玉泉4、气体加热器:将进蒸汽阀门接入空气,冷凝液出口阀门盲板堵死,将压力升至2公斤,观测压力表压力是否下降。
负责人:谷玉泉5、脱硫冷却器:将脱硫冷却器循环水一侧加满水,观测气体排污一侧是否有水流出。
负责人:谷玉泉6、一段水冷器AB:将冷却器循环水一侧通入循环水,观测气体排污口是否有水流出,负责人:王涛7、二段水冷器AB:将冷却器循环水一侧通入循环水,观测气体排污口是否有水流出,负责人:王涛8、三段水冷器AB:将冷却器循环水一侧通入循环水,观测气体排污口是否有水流出,负责人:王涛9、四段水冷器AB:将冷却器循环水一侧通入循环水,观测气体排污口是否有水流出,负责人:王涛10、脱碳气冷却器:将循环水一侧通入循环水或一次水,观测气体排污口是否有水流出,负责人:卢山11、贫液冷却器:将循环水一侧通入循环水或一次水,观测贫液排污口是否有水流出,负责人:卢山12、再生气水冷器:将循环水一侧通入循环水或一次水,观测再生气排污口是否有水流出,负责人:卢山13、再生气氨冷器:将再生气进出口法兰松开,用SO2检漏仪进行检查,是否有浓烟产生。
______________________________________________________________________________________________________________ 精品资料 1、工程概况: 天士力东北现代中药示范工厂项目一期,项目位于辽宁本溪市桓仁县天士力东北 现代中药资源有限公司厂区内,厂区占地面积 180 亩。 天士力东北现代中药示范工厂项目室外工程压力管道主要采用钢丝网骨架聚乙烯复合管安装。 2、试验段划分: 本工程管道安装完毕后,应做水压试验。试验压力为工作压力的1.5倍。且试验压力不应低于:给水为 0.9MPa;循环水为 0.9MPa;消防、喷淋管道为 1.4MPa。 3、施工组织: 3.1人员 项目经理:张旭光 现场技术负责人:栗民 质量负责人:刘颜博 3.2施工设备配备 大功率注水打压泵一台,水泵一台,压力表二块,dn400盲板两块,dn250盲板四块,dn160盲板四块,dn110盲板两块,打压泵和盲板注水口相配的PPR管十米,阀门两个及相关配套管件等。 4、施工方法 本工程采用水压试验法对管道强度及严密性试验 4.1管道试压前须做好以下工作: (1)对管道、节点、接口等外观进行认真检查。 (2)对管件逐一进行检查,特别是闸阀、排气阀检查其完整性,启闭灵活______________________________________________________________________________________________________________ 精品资料 性,有无破损现象,并是否处于开启状态,不合格的及时更换,未开启的及时开启。 (3)对支线管、支墩、后背进行检查,其一检查有无被其它施工单位施工时破坏或挖断等现象,其二检查管端打压盲板的牢固性,其三检查支墩强度是否达到强度要求、后背是否稳固。 (4)试压所需的机械、设备是否配备齐全,人员是否到位,技术交底是否落实。 (5)对试压设备、压力表、排气阀门等检测器具进行功能检查,并进行试用,保证检测器具的功能满足试验要求。 (6)试验如发生管道破裂或漏水等突发现象,是否有应及措施。 (7)试验所需的水源是否落实,水质是否良好,做好水源引接及排水疏导路线工作。 4.2闭水试验: (1)在试验管段下游管端堵板预留管口与注水管连接好,开始灌水。 (2)将注水阀门打开,开始注水,向试验管段管道内注水,管道注水应从下游缓慢灌入,注入时在试验管段的上游管顶及管段中的凸起点设排气阀,管道注水工作应缓慢进行,保证管道内空气充分排出,防止管内产生气锤或水锤。 (3)如发现管段末端堵板上预留管管口有水冒出,目测无气泡带出时,视注水完成,试验管段注满水后,再试压。 (4)打压时,用高压水泵加压,加压时应分级升压,逐级缓升,每升一级(0.5Mpa)应检查后背、支墩、管身及接口有无异常现象,当无异常时,再继续升压,并填写管道闭水试验记录表。 ______________________________________________________________________________________________________________ 精品资料 (5)水压升至试验压力(1.4Mpa)后,保持恒压15分钟,压力降不大于(0.02Mpa)然后降至设计压力停压30分钟,检查管道接口及管身有无渗漏破损,如无破损、漏水及异常现象后,管道强度试验为合格。管道闭水试验必须经由现场监理或甲方检查并验收,验收后方可进行下一步工序施工,否则需重新再做试验,直至验收合格为止。 (6)管道试压合格后,将试验设备全部撤下,堵好管头,并对管端做好保护,防止管内进入杂物、老鼠或其它小动物将管道堵死,将来导致闸、阀等管件失去使用功能或因小动物的腐烂而造成污染水质。 (7)如果管道初试不合格,则可能是管道沿线部位有跑漏现象,处理办法是立即停止试压,采用换管或是重新加堵板、换管件等措施处理。如渗漏现象不明显,则需从试压管段沿线进行认真排查,必要时需将管道周围的填土挖开,进行详细的检查,直至找到渗漏源头为止,其余按4.1-4.2条重复进行,直到合格为止。 5、安全施工措施: 5.1安全目标 零伤亡,零事故;施工人员入场岗前教育率100%。 5.2安全保障体系 项目部建立以项目经理为首,由安全员、工长、班组长等各方面的管理人员组成安全保证体系。 5.3安全保证措施 (1)建立严格的安全教育制度,坚持入场教育,坚持每周按班组召开安全教育会,培养施工安全意识,使安全工作切实落实到人。 ______________________________________________________________________________________________________________ 精品资料 (2)强化安全法制观念,严格执行安全工作文字意识,实行安全生产责任制,签订安全协议书,坚持特殊工种必须持证上岗制度。 (3)加强管理人员安全考核制度,增强安全意识、避免违章指挥。 (4)建立定期检查、突击检查和特殊检查相结合的安全检查形式,查思想、查管理、查制度、查现场、查隐患、查事故处理,发现问题立即整改,对于危急情况立即停工,及时采取措施排除险情。 (5)严格进行安全技术交底,严格按安全技术规程施工,防止各种违章指挥和违章作业行为的发生。加强管理人员安全考核制度,增强安全意识,避免违章指挥。 5.4安全施工措施 (1)管道打压试验安全技术措施 1)必须按规定配置操作人员,操作人员应经过安全技术培训,经考试合 格方可上岗且人员固定。 2)进入施工现场人员必须配戴安全帽,否则不允许进入施工区域作业。 3)基坑内作业时注意土壁的稳定性,因打压时,沟槽回填未全部完成,因此要注意沟槽边坡的稳定,特别是春天回暖,冻土开化,易造成塌方等重大安全事故,所以要随时观察边坡稳定,如发现有裂缝或可能有倾坍的征兆时,要立即撤离现场,并第一时间通知项目负责人,待安全险情排查后再继续施工。 4)打压过程中,一切无关人员一率不得靠近作业面,并配专人负责巡视。 5)在沟槽内运输打压设备时,走专用通道,严禁从沟槽外向沟槽内直接投放或是手传,防止砸伤和损坏打压设备。 6)打压段沟槽四周必须设置醒目的警示标志,要设置一定数量临时上下施______________________________________________________________________________________________________________ 精品资料 工扶梯,最少不得少于2部。 7)如需使用推土机或挖掘机配合抢修施工时,应设专人指挥,指挥人员应站在推土机侧面,确认沟槽内人员已撤至安全位置,方可向司机发出向基坑内推土的指令。 (2)临时用电安全技术措施 1)施工用电系统按设计规定安装完成后,必须经电气工程技术人员检查验收,确认合格并形成文件后,方可申请送电。 2)施工现场一旦发生触电事故,必须立即切断电源,抢救触电人员。严 禁在切断电源之前与触电人员接触。 3)架空线路终端与电源变压器距离超过50m的配电箱,其保护零线应做重复接地。 4)不得在输电线路下工作,在输电线路一侧工作,不论在任何情况下,机械的任何部位与架空输电线路的最近距离应符合安全操作规程要求。 5)施工现场低压供电系统应设置总配电箱、分配电箱和开关箱,实行三级配电。 6)电动工具应设置各自专用的开关箱,必须实行“一机一闸”制,严禁一个开关直接控制两台或两台以上用电设备。 7)电动工具的外露金属部分必须做好接零或保护接地。 8)施工照明必须搭设灯架,高度不得低于2m,并做好绝缘处理。在潮湿和易触及带电体场所的照明供电电压不应大于36V。 10)在施工作业区、施工道路、临时设施设置足够的照明,其照明度不低于有关规定。 ______________________________________________________________________________________________________________ 精品资料 11)施工用电设施的安装、拆卸和维护运行必须由电工负责,严禁非电工进行任何电气作业。 6、环保文明施工措施: 6.1目标 预防和降低环境污染,重要环境因素全部达标。节约资源、降低消耗;有效采取降尘压尘及降噪措施;对有毒有害废弃物实施不暴露及分类存放,集中消纳处理,垃圾及时清运。 6.2管理体系 加强领导,严格管理,落实责任制成立环境保护小组,项目经理任组长,有关部室负责人为组员,设专人兼管环保工作。环保工作在环保小组领导下,针对工地的情况,采取有关的环保措施,建立保护组织体系。 6.3保证措施 (1)按施工总平面布置位置堆放成品、半成品和原材料,所有材料要堆放整齐,有苫盖要求的要求进行苫盖。 (2)场内道路要平整、坚实、畅通,并设置相应的安全防护设施和安全标志。 (3)临时堆土采取苫盖,防止刮风起砂,污染环境。 (4)施工和生活中的废弃物运至指定消纳地点,有专人进行清扫。 (5)打压过程中,要严格用水制度,严禁跑冒滴漏现象发生。严禁乱排废水、废液、废气和固体废弃物。 (6)打压后管内积水,如需抽出,必须进行合理收集,用于洒水降尘或经处理后再利用,严禁现场随意排放。
