母线接地开关标准工艺安装
- 格式:pdf
- 大小:144.53 KB
- 文档页数:1

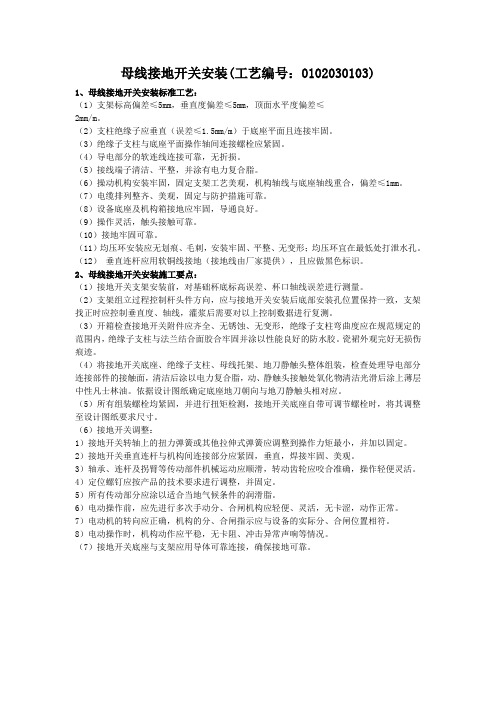

母线接地开关安装(工艺编号:010*******)1、母线接地开关安装标准工艺:(1)支架标高偏差≤5mm,垂直度偏差≤5mm,顶面水平度偏差≤2mm/m。
(2)支柱绝缘子应垂直(误差≤1.5mm/m)于底座平面且连接牢固。
(3)绝缘子支柱与底座平面操作轴间连接螺栓应紧固。
(4)导电部分的软连线连接可靠,无折损。
(5)接线端子清洁、平整,并涂有电力复合脂。
(6)操动机构安装牢固,固定支架工艺美观,机构轴线与底座轴线重合,偏差≤1mm。
(7)电缆排列整齐、美观,固定与防护措施可靠。
(8)设备底座及机构箱接地应牢固,导通良好。
(9)操作灵活,触头接触可靠。
(10)接地牢固可靠。
(11)均压环安装应无划痕、毛刺,安装牢固、平整、无变形;均压环宜在最低处打泄水孔。
(12)垂直连杆应用软铜线接地(接地线由厂家提供),且应做黑色标识。
2、母线接地开关安装施工要点:(1)接地开关支架安装前,对基础杯底标高误差、杯口轴线误差进行测量。
(2)支架组立过程控制杆头件方向,应与接地开关安装后底部安装孔位置保持一致,支架找正时应控制垂直度、轴线,灌浆后需要对以上控制数据进行复测。
(3)开箱检查接地开关附件应齐全、无锈蚀、无变形,绝缘子支柱弯曲度应在规范规定的范围内,绝缘子支柱与法兰结合面胶合牢固并涂以性能良好的防水胶。
瓷裙外观完好无损伤痕迹。
(4)将接地开关底座、绝缘子支柱、母线托架、地刀静触头整体组装,检查处理导电部分连接部件的接触面,清洁后涂以电力复合脂,动、静触头接触处氧化物清洁光滑后涂上薄层中性凡士林油。
依据设计图纸确定底座地刀朝向与地刀静触头相对应。
(5)所有组装螺栓均紧固,并进行扭矩检测,接地开关底座自带可调节螺栓时,将其调整至设计图纸要求尺寸。
(6)接地开关调整:1)接地开关转轴上的扭力弹簧或其他拉伸式弹簧应调整到操作力矩最小,并加以固定。
2)接地开关垂直连杆与机构间连接部分应紧固,垂直,焊接牢固、美观。
管型母线感应电压计算及接地开关的布置唐忠达【期刊名称】《《云南电力技术》》【年(卷),期】2019(047)005【总页数】3页(P65-67)【关键词】管型母线; 感应电压; 接地开关【作者】唐忠达【作者单位】南瑞集团有限公司南京211000【正文语种】中文【中图分类】TM740 前言管型导体主要有铝镁合金管母、铝锰合金管母两大类,因其具有肌肤效应小、电晕起始电压高、占地面积小、布置清晰等优点,在变电站中的应用已越来越广泛,且主要作主母线载流导体用。
具有双母线的配电装置,在应用管型导体作主母线时,如一段母线运行,另一段检修,由于电磁耦合效应,所检修的母线会存在电磁感应电压。
为保证检修安全,需在母线上装设一定数量的接地开关。
母线电磁感应电压与长期工作电流、故障电流、母线长度及母线间距等因素有关,而感应电压决定着接地开关的设置部位及数量[1],若设置不当,则会对人身安全造成很大的威胁。
1 管型母线感应电压计算在双母线的配电装置中,当一段母线仍在运行,而另一段母线停电时,由于电磁耦合,停电检修母线上会产生电磁感应电压。
施加于停电母线上的感应电压大致可以分成两种:长期工作电磁感应电压、瞬时电磁感应电压[2]。
1)长期工作电磁感应电压,是由工作中的母线通过正常工作电流产生的,作用是长期的。
2)瞬时电磁感应电压,是当工作母线发生三相或单相短路故障造成的,作用是瞬时的。
双母线布置如下图所示,假设1 M(Ⅰ母)运行,2 M(Ⅱ母)停电检修,由于电磁耦合效应,在2 M 上将出现电磁感应电压。
图1 双母线布置图当1 M 流过正常工作电流或三相短路电流时,在2 M 的 A2 相上产生的电磁感应电压最大。
在直接接地系统中,当1 M 中C1 相发生单相短路时,在2 M 的A2 相上产生的电磁感应电压最大。
因此,母线电磁感应电压计算可采用2 M 中的A2 相为准,并以此作为接地开关选择的条件。
1.1 长期工作电磁感应电压式中:UA2—A2 相母线单位长度的电磁感应电压(V/m);Ig—母线长期工作电流(A);XA2C1—2 M 中A2 相对1 M 中C1 相单位长度的平均互感抗(Ω/m);XA2B1—2 M 中A2 相对1 M 中B1 相单位长度的平均互感抗(Ω/m);XA2A1—2 M 中A2 相对1 M 中A1 相单位长度的平均互感抗(Ω/m);L—单组母线总长度(m);D—母线相间距离(m);D1 为两组母线相邻边相的间距(m)。
KYN28-12中置柜柜体装配工艺标准作业指导书KYN28-12中置柜柜体装配工艺标准作业指导书本指导书适用于KYN28-12中置柜总装配的标准,包括装配材料、工艺过程和质量要求等。
适用于标准配置零部件和部分用户选用零部件,通用于柜宽800和柜宽1000两种规格。
引用标准:JB/T5994-92装配通用技术条件。
装配材料包括待装配的零部件、外购件和标准件。
按照工艺清单上的项目和数量进行准备。
辅助材料包括补色油漆、玻璃胶、润滑油(牌号为铁霸L.D.L-1)和软布。
设备和工具包括气动拉铆母枪、有干燥装置的压缩空气源(工作压力1MPa,带调压阀和气动工具接头的压缩空气出口)、气动扳手(带外六角螺钉套筒S5.5S8S10S13S14S16S17S19)、气动吹尘枪、玻璃胶枪(备用)和五金工具(活络扳手、手锤、各类呆扳手、螺丝刀(一字和十字)、钢卷尺、尖嘴钳)。
部件装配包括拉铆件、母线加工件和装配件。
拉铆枪用于将铆螺母按照图纸规定的规格、数量、位置和方向铆接在板件上。
母线加工机用于按图纸规定的尺寸、数量、加工母线。
装配件则包括使用规定的紧固件将组成件装配为一体,装配关系和装配尺寸按图纸。
装配过程中,对后道共组位置不确定的,连接后暂可不紧固,留出余量以供后道共组调节,但所有紧固件在柜体装配完成后,要逐一确认是否已全部紧固。
同时,要严格核对零部件是否有错装和漏装。
装配过程中,对后道位置不确定的,连接后暂可不紧固,留出余量以供后道工序调节,但所有紧固件在柜体装配完成后,要逐一确认是否已全部紧固。
同时,要严格核对零部件是否有错装和漏装。
装配过程中,表面受到破损的应用相同颜色的涂料进行补漆。
同一批合同中,同一位置的紧固件应一致,零部件无色差,外观结构应统一。
根据合同要求,安装各类元器件和零部件,要求位置正确,连锁可靠。
气源压力根据要求的力矩值调节并用力矩扳手校正,以保证气动扳手拧紧螺栓时,能达到规定的力矩值。
力矩值见附录A。
国网公司输变电工程标准工艺变电工程(电气部分)编码名称考核标准工艺标准施工要点图例1 02 0 1 0 1 0 1主变压器、油浸式电抗器安装(1)防松件齐全完好;本体牢固稳定且与基础吻合。
每项2分,抽查2处,最多扣6分;(2)附件齐全,安装正确,功能正常,无渗漏油现象,套管无损伤、裂纹。
安装穿芯螺栓应保证两侧螺栓露出长度一致。
每项2分,抽查3处,最多扣10分;(3)本体两侧与接地网两处可靠连接。
外壳、机构箱及本体的接地牢固,且导通良好。
每项2分,抽查3处,最多扣6分;(5)电缆排列整齐、美观固定与防护措施可靠。
每项2分,抽查2处,最多扣4分;(6)均压环安装牢固、平整、无变形;均压环宜在最低处打泄水孔。
每项2分,抽查2处,最多扣4分;(7)气体继电器宜有防雨罩(厂家提供)每项2分,抽查2处,最多扣4分;(8)变压器套管与硬母线连接时应采取伸缩节等防止套管端子受力的措施。
每项2分,抽查2处,最多扣6分;(1)防松件齐全完好,引线支架固定牢固、无损伤;本体牢固稳定地与基础配合。
(2)附件齐全,安装正确,功能正常,无渗漏油。
(3)引出线绝缘层无损伤、裂纹,裸导体外观无毛刺尖角,相间及对地距离符合GBJ149—1990规定。
(4)外壳及本体的接地牢固,且导通良好。
(5)电缆排列整齐、美观,固定与防护措施可靠,有条件时采用封闭桥架,本体上消防感应线排列美观1)变压器运输无异常,冲击记录仪数值符合要求。
(2)基础(预埋件)水平误差<5mm。
(3)本体就位、附件吊装应满足产品说明书的要求,接口阀门密封、开启位置应预先检查。
(4)附件安装前应经过检查或试验合格。
新到绝缘油应按规范抽检,并符合相关标准。
(5)现场安装涉及的密封面清洁、密封圈处理、螺栓紧固力矩应符合产品说明书和相关规范的要求。
安装未涉及的密封面应检查复紧螺栓,确保密封性。
(6)抽真空处理和真空注油:1)真空残压要求:220~330kV≤133Pa,500kV≤133Pa(目标值13Pa),750kV≤13Pa;2)维持真空残压的抽真空时间:220~330kV不得少于8h,500kV不得少于24h,750kV不得少于48h;3)真空注油速率控制在6000L∕h以下,一般为3000~5000L/h,真空注油过程维持规定残压;4)500kV及以上变压器应按产品技术文件要求进行热油循环;5)密封试验:密封试验施加压力为油箱盖上能承受0.03MPa,24h无渗漏。
1、编制目的为认真贯彻落实国家电网公司关于《国家电网公司关于进一步提高工程建设安全质量和工艺水平的决定》(国家电网基建〔2011〕1515号)文件精神,全面落实省公司对晋中介休石河110kV变电站的施工工艺要求,保障晋中介休石河110kV变电站安装工程在工程建设过程中“标准工艺”全面应用,全方位提高工程质量管理水平,特编制标准工艺应用计划。
2、编制依据2.1《国家电网公司输变电工程施工工艺管理办法》(国网(基建/3)186-2014)2.2《国家电网公司关于进一步提高工程建设安全质量和工艺水平的决定(国家电网基建〔2011〕1515号)2.3《国家电网公司输变电工程标准工艺(一)施工工艺示范手册》变电电气部分(2011版)2.4《国家电网公司输变电工程标准工艺(二)施工工艺示范光盘》变电电气部分(2011版)2.5《国家电网公司输变电工程标准工艺(三)工艺标准库》变电电气部分(2011版)2.6《国家电网公司输变电工程标准工艺(四)典型施工方法》(第一辑)2.7《国家电网公司输变电工程标准工艺(四)典型施工方法》(第二辑)2012版2.8《国家电网公司施工项目部标准化工作手册》(110kV及以上变电工程分册)3、标准工艺应用组织机构1、组织机构:2、工作职责1)武虎云负责工程项目“标准工艺”的实施及检查。
2)刘成负责施工工艺创新和淘汰,及时的收集、整理及上报; 3)赵江荣组织对施工人员“标准工艺”的宣贯和培训,针对“标准工艺”的内容及控制要点,进行交底。
4)田丽春负责施工过程中“标准工艺”的落实和检查。
4、标准工艺应用1、结合本工程施工特点,符合“标准工艺”应用条件的单位工程如下:1)引用《国家电网公司输变电工程 标准工艺(一)施工工艺示范手册》项目经理:曹亮项目总工:武虎云专职质量员:孙文林造价员 郭 婷技术员 刘成专职安全员田丽春起重队安装二队安装一队保护班档案资料员 赵江荣序号章节项目名称适用范围计划应用执行时间检查人1 第37章变压器安装施工工艺变电工程110—750kV变压器安装2015年-2016年武虎云孙文林2 第39章支柱式断路器安装施工工艺35—750kV支柱式SF6断路器安装2015年-2016年武虎云孙文林3 第40章隔离开关安装施工工艺35—750kV电压等级隔离开关安装2015年-2016年刘成孙文林4 第41章TA、TV、CT和避雷器安装施工工艺TA(CT)、TV(PT)、CVT、普通阀式和金属氧化锌避雷器的安装2015年-2016年刘成孙文林5 第42章干式电抗器安装施工工艺阻波器、高压干式限流电抗器和并联补偿电抗器安装2015年-2016年刘成孙文林6 第43章电容器组安装施工工艺无功补偿电容器组安装2015年-2016年刘成孙文林7 第45章软母线安装施工工艺35—750kV电压等级软母线安装2015年-2016年武虎云孙文林8 第47章设备引线和连接线安装施工工艺35kV及以上电压等级设备引线和连接线安装2015年-2016年刘成孙文林9 第48章接地装置安装施工工艺镀锌扁钢接地线、裸铜线和铜排接地线施工2015年-2016年武虎云孙文林10 第50章变电站电缆支架安装施工工电缆沟架及电缆层架施工2015年-2016年刘成艺孙文林11 第51章屏柜(端子箱)安装施工工艺变电工程各类配电盘、保护盘、控制盘、屏、台、箱和成套柜安装2015年-2016年刘成孙文林12 第52章变电站电缆保护管施工工艺电缆保护管安装施工2015年-2016年刘成孙文林13 第53章电缆敷设施工工艺低压动力电缆、控制电缆、通信电缆和光缆的敷设施工2015年-2016年刘成孙文林14 第54章电缆二次接线施工工艺各种盘、柜、端子箱内的二次接线2015年-2016年武虎云孙文林15 第55章直流装置与蓄电池组施工工艺直流配电装置;直流充电装置安装试验;免维护蓄电池组安装、试验2015年-2016年武虎云孙文林16 第58章高压电缆敷设及电缆头制作安装施工工艺6-35kV交联聚乙烯绝缘高压电缆敷设和电缆头制作2015年-2016年武虎云孙文林17 第59章电缆防火封堵施工工艺电缆防火封堵2015年-2016年刘成孙文林合计17项引用《国家电网公司输变电工程标准工艺(二)“施工工艺示范光盘》电气一次安装专辑序号项目名称计划培训学习时间培训人备注1 变压器安装施工工艺2015年10月刘成、孙文林2 支柱式断路器安装施工工艺2015年10月刘成、孙文林3 隔离开关安装施工工艺2015年10月刘成、孙文林4 互感器和避雷器安装施工工艺2015年10月刘成、孙文林5 干式电抗器安装施工工艺2015年10月刘成、孙文林6 电容器组安装施工工艺2015年10月刘成、孙文林7 软母线及连接线安装施工工艺2015年10月刘成、孙文林8 接地装置安装施工工艺2015年10月刘成、孙文林合计8项电气二次安装专辑序号项目名称计划培训学习时间培训人备注1 电缆支架施工工艺2015年10月刘成、孙文林2 屏柜(端子箱)安装施工工艺2015年10月刘成、孙文林3 电缆保护管施工工艺2015年10月刘成、孙文林4 电缆敷设施工工艺2015年10月刘成、孙文林5 电缆二次接线施工工艺2015年10月刘成、孙文林6 直流装置与蓄电池组安装施工工艺2015年10月刘成、孙文林7 电缆防火封堵施工工艺2015年10月刘成、孙文林合计7项引用«国家电网公司输变电工程标准工艺(三)“工艺标准库»序号“标准工艺”名称“标准工艺”编号应用部位检查人备注1 主变压器、油浸式电抗器安装01020101011#、2#主变压器安装孙文林2 主变压器接地引线安装01020101021#、2#主变压器安装孙文林3 中性点隔离开关安装01020102011#、2#主变压器中性点附件安装孙文林4 中性点电流互感器安装01020102021#、2#主变压器中性点附件安装孙文林5 中性点避雷器安装0102010203 1#、2#主变压器中性点附件安装孙文林6 干式站用变压器安装0102020102变压器安装孙文林7 配电盘(开关柜)安装010202020135kV、10kV开关柜安装孙文林8 绝缘子串组装0102030101 软母线安装孙文林9 母线接地开关安装0102030103 母线接地开关安装孙文林10 软母线安装0102030104 110kV、35kV软母线安装孙文林11 引下线及跳线安装0102030105 110kV、35kV设备引连线安装孙文林12 矩形母线安装0102030108 1#、2#主变35kV侧母线安装孙文林13 断路器安装0102030201 110kV断路器安装孙文林14 隔离开关安装0102030202 110kV隔离开关安装孙文林15 电流、电压互感器安装0102030203110kV电流、电压互感器安装孙文林16 避雷器安装0102030204 110kV避雷器安装孙文林17 穿墙套管安装0102030205 10kV穿墙套管安装孙文林18 干式电抗器安装0102030207 无功补偿装置安装孙文林19 装配式电容器安装0102030208 无功补偿装置安装孙文林20 放电线圈安装0102030210 无功补偿装置安装孙文林21 屏、柜安装0102040101 保护屏、柜安装孙文林22 端子箱安装0102040102 智能控制柜安装孙文林23 二次回路接线0102040104 二次电缆接线孙文林24 蓄电池安装0102040201 1#、2#蓄电池安装孙文林25 电缆管配电及敷设工程0102050101全站电缆埋管孙文林26 电缆沟内支架制作及安装0102050201全站电缆支架安装孙文林27 穿管电缆敷设0102050302 全站穿管电缆敷设孙文林28 支、吊架上电缆敷设0102050303全站支、吊架上电缆敷设孙文林29 电力电缆终端制作及安装0102050401无功补偿装置高压电缆敷设安装孙文林30 电缆沟内阻火墙0102050501 全站防火封堵孙文林31 孔洞、管口封堵0102050502 全站防火封堵孙文林32 盘、柜底部封堵0102050503 全站防火封堵孙文林33 设备接地安装0102060204 全站设备接地孙文林34 屏柜内接地安装0102060205 二次屏柜接地孙文林引用«国家电网公司输变电工程标准工艺(四)典型施工方法»(第一辑)序号工程编号项目名称计划应运执行时间负责人1 GWGF029-2010-BD-DQ主变压器安装典型施工方法2014年9月武虎云、孙文林2 GWGF030-2010-BD-DQ断路器安装典型施工方法2014年9月武虎云孙文林2、“标准工艺”应用保障措施1)施工技术人员到现场进行实地勘察,结合本工程特点,编制具有针对性的施工技术措施、安全保证措施及质量保证措施等施工作业指导方案。
前言本标准是根据《国家发展改革委办公厅关于印发2006年行业标准项目计划的通知》(发改办工业【2006] 1093号)的安排对SDJ 5-1985《高压配电装置设计技术规程》的修订。
原水利电力部颁发的SDJ5 -1985《高压配电装置设计技术规程》自实施以来,在电力工程配电装置的设计选型、设备布置中起到了重要的指导作用,为发电厂、变电站配电装置的设计、优化、创新提供了科学的技术依据。
随着国内外电气技术和电力建设的发展,各种新技术、新产品和新设备在配电装置中的应用以及我国能源政策的进一步修订,SDJ 5-1985中制定的设计标准及部分条款已不能适应技术发展的要求和电力行业发展的需要。
本次修订工作,是根据当前国家的技术、经济政策,结合近20年来电力工程建设和运行经验进行的。
与SDJ 5-1985相比,除保留了其适用的条文外,还补充增加了以下内容:1) 使用范围;2) 引用标准;3) 环境条件;4) 气体绝缘金属封闭开关设备(GIS)的使用范围及规定;5) 变压器及其他带油电气设各防火要求。
6) 配电装置对建筑物及构筑物的要求;7) 屋内配电装置采光、通风及防风沙、防污秽的要求;8) 屋外配电装置内继电保护小室的防护要求。
本标准实施后代替SDJ5- 19850本标准的附录A、附录B、附录C、附录D和附录E为资料性附录。
本标准由中国电力企业联合会提出。
本标准由电力行业电力规划设计标准化技术委员会归口并负责解释。
本标准主要起草单位:西北电力设计院。
本标准参加起草单位:长江勘测规划设计研究院。
本标准主要起草人:曹永振、张蜂蜜、石凤翔、张晓江、杨月红、穆华宁、杜晓东、伍小艾、阳少华、邵建雄、计绿野、毛永松。
本标准首次发布时间:1985年9月17日;本次为第一次修订。
范围本标准规定了发电厂和变电站新建工程中3kV-500kV高压配电装置设计的基本要求。
本标准适用于发电厂和变电站工程中交流3kV-500kV新建配电装置的设计。
浅谈母线接地开关的合理配置
赵丽华;郭相国
【期刊名称】《重庆电力高等专科学校学报》
【年(卷),期】2010(015)002
【摘要】从保证电器检修人员安全角度出发,分析高压配电装置中母线接地开关的配置原则,并以实际工程设计实例为依托进行论证.
【总页数】3页(P21-23)
【作者】赵丽华;郭相国
【作者单位】中南电力设计院,湖北,武汉,430071;中南电力设计院,湖北,武
汉,430071
【正文语种】中文
【中图分类】TM56
【相关文献】
1.一种6kV交流金属封闭开关设备母线接地开关与母线进线断路器闭锁装置改造方案 [J], 陈聪平
2.化工厂220kV母线接地开关选择的探讨 [J], 杨帆
3.浅谈变电站母线接地开关的合理设置 [J], 夏海东
4.管型母线感应电压计算及接地开关的布置 [J], 唐忠达
5.220kV GIS母线快速接地开关异响诊断 [J], 乔胜亚;朱晨;李光茂;杨森;周鸿铃因版权原因,仅展示原文概要,查看原文内容请购买。
SVG功率柜设备安装施工方案1引用规范及技术标准1.1 《电气装置安装工程高压电器施工及验收规范》GB50147—2010;1.2 《电气装置安装工程母线装置施工及验收规范》GB50149—2010;1.3 《电气装置安装工程质量检验及评定规程》DL/T5161-2002;1.4 《电力建设安全工作规程》(变电所部分)DL5009.3-2013;1.5 东北电力设计院工程施工设计图;1.6 设备厂有关技术资料;1.7 《工程建设标准强制性条文》电力工程部分;1.8 国家电网公司《输变电工程施工工艺手册》变电工程部分。
2工程概况及主要工程量1.1.1 概况从节能环保及响应速度方面考虑,在升压变电站35KV母线上装设静止型动态无功补偿装置,本期拟采用每段母线设置1组容量为±30MVar的SVG直挂型电压无功补偿装置。
电压无功补偿装置包括电抗器、功率柜、启动柜等。
由于工程所在地处于重度盐污环境中,建议SVG采用水冷冷却方式。
计划用于本工程的主要机械设备见表1O5施工进度计划施工进度计划见表2。
6.1基础槽钢安装6.1.1配电室内用水平仪进行基础型钢的找正,先找出基础型钢的最高点,固定此点,以此点为基础,再调整其他点的高度进行找平;就地盘柜用水平尺进行找正。
1.1.2 安装基础型钢时,应按图纸设计规定的尺寸进行安装。
1.1.3 基础型钢全长的不直度应小于5mm,全长的水平度的偏差应小于5mm,位置误差及不平行度小于5mm∕全长。
1.1.4 基础型钢应有明显接地,且接地点不少于两点,与主接地系统连在一起。
6.2 设备倒运、开箱6.2.1 设备运输过程中,要保证人身、设备安全、运输时要用力一致、平稳、不许撞击、剧烈震动。
盘就位后,应仔细核对型号(标识)、规格、内部元件是否与图纸相符,对于缺件与损坏件应做好记录,上报物资部。
6.2.2 设备开箱地点应在安装地点附近,拆箱时要保证设备、人身安全,包装板堆放到固定地点,以防钉子扎脚,拆箱时物资部、厂家、监理及其他有关人员到场,对设备进行外观检查,检查型号、规格应符合设计要求,设备无损伤,附件、备件符合图纸设计要求并齐全,产品的技术文件齐全,盘柜外表漆层有无划伤。
超高压输电公司直流隔离开关与接地开关设备监造标准1、总则《超高压输电公司直流隔离开关与接地开关设备监造标准》旨在规范监造单位和监造人员在直流隔离开关与接地开关监造工作中的关键见证点及要求,由设备监造单位和监造人员负责落实,不替代供应商的质量管理责任和质量管理体系。
2、适用范围本标准适用于公司采购的直流隔离开关与接地开关设备的监造工作。
3、监造依据性文件3.1合同与技术协议(1)设备监造委托合同和授权通知书;(2)被监造设备的合同谈判纪要、设计联络会纪要、设计冻结会纪要;(3)被监造设备的采购合同技术文件与工期约定部分;(4)设备供货协调会议纪要;(5)设备供货的工期进度表及调整通知;(6)与监造相关的通知、传真;(7)业主方的监造档案规范要求,创国家优质工程档案规范要求。
3.2标准如果以下这些标准内容有矛盾时,应按最高标准的条款执行或按双方商定的标准执行。
凡是注日期的引用文件,仅注日期的版本适用于本标准。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本标准。
GB/T26429设备工程监理规范GB/T900.20电工名词术语:高压开关设备GB/T25091高压直流隔离开关和接地开关GB1985高压交流隔离开关和接地开关GB50150电气装置安装工程电气设备交接试验标准GB16927高压试验技术GB/T4585交流系统用高压绝缘子的人工污秽试验(IEC60507:1991,IDT)GB/T11022高压开关设备和控制设备标准的共用技术要求(EQVIEC60694:0996)GB/T13498高压直流(HVDC)输电术语(IEC60633:1998,1DT)GB13540高压开关设备抗地震性能试验(IEC62271・2:2003,Me)D)GB/T20635特殊环境条件高原用高压电器的技术要求IEC62271-1高压开关设备和控制设备■第1部分:共用技术条件IEC60694高压开关设备和控制设备的共用技术条件IEC62271-102高压交流隔离开关和接地开关ISO9001质量体系一在设计/开发,生产,安装和维修的质量保证模式D1/T586电力设备监造技术导则D1/T399±80OkV及以下直流输电工程主要设备监理导则D1/T486交流高压隔离开关和接地开关订货技术条件D1/T593高压开关设备和控制设备标准的共用技术要求3.3企业的产品技术文件1)直流隔离开关和接地开关技术文件、图纸2)直流隔离开关和接地开关工艺文件3)直流隔离开关和接地开关试验大纲和方案4、监造准备4.1文件准备1)超高压公司有关设备监造的标准和制度2)订货合同及其附件(含:订货技术协议)3)产品设计文件(含:设计联络会纪要、设计更改单等)4)供应商的工艺文件5)监造大纲6)超高压公司相关的技术要求文件7)相关的国标、行标8)供应商的质量管理体系文件9)经委托人和供应商确认(签署)的其它相关文件4.2供应商生产情况监造人员了解并熟悉供应商的状况。
