:工程造价里成本测算步骤经典
- 格式:doc
- 大小:28.50 KB
- 文档页数:2
工程造价㎡汇总表及成本测算方法01全现浇结构住宅楼包括建筑、装饰、采暖、给排水(含中水)、消防、通风、照明、动力、消防报警、电梯、可视对讲、有线电视、电话、防雷接地等十四个专业。
含电梯、消防、通风设备,普通灯具;公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,普通洁具、喷洒头。
外墙外保温粘贴聚苯板,泰柏板隔墙,混凝土为预拌混凝土,土方运距20公里以内。
每平米造价1850.98元,其中:建筑工程:1011.17元;电气工程:220.54元;管道工程:316.81元;通风工程:302.46元;02全现浇结构板式小高层住宅楼包括建筑、装饰、采暖、给排水(冷水、热水、中水、排水、雨水)、消防、照明、动力、弱电、电梯、防雷接地等十个专业。
外墙保温聚苯板随混凝土浇注,外墙内保温粘贴水泥聚苯板,单层轻质陶粒混凝土条板隔墙,双侧通常采光井,采暖系统为分户计量,混凝土为预拌混凝土,不含消防报警、配电箱及多功能户门。
土方运距5公里以内。
每平米造价1442.17元,其中:建筑工程:803.59元;装饰工程:306.62元;电气工程:238.65元;管道工程:81.16元;通风工程:12.15元;03全现浇结构板式住宅楼包括建筑、装饰、给排水(含泵房)、通风、照明、动力、弱电、电梯、防雷接地等九个专业。
公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,本工程采暖用电膜采暖,只做埋管,外窗为落地窗。
含消防、居室门、卫生洁具,混凝土为预拌混凝土,土方运距20公里以内。
每平米造价1360.43元,其中:建筑工程:730.56元;装饰工程:174.30元;电气工程:248.45元;管道工程:207.12元;04全现浇结构塔楼包括建筑、装饰、采暖、给排水、消防、通风、照明、动力、弱电、防雷接地等十个专业。
公共部分楼梯间、电梯间地面为水泥砂浆整体面层,天棚、内墙面底层刷耐水腻子,面层擦洗涂料。
含给排水、消防、通风设备,不含电梯、卫生洁具,弱电(电视、电话、综合布线)只埋管不穿线。
建筑工程成本测算大全建筑工程成本测算是建筑项目管理中非常重要的一项任务。
正确的成本测算可以帮助项目经理合理控制成本,确保项目能够按计划进行。
本文档将介绍建筑工程成本测算的大致步骤和常见方法,希望能对建筑项目管理人员提供有用的参考。
成本测算步骤1. 目标确定:在开始测算之前,首先要明确测算的目标和范围。
确定测算的具体要求,并与项目经理和相关方进行充分沟通,确保双方对测算目标有共识。
2. 数据收集:收集与建筑项目相关的数据,包括设计图纸、材料清单、人工成本、设备租赁费用等。
确保数据的准确性和完整性,避免遗漏重要信息。
3. 成本估算:根据收集到的数据,进行成本估算。
可以使用成本估算软件或者相关的数学模型进行计算,得出初步的成本估算结果。
4. 成本分析:对成本估算结果进行分析,了解成本的主要构成和分布情况。
通过分析,可以确定影响成本的主要因素,并进行针对性的优化和控制。
5. 成本核算:将成本测算结果与实际成本进行比较,进行成本核算。
通过核算,可以评估测算的准确性和可靠性,并进行修正和调整。
6. 成本控制:根据成本核算结果,采取相应的成本控制措施,确保项目的成本始终在可接受的范围内。
可以通过优化设计、采购策略调整、施工方式改进等方式进行成本控制。
常见的成本测算方法1. 经验法:根据类似项目的历史数据进行测算。
通过查阅和整理已经完成的类似项目的成本数据,可以得出一个初步的成本估算值。
2. 参数法:根据项目的特征参数进行测算。
通过对项目的特征参数,如建筑面积、建筑高度、结构类型等,与已经完成的类似项目进行比对,可以得出一个相对准确的成本估算结果。
3. 专家评估法:通过请教相关专家,得出成本测算结果。
可以请教建筑师、工程师、造价师等专业人员,根据其丰富的经验和专业知识,对项目进行成本测算。
4. 三角法:通过建立成本三角,确定测算的上限、下限和最有可能值。
通过对不同参数的取值范围进行限制和假设,可以得到一个合理的测算范围。
造价人必备之工程预算成本测算思路1熟悉招标文件的图纸这个时候要注意的就是有没有比较少见的材料及工艺,如果有,应该尽快准备好其材料价格或分包价格。
2搜集材料价格主要是大宗材料。
如商品砼及钢筋、水泥的价格(注意考虑税的因素),砖块的价格,这里要注意就是要看招标合同的要求,如果是总价合同,那么我们不仅仅是看到眼前的价格,还要关注材料的走势,这个时候要多问问长期合作的一些材料商,他们的材料价格信息比较灵通。
多年的从商经验造就他们对材料市场的敏感。
另外也要多关注国家相关政策,也就是大环境的走向。
很多城市的工程材料商都是当地的黑道垄断的,这样价格要高出市场平均价格的。
总之:这一关要多花点心思。
要不然要出大错的啊,另外注意留点余量啊。
3确定人工价格其实大家都知道,土建、安装定额里的人工费给那些清包工老板人家都不愿意做的,因为太低了,按照现在比较普通的都是由包工队清包劳务,按混凝土工,粉刷工,钢筋工,木工几大工种分包。
如果有长期合作的队伍,可以让他们看了图纸后给一个报价,一般来说他们都是报得很准的,按照经验。
混凝土工主体阶段普通的框架结构一般是35元/㎡左右,包括基础主体混凝土,填充墙(一般基础按一层建筑面积计算),钢筋工280一吨含扎丝,粉刷一般是30元/㎡左右,木工30元/平方。
注意:各个工程的特点不同,质量要求,工期要求不一样,这个价格波动较大,如要创杯的工程,泥工木工价格较高,高层剪力墙结构木工价格和钢筋工价格要加高,隔墙较少的厂房,泥工价格可以减少。
商品砼的工程泥工减少价格。
工期加快的工程,木工的价格变动较大。
现场经验较少或刚毕业的同行不要乱来,多问问现场一线的施工员(尤其是那种包清工出身的施工员)或者是施工项目经理,他们比较在行。
☞啪啪时少妇和少女的区别···4算工程量这个工作很简单没什么好说的,就是一点:统筹计算,事半功倍!5组综合单价这关也是影响中标与否的关键一步,特别是很多的工程已经开始清单报价了,价格的风险对施工单位来说更加重要。

工程成本测算实用技巧一、工程成本测算方法1.计算工程量。
这个工作很简单,就是一点:统筹计算,事半功倍。
2.组综合单价。
这也是影响中标与否的关键一步,特别是很多的工程已经开始清单报价,价格的风险对我们施工单λ来说更加重要。
一定要根据材料价格信息和已调查到的人工价格(分摊到里面)。
3.测算综合单价。
工程子项很多,但是占造价大部分的就那几个项目,一般对这几个项目进行测算:混凝土.钢筋.外架.模板(措施费).地砖.外墙高级装修如干挂。
下面对以上几个单项说说我的过程:(1)混凝土:ÿ一个单价不外乎人工.材料.机械三大块(管理费等等另外计算),人工不要照定额上的人工费,因为不准的,人工费按清工价格(包工队或公司不购材料只出人工技术和施工工艺的一种做法)另行计算。
机械费按现场总配置的机械设备按总工期总费用(折旧或租费)统一计算,机械人工就不管了,因为一般都是由清工合同中包含的。
我们仅仅算一个材料费就够了。
以C25混凝土为例:a.配比含量分析。
通过当地的其他工程相同材料产地的同级配比看看水泥砂石水泥含量是多少,如果û有,可以到工程所在地的实验室找找。
级配单的级别一般要高过实际设计等级的。
还要看工程所在地附近的材料情况。
这些要在投标的勘察摸清楚。
如果是商品混凝土的话就更简单了。
通过级配分析出整个工程的水泥砂石用量,注意:不要去分什ô梁板柱什ô的,只要是混凝土都放到这里分析。
b.损耗量分析。
分析好了之后就是对混凝土的损耗进行分析。
大家都知道混凝土的损耗量一般是3%。
但是大家有û有注意到,混凝土的工程量计算是不扣除钢筋体积的,而钢筋的比重是7.85t/m³,也就是说一个10000 ㎡的工程,按含钢量50kg/㎡的话,就有500吨的钢筋,也就是说钢筋占了64m³的混凝土,这64m³的混凝土可以用来完成一个普通的300 ㎡框架结构的一个标准层。
工程成本测算实用技巧
1.计算工程量。
这个工作很简单,就是一点:统筹计算,事半功倍。
2.组综合单价。
这也是影响中标与否的关键一步,特别是很多的工程已经开始清单报价,价格的风险对我们施工单来说更加重要。
一定要根据材料价格信息和已调查到的人工价格(分摊到里面)。
3.测算综合单价。
工程子项很多,但是占造价大部分的就那几个项目,一般对这几个项目进行测算:混凝土.钢筋.外架.模板(措施费).地砖.外墙高级装修如干挂。
下面对以上几个单项说说我的过程:
(1)混凝土:一个单价不外乎人工.材料.机械三大块(管理费等等另外计算),人工不要照定额上的人工费,因为不准的,人工费按清工价格(包工队或公司不购材料只出人工技术和施工工艺的一种做法)另行计算。
机械费按现场总配置的机械设备按总工期总费用(折旧或租费)统一计算,机械人工就不管了,因为一般都是由清工合同中包含的。
我们仅仅算一个材料费就够了。
以C25混凝土为例:
a.配比含量分析。
通过当地的其他工程相同材料产地的同级配比看看水泥砂石水泥含量是多少,如果有,可以到工程所在地的实验室找找。
级配单的级别一般要高过实际设计等级的。
还要看工程所在地附近的材料。
建筑工程造价成本测算的步骤境由心生 -发布于:2011-04-17-复制文章地址 -转发到 QQ 微博1、首先应该是熟悉招标文件和图纸啦,这个时候要注意的就是有没有比较少见的材料及工艺,如果有,应该尽快准备好其材料价格或分包价格。
2、接下来我一般是搜集材料价格,主要是大宗材料。
如商品砼及钢筋、水泥的价格(注意考虑税的因素,砖块的价格,这里要注意就是要看招标合同的要求,如果是总价合同,那么我们不仅仅是看到眼前的价格, 还要关注材料的走势, 这个时候要多问问与我们长期合作的一些材料商, 他们的材料价格信息比较灵通。
多年的从商经验造就他们对材料市场的敏感。
另外也要多关注国家相关政策, 也就是大环境的走向。
还有就是如果在北方的话, 很多城市的工程材料商都是当地的黑道垄断的, 这样价格要高出市场平均价格的。
总之:这一关要多花点心思。
要不然要出大错的啊,另外注意留点余量啊。
3、接下来就是确定那些人工价格,其实大家都知道,土建、安装定额里的人工费给那些清工老板人家都不愿意做的, 因为太低了嘛: , 按照现在比较普通的都是由包工队清包劳务, 按混凝土工,粉刷工,钢筋工,木工几大工种分包。
如果有长期合作的队伍,可以让他们看了图纸后给我们一个报价, 这个东西一般来说他们都是报得很准的, 按照我的经验。
混凝土工主体阶段普通的框架结构一般是 35元 /㎡左右, 包括基础主体混凝土,填充墙(一般基础按一层建筑面积计算,钢筋工 280一吨含扎丝,粉刷一般是 30元 /㎡左右,木工 30元 /平方。
注意:各个工程的特点不同,质量要求,工期要求不一样,这个价格波动较大,如要创杯的工程, 泥工木工价格较高, 高层剪力墙结构木工价格和钢筋工价格要加高, 隔墙较少的厂房,泥工价格可以减少。
商品砼的工程泥工减少价格。
工期加快的工程,木工的价格变动较大。
现场经验较少或刚毕业的同行不要乱来, 多问问现场一线的施工员 (尤其是那种包清工出身的施工员或者是施工项目经理,他们比较在行。

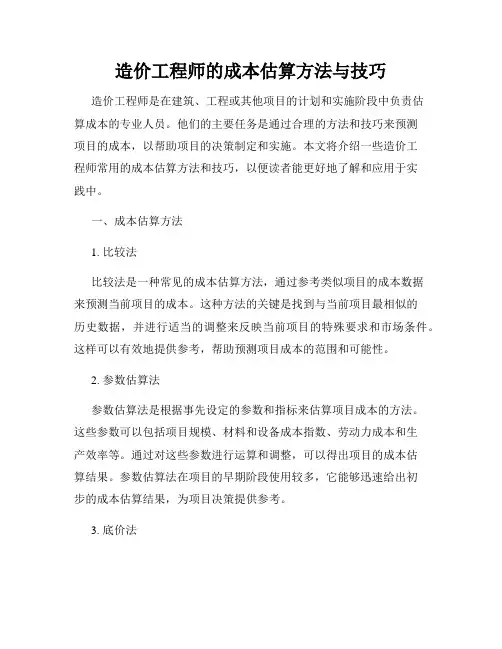

造价工程师的成本估算方法与技巧造价工程师是在建筑、工程或其他项目的计划和实施阶段中负责估算成本的专业人员。
他们的主要任务是通过合理的方法和技巧来预测项目的成本,以帮助项目的决策制定和实施。
本文将介绍一些造价工程师常用的成本估算方法和技巧,以便读者能更好地了解和应用于实践中。
一、成本估算方法1. 比较法比较法是一种常见的成本估算方法,通过参考类似项目的成本数据来预测当前项目的成本。
这种方法的关键是找到与当前项目最相似的历史数据,并进行适当的调整来反映当前项目的特殊要求和市场条件。
这样可以有效地提供参考,帮助预测项目成本的范围和可能性。
2. 参数估算法参数估算法是根据事先设定的参数和指标来估算项目成本的方法。
这些参数可以包括项目规模、材料和设备成本指数、劳动力成本和生产效率等。
通过对这些参数进行运算和调整,可以得出项目的成本估算结果。
参数估算法在项目的早期阶段使用较多,它能够迅速给出初步的成本估算结果,为项目决策提供参考。
3. 底价法底价法是一种将项目成本估算结果设置在一个最低限度的方法。
通过选择最低成本的材料和设计方案,以及优化工艺和施工方案,来实现在有限成本下的最佳效果。
底价法要求造价工程师具备丰富的行业经验和专业知识,能够准确判断各种因素对项目成本的影响,并合理优化各项指标,以达到成本和质量的平衡。
二、成本估算技巧1. 疏散模型疏散模型是一种成本估算的重要技巧,它通过将项目分解为多个子项目来预测成本。
将整个项目进行细分,可以更加准确地估算出每个子项目的成本,并考虑各个子项目之间的关联性进行综合分析。
这种方法能够帮助造价工程师避免忽略某些重要的成本要素,并提供项目整体成本的详细信息。
2. 专家咨询专家咨询是一种获取成本估算信息的重要途径,通过请教行业内的专业人士来获取他们的经验和见解,能够提高成本估算的准确性。
与专家交流可以获取行业内前沿的信息和最新的成本数据,同时也可以借鉴他们的经验和技巧,从而提高自身的成本估算能力。
建筑工程如何测算成本
建筑工程测算成本是一个复杂的过程,需要考虑多个因素。
以下是测算建筑工程成本的一般步骤:
1. 项目概况:首先,需要了解项目的概况,包括建筑类型、规模、用途等信息。
这将有助于确定测算的范围和依据。
2. 工程量计算:根据建筑图纸和设计方案,确定各种材料、设备和劳动力的工程量。
这包括各种工程分部分项的数量、长度、面积等。
3. 材料和设备价格:根据市场调查或询价,确定各种材料和设备的价格。
可以通过与供应商洽谈获取最准确的价格信息。
4. 劳务费用:根据建筑工程的工程量和工期,计算劳务费用。
这包括工人的工资、保险、福利和工时。
5. 建筑工程间接费用:除了直接成本,还需要考虑建筑工程的间接费用,如管理费用、安全费用、设备维护费用等。
这些费用通常以工程总费用的百分比形式计算。
6. 风险和利润:考虑到工程风险和利润,通常将一定的风险费用和利润率预留在工程造价中。
7. 汇总和审核:将以上各项成本进行汇总,并进行审核和校验,确保数据的准确性和合理性。
需要注意的是,建筑工程成本的测算是一个动态过程,随着工程进展和市场变化,成本也会发生变化。
因此,在进行测算时,需要密切关注材料和设备价格的波动,及时进行调整。
同时,还应当充分考虑可能的风险和不可预见的因素,以确保测算结果的可靠性。
简述工程造价的计算步骤工程造价的计算步骤这事儿,可得好好跟你说道说道。
一、基本动作要领1. 收集资料- 首先呢,就是要收集各种各样的资料啊。
就像是咱要做饭,先得把食材都准备好一样。
这资料包括工程图纸,这个可太重要了,就跟菜谱似的,上面啥都画得明明白白的,建筑的尺寸啊形状啊之类的。
还有工程招标文件,如果是有招标的工程的话,这就好比是比赛规则,告诉咱要遵循啥样的标准来算造价。
另外呢,施工组织设计也不能少啊,它能告诉咱们工程的施工顺序、方法那些。
- 我之前就做错过,忘记仔细看施工组织设计了。
本来以为一个小工程的土方运输距离就那么点儿,结果施工组织设计写了个不一样的距离,最后总价就差了不少。
所以这里一定要小心,得把所有资料都研究透喽。
2. 划分工程项目- 接下来就是划分工程项目啦。
这就像把菜啊肉啊按照菜系或者做法分分类。
把工程根据结构部位、施工工艺等划分成好多小的项目,像什么基础工程、主体结构工程、装饰装修工程这些。
这一步比较麻烦的是容易混淆的项目划分。
比如说柱基和柱身有时候界限就不太明确,我就吃过亏,把工程量计算错了。
所以在这儿一定要对照着定额规定来划分。
3. 计算工程量- 这是工程造价计算很关键的一步呢。
按照划分好的工程项目,根据定额的计算规则来计算各个项目的工程量。
比如说计算墙面抹灰面积,就得扣除门窗洞口啥的,千万别算错了。
算工程量就像给各个食材称重一样,得精确,一点都不能错。
这一步我试过好多次,每一个数据都得认真对待,不能凭感觉来。
要是这个弄错了,后面的造价肯定也是错的。
可以画个简单的示意图,比如计算房间的面积,画个长方形,标上长和宽,这样计算起来就不容易出错。
4. 套用定额- 工程量出来了,就该套用定额了。
定额啊,就好比是市场上那些烹饪的标准,这个菜卖多少钱一份,那个菜卖多少钱一份。
我们找到对应的定额子目,查出人工、材料、机械的单价和消耗量等。
这里容易做错的地方就是定额套用错误,比如把应该套用混凝土垫层定额的地方套用成了基础定额,这俩价格可不一样呢。

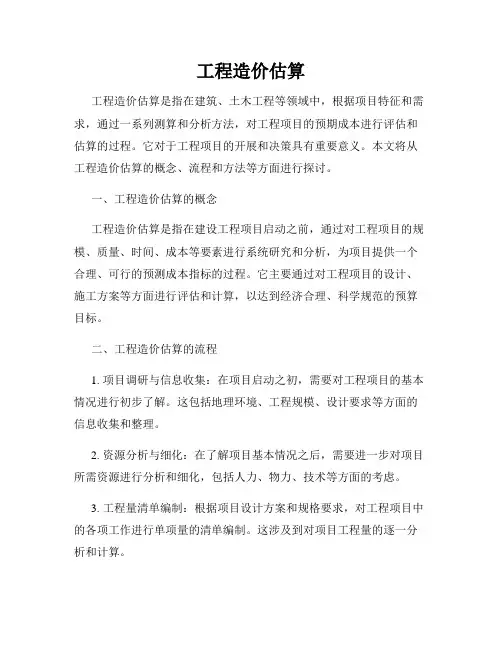

工程造价估算工程造价估算是指在建筑、土木工程等领域中,根据项目特征和需求,通过一系列测算和分析方法,对工程项目的预期成本进行评估和估算的过程。
它对于工程项目的开展和决策具有重要意义。
本文将从工程造价估算的概念、流程和方法等方面进行探讨。
一、工程造价估算的概念工程造价估算是指在建设工程项目启动之前,通过对工程项目的规模、质量、时间、成本等要素进行系统研究和分析,为项目提供一个合理、可行的预测成本指标的过程。
它主要通过对工程项目的设计、施工方案等方面进行评估和计算,以达到经济合理、科学规范的预算目标。
二、工程造价估算的流程1. 项目调研与信息收集:在项目启动之初,需要对工程项目的基本情况进行初步了解。
这包括地理环境、工程规模、设计要求等方面的信息收集和整理。
2. 资源分析与细化:在了解项目基本情况之后,需要进一步对项目所需资源进行分析和细化,包括人力、物力、技术等方面的考虑。
3. 工程量清单编制:根据项目设计方案和规格要求,对工程项目中的各项工作进行单项量的清单编制。
这涉及到对项目工程量的逐一分析和计算。
4. 概算编制:在完成工程量清单的编制后,根据工程项目的特征和要求,结合市场行情和历史数据等,进行工程项目概算的编制。
这包括对各项费用的估算和计算。
三、工程造价估算的方法1. 经验法:根据历史数据以及类似项目的成本情况,利用统计学方法进行预测和估算。
这种方法的优点是简单易行,但受到历史数据、市场波动等因素的影响较大。
2. 比较法:通过对类似工程项目成本的比较,以及对各项成本指标的测算和分析,对工程项目的造价进行估算。
这种方法需要具备较为丰富的行业经验和广泛的市场调研。
3. 参数法:根据工程项目的规模、要求等参数,结合工程量清单的分析结果,利用数学和统计学方法进行预测和估算。
这种方法的优点是科学准确,但对数据的处理和计算要求较高。
4. 综合法:将多种方法进行综合运用,结合不同方法的优势,对工程项目的造价进行全面、多角度的估算。

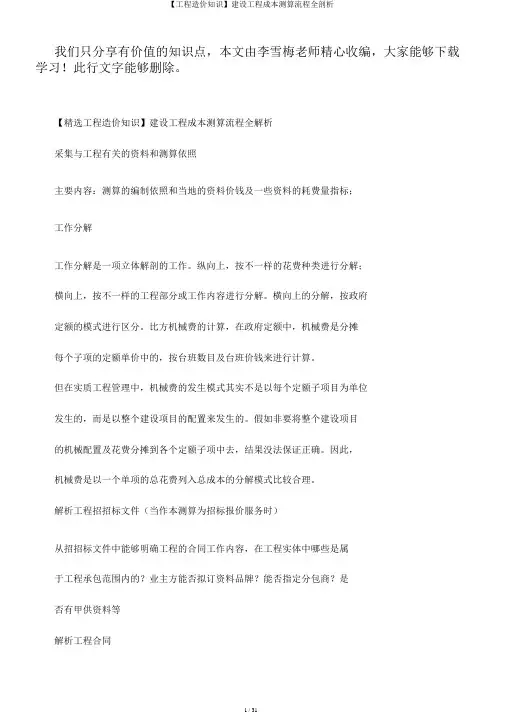

我们只分享有价值的知识点,本文由李雪梅老师精心收编,大家能够下载学习!此行文字能够删除。
【精选工程造价知识】建设工程成本测算流程全解析采集与工程有关的资料和测算依照主要内容:测算的编制依照和当地的资料价钱及一些资料的耗费量指标;工作分解工作分解是一项立体解剖的工作。
纵向上,按不一样的花费种类进行分解;横向上,按不一样的工程部分或工作内容进行分解。
横向上的分解,按政府定额的模式进行区分。
比方机械费的计算,在政府定额中,机械费是分摊每个子项的定额单价中的,按台班数目及台班价钱来进行计算。
但在实质工程管理中,机械费的发生模式其实不是以每个定额子项目为单位发生的,而是以整个建设项目的配置来发生的。
假如非要将整个建设项目的机械配置及花费分摊到各个定额子项中去,结果没法保证正确。
因此,机械费是以一个单项的总花费列入总成本的分解模式比较合理。
解析工程招招标文件(当作本测算为招标报价服务时)从招招标文件中能够明确工程的合同工作内容,在工程实体中哪些是属于工程承包范围内的?业主方能否拟订资料品牌?能否指定分包商?是否有甲供资料等解析工程合同不单是指施工单位和建设单位签订的工程合同,还有分包合同,完成分包意愿的潜伏合同。
依据图纸计算或复核工程量不论是招标仍是招标,不论是清单仍是定额模式,图纸工程量都是需要计算或复核的,特别是在成本测算过程中,对工程的成本进行精确测算就一定要有正确的工程量为基础,对招标图,施工宏图等依照齐备的工程的我们只分享有价值的知识点,本文由李雪梅老师精心收编,大家能够下载学习!此行文字能够删除。
工程量,可进行锁定;因为工程图纸不明之处可暂时设定数值,待正式明确后相应调整,且在编制说明中加以注明。
成本测算按人工费、资料费、机械费、暂时设备费、管理费、其余成本项分别进行测算,再汇总成本。
结语:借用拿破仑的一句名言:播下一个行动,你将收获一种习惯;播下一种习惯,你将收获一种性格;播下一种性格,你将收获一种命运。
工程造价的成本计量方法一、引言工程造价是指在工程建设过程中所涉及的各项费用以及工程所需的资源和劳动力等,因此,对于工程造价的准确计量显得尤为重要。
本文将介绍几种常用的工程造价的成本计量方法,以期为工程项目的开展提供参考。
二、直接成本计量方法直接成本计量方法是一种较为常见的计量方法,它主要侧重于对工程项目中直接涉及到的成本进行计量。
具体步骤如下:1. 确定直接成本项目:根据工程项目的特点,确定涉及到的直接成本项目,如材料费、人工费等。
2. 收集成本数据:通过与供应商、承包商等进行沟通,收集与工程项目相关的成本数据。
3. 成本核算:根据收集到的成本数据,进行核算,得到每个直接成本项目的具体金额。
4. 汇总计算:将各个直接成本项目的金额进行汇总计算,得出总的直接成本。
三、间接成本计量方法除了直接成本外,工程项目中还存在着一些间接成本,如管理费用、税费等。
因此,针对这些间接成本,需要采用间接成本计量方法,以更好地掌握工程项目的总成本。
下面是一种常用的间接成本计量方法:1. 制定间接成本费率:通过分析历史数据,确定各个间接成本项目在工程项目中的占比,并据此制定相应的间接成本费率。
2. 计算间接成本:根据工程项目的规模和时程,计算出各个间接成本项目的具体金额。
3. 汇总计算:将各个间接成本项目的金额进行汇总计算,得出总的间接成本。
四、综合成本计量方法为了更准确地计量工程项目的成本,需要综合考虑直接成本和间接成本。
下面是一种常用的综合成本计量方法:1. 确定成本结构:根据工程项目的特点,确定各个成本项目的结构,包括直接成本和间接成本。
2. 收集成本数据:同直接成本计量方法中的步骤2。
3. 成本核算:同直接成本计量方法中的步骤3。
4. 综合计算:将直接成本和间接成本的金额进行综合计算,得出工程项目的总成本。
五、经验估算方法除了以上几种常规的计量方法外,还可以采用经验估算方法对工程造价进行计量。
这种方法主要是通过对历史数据和类似项目的分析,结合专业经验来估算工程项目的成本。
造价工程师的建筑项目成本测算建筑项目的成本测算是一个重要的环节,对于造价工程师而言尤为关键。
本文将介绍造价工程师在建筑项目成本测算方面的职责和技巧,并探讨一些常用的测算方法和工具。
一、成本测算的重要性建筑项目成本测算是制定项目预算和控制项目成本的基础,对项目的可行性和经济效益有着直接影响。
通过准确的成本测算,可以评估建筑项目的可行性,指导项目设计和施工过程中的经济决策,确保项目的顺利进行。
二、造价工程师的职责作为一名造价工程师,在建筑项目成本测算中,需要承担以下职责:1.收集资料:了解项目的设计和施工方案,收集与项目成本相关的资料,包括设计图纸、施工图纸、材料清单等。
2.测算工程量:根据项目的需求和设计方案,对各项工程的数量进行测算,包括土方工程、建筑工程、装饰工程等。
3.估算成本:根据工程量和材料价格,计算出各项工程的成本,并进行综合分析。
同时,需要考虑施工工艺、技术要求和市场行情等因素。
4.编制预算:根据成本估算结果,编制项目预算,确保预算合理、完整,并与相关部门进行沟通和协调。
5.成本控制:在项目实施过程中,进行成本控制和变更管理,及时发现并解决成本超支问题,确保项目的成本控制在合理范围内。
三、成本测算的方法和工具成本测算方法和工具的选择与具体项目的特点和需求有关。
以下是一些常用的成本测算方法和工具:1.单位工程法:将项目按照功能进行划分,对各个单位工程进行成本测算。
这种方法适用于较大规模、复杂的建筑项目。
2.比例法:根据项目的总投资额,将各个工程项的成本按照比例分配。
这种方法适用于小型、简单的建筑项目。
3.市场调研法:通过实地调研和询价,获取材料价格和施工费用等信息,辅助成本测算。
4.成本测算软件:利用专业的成本测算软件,可以提高测算的准确性和效率,例如建筑造价软件、BIM软件等。
四、技巧与注意事项在进行建筑项目成本测算时,造价工程师需要注意以下技巧和事项:1.准确性和全面性:成本测算结果应当准确且全面,考虑到各项工程的细节和特殊要求,避免遗漏和误差。
工程成本测算流程
工程成本测算流程一般包括以下几个步骤:
1. 收集项目相关资料:对于需要测算成本的工程项目,首先需要收集相关资料,如项目的设计图纸、施工方案、技术规范等。
2. 识别和计量工程量:根据项目资料,识别并计量工程量,即确定工程项目中需要使用的各种材料、设备、劳动力等的数量和规格。
3. 制定成本基准价:根据项目资料和工程量,制定成本基准价,即对每项工程的材料、设备和劳动力费用进行测算和计算,得出每项工程的预估成本。
4. 分析成本工程量:对工程量进行深入分析,了解每一项工程的特点和成本敏感点,找到可能对成本产生影响的因素。
5. 进行成本调整:根据工程量分析的结果,对成本基准价进行调整,将可能产生的成本风险因素考虑进去,得到更为准确的成本估算结果。
6. 编制成本测算报告:根据调整后的成本估算结果,编制成本测算报告,将各项成本进行汇总,包括材料、设备、劳动力等费用,并给出详细的费用明细。
7. 审核和评审:将成本测算报告提交给相关部门进行审核和评审,确保成本测算的准确性和可靠性。
8. 反馈和调整:根据审核和评审的结果,及时进行成本测算的反馈和调整,对不合理的部分进行修正和优化。
9. 决策和应用:根据成本测算报告的结果,进行决策和应用,如制定项目的预算、调整工程方案等。
10. 监控和控制:在工程项目实施过程中,对成本进行持续的监控和控制,及时发现和解决成本偏差和风险。
以上是一般工程成本测算流程的主要步骤,具体流程可能会因项目类型和要求的不同而有所差异,但整体上能够提供参考和指导。
第1篇一、工程成本测算概述施工工程成本测算是指在施工过程中,根据工程项目的实际情况,对工程成本进行预测、核算和控制的过程。
工程成本测算主要包括以下三个方面:1. 直接成本测算:直接成本是指直接用于施工生产,构成工程实体的各项费用,如人工费、材料费、施工机械使用费等。
2. 间接成本测算:间接成本是指与施工生产活动相关,但无法直接计入工程实体的各项费用,如企业管理费、办公费、差旅费等。
3. 预期成本测算:预期成本是指根据工程项目的实际情况,预测未来可能发生的各项费用。
二、施工工程成本测算步骤1. 收集资料:收集与工程相关的各项资料,包括工程设计图纸、施工方案、市场价格、政策法规等。
2. 确定工程量:根据工程设计图纸和施工方案,确定工程项目的各项工程量。
3. 计算直接成本:根据工程量、市场价格和施工方案,计算各项直接成本。
4. 计算间接成本:根据间接成本构成要素,如企业管理费、办公费、差旅费等,计算间接成本。
5. 预测预期成本:根据工程项目的实际情况,预测未来可能发生的各项费用。
6. 综合测算:将直接成本、间接成本和预期成本进行汇总,得出工程项目的总成本。
三、施工工程成本测算方法1. 单价法:根据工程量、市场价格和施工方案,计算各项工程的单价,再乘以工程量,得出直接成本。
2. 定额法:根据工程量、定额标准和市场价格,计算各项工程的人工、材料、机械等费用,得出直接成本。
3. 综合法:结合单价法和定额法,对直接成本进行测算。
4. 比较法:通过对比同类工程项目的成本,分析本工程项目的成本构成,找出差异原因。
5. 案例分析法:通过对典型案例进行分析,总结成本测算的经验和教训。
四、施工工程成本测算注意事项1. 确保数据的准确性:在收集资料和计算过程中,确保数据的准确性,避免因数据错误导致成本测算偏差。
2. 考虑风险因素:在测算过程中,充分考虑风险因素,如市场价格波动、政策调整等。
3. 优化施工方案:通过优化施工方案,降低直接成本和间接成本。
施工成本核算的方法与步骤一个工程完工之后,结算也做完了。
最大的问题就是“这个工程赚了多少钱?”你就需要对工程做个盈亏分析了。
项目的盈亏分析可以从很多方面、有很多方法,最简单的就是财务分析:收入-支出=利润。
通过财务账簿,用收入-支出就可以了,更何况现在用软件做账查询起来更方便。
但是这种方法有很多的局限性,很多东西是在财务账面上反应不出来的,例如周转材料的摊销、自购机械、固定资产使用费没有考虑在内。
作为造价人员,我们可以从专业的角度更加全面的进行分析,对施工成本做定量的分析:工程亏了,什么地方亏了;赚了,赚在在什么地方;以后再做项目应该注意那些内容,可以少走一些弯路,从而更好的竞争日益激烈的建筑市场上求生存、谋发展。
根据206号文件的建筑安装工程费用项目组成,施工成本核算也应包括直接费、间接费、税金内容。
其中直接费包含直接工程费及措施费。
直接工程费包括人工费、材料费、施工机械使用费。
一、直接工程费的核算1、人工费的核算按照投标书中的工程量,加上设计变更单、施工联系单、补充协议、会审纪要等施工文件,套定额相应的子目,得出的人工费往往要比实际支出的人工费要少得很多。
这就是建筑老板都在说人工在亏的的原因。
事实上,包清工的人工费里面还包含了一部分机具使用费。
例如木工自带木材加工机械,钢筋工自带钢材加工机械,泥工自带振动棒、瓦刀、灰斗等。
一般多层砖混结构结构,按照定额计算,人工费为121-130元/m2(建筑面积),但是按照市场价格,泥工(砌筑、混凝土、粉刷)为83元/m2(建筑面积),木工33元/m2(建筑面积),钢筋工15元/m2(建筑面积),架子工10元/m2(建筑面积),加上保温、防水及点工10元/m2(建筑面积),约151元/m2(建筑面积)。
这个还不包括管理人员的工资。
管理人员工资一般根据服务时间确定,跟工期有很大的关系。
一般是平均月工资*平均服务时间*管理人员人数=管理人员工资。
对于人工费的核算,我们一般按照如下的办法:1、施工人员人工费(1):泥工、木工、钢筋工一般按照建筑面积进行计算,比如多层砖混结构的泥工清包费用,工作内容包括打混凝土(自拌)、砌墙、内外粉刷、室内地坪、外墙面砖粘贴的费用为82元/m2,钢筋工包括所有的钢筋构件的加工、制作、安装费用为15元/m2,木工的模板制作、安装、拆除的费用为33元/m2。
建筑工程成本估算方法建筑工程成本估算是建设项目的重要环节,准确的成本估算对于项目的规划和预算非常关键。
本文将介绍常用的建筑工程成本估算方法,以及其应用和注意事项。
一、单位造价法单位造价法是最常用的建筑工程成本估算方法之一。
该方法通过确定建筑工程的单位造价,结合建筑工程规模,对工程总造价进行估算。
单位造价法的步骤包括:1. 收集项目的相关资料,包括设计图纸、施工方案等;2. 根据项目的特点,确定建筑工程的主要材料,人工费用以及其他费用,计算出单位造价;3. 结合项目规模,将单位造价乘以工程规模,得出工程总造价的估算结果。
二、参数法参数法是根据已经完成的类似项目的成本数据,结合当前项目的特点,通过参数调整的方式进行估算。
参数法的步骤包括:1. 收集已完成的类似项目的成本数据,包括工程量清单、工程造价等;2. 分析已完成项目与当前项目的差异,确定需要调整的参数;3. 根据调整后的参数,计算出当前项目的工程造价。
三、比例法比例法是通过确定建筑工程各部分的比例关系,进行成本估算。
比例法的步骤包括:1. 根据已有的类似工程的数据,确定各部分所占的比例关系;2. 将已有工程的总造价乘以各部分的比例系数,得出当前项目各部分的预估造价;3. 将各部分的预估造价相加,得出工程总造价的估算结果。
四、专家评估法专家评估法是依靠专业人士的经验和专业知识,进行成本估算的方法。
该方法适用于项目较为复杂,无法使用其他方法进行准确估算的情况。
专家评估法的步骤包括:1. 邀请相关领域的专家参与成本估算;2. 专家根据项目的特点和经验,对各个方面进行评估和预测;3. 将各个专家的评估结果进行综合,得出工程总造价的估算。
在进行建筑工程成本估算时,需要注意以下几点:1. 收集准确的项目资料,包括设计图纸、施工方案等。
只有在掌握项目的详细信息后,才能进行准确的估算;2. 考虑项目的特点和局限性。
不同的项目具有不同的特点,需要针对性地选择合适的估算方法;3. 及时更新成本数据。
工程造价里成本测算的步骤1、首先应该是熟悉招标文件和图纸啦,这个时候要注意的就是有没有比较少见的材料及工艺,如果有,应该尽快准备好其材料价格或分包价格。
2、接下来我一般是搜集材料价格,主要是大宗材料。
如商品砼及钢筋、水泥的价格(注意考虑税的因素),砖块的价格,这里要注意就是要看招标合同的要求,如果是总价合同,那么我们不仅仅是看到眼前的价格,还要关注材料的走势,这个时候要多问问与我们长期合作的一些材料商,他们的材料价格信息比较灵通。
多年的从商经验造就他们对材料市场的敏感。
另外也要多关注国家相关政策,也就是大环境的走向。
还有就是如果在北方的话,很多城市的工程材料商都是当地的黑道垄断的,这样价格要高出市场平均价格的。
总之:这一关要多花点心思。
要不然要出大错的啊,另外注意留点余量啊。
3、接下来就是确定那些人工价格,其实大家都知道,土建、安装定额里的人工费给那些清工老板人家都不愿意做的,因为太低了嘛:),按照现在比较普通的都是由包工队清包劳务,按混凝土工,粉刷工,钢筋工,木工几大工种分包。
如果有长期合作的队伍,可以让他们看了图纸后给我们一个报价,这个东西一般来说他们都是报得很准的,按照我的经验。
混凝土工主体阶段普通的框架结构一般是35元/㎡左右,包括基础主体混凝土,填充墙(一般基础按一层建筑面积计算),钢筋工280一吨含扎丝,粉刷一般是30元/㎡左右,木工30元/平方。
注意:各个工程的特点不同,质量要求,工期要求不一样,这个价格波动较大,如要创杯的工程,泥工木工价格较高,高层剪力墙结构木工价格和钢筋工价格要加高,隔墙较少的厂房,泥工价格可以减少。
商品砼的工程泥工减少价格。
工期加快的工程,木工的价格变动较大。
现场经验较少或刚毕业的同行不要乱来,多问问现场一线的施工员(尤其是那种包清工出身的施工员)或者是施工项目经理,他们比较在行。
4、接下来就是算工程量了,这个工作很简单没什么好说的,就是一点:统筹计算,事半功倍!
5、接下来是组综合单价了,这关也是影响中标与否的关键一步,特别是很多的工程已经开始清单报价了,价格的风险对我们施工单位来说更加重要。
这个东西一定要根据材料价格信息和已调查到的人工价格(分摊到里面)。
6、测算综合单价。
工程子项很多,但是占造价大部分的就那几个项目,我一般对这几个项目进行测算:混凝土、钢筋、外架、模板(措施费)、地砖、外墙高级装修如干挂。
下面对以上几个单项说说我的过程:
1)混凝土:每一个单价不外乎人工材料机械三大块(管理费等等另外计算),人工的话我在上一期说过:不要照定额上的人工费,因为不准的,人工费按清工价格另行总计算。
机械费按现场总配置的机械设备按总工期总费用(折旧或租费)统一计算,机械人工就不管了,因为一般都是由清工合同中包含的。
我们仅仅算一个材料费就够了。
以C25混凝土为例:通过当地的其他工程相同材料产地的同级配比看看水泥砂石水泥含量是多少,如果没有,可以到工程所在地的实验室找找,因为级配单的级别一般要高过实际设计等级的,还要看工程所在地附近的材料情况,这些要在投标的勘察摸清楚。
如果是商品混凝土的话就更简单了。
通过级配分析出整个工程的水泥砂石用量,注意:不要去分什么梁板柱什么的,只要是混凝土都放到这里分析!
分析好了之后就是对混凝土的损耗进行分析了:大家都知道混凝土的损耗量一般是3%,但是大家有没有注意到:混凝土的工程量计算是不扣除钢筋体积的,而钢筋的比重是7.85t/立方米,也就是说一个10000㎡的工程,按含钢量50kg/㎡的话,就有500吨的钢筋,也就是说钢筋占了64立方米的混凝土,这64立方米的混凝土可以用来完成一个普通的300㎡的框架结构的一个标准层啊!施工损耗和钢筋的体积相抵消了,但是还有损耗的:你以为送料的车能给足你量吗?不可能的!顶多给你97%。
不过不要紧,施工单位还有一招啊:楼板12cm,国家规范允许+-5mm,算算一个楼面下来你能按国家允许范围内省多少?绕来绕去,
就是为了让大家更加了解工程上的实际情况。
我一般都是混凝土取1%的损耗就够了。
2)钢筋:钢筋也是这样,用鲁班或者神机抽料(推荐使用鲁班,因为神机的料单用于实际当中精度不够的)。
如果不抽料的情况下,可以按定额含量暂估。
竣工或进度款支付同期调整。
同混凝土:人工费机械费暂时不管,只算材料费,关键是定损耗,实际中的损耗是1%而且建议在和钢筋班组定合同中就把这个1%损耗定。
为实际中,科学合理的下料和进料,1%的损耗控制不在话下。
工程量出来了,结合你所了解的材料单价及其走势(总价合同时用)相乘就是了。
3)外架:外架的测算相对繁琐一点,因为这个涉及到施工组织设计和国家的搭设规范以及当地的安全监督站的要求。
要知道,安徽和浙江的搭设要求不一样的,杭州和宁波的搭设规范也有不同之处,市区和郊区的搭设要求也不一样。
不过大体上是一样的。
呵呵。
我对这个测算一般是按柱距1500mm,一道踢脚杆一道拦腰杆来算的。
根据建筑物外墙周长和工程总进度计划编制月需求钢管扣件量,这一步对熟悉施工的朋友来说不难的。
钢管租金0.014元每米,扣件0.008元一个,每250米一吨48*3.5钢管,每吨钢管配180-200个扣件足够。
有了这些数据,再加上一本《脚手架搭设规范》就足够了。
也许有朋友说这样测算一个外架有没有必要?我告诉你:外架对于施工单位来说有很多的作用,我们在外架上吃苦头的经历难以忘记!作为定额上的按建筑面积上的计算方法不准的,而且这种东西其实是施工单位的一件法宝:如果甲方拖欠工程款,谈判谈不下来,我就拆外架,这个对甲方来说具有重大的打击力度,因为这样无疑是告诉他我们要打持久战了,而拆与不拆,就要考虑外架的成本了。
呵呵,有点跑题了。
3)地砖,这个其实比较简单一点,人工费机械费(其实也没什么机械)一般质量要求的13元/㎡,地砖价格相信你在成本测算之前已经了解到了。
水泥砂的成本6-8元就足够足够了。
4)粉刷:这个也一样,人工费一般30元/建筑面积㎡。
至于材料费4-5元做20-30mm 的中级抹灰够了。
人工费按粉刷面积4元一个平方了。
5)外墙干挂:这个和设计及甲方要求的材料有很大关系,这些明确的前提下找一个家专业做这个的施工队伍报个价就行了啊。
6)门窗工程:最好的办法是找门窗厂给你报价。
7)模板措施费:这项费用我一般是按“包工包料”给施工班组价格减去“包工”的价格和钢管扣件支撑的租费得出来的。
清工价格上一期已经说过了,包工包料的框架结构一般是65元左右,反正基本上是清工价格*2。
但是要考虑工期,如果工期紧或大跨度要多备一两层模板,价格相应提高。
如果是剪力墙或者有结构转换层也要提高。
另外的钢管扣件的租金结合常规支撑方案参照外架测算方法计算。
有了以上几个大项,总造价就偏不到哪里去了,其他的小项直接按定额并调差就好了。
