三点击实法在东湖水库围坝填筑过程中的应用
- 格式:pdf
- 大小:297.15 KB
- 文档页数:5
小浪底工程击实试验结果的可靠性研究
吴中伟;杨世华;崔江利;刘军
【期刊名称】《华北水利水电学院学报》
【年(卷),期】2001(022)004
【摘要】通过对小浪底筑坝土料试验结果的统计分析,初步确定击实试验参数与其物性指标间的相关关系,以此作为指导击实试验和判断其试验结果是否正常的依据,有效地提高了击实试验的成功率和可靠性,为现场质量控制提供了可靠的保证.【总页数】4页(P30-32,36)
【作者】吴中伟;杨世华;崔江利;刘军
【作者单位】黄河水利委员会勘测规划设计研究院,;黄河水利委员会勘测规划设计研究院,;华北水利水电学院岩工系,;深圳公共汽车有限公司,
【正文语种】中文
【中图分类】TU41
【相关文献】
1.三点击实试验法在南水北调工程中的应用研究 [J], 杨鳌;卓越
2.延安地区黄土高填方工程室内标准击实试验研究 [J], 张伦超;郝明月
3.轻型击实试验指导水利工程细粒土碾压的适用性 [J], 郑文新
4.论轻型击实试验指导现代水利工程细粒土碾压的适用性 [J], 王先忠;韩桃明;宋五朋
5.论轻型击实试验指导现代水利工程细粒土碾压的适用性 [J], 王先忠;韩桃明;宋五朋
因版权原因,仅展示原文概要,查看原文内容请购买。

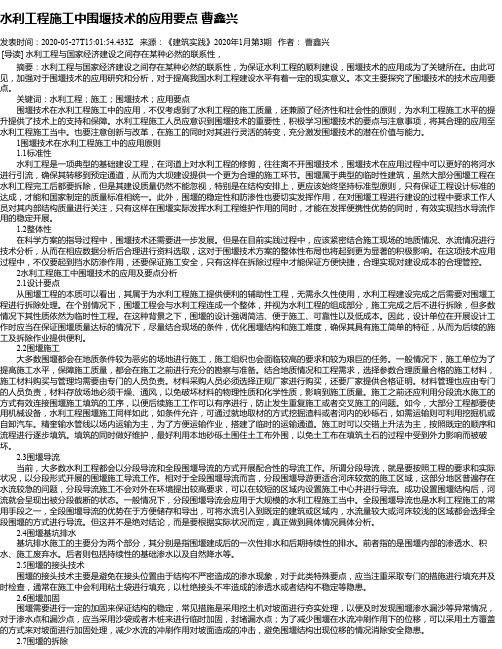

水利工程施工中围堰技术的应用要点曹鑫兴发表时间:2020-05-27T15:01:54.433Z 来源:《建筑实践》2020年1月第3期作者:曹鑫兴[导读] 水利工程与国家经济建设之间存在某种必然的联系性,摘要:水利工程与国家经济建设之间存在某种必然的联系性,为保证水利工程的顺利建设,围堰技术的应用成为了关键所在。
由此可见,加强对于围堰技术的应用研究和分析,对于提高我国水利工程建设水平有着一定的现实意义。
本文主要探究了围堰技术的技术应用要点。
关键词:水利工程;施工;围堰技术;应用要点围堰技术在水利工程施工中的应用,不仅考虑到了水利工程的施工质量,还兼顾了经济性和社会性的原则,为水利工程施工水平的提升提供了技术上的支持和保障。
水利工程施工人员应意识到围堰技术的重要性,积极学习围堰技术的要点与注意事项,将其合理的应用至水利工程施工当中。
也要注意创新与改革,在施工的同时对其进行灵活的转变,充分激发围堰技术的潜在价值与能力。
1围堰技术在水利工程施工中的应用原则 1.1标准性水利工程是一项典型的基础建设工程,在河道上对水利工程的修剪,往往离不开围堰技术,围堰技术在应用过程中可以更好的将河水进行引流,确保其转移到预定通道,从而为大坝建设提供一个更为合理的施工环节。
围堰属于典型的临时性建筑,虽然大部分围堰工程在水利工程完工后都要拆除,但是其建设质量仍然不能忽视,特别是在结构安排上,更应该始终坚持标准型原则,只有保证工程设计标准的达成,才能和国家制定的质量标准相统一。
此外,围堰的稳定性和防渗性也要切实发挥作用,在对围堰工程进行建设的过程中要求工作人员对其内部结构质量进行关注,只有这样在围堰实际发挥水利工程维护作用的同时,才能在发挥便携性优势的同时,有效实现挡水导流作用的稳定开展。
1.2整体性在科学方案的指导过程中,围堰技术还需要进一步发展。
但是在目前实践过程中,应该紧密结合施工现场的地质情况、水流情况进行技术分析,从而在相应数据分析后合理进行资料选取,这对于围堰技术方案的整体性布局也将起到更为显著的积极影响。
水利施工中围堰技术的运用与施工技术要点发布时间:2021-04-14T03:05:43.817Z 来源:《中国科技人才》2021年第6期作者:李振锋[导读] 首先,安全性原则。
对于任何工程项目而言,安全都是其首要考量要素,故而对于围堰施工项目来说,也需要高度关注施工安全等内容。
基于对围堰实施科学性的研究设计,对各个作业计划实施有着一定的积极作用。
山东省菏泽市鄄城县什集镇农业综合服务中心山东鄄城 274600摘要:水利工程项目作为推动我国经济持续发展的重要部分,要想能够促使整体项目高效进行建设,提高水利工程项目的质量,那么就必须要求施工人员合理地应用围堰施工技术。
文章从水利施工围堰技术结构形式下出发,提出了几点合理地施工技术应用要点,希望能够确保整体项目按照正常进度开展建设的同时,也能够为我国水利工程施工行业尽快实现可持续发展目标打下坚实的基础。
关键词:水利施工;围堰技术;运用;要点1围堰施工设计原则首先,安全性原则。
对于任何工程项目而言,安全都是其首要考量要素,故而对于围堰施工项目来说,也需要高度关注施工安全等内容。
基于对围堰实施科学性的研究设计,对各个作业计划实施有着一定的积极作用。
设计人员需要综合安全性等多方面要素,科学性的选择适宜的围堰结构方案,由此确保整个水利项目的品质。
其次,稳定性原则。
即开展围堰施工设计期间,需要确保整个的断面的稳定效果,要把各个影响要素和约束条件等进行统筹考量,从而制定出最为合适有效的结构设计方案,并实现提增结构稳定性的诉求,保证作业效果能欧达到预期品质。
最后,就地性原则。
于围堰施工期间等期间,需要使用大量的作业原料,为确保整个作业进度及其安全性,施工设计人员需要结合就地取材的理念,于当地就施工原料给予合适的筛选,确保原料等选择的有效性和准确性。
2水利施工围堰技术施工应用前期准备工作2.1编制科学合理地围堰施工方案通过实际调查发现,水利施工围堰技术的应用,就需要施工单位制定切实可行的施工计划。
南水北调山东段平原水库围坝填筑质量控制董卫军;常青;张慧【摘要】探讨了平原水库围坝填筑土方平衡、坝料复勘、碾压试验、土方填筑施工工序及质量控制等主要工序。
围坝填筑过程主要分为3个阶段,即填筑准备阶段、填筑阶段和填筑评定阶段。
阐述填筑各阶段主要工序的特点及各阶段质量控制的主要方法,总结了填筑各阶段质量控制的主要经验.为类似工程施工质量控制提供参考。
【期刊名称】《山东水利》【年(卷),期】2012(000)009【总页数】3页(P16-18)【关键词】平原水库;围坝;施工工序;质量控制;压实度【作者】董卫军;常青;张慧【作者单位】南水北调东线山东干线有限责任公司,山东济南250013;南水北调东线山东干线有限责任公司,山东济南250013;南水北调东线山东干线有限责任公司,山东济南250013【正文语种】中文【中图分类】TV523南水北调东线山东段第一期工程是一项跨流域、长距离的大型调水工程,沿线主要包括平原水库、渠道、泵站、节制闸、倒虹及主要引水口建筑物等工程,平原水库是南水北调工程建设的重要组成部分,可以提高调蓄能力及提高供水保障率,沿输水干线兴建了大屯、东湖、双王城3座重要的平原调蓄水库,总库容近2.0亿m3,围坝均为土坝,坝高约12~14.15 m,围坝填筑为高填方填筑工程。
现结合3座平原水库的围坝高填方填筑与压实工程施工过程中的实践经验,对填筑与压实的施工工艺、质量控制及评定进行了探讨,为高填方工程施工提供理论基础和实践控制方法。
1 工程概况1.1 工程位置及规模大屯水库位于山东省德州武城县恩县洼东侧,距德州德城区25 km,距武城县13 km。
东湖水库位于济南市东北部历城区郭店镇老憎口村东北部白云湖与小清河之间,胡家岸引黄灌区内,距济南市区约30 km。
双王城水库位于寿光市北部的卧铺乡寇家坞村北废弃水库处,距市区约31 km,利用原双王城水库扩建而成。
大屯水库、东湖水库和双王城水库3座平原水库是南水北调东线一期工程输水干线工程重要调蓄水库,其规模大,具有土方填筑高度高、围坝轴线长、库容大、占地面积大和年供水量多等显著特点,其指标见表1所示。

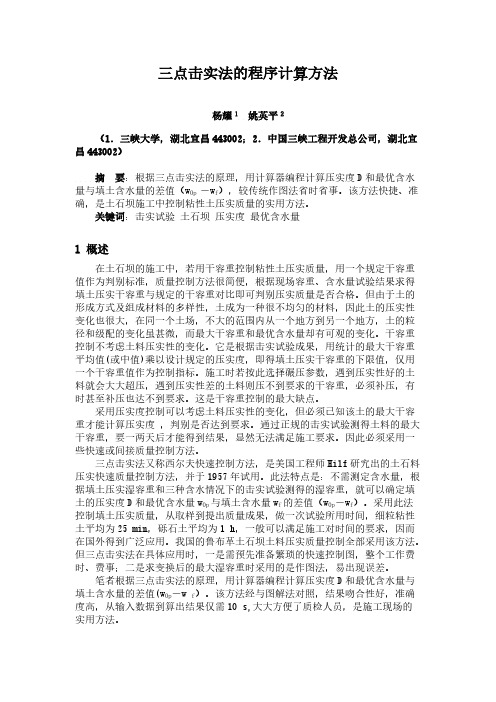

三点击实法的程序计算方法杨耀1姚英平2 (1.三峡大学,湖北宜昌443002;2.中国三峡工程开发总公司,湖北宜昌443002)摘 要:根据三点击实法的原理,用计算器编程计算压实度D和最优含水量与填土含水量的差值(w0p -w f),较传统作图法省时省事。
该方法快捷、准确,是土石坝施工中控制粘性土压实质量的实用方法。
关键词:击实试验土石坝压实度最优含水量1 概述 在土石坝的施工中,若用干容重控制粘性土压实质量,用一个规定干容重值作为判别标准,质量控制方法很简便,根据现场容重、含水量试验结果求得填土压实干容重与规定的干容重对比即可判别压实质量是否合格。
但由于土的形成方式及组成材料的多样性,土成为一种很不均匀的材料,因此土的压实性变化也很大,在同一个土场,不大的范围内从一个地方到另一个地方,土的粒径和级配的变化虽甚微,而最大干容重和最优含水量却有可观的变化。
干容重控制不考虑土料压实性的变化。
它是根据击实试验成果,用统计的最大干容重平均值(或中值)乘以设计规定的压实度,即得填土压实干容重的下限值,仅用一个干容重值作为控制指标。
施工时若按此选择碾压参数,遇到压实性好的土料就会大大超压,遇到压实性差的土料则压不到要求的干容重,必须补压,有时甚至补压也达不到要求。
这是干容重控制的最大缺点。
采用压实度控制可以考虑土料压实性的变化,但必须已知该土的最大干容重才能计算压实度,判别是否达到要求。
通过正规的击实试验测得土料的最大干容重,要一两天后才能得到结果,显然无法满足施工要求。
因此必须采用一些快速或间接质量控制方法。
三点击实法又称西尔夫快速控制方法,是美国工程师Hilf研究出的土石料压实快速质量控制方法,并于1957年试用。
此法特点是:不需测定含水量,根据填土压实湿容重和三种含水情况下的击实试验测得的湿容重,就可以确定填土的压实度D和最优含水量w0p与填土含水量w f的差值(w0p-w f)。
采用此法控制填土压实质量,从取样到提出质量成果,做一次试验所用时间,细粒粘性土平均为25 min,砾石土平均为1 h,一般可以满足施工对时间的要求,因而在国外得到广泛应用。
三点击实法在平原水库质量检测中的应用宋德明;张存暖;史新军【摘要】从筑坝检测实际出发,介绍了三点击实法的原理、容易出现的问题和正确的操作步骤;提出了低于或高于适宜含水率情况下的三点击实最大湿密度计算方法。
该方法应用于南水北调山东段平原水库围坝施工中效果良好。
【期刊名称】《山东水利》【年(卷),期】2011(000)008【总页数】3页(P26-28)【关键词】平原水库;围坝;压实度;检测技术【作者】宋德明;张存暖;史新军【作者单位】山东临沂水利工程总公司,山东临沂276006;山东临沂水利工程总公司,山东临沂276006;山东临沂水利工程总公司,山东临沂276006【正文语种】中文【中图分类】TV512土坝填筑质量的优劣直接影响着土坝的稳定和安全。
坝体填筑质量检测主要是压实度实体检测。
压实干密度的检测方法一般有环刀法、核子密度仪法、灌水法、灌砂法等,通过测定土层的湿密度和含水率来计算干密度;但压实度的检测还必须再进行标准击实,测定该土的最大干密度,最后计算压实度。
在设计压实度的范围内,最大干密度和控制干密度的差值范围很小,如设计压实度0.98时,实测控制最小干密度仅比最大干密度小0.04。
然而,上坝土料是不均匀的,最大干密度也不可能是一个常数。
因此,相应各实测点要做标准击实测定最大干密度的工作量大,时间长,很不适应上坝土料的施工。
三点击实法又称快速压实控制法,是美国工程师Hilf研究出来的土石料压实快速质量控制方法,1957年试用,2001年录用于《碾压式土石坝施工规范》(DL/T5129—2001)的附录C4。
该法不需要测定含水率,仅在测定密度后用测定密度试验的土样做3种含水率的击实试验,测定3个击实湿密度,就可以确定填土的压实度(D)和最优含水率与填土含水率的差值(Zm)。
压实度计算公式如下:式中:ρdf为填土实测干密度;ρdmax为标准击实最大干密度;ωf为填土含水率。
从(1)式可知:由于含水量相同,所以湿密度比等于干密度比。
水利工程施工中土方填筑施工技术分析发布时间:2021-10-18T01:38:13.949Z 来源:《工程建设标准化》2021年第15期作者:孙辉[导读] 水利工程施工是一项复杂工作,在实际的农田水利项目施工中常会涉及许多施工技术和施工环节,土孙辉华北水利水电工程集团有限公司天津市 300000摘要:水利工程施工是一项复杂工作,在实际的农田水利项目施工中常会涉及许多施工技术和施工环节,土方填筑就是其中十分重要的一项内容。
只有全面提高对施工技术管理的重视程度,才能确保水利工程整体品质达到标准。
堤防土方填筑是水利工程建设的基础工程,更是水利工程得以顺利实施的重要前提,可见堤防土方填筑施工技术的有效应用极为重要。
水利工程,土方填筑技术是一项规模较大,且在操作过程中,机械化程度较高的综合性技术。
本文主要是通过研究水利工程中土方填筑施工技术的问题,提出相应的参考意见。
关键词:水利工程施工;土方填筑技术;施工技术1水利工程土方填筑施工技术准则1.1就近取料在保障工程施工进度、施工质量的前提下,水利工程土方开挖应该遵循就地取材的基本原则,既可以减少运输成本,也可以避免施工环境与人员流动变动对工程所带来的不良影响,减少不必要的浪费。
施工人员要根据现场情况,制定科学、合理的施工规划,以最大限度降低工程造价,为工程顺利施工建设提供支持。
1.2挖填结合挖填结合,顾名思义就是开挖与回填相结合,施工人员严格按照施工方案,预测土方施工时间、施工效率以及填筑量,从整体上对工程施工进度进行把控。
不仅如此,施工人员要综合考量开挖料的利用率,减少二次返运情况与运输成本,因此,材料运输与选择是非常重要的环节,这个环节会直接影响工程进度,并且是工程开挖的基础。
将开挖与回填相结合是土方回填的基本操作,对其进行严格把控,才能够提升工程施工效率和质量,并实现功臣各环节之间的紧密衔接。
1.3均匀性施工水利工程施工要遵循均匀性的原则,以此环节工程量大的问题,并保障工程施工质量。
浅析水利大坝填筑施工方法杨光发表时间:2019-01-09T11:48:49.310Z 来源:《防护工程》2018年第30期作者:杨光[导读] 填筑大坝是水利工程施工中的重要环节,想要确保这项复杂环节的施工质量,必须在施工中不断总结,吸取经验。
同时还需要不断学习,引进先进的施工工艺、设备、材料等,依照工程施工现场环境特点,条件基础等,因地制宜地制定科学方案,令施工技术符合施工现场各工序需要。
本文对水利大坝填筑施工方法进行了探讨。
杨光黑龙江松辽建设工程有限公司摘要:填筑大坝是水利工程施工中的重要环节,想要确保这项复杂环节的施工质量,必须在施工中不断总结,吸取经验。
同时还需要不断学习,引进先进的施工工艺、设备、材料等,依照工程施工现场环境特点,条件基础等,因地制宜地制定科学方案,令施工技术符合施工现场各工序需要。
本文对水利大坝填筑施工方法进行了探讨。
关键词:水利大坝;填筑施工;方法想要保证水利工程的质量,就要尽可能的确保施工工艺的正常使用,在大坝填筑的施工中,要化繁为简,应用先进设备进行施工。
在施工前要谨慎的设计施工方案,并且严格按照施工方案进行材料的选择,并且在施工的时候要控制好施工流程,确保施工方法的准确性。
在施工完成之后也不能对于大坝采取听之任之的态度,要及时的进行科学的管理,确保大坝的施工可以满足水利工程的需求。
1 水利工程大坝填筑施工原则及要点填土筑坝是我国大坝工程施工普遍的采用方法。
首先,坝基的彻底清理是很有必要的。
因为大坝后期压实的必要条件是坝基的杂物(密实性能的杂物、垃圾、淤泥、植物)要被彻底清除。
待坝基清除度达到相应标准后方可填筑,开始施工。
由深到浅是施工的一贯做法,水底低洼是最先开始施工点。
而水坝要是跨度比较大,分段施工是最适合的做法,因为填土的工作量比较大。
填土高度也是影响因素之一。
对于一次性填筑压实可根据风向程度,采用分层压实、分层填筑方法来减少坝体压密性和压实度差的相关问题。
