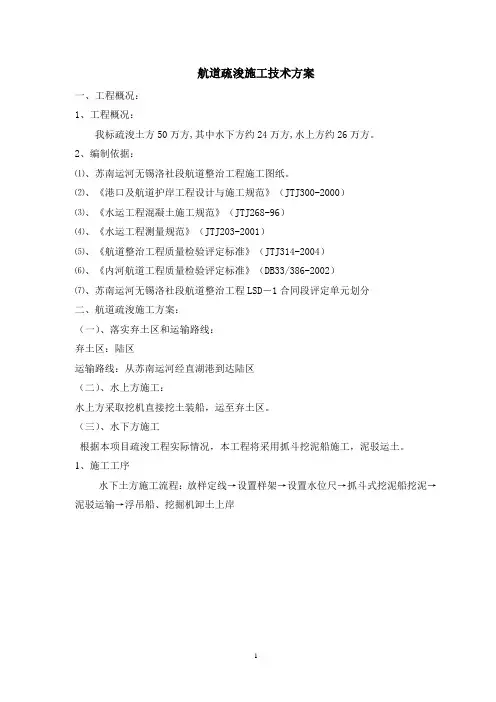

航道疏浚施工技术方案一、工程概况:1、工程概况:我标疏浚土方50万方,其中水下方约24万方,水上方约26万方。
2、编制依据:⑴、苏南运河无锡洛社段航道整治工程施工图纸。
⑵、《港口及航道护岸工程设计与施工规范》(JTJ300-2000)⑶、《水运工程混凝土施工规范》(JTJ268-96)⑷、《水运工程测量规范》(JTJ203-2001)⑸、《航道整治工程质量检验评定标准》(JTJ314-2004)⑹、《内河航道工程质量检验评定标准》(DB33/386-2002)⑺、苏南运河无锡洛社段航道整治工程LSD-1合同段评定单元划分二、航道疏浚施工方案:(一)、落实弃土区和运输路线:弃土区:陆区运输路线:从苏南运河经直湖港到达陆区(二)、水上方施工:水上方采取挖机直接挖土装船,运至弃土区。
(三)、水下方施工根据本项目疏浚工程实际情况,本工程将采用抓斗挖泥船施工,泥驳运土。
1、施工工序水下土方施工流程:放样定线→设置样架→设置水位尺→抓斗式挖泥船挖泥→泥驳运输→浮吊船、挖掘机卸土上岸挖泥船施工工艺流程图2、挖泥船工作原理抓斗挖泥操作过程为:张开空挖斗放至开挖点——闭斗切土——提升挖泥——转动斗臂至自航泥驳上方——开斗卸泥——反向转动斗臂。
为提高生产效率,抓斗在切泥后提升与转动斗臂同步进行。
由前后锚控制船位,在一个锚位疏浚完成后再定位,循环往复3、抛锚定位挖泥船的定位及前后移动是依靠卷扬机、缆绳和锚来进行的。
一般挖泥船抛三只锚,前一后二。
定位时,用卷扬机把前后缆绳拉紧;移动时,先松后边的缆绳,再收前面缆绳,前进到位后收紧前后缆绳,进行施工。
4、水下疏浚水下疏浚采用分槽、分层、分段开挖的施工方式进行施工。
4.1、分段施工抓斗挖泥船均按顺流方向自上而下分层开挖。
由于疏浚长度较长,挖泥船施工采取分段开挖,每段长度约100m左右,前段疏浚合格后方可进行下一段的施工。
4.2、分条开挖由于挖泥船斗臂长度的限制,在每段必须分条施工,条与条之间之间至上有0.5~1.0米的重叠区,避免形成欠挖土埂。
长江航道整治工程总体方案为了推动我国长江经济带发展和提高长江航道运输能力,我国决定进行长江航道整治工程。
长江作为我国重要的水上交通干线,其航道整治工程将对我国经济发展和交通运输起到极其重要的作用。
为了保证长江航道整治工程的顺利进行和取得良好效果,我国将制定一套全面的总体方案。
一、长江航道整治工程的背景和意义长江是我国的重要经济动脉,是中国内河航道的主要干线。
长江干流航道的整治工程可提高长江流域水运运输能力,推动流域水路交通运输发展,促进区域经济协调发展。
为此,我国决定开展长江航道整治工程。
1.背景近年来,长江沿线地区经济飞速发展,水路运输需求急剧增加。
但由于长江干流的自然条件和人为因素的限制,航道状况不佳,已经影响了大型船只的通行,严重制约了长江航运能力的发展。
长江沿线地区水路运输不畅、航运条件差、运输能力不足等问题已经成为制约其经济社会发展的瓶颈。
2.意义长江航道整治工程对于我国经济社会发展具有重大意义。
一方面,通过长江航道整治工程,可以提高长江干流水域的通航条件,增加长江航道的通航能力。
这将对长江流域水运运输和长江经济带建设产生积极影响,能够满足长江沿线地区水路运输需求,提高运输效率。
另一方面,长江航道整治工程还能促进长江沿线地区的产业、商贸和旅游等经济发展,提高区域交通运输的效率,促进流域水路交通运输的便捷性。
二、长江航道整治工程的总体目标和基本原则1.总体目标长江航道整治工程的总体目标是,保障航道安全、提高通航能力、改善通航条件,使长江航道成为运输便捷、通航顺畅、安全高效的大通道,进一步推动长江经济带发展。
2.基本原则(1)科学规划,合理布局。
根据长江干流沿线地区的实际情况,科学规划、合理布局航道整治工程,统筹考虑航道的通航条件、环境保护、沿岸民生等因素。
(2)综合治理,提高通航能力。
充分利用长江航道整治工程的契机,综合治理长江干流水域,提高长江航道的通航能力。
(3)科学施工,确保质量安全。

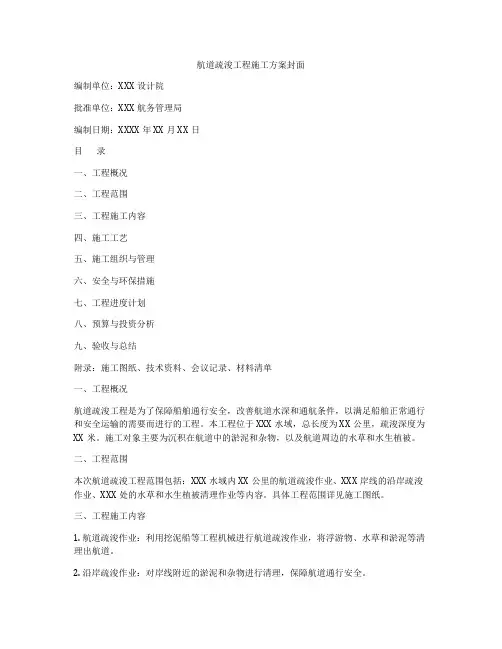

航道疏浚工程施工方案封面编制单位:XXX设计院批准单位:XXX航务管理局编制日期:XXXX年XX月XX日目录一、工程概况二、工程范围三、工程施工内容四、施工工艺五、施工组织与管理六、安全与环保措施七、工程进度计划八、预算与投资分析九、验收与总结附录:施工图纸、技术资料、会议记录、材料清单一、工程概况航道疏浚工程是为了保障船舶通行安全,改善航道水深和通航条件,以满足船舶正常通行和安全运输的需要而进行的工程。
本工程位于XXX水域,总长度为XX公里,疏浚深度为XX米。
施工对象主要为沉积在航道中的淤泥和杂物,以及航道周边的水草和水生植被。
二、工程范围本次航道疏浚工程范围包括:XXX水域内XX公里的航道疏浚作业、XXX岸线的沿岸疏浚作业、XXX处的水草和水生植被清理作业等内容。
具体工程范围详见施工图纸。
三、工程施工内容1. 航道疏浚作业:利用挖泥船等工程机械进行航道疏浚作业,将浮游物、水草和淤泥等清理出航道。
2. 沿岸疏浚作业:对岸线附近的淤泥和杂物进行清理,保障航道通行安全。
3. 水草和水生植被清理作业:对水域内的水草和水生植被进行清理,不影响航道畅通。
四、施工工艺1. 疏浚作业:根据航道周边水深和淤泥情况,选用合适的挖泥船和机械进行疏浚作业,保证作业效率和作业质量。
2. 清理作业:利用清理船和装卸设备对沉积物和水生植被进行清理,确保航道通畅。
3. 船舶引导:在疏浚工程期间,需对通航船舶进行引导和安全警示,确保施工现场的安全。
五、施工组织与管理1. 施工组织:根据工程进度和施工内容,合理安排施工队伍,分工明确,配合默契。
2. 施工管理:设立专门的施工指挥部,负责指挥、统筹和协调施工进度,确保施工任务的完成。
3. 施工进度监控:制定施工进度计划,定期进行进度跟踪和监控,及时调整施工方案,确保工程按时完成。
六、安全与环保措施1. 安全措施:严格遵守施工安全规定,保障施工人员和设备的安全。
2. 环保措施:遵守环保法规,采取相应的环保措施,减少施工对水域生态环境的影响。
航道整治工程施工方案一、工程概况本项目为XX航道整治工程,工程范围主要包括航道疏浚、岸线整治、航道标志及监控设施的设置等。
工程地处我国南方某沿海地区,航道全长约20公里,宽度为200米。
工程目的是提高航道通航能力,优化航行条件,保障航行安全。
二、施工目标1. 完成航道疏浚任务,保证航道水深达到设计要求,满足大型船舶通航需求。
2. 完成岸线整治工程,美化岸线景观,提高岸线利用率。
3. 设置完善的航道标志及监控设施,确保航行安全。
三、施工方案1. 航道疏浚(1)采用分区、分阶段的疏浚方式,先进行主航道疏浚,再进行支航道疏浚。
(2)疏浚设备选用具有高效、环保性能的绞吸式挖泥船,具备自动定位、自动挖泥功能。
(3)根据设计图纸和测量数据,制定合理的疏浚路径,确保航道疏浚达到设计要求。
(4)疏浚过程中,加强对泥浆的处理和排放,严格执行环保法规,保护水域生态环境。
2. 岸线整治(1)采用抛石挤淤、爆破清礁等方法进行岸线整治,清除礁石、淤泥等障碍物。
(2)岸线整治过程中,注意保护岸线周边的生态环境,避免对水域生态造成破坏。
(3)根据设计要求,进行岸线护岸工程,选用合适的材料(如混凝土、砌石等)进行岸线加固,提高岸线稳定性。
3. 航道标志及监控设施设置(1)根据航道设计和航行需求,设置航标、灯塔、信号灯等航道标志。
(2)选用高性能、抗腐蚀的材质制作航道标志,确保标志的使用寿命。
(3)设置船舶交通监控系统,对航道实行实时监控,保障航行安全。
四、施工组织与管理1. 成立项目指挥部,负责整个工程的组织、协调和管理工作。
2. 建立健全质量管理体系,严格执行质量标准和工艺要求,确保工程质量。
3. 落实安全生产责任制,加强施工现场的安全管理,预防安全事故的发生。
4. 加强环保意识,严格执行环保法规,对施工过程中的废弃物进行妥善处理。
五、工程进度计划1. 项目前期准备:包括施工图纸审查、施工方案制定、设备采购等,预计用时2个月。

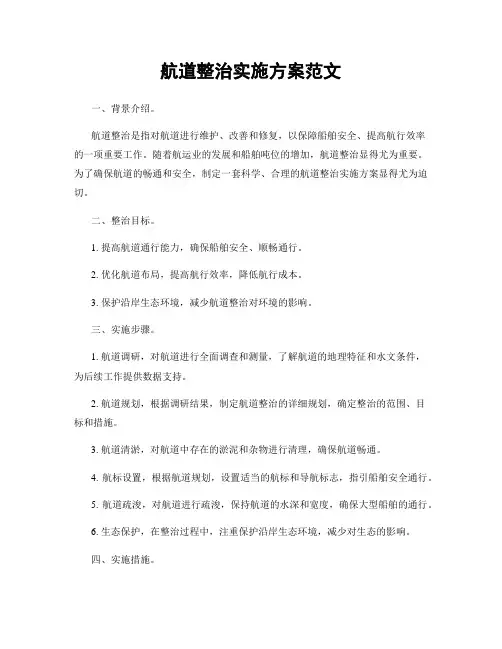

航道整治实施方案范文一、背景介绍。
航道整治是指对航道进行维护、改善和修复,以保障船舶安全、提高航行效率的一项重要工作。
随着航运业的发展和船舶吨位的增加,航道整治显得尤为重要。
为了确保航道的畅通和安全,制定一套科学、合理的航道整治实施方案显得尤为迫切。
二、整治目标。
1. 提高航道通行能力,确保船舶安全、顺畅通行。
2. 优化航道布局,提高航行效率,降低航行成本。
3. 保护沿岸生态环境,减少航道整治对环境的影响。
三、实施步骤。
1. 航道调研,对航道进行全面调查和测量,了解航道的地理特征和水文条件,为后续工作提供数据支持。
2. 航道规划,根据调研结果,制定航道整治的详细规划,确定整治的范围、目标和措施。
3. 航道清淤,对航道中存在的淤泥和杂物进行清理,确保航道畅通。
4. 航标设置,根据航道规划,设置适当的航标和导航标志,指引船舶安全通行。
5. 航道疏浚,对航道进行疏浚,保持航道的水深和宽度,确保大型船舶的通行。
6. 生态保护,在整治过程中,注重保护沿岸生态环境,减少对生态的影响。
四、实施措施。
1. 加强组织领导,建立健全的工作机制,明确责任分工,确保整治工作的顺利进行。
2. 合理利用科技手段,如卫星遥感、测绘技术等,提高航道调研和规划的精准度和科学性。
3. 加强与相关部门的沟通和协调,确保整治工作与其他工程的衔接和协同进行。
4. 加强宣传和教育,提高公众对航道整治工作的认识和支持,形成社会共识。
五、实施效果。
1. 航道通行能力得到提升,船舶通行更加安全、高效。
2. 航道整治对环境的影响得到减少,沿岸生态环境得到保护和改善。
3. 航道整治为沿岸经济发展和航运业的健康发展提供了有力支撑。
六、总结。
航道整治实施方案的制定和实施,对于提高航道通行能力、保障船舶安全、改善沿岸生态环境具有重要意义。
我们将坚持科学规划、精细施工、严格监管,确保航道整治工作取得实实在在的成效,为航运业的发展和沿岸地区的经济繁荣做出应有的贡献。
一、项目背景随着我国经济的快速发展,内河航运在国民经济中的地位日益重要。
然而,由于历史原因和自然条件的影响,我国部分航道存在水深不足、航道弯曲、岸线侵蚀等问题,严重制约了内河航运的发展。
为提高航道通航条件,保障航运安全,推动区域经济发展,特制定本航道整治工程专项方案。
二、项目目标1. 提高航道通航能力:通过整治,使航道水深达到设计要求,满足船舶通行需求。
2. 保障航运安全:消除航道弯曲、岸线侵蚀等安全隐患,提高航道通航安全性。
3. 优化航道布局:调整航道走向,优化岸线资源,提高航道利用率。
4. 保护生态环境:在整治过程中,注重生态环境保护,实现人与自然和谐共生。
三、工程范围及内容1. 工程范围:本次航道整治工程范围为X-X段,全长XX公里。
2. 工程内容:(1)航道疏浚:对航道进行疏浚,提高航道水深,满足船舶通行需求。
(2)岸线整治:对航道两岸进行整治,修复岸线侵蚀,提高岸线稳定性。
(3)航道拓宽:根据航道实际情况,适当拓宽航道,提高航道通过能力。
(4)航标建设:新建、改造航标,确保船舶航行安全。
(5)生态保护:在整治过程中,注重生态环境保护,实施生态修复工程。
四、施工组织1. 施工单位:选择具有航道整治工程施工经验的施工单位,确保工程质量。
2. 施工队伍:组建专业施工队伍,加强施工人员培训,提高施工技能。
3. 施工进度:制定详细的施工进度计划,确保工程按期完成。
4. 施工安全:严格执行安全生产法规,加强施工现场安全管理,确保施工安全。
五、环境保护与生态修复1. 环境保护:在施工过程中,采取有效措施,减少对环境的影响。
2. 生态修复:在航道整治完成后,实施生态修复工程,恢复生态环境。
六、工程投资估算本次航道整治工程总投资估算为XX亿元,具体包括:1. 航道疏浚费用:XX亿元2. 岸线整治费用:XX亿元3. 航标建设费用:XX亿元4. 生态修复费用:XX亿元5. 其他费用:XX亿元七、工程效益1. 经济效益:提高航道通航能力,降低船舶运输成本,促进区域经济发展。
德胜河三级航道整治工程方案目录1.背景2.目标3.方案概述4.工程细节–航道疏浚–河流清淤–水闸改造–河岸加固5.预期效果6.建设进度和时间表7.风险和措施8.结论背景德胜河是江苏省南通市的一条河流,是淮河流域的一部分。
这条河流是南通市区以及周边村庄农田的重要灌溉来源。
经过多年的工业和城市化发展,德胜河面临水污染,航道淤塞和河岸垮塌等问题。
这些问题不仅妨碍了该地区的水资源利用和经济发展,还对当地居民的生活产生了威胁。
为了解决这些问题,南通市政府计划进行德胜河三级航道整治工程,以提高德胜河的水资源利用效率,加强德胜河防洪能力,提高该地区的水环境质量,改善当地居民的生活条件。
目标德胜河三级航道整治工程的目标是:1.疏浚航道和清淤河流,提高河道通航能力和水资源利用效率。
2.改造各级水闸,提高德胜河的防洪能力。
3.加固河岸,防止河岸垮塌,保证河流生态环境的稳定和安全。
4.改善德胜河的水环境质量,保障当地居民生活用水的安全和卫生。
方案概述德胜河三级航道整治工程的方案包括航道疏浚、河流清淤、水闸改造、河岸加固等工程。
整个工程分为以下几个阶段:1.规划阶段:确定整治工程的总体规划和目标,绘制工程施工图和费用预算。
2.前期工程:包括土地征用、建设用地准备、工程实施前的调查研究等。
3.主体工程:包括航道疏浚、河流清淤、水闸改造、河岸加固等工程。
4.后期工程:包括工程验收,环境保护等工作。
工程细节航道疏浚航道疏浚是整个工程中最关键的部分。
德胜河一些船只常年货运,这些船只在过往德胜河时,常常会出现卡船的情况,导致了交通的堵塞以及货物滞留的问题。
为了解决这个问题,整治工程将对航道进行必要的疏浚和加宽工作,以提高船只通行的能力。
此外还将对水深较浅的水域进行加深处置,以确保船只安全通过。
河流清淤除了航道疏浚,整治工程还将对德胜河的水体进行清淤,以提高水体自净能力,减少水污染。
清淤的过程将会使用无害环保型的清淤方式,对德胜河的沉积泥沙进行清理,清除掉对河流运输和生态环境造成影响的物质,保障了当地水环境的净化工作。

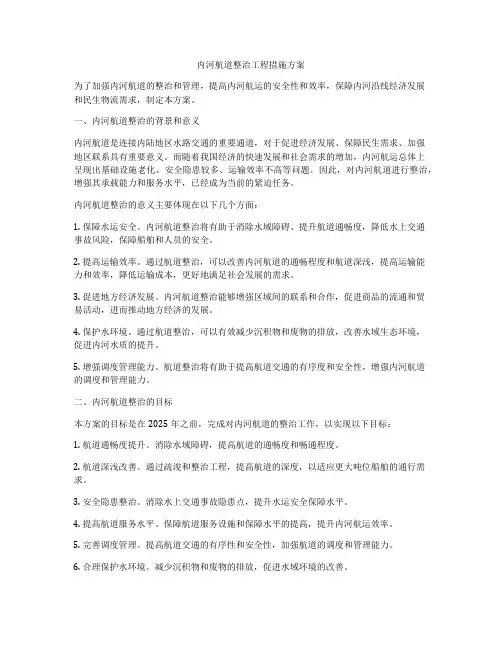

内河航道整治工程措施方案为了加强内河航道的整治和管理,提高内河航运的安全性和效率,保障内河沿线经济发展和民生物流需求,制定本方案。
一、内河航道整治的背景和意义内河航道是连接内陆地区水路交通的重要通道,对于促进经济发展、保障民生需求、加强地区联系具有重要意义。
而随着我国经济的快速发展和社会需求的增加,内河航运总体上呈现出基础设施老化、安全隐患较多、运输效率不高等问题。
因此,对内河航道进行整治,增强其承载能力和服务水平,已经成为当前的紧迫任务。
内河航道整治的意义主要体现在以下几个方面:1. 保障水运安全。
内河航道整治将有助于消除水域障碍、提升航道通畅度,降低水上交通事故风险,保障船舶和人员的安全。
2. 提高运输效率。
通过航道整治,可以改善内河航道的通畅程度和航道深浅,提高运输能力和效率,降低运输成本,更好地满足社会发展的需求。
3. 促进地方经济发展。
内河航道整治能够增强区域间的联系和合作,促进商品的流通和贸易活动,进而推动地方经济的发展。
4. 保护水环境。
通过航道整治,可以有效减少沉积物和废物的排放,改善水域生态环境,促进内河水质的提升。
5. 增强调度管理能力。
航道整治将有助于提高航道交通的有序度和安全性,增强内河航道的调度和管理能力。
二、内河航道整治的目标本方案的目标是在2025年之前,完成对内河航道的整治工作,以实现以下目标:1. 航道通畅度提升。
消除水域障碍,提高航道的通畅度和畅通程度。
2. 航道深浅改善。
通过疏浚和整治工程,提高航道的深度,以适应更大吨位船舶的通行需求。
3. 安全隐患整治。
消除水上交通事故隐患点,提升水运安全保障水平。
4. 提高航道服务水平。
保障航道服务设施和保障水平的提高,提升内河航运效率。
5. 完善调度管理。
提高航道交通的有序性和安全性,加强航道的调度和管理能力。
6. 合理保护水环境。
减少沉积物和废物的排放,促进水域环境的改善。
以以上目标为导向制定本方案的具体实施措施。
三、内河航道整治的实施措施1. 航道通畅度提升(1)完善河道线型设计,消除水域障碍,确保航道的通畅度。
一、项目背景随着我国经济的快速发展,航道运输在国民经济中扮演着越来越重要的角色。
然而,传统航道治理方式对环境造成了较大影响,因此,实施绿色航道治理工程,实现生态、经济、社会效益的协调发展,已成为当前航道治理的重要方向。
二、工程目标1. 保障航道安全畅通,提高航道等级;2. 降低工程对环境的负面影响,实现绿色航道建设;3. 提高航道运输效率,降低运输成本;4. 增强航道沿线生态保护,促进人与自然和谐共生。
三、施工方案1. 施工组织(1)成立绿色航道治理工程项目部,负责工程的组织、协调和管理工作;(2)明确各施工环节的责任主体,确保工程质量和进度;(3)加强施工现场管理,确保施工安全。
2. 施工工艺(1)航道疏浚:采用环保型疏浚设备,降低施工对水体的扰动,减少泥沙排放;(2)护岸工程:采用生态护岸技术,提高护岸的稳定性和生态性;(3)航道整治:采用生态修复技术,恢复航道生态功能;(4)水下工程:采用水下爆破、水下切割等先进技术,提高施工效率,降低对水体的扰动。
3. 环保措施(1)施工现场设置环保围挡,减少扬尘污染;(2)采用封闭式施工,减少废水、废气排放;(3)加强噪声控制,确保施工噪声达标;(4)合理规划施工场地,减少对周边环境的影响;(5)加强施工现场垃圾处理,实现垃圾资源化利用。
4. 质量控制(1)严格执行国家和地方航道建设质量标准;(2)加强原材料、施工设备的质量检验;(3)实施全过程质量控制,确保工程质量;(4)建立健全质量管理体系,加强质量监督。
5. 进度控制(1)制定详细的施工进度计划,明确各施工环节的完成时间;(2)加强施工现场管理,确保工程按计划推进;(3)合理调配施工资源,提高施工效率;(4)加强工程进度监测,确保工程按时完成。
四、总结航道绿色治理工程施工方案以生态、经济、社会效益为出发点,采用先进的技术和措施,确保工程质量和进度,降低施工对环境的负面影响,为我国绿色航道建设贡献力量。
航道整治工程施工工艺与质量控制提纲:1. 航道整治工程概述2. 施工工艺分析3. 质量控制措施4. 常见问题及解决方法5. 成功案例分析一、航道整治工程概述航道整治工程是指对河道、港口等水域进行整治,以提高航运安全、便利航行为目标的一项工程。
根据不同的目的,航道整治工程可分为治理污水、保护生态环境、加深疏浚、拓宽航道等。
无论是哪种类型的航道整治工程,都需要经过认真的规划、设计、施工和验收等环节,以保证工程质量和水域安全。
二、施工工艺分析航道整治工程的施工工艺包括测量、勘探、机械化建设等多个环节。
其中,测量和勘探是整个工程的前期工作,它们能够提供精确的数据,为后续施工提供准确的基础。
机械化建设则是整个施工过程中的主体部分,主要包括打桩、挖沙、浇筑混凝土等环节。
在施工过程中,必须严格按照设计和施工图纸进行施工,以确保工程质量和航行安全。
三、质量控制措施为保证航道整治工程的质量和水域安全,必须采取严谨的质量控制措施。
具体措施有:1. 严格执行设计和施工图纸;2. 严格执行安全操作规程,确保施工人员安全;3. 注重施工现场的环境保护,防止污染;4. 严格执行材料质量标准,防止使用劣质材料;5. 建立科学的质量检测体系,定期进行质量检测,发现问题及时处理。
四、常见问题及解决方法在航道整治工程施工过程中,常见的问题有施工质量不符合要求、材料运输和堆场管理不规范、施工周期延长等。
这些问题都会对工程质量和水域安全产生影响,必须采取相应的解决措施。
具体方法有:1. 加强管理,规范工人操作;2. 对材料、设备等进行全过程监控;3. 优化施工方案,充分利用机械化建设来提高效率;4. 加大质量检测力度,及时发现问题并处理。
五、成功案例分析1. 上海港口主航道整治工程上海港口主航道整治工程是上海市政府最大力度的重点治理项目,也是全国重点水运项目之一。
其施工过程中采用先进的机械化建设技术,并建立完善的质量检测和管理体系,最终取得圆满成功。

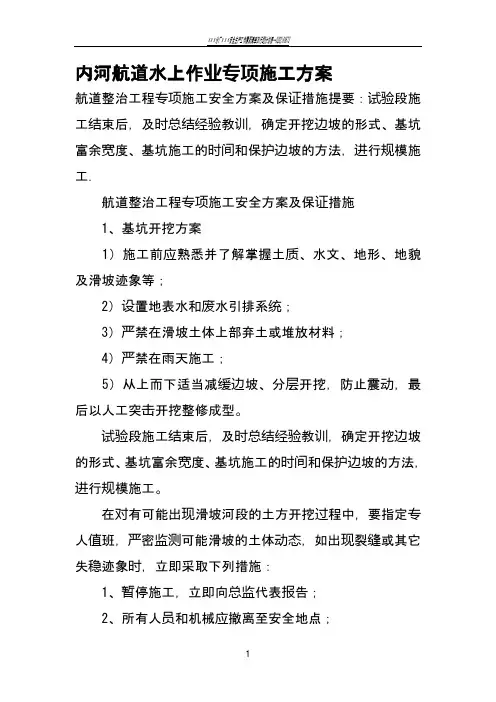

内河航道水上作业专项施工方案航道整治工程专项施工安全方案及保证措施提要:试验段施工结束后,及时总结经验教训,确定开挖边坡的形式、基坑富余宽度、基坑施工的时间和保护边坡的方法,进行规模施工.航道整治工程专项施工安全方案及保证措施1、基坑开挖方案1)施工前应熟悉并了解掌握土质、水文、地形、地貌及滑坡迹象等;2)设置地表水和废水引排系统;3)严禁在滑坡土体上部弃土或堆放材料;4)严禁在雨天施工;5)从上而下适当减缓边坡、分层开挖,防止震动,最后以人工突击开挖整修成型。
试验段施工结束后,及时总结经验教训,确定开挖边坡的形式、基坑富余宽度、基坑施工的时间和保护边坡的方法,进行规模施工。
在对有可能出现滑坡河段的土方开挖过程中,要指定专人值班,严密监测可能滑坡的土体动态,如出现裂缝或其它失稳迹象时,立即采取下列措施:1、暂停施工,立即向总监代表报告;2、所有人员和机械应撤离至安全地点;3、查滑动迹象,设置观测点,观测滑坡土体平面移动和沉降变化,并做好记录;4、查滑坡原因,提出应急措施,报总监代表批准后实施。
5、查明滑坡原因立即采用相应的处理方案,如井点排水、打防护桩、增加开挖坡比等进行处理。
(具体开挖断面图如下)2.安全措施2.1、基坑开挖安全措施(1)开挖前必须对邻近建筑物、构筑物、给水、排水、电力等地下管线进行调查,摸清位置、埋设标高、基础和上部结构形式,凡影响施工的均应拆除、清理或迁移,并在施工前妥善处理,确保施工安全。
(2)土方开挖前,应会同有关单位对附近已有建筑物或构筑物、道路、管线等进行检查和鉴定,对可能受开挖和降水影响的邻近建(构)筑物、管线,应详细调查其已有裂缝或破损情况,并做好记录。
要防止邻近建筑物的下沉,在施工过程中进行沉降和位移观测。
发现问题应及时与设计或建设单位协商采取防护措施,并及时处理。
(3)基坑施工前要认真研究整个施工区域和施工场地内的工程地质和水文资料、挖土和弃土要求、施工环境及气候条件等,制定有针对性的安全技术措施,严禁盲目施工。
航道整治水利工程施工方案1. 引言航道整治水利工程是为了提高航道通行能力和安全性,保护岸线稳定和生态环境,促进经济交通发展而开展的一项重要工程。
本文档将详细介绍航道整治水利工程的施工方案。
2. 工程概述航道整治水利工程施工的目标是通过挖掘、清淤、疏浚等工程措施,改善航道水深和通行能力。
施工工序主要包括以下几个方面:2.1 确定施工区域根据实际水情和航道情况,确定需要进行整治的航道区域。
同时考虑到生态保护和环境影响,确保施工对生态环境的影响最小化。
2.2 水文测量和勘测进行航道水深、水流速度等水文测量,获取相关数据。
通过勘测确定施工中所需挖掘、清淤的具体位置、深度和尺寸。
2.3 施工方法选择根据航道整治水利工程的需求,选定合适的施工方法,如机械挖掘、水下充填等。
同时需要考虑到施工成本、施工周期和环境因素。
2.4 施工材料选择根据施工需求选择合适的材料,如混凝土、石料等。
确保施工材料的质量符合要求,能够满足航道整治水利工程对强度和稳定性的要求。
3. 工程施工过程根据航道整治水利工程的实际情况,将施工过程划分为以下几个阶段:3.1 准备工作包括组织施工人员、采购施工材料、准备施工设备等。
同时需要制定施工方案和安全措施,确保施工过程安全可控。
3.2 航道疏浚通过挖掘和清淤等措施,清理航道淤泥和杂物。
根据勘测结果,挖掘机械进行航道底部的深度清理,确保通航条件满足标准。
3.3 岸线整治对航道周边的岸线进行处理,包括护岸、清理杂草等工作。
确保岸线稳定,避免水土流失和岸线坍塌。
3.4 引航标志设置根据航道整治设计要求,设置合适的引航标志。
通过设置灯塔、浮标等,提供航道指引,保证航道可见度和安全性。
3.5 监测和调整工程施工完成后,需要进行监测和调整。
通过航道水文测量,监测施工后的水深、水流速度等参数,确保航道整治水利工程的效果符合要求。
4. 施工安全措施为确保航道整治水利工程施工过程的安全性,需要采取以下安全措施:4.1 施工现场安全在施工现场设置明显的警示标志,指示施工边界和禁止区域。
施工组织设计一、工程概况本工程海安北段施工标段工程名称为:LSH-SG-HD2,北起与东台相交的大公镇(25K+732),南至海安城区改线段起点宁启铁路桥以北中心河口(31K+885),整治里程6.153km,主要工作内容包括:水上及水下土方开挖、土方回填、大堤填筑、新建护岸、护坡、软基处理、老护岸等结构物拆除及相关临时工程的施工和工程保修。
二、项目的特点及难点本工程为航道整治工程,在治理的过程中需要配合当地的航道部门做好施工期间的航道畅通工作。
在施工过程中协调好各分项工程的施工顺序。
三、施工组织机构为优质、高效地完成本合同段的施工,根据该工程的项目特点选派具有航道工程丰富施工经验的管理班子,组建项目经理部作为该项目现场的实施机构,全面负责组织、协调、指挥该工程的全过程施工。
项目部下设工程技术部、质检部、机料部、财务部、综合部等职能部门,项目部下设两支施工队。
项目经理部施工组织机构见下图四、总体施工组织方案为保证施工期间运输船舶的正常通航运,本合同段施工采用不断航的施工方案,采取分段同平行施工的方法,首先进行施工放样、五通一平,然后分段填筑围堰、开挖基坑、基础处理、砌筑护岸,然后进行墙后土方回填,最后拆除施工围堰,进行水下土方疏浚及航道两岸附属工程的施工。
施工工序:护岸基坑开挖、构筑施工围堰、地基处理、砼底板浇筑、护岸墙身施工、墙后土方回填、拆除施工围堰、开挖水下土方,泥驳运至指定弃泥区(提前构筑弃泥区围堰、附属工程施工及施工扫尾。
五、关键分项工程的施工方法1、围堰构筑围堰构筑一般结合水上土方开挖进行,采取就近取土,土源不足处调运优质土源,按设计围堰断面进行填筑,迎水面做防毁处理。
本工程最低通航水深 3.2m,根据我们以往施工经验本工程施工围堰临拟采用袋充砂(或袋装土)临时围堰工艺,以确保安全、快捷、经济、环境美观。
围堰顶高程为施工水位加超高0.5米,围堰顶宽2米,围堰内坡比1:1,外坡比1:1.5;2、土方施工(1)、本工程采用集中机械施工队的方法对基槽土方进行开挖和外运,根据建立的施工工区测量控制网,对整个标段施工沿线进行放样测量,以确保其准备性;开挖拟采用1m3反铲液压挖土机挖至保护层,对开挖的土方采用载重8t自卸汽车外运;并预留部分土放置于基槽外边线外,作施工临时围堰。
航道整治冬季施工方案航道整治是为了提高航道的功能和安全性,保障航运顺畅进行的工程,其中冬季施工方案是冬季航道整治工作的重要组成部分。
下面是针对航道整治冬季施工方案的详细措施和步骤:一、施工前准备工作:1.整理施工资料:包括施工图纸、工艺方案、施工进度计划等。
2.计划物资采购:根据冬季施工的需要,准备好相应的机械设备、材料和人员。
3.确定施工安全措施:制定相应的安全措施和应急预案,确保施工过程中人员和设备的安全。
二、施工步骤:1.航道勘测:利用现代化测量设备对航道的深度、宽度和平整度进行测量,确定整治的方向和范围。
2.水下清淤:利用挖掘机或其他适用的设备,对航道中的沙泥进行清淤作业,保持航道的深度和通畅度。
3.疏浚砂石:利用砂石的重力和自然流水的推动力,将航道中的沉积物清理干净,以确保航道的宽度和平整度。
4.锚固工程:对航道两侧的岸边进行固定和加固,以防止土壤滑坡和岩石崩落等自然灾害。
5.航标修复:对航道上的航标进行修复和更换,确保航道的导航功能正常运行。
6.航道灯光维护:检查并修复航道上的灯光设备,确保夜间航行的安全性。
7.施工巡查和质量验收:对施工过程中的问题进行巡查和整改,确保航道整治工程质量达到要求。
三、施工注意事项:1.严格遵守安全规定:施工过程中,必须严格遵守安全操作规程,加强施工人员的安全教育和培训,提高施工人员的安全意识。
2.保护环境:施工过程中,要合理利用资源,减少噪音和污染排放,保护航道周边的生态环境。
3.合理安排施工计划:根据天气情况和航道使用情况,合理安排施工的时间和地点,以确保施工的顺利进行。
4.定期检查维护:航道整治工程完成后,要进行定期的巡查和维护,及时处理出现的问题,确保航道的正常使用。
以上是针对航道整治冬季施工方案的详细措施和步骤,通过合理的施工安排和科学的管理,可以达到提高航道功能和安全性的目的,确保航运顺畅进行。
航道整治工程设计方案一、前言航道整治工程是指对水域内的航道进行规划、设计和建设,以改善水路条件,保障安全通航,促进水路交通的发展。
我国水域广阔,沿海、内河、湖泊等水域众多,航道整治工程对水路交通的发展至关重要。
本文将针对航道整治工程的设计方案进行详细阐述。
二、背景分析1. 航道整治的必要性随着经济的发展和国际贸易的增加,航道交通的重要性日益凸显。
而水路交通作为我国的重要交通方式之一,对于经济的发展和国家的安全具有不可替代的作用。
而航道整治工程的实施,可以改善水道条件,增加水路交通运输的安全性和效率。
在保障航道交通安全的前提下,提高水路运输效率,加快物流速度,从而促进经济的发展。
2. 航道整治工程的挑战航道整治工程涉及面广、工程量大、施工困难等问题。
如何科学规划、精细设计、合理施工是航道整治工程的关键。
随着现代科技的发展,我们有能力解决这些问题,提高整治工程的质量和效率。
三、设计方案1. 航道整治工程规划航道整治工程的规划是整个工程的基础。
规划应根据地理位置、水文条件、水道淤泥情况等因素进行科学分析,确定整治的范围和内容。
规划之初,要与相关部门进行广泛沟通,听取各方的意见和建议,充分考虑各方需求,争取多方支持,为整治工程的顺利进行奠定基础。
2. 航道整治工程设计航道整治工程设计应充分考虑当地的自然条件和实际需求,在保障航道安全的前提下,进行细致的设计。
主要包括以下几个方面:(1)航道疏浚设计根据水道淤泥情况,设计疏浚方案,确定疏浚深度、范围和方法。
在疏浚之际,应考虑生态环境保护,避免对当地生态环境造成污染和破坏。
(2)航标设计根据水道的曲线、水深和周围环境等因素设计航标位置、类型和形状,以引导航道船只和增强夜间可见性。
(3)防波堤、引导墙设计根据沿岸情况设计合理的防波堤和引导墙,帮助缓解海浪和潮水的冲击,保障航道安全。
3. 施工方案航道整治工程的施工是整个工程的关键环节。
应充分考虑施工技术和设备,合理安排施工流程,确保施工进度和质量。
一、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 工程规模:[工程规模]4. 工程类型:[工程类型]5. 工程投资:[工程投资]6. 工程工期:[工程工期]二、施工组织与管理1. 施工组织机构:[施工组织机构]2. 施工管理人员:[施工管理人员]3. 施工队伍:[施工队伍]4. 施工设备:[施工设备]5. 施工材料:[施工材料]6. 施工安全、质量、进度、文明施工等管理制度:[管理制度]三、施工准备1. 施工现场:[施工现场]2. 施工设备:[施工设备]3. 施工材料:[施工材料]4. 施工技术:[施工技术]5. 施工人员:[施工人员]6. 施工进度计划:[施工进度计划]四、施工工艺与措施1. 航道整治建筑物施工:(1)基础处理:[基础处理方法](2)结构施工:[结构施工方法](3)防水、防腐、保温:[防水、防腐、保温措施](4)质量控制:[质量控制措施]2. 河床整治施工:(1)河床开挖:[河床开挖方法](2)河床回填:[河床回填材料及方法](3)河床平整:[河床平整方法](4)质量控制:[质量控制措施]3. 水工建筑物施工:(1)结构施工:[结构施工方法](2)基础处理:[基础处理方法](3)防水、防腐、保温:[防水、防腐、保温措施](4)质量控制:[质量控制措施]4. 疏浚施工:(1)疏浚设备:[疏浚设备选择](2)疏浚方法:[疏浚方法](3)疏浚质量控制:[疏浚质量控制措施]5. 裁弯取直施工:(1)施工方法:[裁弯取直施工方法](2)质量控制:[裁弯取直质量控制措施]五、施工进度计划1. 施工阶段划分:[施工阶段划分]2. 各阶段工期:[各阶段工期]3. 施工进度计划图表:[施工进度计划图表]六、施工安全与环保1. 施工安全:[施工安全措施]2. 环保措施:[环保措施]3. 应急预案:[应急预案]七、施工质量保证措施1. 施工质量控制体系:[施工质量控制体系]2. 施工质量保证措施:[施工质量保证措施]八、施工验收与移交1. 验收标准:[验收标准]2. 验收程序:[验收程序]3. 移交手续:[移交手续]九、施工总结与评价1. 施工总结:[施工总结]2. 施工评价:[施工评价]注:以上模板仅供参考,具体施工方案应根据工程实际情况进行调整。
航道整治工程施工方案一、疏浚工程概况我标段地处盐河航道整治工程整治里程32K+652~45K+849范围内,新建驳岸约15公里,基本位于涟水县境内。
疏浚工程按三级航道实施。
航道疏浚设计航道底宽为不小于45米,最小通航水深为3.2米。
我标段合同疏浚土方量为184万方,加上基坑余土清运,总外运土方量在195万方左右。
我标段航道大部分地段现有通航水域相对狭窄,同时水上交通繁忙,针对这一特点,安全有序的施工就显得尤为重要。
二、施工队伍安排本项工程目前我们已有三个疏浚班组进场进行施工,以后根据工程进度,可能再增加新的班组。
每个班组自备0.75-1.0m3的液压抓斗挖泥船,每条挖泥船配套4艘左右自航泥驳,部分班组采用绞吸直接上岸。
水上疏浚上岸部分由岸上挖掘机配合进行,水上船舶设备进场情况如下:疏浚土方其中的陆上部分,由驳岸施工班组组织挖掘机和陆运车辆同步进行施工。
根据我标段具体疏浚工程量及现场驳岸施工进度情况制定施工计划,内容主要包括:挖泥船的进场时间、施工船舶的数量、挖泥船的工班效率、抛泥区域的选定、施工现场的管理措施以及施工中的质量和安全管理体系等,该计划要报监理组批准后施工。
三、施工主要方案及工艺流程结合制定的土方调配方案,综合考虑我水上土方疏浚的施工方案。
首先按照施工图纸,对两岸新的地形(主要是新建护岸)重新测量,校正断面桩号位置;而后根据控制点和航道曲线要素用全站仪放出航道底宽线,每50米用彩色竹杆作为标志。
①根据本航道的实际情况,本合同段航道疏浚土方主要采用绞吸挖泥船直接吹填上岸或者抓斗式挖泥船开挖,泥驳船配合运输,吹泥船吹填上岸。
施工质量控制措施:(1)向操作人员详细技术交底,明确开挖标准和质量要求。
(2)分层开挖:为确保质量,采取分层开挖的方法,第一层控制在真高1.0m 左右,第二层留有0.8~1.0m泥层一次开挖到位,杜绝了倒塌回淤的产生。
(3)边坡开挖:边坡采用多级台阶的开挖方法,平均宽度0.5m一个台阶,既不欠挖,也不超挖。
(4)河底角:针对河底角易产生浅点的难题,在底槽开挖时将河底角超宽0.5~1.0m控制,保证河底宽度。
(5)挖槽顺序:在第一层大面积土挖除后,采取先边坡、后底宽的施工顺序,以防后挖边坡易造成河底宽部分的回淤,使质量得以保证。
(6)严格测量:工程施工中勤于检测是保证施工质量的关键环节。
水手、操作手坚持不停“打水”(测深),发现问题及时调整,每完成一个断面及时测量、点图,发现浅点及时清扫。
测量时,对断面进行了加密测量,15m一个断面。
进行护岸墙前平台施工时,加强对护岸稳定性的观察。
②水下土方运输采用泥驳运送土方过程中,禁止向航道水域内倾倒及洒漏土方。
③水下土方上岸本航道工程水下土方上岸采用排泥管吹填上岸。
抛泥区围堰外侧根据实际需要设置集水沟,以防渗水对农田及附近构筑物的影响。
排泥管的布置水上浮筒管线布设:浮筒布置呈近似流线型弯曲,不可形成死弯。
在重载之下仍要露出水面以上,以便维修,施工时用浮管锚进行固定。
岸管线布设:岸上排泥管按地型条件布设,排泥口架设管架桩,使排泥口伸出围堰10米以上,以避免出口泥浆直接对围堰进行冲刷。
同时,排泥口的设置应远离退水口。
水上浮管和陆上排泥管通过设在围堰处的水陆架头用橡胶管柔软连接。
挖泥船施工采用单侧施工方式,施工时,挖泥船的前后间距不少于250米,抛锚时采用前后锚。
疏浚工程采用顺水纵挖法,先挖边缘水域,后挖中部水域,边缘水域有围堰的航段,则先挖除围堰,再进行水下疏浚,施工中严格进行质量控制,做好施工台帐,每天定时观察水位,并记录,指派专人在挖泥船施工时打水深,控制抓斗的挖入深度,在完成一个疏浚断面后,及时进行自检,在自检合格后报驻地监理工程师抽检,合格后才能转入下一断面进行疏浚。
疏浚工程施工时要采取相应的安全措施,确保安全施工无事故。
开工前要先确定好抛泥区,目前落实的抛泥区为蒋庵镇头堡村的窑厂废弃深塘,可堆土约80万方。
张渡村位置截弯取直段老航道填土可消化约30万方。
红日大桥位置涟水开发区征用土地约30亩,可消化约10万方左右。
我标段总疏浚土方约195万方(包括基坑余方及围堰方部分),能够从陆路消化的土方约70万方,不占用以上抛土区,基本弃土点已经可以满足施工需要。
如抛泥区要与陆上土方调配相结合的,可与挖掘机和推土机配套使用。
具体施工如下:1、航道陆上土方开挖航道陆上土方开挖,主要结合驳岸实体施工及有关场地提供时间进行。
根据土方调配与平衡,结合航道土方开挖、运输、弃置条件,经施工方案优化,施工机械设备选择、配置及施工方法如下:岸上土方采用挖掘机和水上挖泥船,分别在岸上和水上联合挖装泥驳船运弃。
部分地段岸上推土机集料,挖泥船装运。
2、航道水下土方开挖水下土方开挖视情况采用绞吸式挖泥船、抓斗挖泥船按规范要求以100m为一段开挖,并结合护岸施工。
部分较厚地段采用分段、分条、分层的开挖方式,边坡采用阶梯状开挖,土体塌落成自然坡。
吹填上岸时,管线在航道部分全部由浮筒支撑,锚艇配人工架设,水陆接头由多节软管连接,陆上管线沿岸边原土堤架设,通过变向阀门控制进行吹填;排泥口与退水口设在相对较远位置,采用溢流堰式退水口,并根据吹填情况及时更换排泥口位置。
根据吹填区底高程和设计吹填高度,吹填时由远而近进行施工。
弃土点围堰主要利用原有土堤,没有土堤地段采用修筑围堰连接,使吹填区整围堰封闭。
为防止吹填时污染源扩散,必要时往吹填区内洒生石灰等化学药剂加速悬浮颗粒沉淀,以满足环保要求。
3、控制对航道淤积产生扰动的方法在航道开挖过程中,我们采取如下措施以控制对航道淤积产生扰动。
(1)绞吸式挖泥船开挖采用分段、分条、分层的开挖方式,尽量采用由上游向下游开挖,以减少回淤。
(2)抓斗挖泥船施工时采用分区段和分条分层开挖与错位开挖相结合的方法;施工时慢速提升抓斗,泥驳要尽量靠近挖泥船以缩短装泥距离,防止泥土散落河中。
(3)完工面修整时,削坡泥土直接装入泥驳。
(4)施工期间派专人巡视排泥场、输泥管道,发现问题及时处理。
泥驳运输时对仓库要留有一定的富余量或设置挡板等措施,严禁泥浆泄漏河中。
(5)开挖施工中严格按测设样标开挖,水上开挖要及时校正船位,每趟次开挖的由现场测量指挥就位,确保开挖断面的准确性,避免返工。
(6)根据施工进度安排尽量在高水位进行水下开挖,以保证航道水下开挖不引起水质超标。
(7)禁止在台风和洪水发生时进行水下开挖。
(8)施工中采用人工与机械联合作业,特殊地段由人工施工,避免机械的低效扰动,及时清除两岸陡坡泥土,防止塌落河中。
四、疏浚施工特殊注意事项根据以往类似航道施工经验,我公司采用单侧施工、单侧通航的施工方法,同时为了避免施工区域内施工船舶过多容易造成航道堵塞和通航安全事故,施工设备选用抓斗式或反铲式挖泥船进行施工,从而减少施工船舶的数量。
挖泥船施工时在按照操作规程施工的前提条件下须特别重视以下通航和安全保障措施:①、挖泥船的定位,采用定位桩进行定位和利用船艏左右两根锚缆进行横移。
挖泥船的锚位严格按规定布设。
锚浮随同施工用锚一起抛设,锚浮涂红色反光油漆。
夜间在锚浮上安置发光装置(或在锚位处插设竹竿悬挂防风煤油灯一盏)以告示来往船只挖泥船锚位所在,以便来往船只提前做好避让准备。
②、挖泥船施工时必须严格在限定的单侧施工区域内疏浚,采用由近到远、分条分层开挖,严禁超区域开挖影响船舶正常通航。
③、做好配套船舶的通航和安全保障工作。
挖泥船配套的抛锚艇、加油加水艇、拖轮、交通艇等,配合局部清障施工的抓斗挖泥船、运泥驳以及其他相关船舶应统一编号并明显标示,预先制订通航线路和时间,避开航道通航高峰。
④、参照高速公路施工交通导流规程,在影响通航的施工区域两端前置2KM处开始按照航道标准竖立警告、说明、导流箭头等航道通航标志,并安排专人、专艇引导通航船舶有序通航。
⑤、施工时同样必须做好其他正常情况下航道施工应遵守的航政部门发出的有关适航要求和安全施工的规定,操作人员适任证书要配备齐全且符合标准,办理有关疏浚作业的施工手续,操作人员必须按操作规程进行操作,加强机械的日常保养,正确使用劳动用品,特殊工种须持证上岗,做好汛期、台风等恶劣气象期间的施工区域内通航和安全保障工作。
⑥、与业主和当地航政、海事等有关部门保持及时、有效地沟通和协调,接受其监督和管理,配合做好施工期间的通航和安全保障工作等。
五、疏浚施工安全方案1、开工前做好以下施工准备1.1 落实水上施工、船只航行安全保障措施。
1.2 落实施工机械设备、安全设施、设备及防护用品进场计划1.3 落实现场施工人员的安全教育1.4 制订符合施工安全管理制度。
1.5 项目部设专职安全员,并持证上岗,每条工作船上设一兼职安全员。
每道工序要有项目总工的安全技术交底,安全员的督查。
1.6 施工船舶要证照齐全,消防、救生等设备按规定配备,操作人员要有适任证书。
1.7 机械设备要设专人操作,专人指挥。
1.8 电器设施设防雨措施,危险部位设标志,夜间施工照明要安排专人监护。
1.9 临时堆土区和排泥场,应合理设置专用退水口,项目部安排专人进行值班巡查,配合船队施工。
1.10 在排泥管线穿越乡间道路的地方,设置明显的安全警告、警示标志,夜间用红色警示灯提示,并有安排足够的照明。
2、持证上岗参与本工程的施工管理人员,特种作业人员必须持证上岗,施工前由项目部安全监督部门进行检查确认,登记备案。
3、对施工设备、安全设施(或设备)、防护用品进行检查验收本工程使用的机械设备,安全设施(设备)、防护用品的安全技术性能对本工程的安全施工有重要意义。
每项作业必须有专人对相关设备和防护措施进行认真检查,并严格按照规定的程序履行,消除隐患,确保各项设备具有良好的安全技术状况,安全可靠。
4、水上船舶施工安全技术措施4.1 工程船按“内河船舶安全管理规定”显示号灯、号型,明确船舶动态,以便周围船舶及早作出判断,避免事故的发生。
4.2 24小时派人值班,通知上下行船舶,注意避让。
4.3 专人负责收听气象预报,及时根据气象台所提供的风向、风力等情况,制订详细、周密的计划,提前做好随时避风的准备。
4.4 施工作业过程中,应根据水流、潮汐等情况,合理按排作业,以确保作业人员的人身安全。
4.5 一旦发生碰撞、泄漏等事故,立即联系当地海事部门,采取有效手段,防止安全或污染事故进一步扩散。
4.6 施工船舶按规定配备齐全各项消防、救生等设备设施,施工人员能熟练应用。
4.7 本地区每年5~10月份是汛期及台风频发季节,该季节的防汛、防台、防雷工作是安全工作的重点。
4.8 所有设备的操作人员和施工人员均持证上岗。
施工船配备固定的操作人员和指挥人员,具有相应的资质和丰富的经验,从人的素质角度上可以确保施工的安全。
5、安全用电技术措施5.1现场的供电线路、设备安装维护以及拆除必须由专业人员进行;5.2对于移动机具以及照明的使用应实行二级漏电保护,并定期进行检查、维护、保养5.3工程船舶有自备的发电供配电设备供应,严格执行船舶发电机安全操作规程;5.4作业船舶按章显示信号,并设置足够的施工照明设施。
