碾压混凝土质量管理办法
- 格式:doc
- 大小:76.50 KB
- 文档页数:9
水工碾压在混凝土施工规范SL 53-94主编单位:中国水利水电工程总公司批准部门:中华人民共和国水利部目录1 总则2 材料3 配合比设计4 施工5 质量管理和评定附录A 名词解释附加说明关于发布《水工碾压混凝土施工规范》SL53—94的通知水建[1994]95号为适应水工碾压混凝土施工的需要,我部委托中国水利水电工程总公司为主编单位,对《水工碾压混凝土施工暂行规定》SDJS14-86进行了修订。
经审查,现批准为中华人民共和国行业标准,其名称与编号为《水工碾压混凝土施工规范》SL53-94,自一九九四年七月一日起施行。
《水工碾压混凝土施工暂行规定》SDJS14-86;同时废止。
各地在执行中应注意总结经验,如有问题请函告水利部建设司和主编单位。
本规范由水利部建设司负责解释,水利电力出版社出版发行。
一九九四年三月三十一日----------------------------精品word文档值得下载值得拥有----------------------------------------------1 总则1.0.1 本规范适用于大、中型水利水电工程岩基上Ⅰ、Ⅱ、Ⅲ级坝的碾压混凝土施工;其它碾压混凝土施工可参照执行。
1.0.2 碾压混凝土施工,除应遵守本规范外,对于本规范未涉及的部分.仍应执行《水工混凝土施工规范》SDJ 207-82和现行有关国家及行业标准。
1.0.3 施工前应通过现场碾压试验验证碾压混凝土配合比的适应性,并确定其施工工艺参数。
1.0.4 根据碾压混凝土所处部位的工作条件,碾压混凝土的性能应分别满足强度、抗渗性、耐久性等设计要求。
1.0.5 碾压混凝土施工中,应重视温度控制,并应做到优质、经济、安全。
2 材料2.0.1 凡符合国家标准的硅酸盐系列水泥均可用于碾压混凝土。
2.0.2 水泥品种及标号应与掺和料的品质、掺量一起经技术经济论证后确定。
2.0.3 碾压混凝土施工所用水泥宜定厂、定品种供应,不宜在施工中途更换水泥厂家和水泥品种。
现场碾压混凝土旁站监督质量控制要点现场监理工程师进行旁站监督任务时,需提前仔细阅读已审批的仓面设计,了解本仓混凝土浇筑方法、材料分区、冷却水管铺设、温度计埋设、预埋件埋设位置、人员及设备配置等情况。

1试验检测碾压混凝土设计一般VC值为2〜5s,变态混凝土一般设计坍落度为3~5cm,常态混凝土一般设计坍落度为7~9cm。
QkJe2DO表1-1混凝土仓面检测项目及检测频率表1-2钢筋现场质量检测及检测频率量可扩大1倍。
表1-3铜止水现场质量检测及检测频率2碾压混凝土温度控制标准2.1 碾压混凝土温度控制标准2.1.1 基础温差表2-1 碾压混凝土基础温差单位(C)2.1.2 上、下层温差标准当老混凝土面(层间歇大于21天)上浇筑混凝土时,老混凝土面以上L/4范围内的新浇混凝土应按上、下层温差控制。
碾压混凝土越冬面处上下层温差的控制标准为15°C,其他部位上下层温差的控制标准为17°C。
VzCMXk H2.1.3内外温差坝体碾压混凝土内外温差的控制标准为17C。
2.1.4允许最高温度碾压混凝土容许最高温度见表2-2。
PZL4EXA2.1.5 坝体设计允许浇筑温度坝体设计允许浇筑温度见表2-3。
acGHFbs2.2 常态混凝土温控标准2.2.1 基础温差基础温差是指基础约束区范围内,混凝土的最高温度与该部位稳定温度之差。
基础约束区常态混凝土施工控制的基础温差为17C。
GGNXvzu 2.2.2 上、下层温差标准在老混凝土面(层间歇大于21天)上浇筑混凝土时,老混凝土面以上L/4范围内的新浇混凝土应按上、下层温差控制。
越冬面处上下层温差的控制标准为16C,其他部位上下层温差的控制标准为18C。
fk8YGZW2.2.3内外温差坝体常态混凝土内外温差的控制标准为18°C。
2.2.4允许最高温度约束区常态混凝土容许最咼温为24C,脱离约束区常态混凝土允许最咼温度为26C。
2.2.5允许浇筑温度常态约束区混凝土设计允许浇筑温度见表2-4。
混凝土浇筑质量保证措施一、混凝土浇筑质量管理措施1、建立岗位责任制,明确质量职责,责任落实到人,以便在施工过程中各司其职。
2、商品混凝土运至施工现场后,实验员要对混凝土外观质量和坍落度进行抽查,实测坍落度与要求坍落度之间允许偏差为±10mm。
3、混凝土浇筑及收平过程中严禁加水。
4、底板混凝土浇筑标高按标高控制点拉通线进行控制,标高误差应控制在3mm范围内。
5、浇筑过程中严禁用振捣棒直接振捣钢筋和模板,以防止钢筋和模板发生位移。
6混凝土振捣时应沿混凝土坡面自下而上进行振捣,以防漏震,振捣以混凝土泛出浆液不再明显下沉为准。
7、混凝土浇筑过程中应安排足够的钢筋工看护钢筋,保证混凝土浇筑过程中钢筋不变形、不位移。
8、混凝土浇筑过程中应安排足够的木工看护模板,特别是电梯井坑模板,混凝土浇筑时先浇至坑底向上100mm,待其稍微凝固后再行浇筑,以防止一次浇筑太快导致电梯井模板浮起,同时浇筑时应对称浇筑,防止产生位移。
二、混凝土抗裂措施1、控制砼温升(1)控制砼浇筑温度(砼从搅拌机出料后,经泵送、浇筑、振捣、平仓等工序后的砼温度,一般控制在30℃以下)(2)控制出机温度(主要控制石子、水温)、泵送管覆盖(3)延缓砼降温速率(控制在1.5℃/天以内)2、为防止混凝土表面散热过快,避免内、外温差过大而产生裂缝,混凝土终凝后,立即进行保温养护,保温养护时间根据测温控制,当混凝土表面温度与大气温度基本相同时,撤掉保温养护,改为浇水养护。
浇水养护不得少于14d;3、保湿保温养护措施:先铺二层草帘子,再铺一层塑料布,根据温差来决定草帘子的增加量。
如遇雨天必须在草垫子上再增加一层塑料布防雨,并做好排水措施。
4、初凝后,终凝前用铁滚碾压两遍,再用木抹子搓平压实,以控制混凝土表面微裂缝的出现。
三、质量通病及防治措施(一)蜂窝麻面(混凝土结构局部出现酥松、砂浆少、石子多、石子之间形成隙类似蜂窝状的窟窿)1、产生原因分析:(1)混凝土配合比不当,或砂、石子、水泥材料加水量计量不准,造成砂浆少、石子多。
水工碾压混凝土施工规范SL53-94条文说明目录前言1总则2材料3配合比设计4施工5质量管理和评定前言《水工碾压混凝土施工暂行规定》SDJS14一86系原水利电力部水利水电建设总局标准,自颁发执行以来,对推动我国碾压混凝土筑坝技术的发展起到了积极的作用,但限于当时的条件,在起草该规范过程中,比较多地参考了《水工混凝土施工规范》SDJ207-82和国外有关技术标准。
随着我国碾压混凝土筑坝技术的迅猛发展及其应用范围的不断扩大。
碾压混凝土施工技术也有了很大进步,形成了具有中国特色的碾压混凝土筑坝技术.因此有必要也有条件对《水工碾压混凝土施工暂行规定》SDJS14—86进行修订,以确保碾压混凝土工程质量,进一步推动碾压混凝上筑坝技术的应用与发展。
1989年5月,水利部建设开发司委托中国水利水电工程总公司负责组织对《水工碾压混凝土施工暂行规定》SDJS14-86进行修订。
1989年8月提出了修订大纲、总体框架及原则,同年10月提出初稿,征求有关单位意见,并于同年11月在岩滩水电站工地组织专家对初稿进行了讨论。
在此基础上,于 1990年3月提出了征求意见槁,发送至国内有关勘测设计、施工、科研及高等院校等单位广泛征求意见,根据征求意见修改整理后,1990年6月提出了送审稿。
1990年8月21日至24日,水利部建设开发司和能源部水电开发司组织专家在天津杨村对送审稿进行了审查,认为该规范(送审稿)内容基本可行,可按审查意见进一步修改整理后报主管部门审批颁布,并建议该规范为水利水电行业强制性标准。
由于该规范报批过程较长,历时三年,正式发布前,水利部建设司又组织有关专家在北京对一些重要的参数、指标重新进行了核定,以保证该规范能较好地反映当前的施工技术水平。
本规范(送审稿)审查委员会主任为林伯诜同志,参加送审稿和报批稿的修改及审定工作的有王圣培、李丰、李允中、许红波、张严明等同志。
鉴于碾压混凝土试验技术尚处于不断发展和完善阶段,该规范有待于在实践中不断补充和修订,为此,希望各有关单位和使用者继续提出意见和建议。

丰满大坝碾压混凝土仓面施工的质量管理发表时间:2018-12-27T10:26:33.657Z 来源:《防护工程》2018年第28期作者:罗安顾海洋[导读] 本文从仓面工序的质量管理、仓面质量管控重点和难点两个方面对如何做好碾压混凝土施工的质量管理进行探讨。
中国水利水电第十六工程局有限公司福建福州摘要:丰满电站重建工程大坝主体采用碾压混凝土施工技术,碾压混凝土大坝因其经济、可快速施工的特点成为当前重要的坝工型式之一,由于其具有的施工工期紧、浇筑强度高的特性,因此对施工过程中的工序衔接与质量管控要求较高,在仓面施工中的质量管理尤为重要。
本文从仓面工序的质量管理、仓面质量管控重点和难点两个方面对如何做好碾压混凝土施工的质量管理进行探讨。
关键词:碾压混凝土;仓面;质量;管理1 工程条件、特点丰满电站重建工程拦河坝(以下简称“丰满大坝”)为碾压混凝土重力坝,坝顶高程269.50m,最大坝高94.50m,坝顶总长1068.00m。
大坝共分56个坝段,共设置55条横缝,采用整体通仓薄层填筑,全断面斜层碾压工艺。
坝体混凝土总量约241万m3,其中碾压混凝土约190万m3。
碾压混凝土大坝因水泥用量少,可大仓面机械化施工,工艺及温控简单,所以其施工速度快、工程造价低。
其有混凝土浇筑强度大、工期紧等特点,仓面混凝土施工工序较多、衔接紧密,对施工过程中质量控制要求严格。
由于碾压混凝土施工质量受仓面气候条件、施工工序、施工工艺及施工人员技术水平等因素的影响较大,其仓面质量管理较为困难,因此合理的施工组织和严格的质量管理对丰满大坝碾压混凝土施工质量十分重要。
2 仓面施工工序的质量管理碾压混凝土仓面施工主要工序:拌和及运输→卸料及平仓→碾压(异种混凝土施工)→造缝(冷却水管铺设)→下一层施工。
碾压混凝土施工工序相对较多且衔接紧密,各工序都直接影响着碾压混凝土的浇筑质量,需要对每道工序进行合理优化和质量控制。
2.1卸料及平仓丰满大坝碾压混凝土经拌和楼拌制,主要采用自卸车运输到仓面进行卸料,履带式平仓机进行平仓。

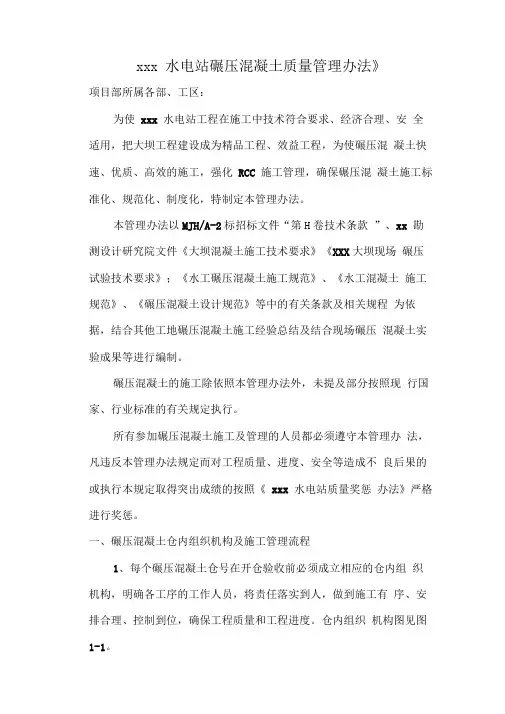

xxx 水电站碾压混凝土质量管理办法》项目部所属各部、工区:为使xxx 水电站工程在施工中技术符合要求、经济合理、安全适用,把大坝工程建设成为精品工程、效益工程,为使碾压混凝土快速、优质、高效的施工,强化RCC 施工管理,确保碾压混凝土施工标准化、规范化、制度化,特制定本管理办法。
本管理办法以MJH/A-2标招标文件“第H卷技术条款”、xx 勘测设计研究院文件《大坝混凝土施工技术要求》《XXX大坝现场碾压试验技术要求》;《水工碾压混凝土施工规范》、《水工混凝土施工规范》、《碾压混凝土设计规范》等中的有关条款及相关规程为依据,结合其他工地碾压混凝土施工经验总结及结合现场碾压混凝土实验成果等进行编制。
碾压混凝土的施工除依照本管理办法外,未提及部分按照现行国家、行业标准的有关规定执行。
所有参加碾压混凝土施工及管理的人员都必须遵守本管理办法,凡违反本管理办法规定而对工程质量、进度、安全等造成不良后果的或执行本规定取得突出成绩的按照《xxx 水电站质量奖惩办法》严格进行奖惩。
一、碾压混凝土仓内组织机构及施工管理流程1、每个碾压混凝土仓号在开仓验收前必须成立相应的仓内组织机构,明确各工序的工作人员,将责任落实到人,做到施工有序、安排合理、控制到位,确保工程质量和工程进度。
仓内组织机构图见图1-1。
2、碾压混凝土施工工艺流程按照图1-2执行3、碾压混凝土仓面施工程序按照图1-3执行图1-1 碾压仓组织机构图二、各级工作人员职责仓内各级工作人员必须无条件的服从仓内指挥长的指挥和安排,坚守本职岗位,严禁脱岗或擅离职守。
1、仓面指挥长(1)在项目部、工区的领导下对当班所施工的碾压仓号进行全面负责和管理,严格按照所制定的施工措施和技术方案确定合理的施工方法,对各工序之间的关系进行合理的协调。
(2)做好仓内的设备调配,合理进行安排,根据实验成果确定的各项数据及混凝土的入仓强度控制好仓面上升的速度。
(3)及时解决相关领导和监理提出的问题,并负责落实到位(4)做好相关的记录。
碾压混凝土质量管理办法《XXX水电站碾压混凝土质量管理办法》项目部所属各部、工区:为使XXX水电站工程在施工中技术符合要求、经济合理、安全适用,把大坝工程建设成为精品工程、效益工程,为使碾压混凝土快速、优质、高效的施工,强化RCC施工管理,确保碾压混凝土施工标准化、规范化、制度化,特制定本管理办法。
本管理办法以MJH/A-2标招标文件“第H卷技术条款”、xx 勘测设计研究院文件《大坝混凝土施工技术要求》、《XXX大坝现场碾压试验技术要求》;《水工碾压混凝土施工规范》、《水工混凝土施工规范》、《碾压混凝土设计规范》等中的有关条款及相关规程为依据,结合其他工地碾压混凝土施工经验总结及结合现场碾压混凝土实验成果等进行编制。
碾压混凝土的施工除依照本管理办法外,未提及部分按照现行国家、行业标准的有关规定执行。
所有参加碾压混凝土施工及管理的人员都必须遵守本管理办法,凡违反本管理办法规定而对工程质量、进度、安全等造成不良后果的或执行本规定取得突出成绩的按照《XXX水电站质量奖惩办法》严格进行奖惩。
一、碾压混凝土仓内组织机构及施工管理流程1、每个碾压混凝土仓号在开仓验收前必须成立相应的仓内组I 织机构,明确各工序的工作人员,将责任落实到人,做到施工有序、安排合理、控制到位,确保工程质量和工程进度。
仓内组织机构图见图1-13、碾压混凝土仓面施工程序按照图1-3执行图1-1 碾压仓组织机构图各级工作人员职责仓内各级工作人员必须无条件的服从仓内指挥长的指挥和安排,坚守本职岗位,严禁脱岗或擅离职守。
1、仓面指挥长(1)在项目部、工区的领导下对当班所施工的碾压仓号进行全面负责和管理,严格按照所制定的施工措施和技术方案确定合理的施工方法,对各工序之间的关系进行合理的协调。
(2)做好仓内的设备调配,合理进行安排,根据实验成果确定的各项数据及混凝土的入仓强度控制好仓面上升的速度。
(3)及时解决相关领导和监理提出的问题,并负责落实到位(4)做好相关的记录。
