群塔作业方案(汇总)
- 格式:doc
- 大小:171.50 KB
- 文档页数:14

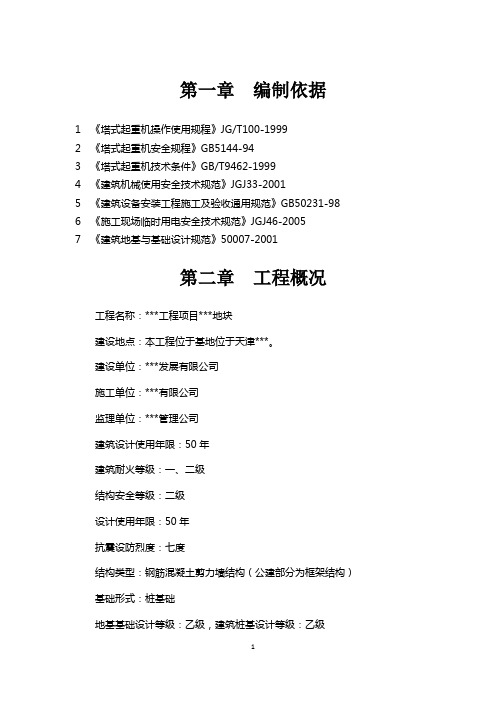

第一章编制依据1 《塔式起重机操作使用规程》JG/T100-19992 《塔式起重机安全规程》GB5144-943 《塔式起重机技术条件》GB/T9462-19994 《建筑机械使用安全技术规范》JGJ33-20015 《建筑设备安装工程施工及验收通用规范》GB50231-986 《施工现场临时用电安全技术规范》JGJ46-20057 《建筑地基与基础设计规范》50007-2001第二章工程概况工程名称:***工程项目***地块建设地点:本工程位于基地位于天津***。
建设单位:***发展有限公司施工单位:***有限公司监理单位:***管理公司建筑设计使用年限:50年建筑耐火等级:一、二级结构安全等级:二级设计使用年限:50年抗震设防烈度:七度结构类型:钢筋混凝土剪力墙结构(公建部分为框架结构)基础形式:桩基础地基基础设计等级:乙级,建筑桩基设计等级:乙级由我公司承建标段主要建筑概况:第三章地质概况3.1 工程地质条件拟建场地属于华北平原滨海冲积平原,本次勘探所揭示的地层属于海陆交互沉积地层,现场较为平坦。
3.2 地层岩性特征场地土质分布:根据地质勘查报告,地质自上而下岩土分布表平均相对标高为1.00m。
3.3 水文地质条件场地标准冻土深度:0.6m。
地下水埋深:稳定水位埋深0.30~1.20m. 标高0.38~1.07m,抗浮设计水位:1.650m(大沽高程)。
地下水质:本场地地下水对混凝土结构无腐蚀性;在干湿交替部位,地下水对钢筋混凝土结构中的钢筋有中等腐蚀性,长期浸水部位,地下水对钢筋混凝土结构中的钢筋无腐蚀性,地下水对钢结构有中等腐蚀性。
浅层地基土渗透性3.4 各栋号周边自然情况场地四周较为空旷,东侧为腾逸路,现在还未交工使用;北侧为绿化带及水系;西侧为拟建道路;南侧为空地;第四章塔吊选型及塔吊基础4.1 塔吊选型及基础设计根据工程的特点:在本工程地下室基础及主体施工阶段,垂直及水平运输机械选用5台QTZ63塔式起重机,臂长50m,最大起重量6T,起重力矩630KN•m,17层的栋号塔身标准节拟安装总节数25节(2.5m/节),吊钩最大高度61m。
群塔作业施工方案群塔作业施工方案一、方案背景为了满足城市建设的需求,我司拟在某地区开展群塔作业。
经过前期的勘察和规划,确定了具体的施工方案。
二、施工目标1. 完成群塔的建设工作,确保质量合格;2. 保证施工进度,按时完成工程。
三、施工内容1. 地基处理:根据地质勘察结果,采取相应的地基处理措施,确保建筑的承载力和稳定性;2. 塔基浇筑:按照设计要求进行塔基的浇筑工作,确保塔基的强度和稳定性;3. 钢结构搭建:选用高质量的钢材进行搭建,按照设计图纸进行结构布置,确保结构的牢固性和安全性;4. 外墙装饰:选用适合的外墙装饰材料,进行外墙的装饰工作,使建筑更具美观性和环保性;5. 安装设备:根据设计要求,安装各种设备和附件,确保设备的功能完好、可靠;6. 安全防护措施:施工过程中要加强安全防护措施,确保施工现场的安全。
四、施工步骤1. 地基处理:排除地下障碍物,进行挖土、填土等地基处理措施;2. 塔基浇筑:按照设计要求进行塔基的施工,包括土方开挖、模板搭设、钢筋绑扎、混凝土浇筑等工作;3. 钢结构搭建:根据设计图纸,进行钢结构的搭建工作,包括钢柱、钢梁等的安装和固定;4. 外墙装饰:选择合适的材料,进行外墙的装饰工作,包括外墙保温、涂料喷涂等;5. 安装设备:根据设计要求,进行设备和附件的安装,包括电力系统、通信系统等;6. 安全防护:加强安全施工措施,如设立安全警示标志、悬挂安全网等,确保施工现场的安全。
五、施工进度计划1. 地基处理:预计耗时7天;2. 塔基浇筑:预计耗时10天;3. 钢结构搭建:预计耗时20天;4. 外墙装饰:预计耗时15天;5. 安装设备:预计耗时10天;6. 安全防护:整个施工期间进行。
六、施工资源配置1. 人力资源:根据施工进度计划,合理安排工人的数量和工种,确保施工进度;2. 物资资源:根据施工需要,提前准备好所需的建筑材料和设备,确保供应。
七、质量控制1. 严格按照设计要求和规范进行施工,保证施工质量;2. 在施工过程中进行质量检查,如发现问题及时整改。
塔吊布置及群塔作业方案一、塔吊布置方案:1.塔吊布置原则:-安全原则:保证施工现场的安全是塔吊布置的首要原则。
-通行原则:塔吊的布置要考虑施工现场的通行问题,确保施工人员和设备的通行畅通。
-合理布置原则:根据工程的具体情况,合理布置塔吊的位置,以提高工作效率。
2.塔吊布置步骤:-首先,根据工程的平面布置和高度要求,确定塔吊的数量和型号。
-其次,确定塔吊的位置,考虑到施工现场的通行和安全问题。
-在确定好位置后,根据塔吊的尺寸和施工现场的情况,进行地基的施工和加固。
-最后,将塔吊安装在地基上,并进行固定和调试,确保其正常工作。
3.塔吊布置注意事项:-考虑施工现场的地质情况,选择合适的地基类型,并确保地基的稳定性。
-根据塔吊的尺寸和高度要求,合理安排施工现场的空间布局,确保通行和安全。
-在布置塔吊的过程中,要考虑到塔吊的回转半径和活动范围,并进行相应的防护措施。
-在塔吊布置完成后,要进行严格的检查和测试,确保其达到要求的安全标准。
二、群塔作业方案:1.群塔作业原则:-协调原则:群塔作业需要确保各个塔吊之间的协调配合,以提高作业效率。
-通讯原则:对于群塔作业,工作人员之间要进行通讯,确保作业的顺利进行。
-安全原则:群塔作业需要强调安全,确保作业人员和设备的安全。
2.群塔作业步骤:-首先,根据施工需要,确定群塔作业的数量和布置方式。
-其次,选择一名经验丰富的指挥人员,负责协调和指挥群塔作业。
-在进行群塔作业前,要对塔吊进行检查和测试,确保其正常工作。
-开始群塔作业时,要严格按照指挥人员的指示和作业计划进行操作,确保各个塔吊之间的协调配合。
-在群塔作业过程中,要及时进行通讯,确保作业的顺利进行和安全。
3.群塔作业注意事项:-在进行群塔作业前,要对各个塔吊的工作范围进行清晰划分,并进行标识,避免操作人员的混乱和误操作。
-在群塔作业过程中,要保持各个塔吊之间的相互距离和安全间隔,避免发生碰撞和事故。
-对于正在工作的塔吊,其他塔吊的操作人员要保持密切关注,确保及时发现和解决问题。
群塔作业方案范文一、方案介绍群塔作业是一种团队合作式的任务分配和执行方式。
每个任务分解为多个子任务,由不同的成员负责完成,通过协作和汇报的方式完成整个任务。
本方案旨在提高团队的协作效率、优化资源利用和提升成员的工作责任感。
二、方案流程1.确定任务目标:团队负责人确定整体任务目标,并将任务分解成多个子任务。
2.分配子任务:负责人根据成员的特长和能力,将子任务分配给不同的成员。
确保每个成员能够发挥专长并在任务中获得成长。
3.成员讨论:成员根据自己分配到的子任务,在群塔作业平台上进行讨论和交流。
共同讨论任务的具体实施方案、资源需求和时间安排等。
4.子任务执行:成员按照分配到的子任务开始执行,完成自己的任务,并及时进行进展汇报。
5.进展汇报:成员在群塔作业平台上定期更新任务的进展情况,包括已完成的工作内容、遇到的问题和需要协助的方面。
6.反馈和协助:其他成员可以在平台上对已完成的工作进行反馈和评价,并提供帮助和指导,以便完成整个任务。
7.任务验收:任务完成后,由负责人对整个任务进行验收,确保任务的质量和目标的达成。
三、实施步骤1.创建群塔作业平台:选择适合的在线协作平台,建立群塔作业项目。
2.确定任务规模和目标:根据任务的复杂性和团队的能力,拆分任务成多个子任务。
3.确定任务分工:根据成员的技能和兴趣程度,将子任务分配给不同的成员。
4.创建任务讨论和进展汇报渠道:在平台上建立任务讨论组和进展汇报通道,确保及时有效的沟通。
5.开始任务执行:成员按照任务分配进行任务执行,并根据进度进行汇报和讨论。
6.共享资源和协助:成员可以自由共享资源、知识和经验,并相互协助解决问题。
7.任务验收和总结:任务完成后,由负责人对整个任务进行验收,并总结任务中的经验和教训,为下一次任务的执行提供指导。
四、任务推行框架1.项目启动:由项目负责人进行项目启动,明确项目的背景、目标和计划。
2.任务拆解:将项目拆解成多个子任务,并明确任务的优先级和依赖关系。
第1篇一、工程概况1. 工程名称:XX工程项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:本项目总建筑面积为XX万平方米,包含住宅、商业、办公等多种业态。
4. 施工单位:XX建筑工程有限公司5. 施工日期:2023年3月1日至2024年6月30日二、施工组织设计1. 施工单位组织机构本项目施工单位组织机构如下:(1)项目经理部(2)施工技术部(3)施工安全部(4)施工质量管理部(5)施工物资供应部(6)施工财务部2. 施工人员配备本项目施工人员配备如下:(1)项目经理1名,负责整个工程的施工管理工作。
(2)施工技术负责人1名,负责施工过程中的技术指导和技术支持。
(3)施工安全负责人1名,负责施工过程中的安全管理工作。
(4)施工质量管理人员2名,负责施工过程中的质量管理工作。
(5)施工物资供应人员2名,负责施工过程中的物资供应工作。
(6)施工财务人员1名,负责施工过程中的财务管理工作。
三、施工方案1. 施工顺序(1)基础工程:土方开挖、基础垫层、基础混凝土施工。
(2)主体结构工程:主体结构混凝土施工、钢结构施工、砌体施工。
(3)装饰装修工程:墙面、地面、顶面装修,门窗安装。
(4)室外工程:道路、绿化、给排水、供电、照明等。
2. 施工方法(1)基础工程土方开挖:采用机械开挖,人工配合清理。
基础垫层:采用C15混凝土垫层,厚度100mm。
基础混凝土施工:采用C25混凝土,分两次浇筑,第一次浇筑厚度为200mm,第二次浇筑厚度为300mm。
(2)主体结构工程主体结构混凝土施工:采用C30混凝土,分两次浇筑,第一次浇筑厚度为200mm,第二次浇筑厚度为300mm。
钢结构施工:采用Q345B钢材,焊接施工。
砌体施工:采用MU10砖,M7.5砂浆砌筑。
(3)装饰装修工程墙面装修:采用腻子、乳胶漆等材料。
地面装修:采用水泥砂浆找平,瓷砖铺贴。
顶面装修:采用腻子、乳胶漆等材料。
门窗安装:采用断桥铝门窗,安装密封条。
群塔作业施工方案嗨,各位工程大佬们,今天给大家带来一份热乎乎的“群塔作业施工方案”!本人有着10年的方案写作经验,这篇方案可是我用心之作,保证让你眼前一亮!下面咱们就直接进入主题,一起探讨探讨如何在群塔作业中做到安全、高效、美观。
一、工程概况咱们得了解一下工程概况。
这次施工的工程为大型公共设施,占地面积广阔,施工内容包括多个单体建筑、地下停车场、广场等。
工程地处繁华地段,周边环境复杂,对施工安全、环保等方面要求较高。
二、施工目标1.确保施工安全,避免发生安全事故。
2.提高施工效率,缩短工期。
3.保证施工质量,满足甲方需求。
4.降低施工成本,提高企业效益。
三、施工方法及工艺1.施工方法本次群塔作业施工采用“平行施工、分段作业”的方式,即各个单体建筑同时施工,每个建筑分为若干施工段,按照施工顺序依次施工。
2.施工工艺(1)桩基施工:采用静压法、旋挖法等工艺进行桩基施工,确保桩基质量。
(2)土方施工:采用挖掘机、装载机等设备进行土方开挖、回填,同时做好降水、排水工作。
(3)主体结构施工:采用模板、脚手架、塔吊等设备进行主体结构施工,确保结构安全、美观。
(4)装修施工:按照甲方要求进行装修施工,保证装修质量。
四、施工组织及人员配置1.施工组织(1)成立项目指挥部,全面负责施工现场的协调、管理、监督工作。
(2)设立各专业施工队伍,明确分工,确保施工顺利进行。
(3)建立健全各项规章制度,确保施工现场安全、有序。
2.人员配置(1)项目经理:负责整个项目的施工管理、协调、监督工作。
(2)技术负责人:负责施工方案制定、技术指导、质量把关等工作。
(3)施工员:负责施工现场的具体施工任务,确保施工进度。
(4)安全员:负责施工现场的安全监督、检查工作。
五、施工安全及环保措施1.安全措施(1)建立健全安全管理制度,明确责任,加强安全教育。
(2)加强施工现场安全防护,设置安全警示标志,确保施工现场安全。
(3)定期进行安全检查,发现问题及时整改。
工程群塔作业方案工程群塔作业是指对高空或难以接触的设备、建筑进行维护、检修、安装、拆除等作业。
这类作业一般需要耗费大量人力、物力和时间,涉及到的风险也比较大。
因此,在进行工程群塔作业时,必须制定详细的方案,严格按照规定操作,并采取各种安全措施,确保施工作业的顺利进行和人员的安全。
一、项目概况本次工程群塔作业是针对某高空建筑的维护及设备的安装和拆除,共涉及到5座塔楼,高度均在150米以上,作业范围包括外墙清洗、油漆维护、设备更换、电缆布线等。
本次作业预计历时2个月,总体预算为2000万元。
二、团队组建为保证本次工程的安全和高效进行,我们将组建一个专业的团队进行作业,团队成员包括以下部门:1. 项目管理部门:负责统筹协调本次工程,制定详细的方案和计划,监督和指导工程实施过程。
2. 技术部门:负责工程群塔作业的技术支持和指导。
3. 安全管理部门:负责安全生产工作,制定施工安全方案,监督实施过程中的安全措施。
4. 施工队伍:负责具体的施工作业,包括外墙清洗、油漆维护、设备更换等。
三、作业方案1. 方案制定在进行工程群塔作业之前,我们将对每个塔楼进行详细的勘察和评估,制定详细的施工方案,包括作业流程、安全措施、材料准备、人员配备等。
同时,我们还将编制作业的时间计划和预算,确保施工作业的高效进行。
2. 安全措施安全是施工作业的第一要务,我们将从以下几个方面确保作业的安全进行:(1)提前对施工现场周边进行封闭和警示,确保周边的交通和行人不会对施工造成干扰。
(2)严格执行高空作业操作规程,要求所有作业人员必须佩戴好安全带、安全帽等个人防护装备,并严禁酒后上班。
(3)设立专门的安全监测岗位,及时发现和处理可能存在的安全隐患。
(4)对施工现场进行定期的安全培训和演练,确保作业人员掌握紧急情况的处置方法和技能。
3. 施工流程本次工程群塔作业的施工流程将根据具体的作业内容和特点进行详细的制定。
以外墙清洗为例,施工流程将包括以下步骤:(1)设备检查:核对清洗设备的安全性能和操作状态。
第1篇一、工程概况本工程位于XX市XX区,总建筑面积XX万平方米,建筑高度XX米,结构类型为框架剪力墙结构。
工程场地周边环境复杂,周边建筑物密集,地下管线繁多,施工难度较大。
为确保施工安全、高效、优质地完成,特制定本群塔施工方案。
二、群塔施工方案编制依据1. 国家相关法律法规、规范和标准;2. 工程设计图纸及施工组织设计;3. 《建筑机械使用安全技术规程》(JGJ33—2001);4. 塔吊安装、拆卸及运行管理等相关规定;5. 施工现场实际情况。
三、群塔布置方案1. 塔吊数量:根据工程进度、施工区域和塔吊覆盖范围,本次施工共需布置XX台塔吊。
2. 塔吊型号:根据工程特点和施工需求,选用XX型号塔吊。
3. 塔吊布置:塔吊布置应遵循以下原则:a. 便于施工,确保施工区域全覆盖;b. 确保塔吊安全运行,减少相互干扰;c. 节约场地,减少施工成本。
四、主要安全措施1. 塔吊安装与拆卸:严格按照相关规范和操作规程进行,确保塔吊安装、拆卸过程安全。
2. 塔吊运行:加强塔吊操作人员培训,确保操作人员熟练掌握操作技能;加强现场安全管理,确保塔吊运行安全。
3. 群塔防碰撞:制定群塔防碰撞方案,包括:a. 塔吊位置调整:根据施工进度和现场实际情况,及时调整塔吊位置,确保塔吊运行安全;b. 塔吊间距计算:根据塔吊型号、高度和施工需求,计算塔吊间距,确保塔吊运行安全;c. 塔吊运行监控:实时监控塔吊运行状态,及时发现并处理安全隐患。
4. 施工现场安全防护:设置安全警示标志,确保施工现场安全;加强现场巡查,及时发现并处理安全隐患。
五、施工进度安排1. 塔吊安装:根据工程进度,分阶段进行塔吊安装,确保施工进度。
2. 塔吊拆卸:在工程完成后,按照规范和操作规程进行塔吊拆卸,确保施工安全。
六、结语本工程群塔施工方案充分考虑了施工现场实际情况,确保施工安全、高效、优质地完成。
在施工过程中,严格执行各项安全措施,确保施工安全。
第2篇一、工程概况本工程为XX项目,位于XX市,总建筑面积约XX万平方米。
建筑施工群塔作业的方案一、前言建筑施工中,群塔作业是一种比较常见的施工方式。
通常指的是在一片建设用地内,同时进行多栋建筑的施工,如高层住宅、商业综合体等。
此类作业对施工单位的技术、管理和协调能力都有很高的要求。
本文将从技术方案、施工组织和管理等方面对群塔作业进行探讨,以期为施工实践提供一些有益参考。
二、技术方案1. 建筑设计方案在群塔作业中,建筑的设计方案至关重要。
设计方案应该充分考虑施工的可行性,包括施工车辆的通行、吊装设备的选型等。
同时,为了保证施工的效率,建筑设计应该尽量便于标准化,以减少建筑部件的变化,降低施工难度和风险。
2. 建筑物结构设计建筑物结构设计是群塔作业的另一个关键因素。
建筑物的结构设计应该满足高层建筑的强度、稳定性和安全性要求。
同时,建筑物的结构设计也需要考虑施工难度和施工周期,如采用预制件、节能技术等。
3. 施工技术方案施工技术方案要从群塔作业的整体性考虑,包括进出场道路规划、吊装设备选型、建筑物外立面装饰施工等。
在吊装设备选型方面,应综合考虑起重量、高度、范围、效率等因素,确保施工的安全和效率。
三、施工组织1. 按照“先进程序、先进工艺、先进设备”的原则开展施工在群塔作业中,施工组织必须遵循“先进程序、先进工艺、先进设备”的原则,确保施工的质量和效率。
对于施工工艺和设备,应选用先进的技术和设备,如超高层建筑的自升式起重机等。
2. 合理使用土方机械群塔作业中,土方机械的使用十分重要。
土方机械应根据土地地貌和建筑物结构特点,合理配置和选用。
同时,施工现场应根据土地地貌规划作业区域,合理安排土方机械进出场道路,确保施工进度和安全。
3. 充分利用预制化技术为了提高建筑施工的效率和质量,群塔作业中需要充分利用预制化技术,如采用工厂预制钢结构、混凝土构件等。
这种方法可以节省现场施工时间,减少施工安全风险和构件质量问题。
四、管理1. 健全施工现场安全管理在群塔作业中,安全管理就显得尤为关键。
群塔作业专项施工方案一、背景及需求随着网络建设的不断推进,我司在不同区域下建有不同的基站,其中涉及到一个问题就是基站之间的干扰问题。
为了解决这个问题,我们计划对群塔进行作业专项施工。
施工目的主要有两个:1.优化基站的服务质量,提高基站的工作效率;2.减少基站之间的干扰,提高整个网络的无线覆盖范围。
二、工程实施方案1. 施工形式工程采用“先加设备、后改拓扑”模式,即先加设备,再进行小区拆分、扰动削减、小区优化、邻区优化等一系列的维优措施。
在这个过程中,可以有效降低现网小区拓扑更换带来的影响,减少基站故障的影响范围,提高切换质量和成功率。
2. 施工流程第一步:方案设计针对群塔问题,制定具体的优化方案,包括小区加设备、频率复用、射频参数调整、小区拆分等措施。
第二步:工程规划根据设计方案,确定施工周期、施工目标、施工任务和指标。
第三步:设备安装根据需求,对设备进行安装,施工人员应尽可能减少对现网的影响,确保稳定性。
第四步:小区优化小区加设备之后,应当对小区进行优化调整。
主要包括小区拆分、扰动削减、无线参数调整等一系列措施。
第五步:邻区优化在小区优化工作后,需要对邻区关系进行优化,提高整个网络的整体性能和服务水平。
第六步:测试验收在施工完成后,进行一定的测试验收工作,确保工程质量。
3. 人员安排工程涉及到的人员主要有:•工程管理人员:负责工程计划的制定和管理,安排施工任务,负责验收工作;•设备安装人员:负责设备安装,保障设备的稳定度和完整性;•优化人员:负责小区、邻区参数的优化、测试,保障网络性能;•施工人员:负责现场实施工程,确保施工质量。
三、安全管理在施工过程中,要对安全管理方面做好以下事宜:1.现场安全管理人员应当做好风险评估工作,构建合理的工作方案,合理分配人力责任;2.现场设备应当按照严格的安全规范操作,保证施工人员和其他工作人员的人身安全;3.交通安全,特别是在施工过程中必须严格按照交通管理规范,确保有关的施工车辆符合相关的交通运输安全规范,不得违规占道行驶或施工;4.施工过程中应当按照合理的清扫程序,保护环境,减少污染;5.提醒施工人员使用保护用具,确保人身安全。
目录1 编制依据 (2)1.1 相关施工方案 (2)1.2 主要规范规程 (2)2 工程简介 (3)2.1 总体概况 (3)2.2 建筑设计概况 (3)2.3 建筑总平面图 (4)3 塔吊选型及安装 (5)3.1 塔吊选型 (5)3.2 塔吊臂长及立塔高度 (5)4 群塔作业管理 (6)4.1 群塔作业管理组织机构 (6)4.2 群塔运行控制 (6)4.2.1 运行主要原则 (6)4.2.2 运行防碰撞措施 (7)4.2.3 防碰撞安全措施 (8)4.2.4 防碰撞安全要求 (8)5 安全技术措施 (10)5.1 “十不吊”的原则 (10)5.2 运行过程控制 (10)5.3 操作人员要求 (11)5.4 安全技术交底 (11)1 编制依据1.1 相关施工方案相关施工方案见表1.1。
表1.1 相关施工方案序号名称日期1 塔吊安装拆除方案2017年2 塔吊基础施工方案2017年1.2 主要规范规程主要规范规程见表1.2。
表1.2 主要规范规程序号名称编号1 《塔式起重机安全规程》GB5144-20062 《塔式起重机》GB/T5031-20083 《施工现场临时用电安全技术规范》JGJ46-20054 《建筑施工安全检查标准》JGJ59-20115 《建筑施工塔式起重机安装、使用、拆卸安全技术规程》JGJ196-20106 《塔式起重机操作使用规程》JG/T100-19992 工程简介2.1 总体概况见表2.1。
表2.1 总体简介序号项目内容1 工程名称宝悦华庭三期工程2 建设单位上海招商宝欣置业有限公司3 监理单位上海市新光工程咨询有限公司4 设计单位上海中房建筑设计有限公司5 勘察单位上海海洋地质勘探设计有限公司6 施工单位江苏中南建筑产业集团有限公司7 工程性质综合商业体2.2 建筑设计概况1、工程地点: 本工程位于上海市宝山区水产路北、杨泰路东、杨鑫路南、松兰路西侧。
2、建筑规模: 本工程总建筑面积132526.84平方米,地下车库面积41381.89m2。
3、建筑概况:2#、3#、8#住宅为高层办公建筑;1#楼为商业裙房,裙房下为人防地下室6#为公共连桥。
建筑设计概况见表2.2。
表2.2 建筑设计概况项目层数总高度(最高)结构形式基础1# 地下2层地上4层27.03米框架平板筏板2# 地下2层地上17层80.65米框架桩基筏板3# 地下2层地上17层80.65米框架桩基筏板8# 地下2层地上13层55米框架桩基筏板2.3 建筑总平面图建筑总平图如图2.3所示。
3 塔吊选型及安装3.1 塔吊选型根据本工程特点,为保证现场全覆盖要求,全部选用4台QTZ63塔吊。
3.2 塔吊臂长及立塔高度1)博物馆工程见表3.2-1所示。
表3.2-1 博物馆馆塔吊臂长及立塔高度序号塔名对应楼号塔吊位置选型塔吊臂长立塔高度1 1#塔吊2#楼见附图QTZ63 50m 85m2 2#塔吊3#楼见附图QTZ63 50m 90m3 3#塔吊8#楼见附图QTZ63 50m 65m4 5#塔吊1#商业见附图QTZ63 50m 40m4 群塔作业管理4.1 群塔作业管理组织机构为确保塔吊在施工过程、顶升过程及拆除过程中不发生互相碰撞,确保施工安全,总包单位成立群塔作业安全领导小组,小组成员由项目经理、生产、材料设备及安全负责人及相关人员组成。
该小组直接协调一切与塔吊作业相关的事情。
1)群塔作业安全领导小组组长:周劲飞副组长:曹健组员:沙云生、仲晶、魏保国、陈懂、朱峰、施斌等2)群塔作业安全领导小组职责➢负责塔吊设备进场、安装及验收工作的监督并建立塔吊设备档案。
➢负责监督塔吊安全技术措施和安全技术交底的贯彻、落实。
➢负责协调塔吊吊装区域的划分,尽量让两台塔吊不在同一个区域内施工。
➢监督对塔吊司机、信号工、吊装工经常性安全教育及监督。
➢定期负责对塔吊作业人员检查,发现不符合安全操作规程的违章行为立即纠正,对查出的机械隐患要有文字记录,并落实责任、立项并限期整改。
4.2 群塔运行控制4.2.1 运行主要原则1)后塔让先塔在作业过程中,后起动作业的塔吊在运行时应前后、左右、上下确定相邻塔吊的作业状态和所处位置。
如有妨碍后塔正常运行时,必须停塔等候,并鸣笛提示前塔,告之后塔所处的状态、位置,待前塔远离妨碍区域时,后塔方可作业。
2)动塔让静塔在作业过程中,要求塔司、信号工随时注意相邻塔吊所处的作业状态,位置在回转塔臂运驶小车时,要避让处于停止状态的塔吊,可绕道行运,或暂停作业,待停塔工作完后,驶出相碰撞危险区域后方可作业。
3)轻车让重车在各塔机同时运行时,无荷载塔机应避让有荷载塔机。
4)客塔让主塔以各实际工作区域划分塔机工作区域,若塔机塔臂进入非本塔工作区域时,客区域的塔机要让主区域的塔机。
5)塔机在运行中,各条件同时存在时,必须按以上排序原则执行。
4.2.2 运行防碰撞措施1)水平方向低位塔吊起重臂与高位塔吊塔身之间防碰撞塔吊在现场的定位布置是关键,通过严格控制各台塔吊之间的位置关系,来预防低位塔吊的起重臂端部碰撞高位塔吊塔身,在安装方案中已保证任意两塔间距离均大于较低的塔吊臂长2米以上,符合塔式起重机安全规程(GB5144-2006)中的10.5之规定“两台起重机之间的最小架设距离应保证处于低位的起重机的臂架端部与另一台起重机的塔身之间至少有2米的距离”的规定。
塔吊在现场的定位保证了塔吊之间不存在低位塔吊的起重臂与高位塔吊的塔身发生碰撞的问题。
2)塔吊在垂直方向的防碰撞措施(1)低位塔吊的起重臂与高位塔吊起重钢丝绳之间防碰撞措施。
由于受施工需要的影响,塔吊间高与低是相对的,但都有可能发生低位塔吊的起重臂与高位塔吊的起重钢丝绳的碰撞事故。
为杜绝此类事故发生,项目必须对每一台塔吊的工作区进行合理划分,避免出现塔吊交叉工作区。
同时,项目必须配备有合格操作证的、经验丰富的信号指挥工,确保指挥塔吊回转作业时,低塔的起重臂不碰撞高塔的起升钢丝绳。
当现场风速达到6级风,相当风速达到10.8~13.8米/秒时,塔吊必须停止作业。
另外,塔吊租赁公司要配备操作熟练、有责任心的塔司为现场服务,塔吊在每次使用后或在非工作状态下,将塔吊的吊钩升至顶端,同时将起重小车行走到起重臂根部。
(2)高位塔吊的起重臂下端与低位塔吊的起重臂上端防碰撞措施。
由于相邻塔吊的作业面有交叉处,所以低位塔吊的起重臂与高位塔吊的起重臂有可能发生碰撞。
各塔吊均按照前面‘塔吊安装’部分所要求的高度顶升即可保证高位塔吊的大臂下限与低位塔吊的大臂上限之间的垂直距离不小于2m。
由此,符合塔式起重机安全规程(GB5144-2006)中的10.5之规定:“两台起重机之间的最小架设距离应保证处于高位起重机的最低位置的部件(吊钩升至最高点或最高位置的平衡重)与低位置起重机中处于最高位置的部件之间的垂直距离不得小于2m”。
3)塔吊与现场周边建筑及设施的防碰撞措施由于施工现场比较复杂,在实际施工中,还要密切关注现场以外的情况,塔吊初次顶升要超过临近的建筑物,还要注意周边情况尤其是现场工人和车辆;避让附近电力及通讯设施,以免造成不必要的伤害或破坏。
如临近建筑物上增加设备或有人进行作业,总包方需提前与之沟通,进行必要的安全交底,告知塔吊在其作业范围内避让。
4.2.3 防碰撞安全措施1)根据塔吊布置,塔吊之间存在交叉的范围,存在塔臂碰撞的可能。
根据塔吊装拆单位提供的装拆施工方案,要求其在安装及顶升过程中始终保持不少于2个标准节的高度,同时根据低塔让高塔的原则,如两塔塔臂在旋转过程中同时进入交叉范围,低塔应提前主动避让,待高位塔旋转出交叉范围后,方可继续运转。
2)两塔在作业时,在进入交叉范围之前,应先将小车收回至安全距离内,同时将吊钩提升,由高塔主动避让,即可避免塔吊大臂与大臂、塔吊大臂与建筑物、吊钩与建筑物、吊钩与吊钩之间的碰撞。
3)高位塔吊的起重钢丝绳(吊钩)位于低位塔起重臂的工作区域时,有可能引起低位塔臂与高位塔起重钢丝绳发生碰撞事故。
这就要求项目必须配备有合格操作证的,经验丰富的信号指挥工,确保指挥塔吊回转作业时,低塔起重臂或平衡臂不会碰撞到高塔的起升钢丝绳(吊钩)。
4.2.4 防碰撞安全要求1)塔吊的拆装必须由具备相应等级资质、安全生产许可证的企业来完成,且同一台塔吊的组装、顶升、拆除必须由同一单位完成,不允许委派无资质、无安全生产许可证地的单位进行施工。
2)租赁方应提供状态好的机械设备,指派责任心强、技术全面的塔吊司机。
3)参与塔吊安装、作业、顶升、拆除的作业人员都须持有天津市经济委员会颁发的特殊工种操作证,严禁无证人员作业。
塔司、信号工都必须具备2年以上实践作业经验、责任心强,反应灵敏、身强力壮的持证人员参与。
进入施工现场严格执行现场安全管理规定,严格执行安全操作规程,严禁违章作业。
4)各塔吊信号指挥的对讲机频点不允许相互串台,必须有严格的分格措施。
在设置频道时,需设置不同的频道,且每台塔吊的信号指挥人员、塔司必须固定,做到定机、定人、定制度,不允许擅自调换。
信号工的服装要有区分,以便塔司在人员密集的区域确认本塔信号工的旗语、手势和哨声。
5)群塔作业时,塔与塔高低差及水平安全距离规定:为避免相邻塔吊间发生相碰撞安全事故,要求低塔起重臂端部与高塔的塔身水平间距确保5m以上,高塔的起重臂及吊钩高度应与低塔的最高点垂直安全间距确保净空2m以上。
6)顶升时,先顶高塔,后顶低塔。
在塔吊顶升、降时,必须履行申报制度,由项目安全部进行审批,原则规定:先顶高塔、后顶低塔。
下降拆除时,先降低塔,后降高塔,由项目安全环境部审批,每次顶升的高度,确保相邻塔吊间垂直安全间距。
7)为了提高塔司、信号指挥人员警示各塔的工作状态,要求各塔上安装防撞指示灯和红色信号旗。
8)每月召开2次以上塔司、信号指挥工安全操作专题会议,分析工作中存在的问题,提高和改进工作方法和工作安全责任心,强化安全操作规程,提高防范能力,制订相应的惩罚奖赏制度,与承租方签订安全生产协议书和定期检查制度,双方共同管理,确保施工生产的顺利进行。
5 安全技术措施5.1 “十不吊”的原则1)指挥信号不明不准吊;2)斜拉斜挂不准吊;3)吊物重量不明或超负荷不准吊;4)散物捆扎不牢或物料装放过满不准吊;5)吊物上有人不准吊;6)安全装置失灵或带病不准吊;7)现场光线阴暗看不清吊物起落点不准吊;8)埋在地下物不准吊;9)棱刃物与钢丝绳直接触无保护措施不准吊10)六级以上强风不准吊。
5.2 运行过程控制1)塔机与信号指挥人员必须配备对讲机。
对讲机统一确定频率后必须锁频,使用人员无权调该频率。
要做到专机专用,不得转借。
2)信号指挥人员应与塔机组相对固定,无特殊原因不得随意更换指挥人员,指挥人员未经主管负责人同意,不得私自换岗。
