群塔作业施工方案群塔作业方案
- 格式:docx
- 大小:27.48 KB
- 文档页数:12

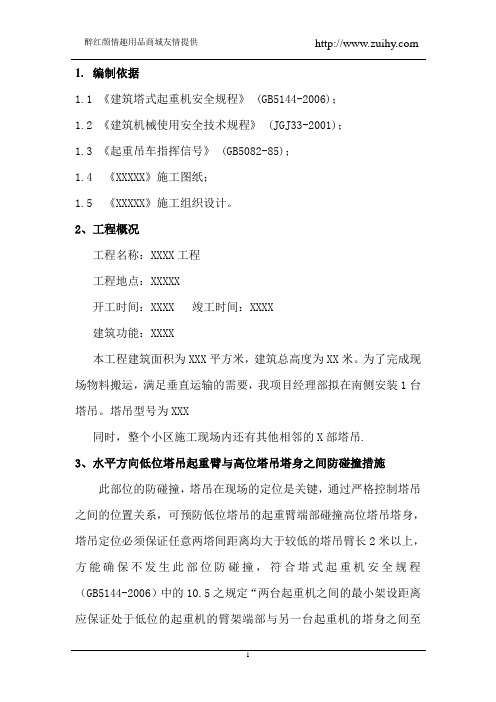

1.编制依据1.1 《建筑塔式起重机安全规程》 (GB5144-2006);1.2 《建筑机械使用安全技术规程》 (JGJ33-2001);1.3 《起重吊车指挥信号》 (GB5082-85);1.4 《XXXXX》施工图纸;1.5 《XXXXX》施工组织设计。
2、工程概况工程名称:XXXX工程工程地点:XXXXX开工时间:XXXX 竣工时间:XXXX建筑功能:XXXX本工程建筑面积为XXX平方米,建筑总高度为XX米。
为了完成现场物料搬运,满足垂直运输的需要,我项目经理部拟在南侧安装1台塔吊。
塔吊型号为XXX同时,整个小区施工现场内还有其他相邻的X部塔吊.3、水平方向低位塔吊起重臂与高位塔吊塔身之间防碰撞措施此部位的防碰撞,塔吊在现场的定位是关键,通过严格控制塔吊之间的位置关系,可预防低位塔吊的起重臂端部碰撞高位塔吊塔身,塔吊定位必须保证任意两塔间距离均大于较低的塔吊臂长2米以上,方能确保不发生此部位防碰撞,符合塔式起重机安全规程(GB5144-2006)中的10.5之规定“两台起重机之间的最小架设距离应保证处于低位的起重机的臂架端部与另一台起重机的塔身之间至少有2米的距离”的规定。
本工程中所有塔吊的定位,可以满足以上要求。
4、塔吊在垂直方向的防碰撞措施(1)低位塔吊的起重臂与高位塔吊起重钢丝绳之间防碰撞因施工需要,塔吊会出现交叉作业区,当相交的两台塔吊在同一区域施工时,有可能发生低位塔吊的起重臂与高位塔吊的起重钢丝绳的碰撞事故。
为杜绝此类事故发生,塔吊使用前必须对每一台塔吊的工作区进行合理划分,尽量避免或减少出现塔吊交叉工作区。
同时,必须配备有操作证的、经验丰富的信号工,塔吊租赁公司要配备操作熟练、有责任心的塔司为现场服务。
作业时,时刻关注本塔吊及相关的塔吊,确保低塔的起重臂不碰撞高塔的起升钢丝绳;另外,塔吊在每次使用后或在非工作状态下,必须将塔吊的吊钩升至顶端,同时将起重小车行走到起重臂根部。
**项目群塔施工方案群塔作业施工方案编制:审核:审批:目录1.编制依据 .................................................. - 1 -2.工程概况 .................................................. - 1 -3.塔机的选型及布置........................................... - 1 -3.1 塔机的选型及参数 (1)3.2塔机总平面布置 (1)4.群塔作业施工 .............................................. - 2 -4.1塔机交叉作业情况 (2)4.2塔吊使用高度设计 (4)5.危险源辨识与分析........................................... - 5 -5.1危险源辨识与处理措施 (5)5.2塔机防碰撞安全防范的技术措施 (6)6.塔吊防碰撞措施 ............................................ - 6 -6.1预防措施 (6)6.2群塔作业过程中应遵循“五让”规定 (7)6.3防碰撞管理措施 (8)6.4塔机升节、降节安全管理措施 (10)6.5起重机械操作的“十不准”“十不吊” (10)6.6塔机运行管理措施 (11)7.各参建方安全管理职责...................................... - 12 -7.1施工总承包单位安全管理职责 (12)7.2安装单位安全管理职责 (14)7.3使用单位安全管理职责 (14)7.4建立爬升、顶升审批制度 (14)8.应急救援预案 ............................................. - 15 -8.1应急预案工作流程图 (15)8.2应急组织机构的设置 (15)8.3应急物资准备 (19)8.4应急响应 (19)8.5应急处置 (20)8.6现场恢复 (25)8.7应急演练 (25)8.8.上报程序 (26)8.9.应急救援医院 (26)1.编制依据2.工程概况本工程共布置4台塔吊,其中2台STT293塔吊、1台STT153塔吊、1台ST6015塔吊,考虑群塔作业,还包含北侧2台塔吊。
1、编制依据2、工程概况空军工程大学信息与导航学院经济适用房项目1#、2#、3#、4#、5#、6#楼及地下车库项目,项目位于西安市丰庆路西段,总建筑面积为119634.98㎡,1#楼-2/17层,建筑面积11957.4 m2;2#楼-2/8层,建筑面积6881.08m2;3#楼-2/17层,建筑面积11264m2;4#楼-2/25层,建筑面积23665.07m2;5#楼-2/15层,建筑面积11637.6m2;6#楼-2/25层,建筑面积21950.03m2;地下车库建筑面积32279.8m2。
标准层层高均为3米,建筑物最大高度为79.95米。
1#、2#、3#、4#、5#、6#楼±0.000相当于绝对高程(黄海系)分别为:404.55 m、404.10 m、404.05 m、403.90 m、403.60 m、403.70 m,本工程设计使用功能为住宅。
3、塔吊选型及安装3.1 塔吊选型根据本工程特点,为保证现场全覆盖及车库吊装要求,1#、2#、3#、4#、5#、6#楼各设一台QTZ80塔吊。
(后附塔吊平面布置图)3.2 塔吊臂长及立塔高度见表3.2-1所示。
表3.2-1 1#、2#、3#、4#、5#、6#塔吊臂长及立塔高度4、群塔作业管理4.1 群塔作业管理组织机构1#、2#、3#、4#、5#、6#楼为同时作业,为确保塔吊在施工过程、顶升过程及拆除过程中不发生互相碰撞,确保施工安全,两家总包单位成立群塔作业安全领导小组,小组成员由项目经理、生产、材料设备及安全负责人及相关人员组成。
该小组直接协调一切与塔吊作业相关的事情。
1)群塔作业安全领导小组组长:孟宪宝副组长:王俊虎、刘俊峰组员:刘刚、马新涛、赵阿龙、康旺盛、黄帮运、李运华2)群塔作业安全领导小组职责负责塔吊设备进场、安装及验收工作的监督并建立塔吊设备档案。
负责监督塔吊安全技术措施和安全技术交底的贯彻、落实。
负责协调塔吊吊装区域的划分,尽量让多台塔吊不在同一个区域内施工。
群塔作业施工方案群塔作业方案
群塔作业是一种高空作业方式,用于修建和维护高层建筑、桥梁、电线杆等高空设施,是一种危险和高风险的作业方式。
为了确保群塔作业的安全和高效,需要实施一套完整的施工方案。
一、前期准备工作
1.安全评估:在开始任何作业之前,应进行安全评估,确定作业场所的危险因素和控制措施。
2.现场勘查:对作业场所的环境因素进行评估,确定工作区域的边界,识别潜在的危险和障碍。
3.设备准备:为保证作业效率和安全,需要准备必要的安全设备,如安全带、安全绳、防滑鞋、安全帽等。
4.培训和认证:群塔作业需要特殊技能和证书,员工需要接受培训和认证,确保他们有足够的技术和知识来执行任务。
二、实施方案
1.制定计划:根据现场勘查的结果,制定安全和高效的作业计划。
2.安装临时装置:在作业期间,应建立临时围栏和安全障碍,确保工作区域的安全。
3.安装主要设备:将升降机、起重机、绳索等设备安装在工作台上。
4.确定工作流程:根据每项任务的性质和作业环境的变化,确定正确的工作流程和操作步骤,确保作业的顺畅和高效。
5.组建作业团队:根据群塔作业的复杂性和危险性,应由经过多年经验者和持证人员组成的专业团队来实施。
三、注意事项
1.安全第一:群塔作业的安全是最重要的,任何情况下都不要危及工人的安全。
2.合理使用设备:对设备进行检查,确保其正常工作,使用时要注意安全性能。
3.正确使用设备:使用设备时要遵守制定的操作规程,确保手动装置的有效性。
4.及时反馈问题:如果遇到任何问题,应及时报告并采取适当的措施纠正。
群塔作业施工方案需要严格执行,从而确保群塔作业的安全和高效。
群塔作业专项施工方案道客一、施工方案概述群塔作业指的是在多座塔式起重机(简称塔机)协同作业的环境下,进行高空建筑材料的垂直和水平运输的一种施工方法。
本专项施工方案旨在明确群塔作业的施工流程、技术要求和管理措施,确保施工过程中的安全、高效和质量可控。
二、群塔作业特点群塔作业具有施工效率高、作业范围广、灵活性强的特点,但同时也存在作业环境复杂、协调管理难度大的挑战。
因此,施工方案必须充分考虑这些因素,确保施工过程的顺利进行。
三、施工准备与布置根据工程特点和现场条件,合理规划塔机的位置、数量和作业范围,确保各塔机互不干扰,作业空间充足。
对施工现场进行安全评估,确保塔机基础稳固、作业区域安全无隐患。
制定详细的施工计划,包括材料供应、人员配备、作业时间等,确保施工过程的有序进行。
四、塔机选择与配置根据工程需求,选择适当型号和规格的塔机,确保塔机的起重能力和作业范围满足施工要求。
配置必要的附属设备,如变幅小车、回转机构等,提高塔机的作业效率和安全性。
定期对塔机进行检查和维护,确保塔机处于良好的工作状态。
五、群塔作业安全要求制定群塔作业安全管理制度,明确各岗位的安全职责和操作要求。
对塔机操作人员进行专业培训和安全教育,确保操作人员具备相应的技能和安全意识。
在施工过程中,严格执行安全操作规程,确保塔机作业的安全性和稳定性。
六、施工过程监控与管理设立专门的监控团队,负责对群塔作业过程进行实时监控和管理。
采用先进的监控技术,如视频监控、传感器监测等,及时发现和处理潜在的安全风险。
定期对施工过程进行评估和总结,及时调整施工方案和管理措施,确保施工过程的顺利进行。
七、应急预案与处置制定针对群塔作业的应急预案,包括塔机故障、人员伤亡等突发事件的处置流程。
配备必要的应急设备和人员,确保在突发事件发生时能够迅速响应和处理。
定期组织应急演练和培训,提高应急响应能力和处置效率。
八、施工总结与评估在施工结束后,对群塔作业过程进行全面的总结和评估。
群塔作业专项施工方案编制:审核:日期:编号:发放号:工程项目经理部目录1. 工程概况 (3)1.1编制依据 (3)1.2工程简述 (3)1.3参建单位 (3)2.群塔平面布置 (4)2.1塔吊技术性能 (6)2.2塔吊位置确定因素 (8)3.塔吊安装及操作流程 (8)3.1施工准备 (8)3.2 塔吊基础施工 (9)3.3 塔吊安装 (13)3.4安全措施 (13)4.塔吊防碰撞措施 (14)5.塔吊安全使用规定 (15)5.1安全协议及安全交底 (15)5.2塔式起重机的验收 (16)5.3塔式起重机的使用管理 (16)5.4塔吊指挥信号 (17)6.群塔作业安全保证措施 (17)6.1对塔吊司机的要求 (18)6.2对信号工、挂钩工的要求 (19)6.3保证措施 (21)7.日常维护工作 (22)8. 应急预案 (25)附件:(塔吊平面布置图)1.工程概况1.1编制依据1、杭州国际博览中心项目工程建筑、结构施工图;2、本工程《施工组织设计》及各专项施工方案;3、《建筑机械使用安全技术规程》(JGJ33—2001);4、《建筑施工高处作业安全技术规范》(JGJ80-91);5、《建筑施工现场安全检查表标准》(JGJ59-99);6、《建筑施工塔式起重机安装、使用、拆卸安全技术规程》JGJ196-2010;7、C6015、QTZ80(ZJ5710)塔吊使用说明书等。
1.2工程简述杭州国际博览中心工程是杭州国际奥体博览中心的启动项目,位于奥体博览中心用地内东北角。
地块西侧距钱塘江堤约800m,东北临青年路,东南临滨江二路,西北侧与奥体博览中心规划体育馆、游泳馆地块及地铁上盖物业用地毗邻,西南侧衔接七甲河景观带,南侧与奥体博览中心规划的城市之门用地相邻。
总用地面积19.0246公顷。
建筑概况一览表1.3参建单位开发单位:杭州奥体博览中心萧山建设投资有限公司设计单位:杭州市建筑设计研究院有限公司监理单位:浙江工程建设监理公司施工单位:中国建筑第八工程局有限公司2.群塔平面布置本工程拟布置塔吊22台,其中会展区及上盖物业A共计布置19台塔吊型号QTZ80,上盖物业B\C 各布置一台C6015型塔吊。
目录一、编制说明及依据 (1)二、工程概况 (2)三、群塔位置关系及工作特点 (2)四、群塔防碰撞措施 (6)五、组织管理 (9)六、群塔运行的控制 (11)七、群塔施工安全措施与使用操作 (13)八、设备日常检查及维修保养 (15)九、安全事故应急预案 (16)一、编制说明及依据1、编制说明此方案为我单位施工的海门睿园工程地下室及主体结构施工阶段所使用塔吊的群塔作业防碰撞专项方案,在实际使用和塔吊顶升时,除了考虑单塔作业时的各种事项外,还应积极与临近塔吊联系、协调,着重注意群塔作业的相互协调、配合,合理安排好塔吊的作业,确保安全。
所有塔吊的安装、运行、拆卸以及顶升必须向政府主管部门备案,取得许可后方可实施。
2、编制依据2.1、《特种设备安全监察条例》((2009修正)国务院令第549号);2.2、《建筑起重机械安全监督管理规定》(中华人民共和国建设部令第166号;2.3、《起重机械安全监察规定》(国家质量监督检验检疫总局令第92号);2.4、建筑机械使用安全技术规程》JGJ33-2001;2.5、《塔式起重机安全规程》GB5144-2006;2.6、《建筑施工安全检查标准》JGJ59-2011;2.7、《起重机械安全规程》GB6067;2.8、现场的施工平面布置图和施工组织设计;2.9、睿园工程施工图纸;2.10塔吊使用说明书。
二、工程概况本工程位于桂林市临桂县西城大道东侧,秧一路北侧,该项目总建筑面积87640.97m2,结构形式为框架、剪力墙结构,地下一层,地上32层,现场3台塔机分别安装于该工程的22#、24#、35#楼(幼儿园)。
本工程施工阶段安装的塔吊,主要满足各类钢筋、周转材料及小型机具的出入场和模板、木方等材料的垂直和水平运输,如何保证群塔安全作业,为工程提供足够、持续、安全可靠的垂直运输成为工程顺利完成的重要条件。
三、群塔位置关系及工作特点1、群塔概况我公司施工的28#楼()塔吊与场地西侧围墙外高压电线相交约180米,27#楼()塔吊与场地东侧围墙外高压电线相交约135米,因场地限制原因,对此塔吊应加强管理、协调沟通,增加指挥人员,以保证安全施工;为提高工程质量,加快工程进度,达到安全施工目的,我公司三期塔机已安装备用电源,以备突然断电时能够及时将塔吊大臂锁定。
群塔作业施工方案_群塔作业方案一、工程概述群塔作业是指在同一工地同时进行多座塔楼的建设,通过一次性施工,实现工期缩短、效益提高的施工方式。
本工程为群塔作业施工方案,包括塔楼的基础施工、主体施工、装修施工等内容。
二、施工策略1.基础施工:采用扎钢筋、浇混凝土的方式进行,按同步进行的顺序依次施工,确保同一时间内多座塔楼的基础工程完成。
2.主体施工:采用模块化施工,将同一工序的作业进行分组作业,组织多个作业组同时进行,提高效率。
同时,要保证每座塔楼的施工质量和安全。
3.装修施工:采用同步施工的方式进行,将装修工作分为多个标段,采用承包商承接的模式进行施工。
利用标段间的错时作业,保证多座塔楼的装修工程同时进行。
三、施工流程1.基础施工流程:a.进场准备:搭建施工场地,设置安全防护措施。
b.扎钢筋:按设计图纸要求进行筋筑,确保钢筋质量和位置准确。
c.浇混凝土:逐个塔楼进行浇筑,按设计要求进行施工。
2.主体施工流程:a.结构施工:按施工计划,组织多个作业组进行模块化施工,分别负责不同的工序。
b.防水施工:在基础施工完成后,进行防水处理,保证塔楼的防水效果。
c.外墙施工:对塔楼外墙进行装饰性施工,保证塔楼的整体外观质量。
d.内装施工:按不同楼层划分标段,采用错时作业的方式进行施工,以确保同时进行的多个塔楼都能按计划完成。
3.装修施工流程:a.图纸设计:根据每座塔楼的装修设计图纸,制定标段划分和施工计划。
b.分包施工:将装修工程划分为多个标段,采用承包商承接的方式进行施工。
c.施工验收:对施工的每个标段进行验收,确保装修质量符合要求。
d.完工验收:对整个装修工程进行验收,确保每座塔楼的装修工程都按计划完成。
四、施工安全1.建立安全生产管理体系:制定施工安全责任制度,明确各责任人的职责和权限。
2.提升安全意识:进行安全教育培训,增加职工的安全意识,营造安全文化。
3.设置安全警示标识:在施工现场设立安全警示标识牌,提醒施工人员注意安全。
目录1、编制依据 (1)2、工程概况 (1)2.1建筑设计概况 (1)2.2结构设计概况 (2)3、群塔施工部署 (3)4、群塔作业防碰撞措施 (4)5、安全管理责任 (9)6、群塔平面布置图 (10)1、编制依据2、工程概况2.1建筑设计概况2.2结构设计概况3、群塔施工部署3.1 群塔布置原则3.1.1相互干涉塔吊之间的高度差必须在6m以上。
3.1.2塔吊间距要保证安全操作距离,大臂与相邻塔身最小间距不小于2m。
3.1.3塔吊基础的设置要保证塔吊的稳固。
3.1.4划定塔吊干涉区域,确定相互干涉的塔吊之间的距离关系。
3.2群塔配置情况门头沟S1线区域组团01-11地块及曹各庄、桥户营村土地一级开发定向安置房项目小园7地块工程施工图纸结合现场实际情况,为保证工程正常顺利施工,现场设置5台塔吊,分布在各个住宅楼主体结构外。
根据塔吊性能及技术参数,综合考虑塔吊拟选用情况如下:3.3群塔平面的布置1#—2#塔吊设置在7-1#~7-2#楼南侧,塔吊中心在12轴上,距结构外皮5m。
3#塔吊设置在7-3#楼南侧,塔吊中心在5轴上,距结构外皮5m。
4#—5#塔吊设置在7-4#~7-5#楼北侧,塔吊中心在9轴上,距结构外皮5m。
塔吊平面布置见附图3.4 塔吊相对位置详见塔吊相对位置附图4、群塔作业防碰撞措施由于本工程在施工过程中,限于施工栋号多,多塔作业存在相互干扰及重大安全隐患,塔臂作业范围相互交叉。
为确保施工安全,预防塔吊碰臂等安全事故的发生,保证工程顺利进行,特制定本措施。
4.1塔吊运转原则低塔让高塔:低塔机在转臂前,应观察高塔机的运转情况后再运行。
后塔让先塔:在两塔机塔臂交叉区域内运行时,后进入该区域的塔机应避让先进入该区域的塔机。
动塔让静塔:在两塔机交叉区域作业时,在一塔机塔臂无回转、小车无行走、吊钩无运动,而另一塔机塔臂有回转,或小车行走时,动塔让静塔。
轻车让重车:在两塔机同时运动时,无载轻塔机应避让有载重塔机。
群塔作业专项施工方案群塔作业是指在建设高层建筑时,通过架设塔吊,同时运用多台塔吊进行施工作业的方式。
这种施工方式可以提高工程进度,减少施工时间,并能够满足高层建筑工程的需求。
下面是一份群塔作业专项施工方案,对流程、安全、技术等方面进行了详细规划。
一、施工流程1.前期准备:确定工程要求、调查测量施工现场,制定群塔作业方案,配备必要的塔吊设备和工人。
同时进行现场安全教育和工人培训。
2.架设塔吊:按照设计方案和安全要求,选择合适的位置架设主塔,同时进行稳固钢丝绳和吊钩等相关设备。
3.组装塔吊:将吊臂、滑车、平衡重、操作台等各个部件组装起来,确保各个部件连接牢固。
4.调试塔吊:进行动态和静态负荷试验,确保塔吊的运行以及安全可靠。
5.群塔施工:根据设计方案和施工计划,将各台塔吊进行合理布置,根据需要进行高程和平面的调整。
6.工程监控与指挥:安排专人进行塔吊的操纵和监控,实时监测吊台的角度、高度和倾斜度等参数,及时发现问题并进行调整。
7.维护与保养:定期对塔吊进行检查和维修,确保设备状态良好,减少故障和事故的发生。
二、施工安全1.人员安全:在施工现场设置必要的安全警示标志和设施,安排专人负责安全管理,严禁无关人员进入施工区域。
2.塔吊安全:根据相关标准和要求,对塔吊进行严格的安装、调试和维护,确保设备的正常运行和安全可靠。
3.施工防护:对施工现场进行周边安全防护,如搭建安全围挡、设置警示标志、进行交通疏导等。
4.风力监测与预警:定期监测风力变化,并及时采取措施,如停止作业、降低高度等,确保塔吊在高风风险条件下的安全运行。
5.施工信号与沟通:建立明确的信号系统和沟通机制,确保沟通顺畅,减少误操作和事故风险。
三、施工技术1.群塔布置:根据设计方案和施工需求,合理布置塔吊工位,确保塔吊之间的协调配合和有效作业。
2.作业模式选择:根据施工需要和作业效率,选择合适的作业模式,如交替作业、同步作业、批次作业等。
3.塔吊协调控制:通过现代化的控制系统,实现多台塔吊的联动控制,保证各台塔吊在施工中的协调与平稳运行。
1、编制依据2、工程概况空军工程大学信息与导航学院经济适用房项目1#、2#、3#、4#、5#、6#楼及地下车库项目,项目位于西安市丰庆路西段,总建筑面积为㎡,1#楼-2/17层,建筑面积 m2;2#楼-2/8层,建筑面积;3#楼-2/17层,建筑面积11264m2;4#楼-2/25层,建筑面积;5#楼-2/15层,建筑面积;6#楼-2/25层,建筑面积;地下车库建筑面积。
标准层层高均为3米,建筑物最大高度为米。
1#、2#、3#、4#、5#、6#楼±相当于绝对高程(黄海系)分别为: m、 m、 m、 m、 m、 m,本工程设计使用功能为住宅。
3、塔吊选型及安装塔吊选型根据本工程特点,为保证现场全覆盖及车库吊装要求,1#、2#、3#、4#、5#、6#楼各设一台QTZ80塔吊。
(后附塔吊平面布置图)塔吊臂长及立塔高度见表所示。
表1#、2#、3#、4#、5#、6#塔吊臂长及立塔高度塔名塔吊位置选型塔吊臂长立塔高度1#、3#、5#塔吊平面布置图QTZ8050m70m 4#、6# 塔吊平面布置图QTZ8050m100m2# 塔吊平面布置图QTZ8050m50m4、群塔作业管理群塔作业管理组织机构1#、2#、3#、4#、5#、6#楼为同时作业,为确保塔吊在施工过程、顶升过程及拆除过程中不发生互相碰撞,确保施工安全,两家总包单位成立群塔作业安全领导小组,小组成员由项目经理、生产、材料设备及安全负责人及相关人员组成。
该小组直接协调一切与塔吊作业相关的事情。
1)群塔作业安全领导小组组长:孟宪宝副组长:王俊虎、刘俊峰组员:刘刚、马新涛、赵阿龙、康旺盛、黄帮运、李运华2)群塔作业安全领导小组职责负责塔吊设备进场、安装及验收工作的监督并建立塔吊设备档案。
负责监督塔吊安全技术措施和安全技术交底的贯彻、落实。
负责协调塔吊吊装区域的划分,尽量让多台塔吊不在同一个区域内施工。
监督对塔吊司机、信号工、吊装工经常性安全教育及监督。
定期负责对塔吊作业人员检查,发现不符合安全操作规程的违章行为立即纠正,对查出的机械隐患要有文字记录,并落实责任、立项并限期整改。
群塔运行控制4.2.1 运行主要原则1)后塔让先塔在作业过程中,后起动作业的塔吊在运行时应前后、左右、上下确定相邻塔吊的作业状态和所处位置。
如有妨碍后塔正常运行时,必须停塔等候,并鸣笛提示前塔,告之后塔所处的状态、位置,待前塔远离妨碍区域时,后塔方可作业。
2)动塔让静塔在作业过程中,要求塔司、信号工随时注意相邻塔吊所处的作业状态,位置在回转塔臂运驶小车时,要避让处于停止状态的塔吊,可绕道行运,或暂停作业,待停塔工作完后,驶出相碰撞危险区域后方可作业。
3)轻车让重车在各塔机同时运行时,无荷载塔机应避让有荷载塔机。
4)客塔让主塔以各实际工作区域划分塔机工作区域,若塔机塔臂进入非本塔工作区域时,客区域的塔机要让主区域的塔机。
5)塔机在运行中,各条件同时存在时,必须按以上排序原则执行。
4.2.2塔吊在水平方向运行防碰撞措施水平方向低位塔吊起重臂与高位塔吊塔身之间防碰撞塔吊在现场的定位布置是关键,通过严格控制各台塔吊之间的位置关系,来预防低位塔吊的起重臂端部碰撞高位塔吊塔身,在安装方案中已保证任意两塔间距离均大于较低的塔吊臂长2米以上,符合塔式起重机安全规程(GB5144-2012)中的之规定“两台起重机之间的最小架设距离应保证处于低位的起重机的臂架端部与另一台起重机的塔身之间至少有2米的距离”的规定。
塔吊在现场的定位保证了塔吊之间不存在低位塔吊的起重臂与高位塔吊的塔身发生碰撞的问题。
4.2.3 塔吊在垂直方向的防碰撞措施(1)低位塔吊的起重臂与高位塔吊起重钢丝绳之间防碰撞措施。
由于受施工需要的影响,塔吊间高与低是相对的,但都有可能发生低位塔吊的起重臂与高位塔吊的起重钢丝绳的碰撞事故。
为杜绝此类事故发生,项目必须对每一台塔吊的工作区进行合理划分,避免出现塔吊交叉工作区。
同时,项目必须配备有合格操作证的、经验丰富的信号指挥工,确保指挥塔吊回转作业时,低塔的起重臂不碰撞高塔的起升钢丝绳。
当现场风速达到6级风,相当风速达到~13.8米/秒时,塔吊必须停止作业。
另外,塔吊租赁公司要配备操作熟练、有责任心的塔司为现场服务,塔吊在每次使用后或在非工作状态下,将塔吊的吊钩升至顶端,同时将起重小车行走到起重臂根部。
(2)高位塔吊的起重臂下端与低位塔吊的起重臂上端防碰撞措施。
由于相邻塔吊的作业面有交叉处,所以低位塔吊的起重臂与高位塔吊的起重臂有可能发生碰撞。
各塔吊均按照前面‘塔吊安装’部分所要求的高度顶升即可保证高位塔吊的大臂下限与低位塔吊的大臂上限之间的垂直距离不小于2m。
由此,符合塔式起重机安全规程(GB5144-2012)中的之规定:“两台起重机之间的最小架设距离应保证处于高位起重机的最低位置的部件(吊钩升至最高点或最高位置的平衡重)与低位置起重机中处于最高位置的部件之间的垂直距离不得小于2m”。
4.2.4 塔吊与现场周边建筑及设施的防碰撞措施由于施工现场比较复杂,在实际施工中,还要密切关注现场以外的情况,塔吊初次顶升要超过临近的建筑物,还要注意周边情况尤其北侧居民小区、工人和南侧主干道路车辆;避让附近电力及通讯设施,以免造成不必要的伤害或破坏。
如临近建筑物上增加设备或有人进行作业,总包方需提前与之沟通,进行必要的安全交底,告知塔吊在其作业范围内避让。
、防碰撞安全措施1)根据塔吊布置,塔吊之间存在交叉的范围,存在塔臂碰撞的可能。
根据塔吊装拆单位提供的装拆施工方案,要求其在安装及顶升过程中始终保持不少于2个标准节的高度,同时根据低塔让高塔的原则,如两塔塔臂在旋转过程中同时进入交叉范围,低塔应提前主动避让,待高位塔旋转出交叉范围后,方可继续运转。
2)两塔在作业时,在进入交叉范围之前,应先将小车收回至安全距离内,同时将吊钩提升,由高塔主动避让,即可避免塔吊大臂与大臂、塔吊大臂与建筑物、吊钩与建筑物、吊钩与吊钩之间的碰撞。
3)高位塔吊的起重钢丝绳(吊钩)位于低位塔起重臂的工作区域时,有可能引起低位塔臂与高位塔起重钢丝绳发生碰撞事故。
这就要求项目必须配备有合格操作证的,经验丰富的信号指挥工,确保指挥塔吊回转作业时,低塔起重臂或平衡臂不会碰撞到高塔的起升钢丝绳(吊钩)。
、防碰撞安全要求1)塔吊的拆装必须由具备相应等级资质、安全生产许可证的企业来完成,且同一台塔吊的组装、顶升、拆除必须由同一单位完成,不允许委派无资质、无安全生产许可证地的单位进行施工。
2)租赁方应提供状态好的机械设备,指派责任心强、技术全面的塔吊司机。
3)参与塔吊安装、作业、顶升、拆除的作业人员都须持有西安市经济委员会颁发的特殊工种操作证,严禁无证人员作业。
塔司、信号工都必须具备2年以上实践作业经验、责任心强,反应灵敏、身强力壮的持证人员参与。
进入施工现场严格执行现场安全管理规定,严格执行安全操作规程,严禁违章作业。
4)各塔吊信号指挥的对讲机频点不允许相互串台,必须有严格的分格措施。
在设置频道时,需设置不同的频道,且每台塔吊的信号指挥人员、塔司必须固定,做到定机、定人、定制度,不允许擅自调换。
信号工的服装要有区分,以便塔司在人员密集的区域确认本塔信号工的手势示意。
5)群塔作业时,塔与塔高低差及水平安全距离规定:为避免相邻塔吊间发生相碰撞安全事故,要求低塔起重臂端部与高塔的塔身水平间距确保5m以上,高塔的起重臂及吊钩高度应与低塔的最高点垂直安全间距确保净空2m以上。
6)顶升时,先顶高塔,后顶低塔。
在塔吊顶升、降时,必须履行申报制度,由项目安全部进行审批,原则规定:先顶高塔、后顶低塔。
下降拆除时,先降低塔,后降高塔,由项目安全环境部审批,每次顶升的高度,确保相邻塔吊间垂直安全间距。
7)为了提高塔司、信号指挥人员警示各塔的工作状态,要求各塔上安装防撞指示灯和红色信号旗。
8)每月召开2次以上塔司、信号指挥工安全操作专题会议,分析工作中存在的问题,提高和改进工作方法和工作安全责任心,强化安全操作规程,提高防范能力,制订相应的惩罚奖赏制度,与承租方签订安全生产协议书和定期检查制度,双方共同管理,确保施工生产的顺利进行。
5、塔式起重机安全操作规程(1)安装单位必须指定一名熟悉相应塔吊、经验丰富的工长现场指挥。
并在安装塔吊前,察看现场是否具备安装条件。
(2)所有参加作业人员都必须遵守现场施工的各项安全规范及本工种安全操作规程。
(3)塔吊司机、塔吊拆装人员以及塔吊指挥都必须持有当地市级劳动部门签发的特殊工种操作证;工人进入施工现场必须统一着装,佩带齐全的安全防护用品;(4)塔吊安装施工必须在基础经验收合格后进行。
(5)采用汽车吊安装塔吊时,汽车吊必须支放牢靠,严禁超载吊装,吊装起重臂、平衡臂等较长部件时必须按照说明书中标明的吊点起吊。
(6)保证塔吊塔身的垂直度偏差不超过4‰。
(7)保证塔吊接地电阻不得大于4欧姆;(8)塔吊在自升过程中,要合理分工,必须派专人观察顶升套架滚轮与标准节间距离,派专人负责销轴的连接,派专人负责液压油缸的操作等;(9)塔吊在顶升过程中严禁回转起重臂,并在使用过程中严禁塔吊间及塔吊与建筑物之间发生碰撞;(10)塔身标准节之间及其他部件之间的联接销都必须穿开口销,且开口销开度必须达到30°以上;(11)严禁高空作业时抛接工具、零部件等以免落物伤人;严禁酒后作业。
(12)5级风以上严禁塔吊安装作业,4级风以上严禁塔吊顶升施工作业;(13)作业现场必须设置不小于20×20米(以塔吊的回转中心为中心)的安全作业区,非塔吊拆装人员严禁入内;(14)设备出入现场,注意避让现场和路上的高压线及通信线路,严格执行《施工现场用电安全管理规定》,防止发生电器火灾或人身伤亡事故。
(15)塔吊安装完毕,应遵循《安装质量验收制度》、《塔吊安装后验收和交付使用制度》中要求进行空载实验和满载实验,检查各工作机构、电气控制系统均处于正常工作状态,各安全保护装置齐全、可靠;验收合格后方可投入使用。
6、运行过程控制操作过程要求1)塔机与信号指挥人员必须配备对讲机。
对讲机统一确定频率后必须锁频,使用人员无权调该频率。
要做到专机专用,不得转借。
2)信号指挥人员应与塔机组相对固定,无特殊原因不得随意更换指挥人员,指挥人员未经主管负责人同意,不得私自换岗。
换班时应采用当面交接制。
3)现场用指挥语言采用普通话。
指挥语言应规范,防止发生指挥错误。
4)指挥过程中,严格执行信号指挥人员与塔机司机的应答制度,即:信号指挥人员发出动作指令时,先呼叫被指挥的塔机编号,待塔机司机应答后,信号指挥人员方可发出塔机动作指令。
5)信号指挥人员必须时刻目视塔机吊钩与被吊物。
塔机转臂过程中,信号指挥人员还必须环顾相邻塔机的工作状态,并发出安全指示语言。
