沪宁城际铁路工程站前XX标三工区深基坑防护方案编制:审核:批准:XX集团沪宁城际铁路工程站前XX标三工区目录一、工程概况 (2)二、深基坑开挖施工方案 (2)1、钢板桩围堰施工 (2)2、钢板桩围堰检算 (3)三、工程质量保证措施 (7)1、技术保证措施 (7)2、专项质量保证措施 (8)四、施工安全专项方案 (11)五、水土保持、环境保护措施 (11)六、文明施工措施 (11)七、安全应急预案 (12)附件1 中小桥基坑施工安全专项方案 (13)一、工程概况沪宁城际铁路XX标三工区管段施工里程为DKXXX~DKXXX,全长8.282km。
管段内属于临近既有线深基坑施工的中小桥有:XX路立交桥(DKXXX)、XX村立交桥(DKXXX)。
以上各桥施工计划安排如下:XX路立交桥框架2009年2月21日~5月10日;XX村立交桥框架2009年3月1日~5月30日。
临近既有线深基坑中小桥情况统计表二、深基坑开挖施工方案XX路立交桥、XX村立交桥基坑开挖深度较深且开挖边线靠近既有线,为确保基坑施工安全及既有线边坡稳定性,需采用钢板桩围堰进行基坑开挖施工。
1、钢板桩围堰施工施工准备✦施工放样及施打定位桩✦导向框安装✦施打钢板桩✦施打钢管桩✦开挖基坑✦内支撑安装✦开挖至设计深度✦排水✦堵漏✦混凝土垫层✦中小桥施工。
(1)施工准备在桥位附近准备好待打钢板桩、钢管桩、I40工字钢,按插打顺序堆码,每层用垫木隔开。
(2)钢板桩插打与合拢起吊前,锁口内嵌填黄油沥青混合料。
箍紧钢板用的弧度卡箍,待插入锁口时逐个解除。
安插钢板桩用U型卡通过钢板桩端头处的吊孔与钢丝绳相联,然后用50T履带吊起吊至待插打位置,放松副钩,使钢板桩成垂直状态,脱出小钩,移向安插位置,插入已就位的钢板桩锁口中,用DZ90振动锤逐块(组)将钢板桩插打到底。
待插打至剩下的5-8根时,应先精确丈量合拢长度,并根据丈量结果对钢板桩锁口间隙进行微调,确保合拢成功。
高铁测量系列06——沪宁城际铁路CRTS I型轨道板及GRP测量精调技术(下)六、GRP的测量GRP三维坐标的测量,应采用平面坐标和高程分开施测的方法进行。
相邻GRP之间的相对精度应满足0平面和高程0.1mm的要求。
1.GRP的平面坐标测量GRP的平面坐标测量应采用标称测距精度≤(1mm+2ppm)和标称方向测量精度≤1″的智能型全站仪进全站仪任意设站,通过与线路两侧4对CPⅢ控制点的联测,最终达到确定GRP坐标的目的。

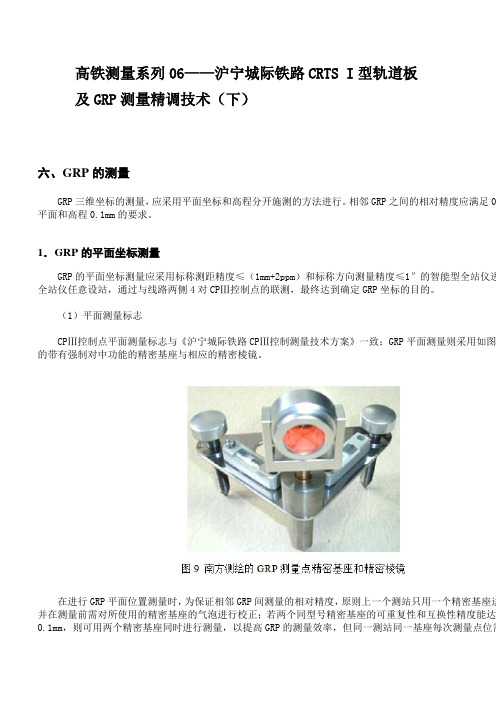

(1)平面测量标志CPⅢ控制点平面测量标志与《沪宁城际铁路CPⅢ控制测量技术方案》一致;GRP平面测量则采用如图的带有强制对中功能的精密基座与相应的精密棱镜。
在进行GRP平面位置测量时,为保证相邻GRP间测量的相对精度,原则上一个测站只用一个精密基座进并在测量前需对所使用的精密基座的气泡进行校正;若两个同型号精密基座的可重复性和互换性精度能达0.1mm,则可用两个精密基座同时进行测量,以提高GRP的测量效率,但同一测站同一基座每次测量点位需固定,尽量避免不同基座间的系统误差影响。
(2)平面测量方法GRP平面测量外业观测应满足下列要求:1)全站仪设站点应尽量靠近GRP的连线方向。
2)左、右线GRP的测量,应分别设站观测。
3)同一测站观测的CPⅢ控制点不应少于4对,观测的GRP宜为10~14个(可视天气情况作相应调整其中包括与上一个测站搭接的五个GRP。
4)在进行正式测量前,应通过本测站的4对CPⅢ控制点进行自由设站,其精度应满足下表的要求。
自由设站测量完成和精度满足要求后,CPⅢ控制点的坐标不符值应满足下表的要求。
若CPⅢ控制点坐标不符值不满足上表的要求,在保证CPⅢ控制点数量不少于3对的情况下,应将超限剔除后再重新进行自由设站。
在自由设站精度和CPⅢ精度满足要求后,方可继续进行GRP平面测量工作。
5)同一测站的CPⅢ控制点和GRP测量,应采用全站仪正镜位进行多个半测回的观测,CPⅢ控制点应采相应控制软件进行自动观测,GRP采用一个或两个精密基座依次挪动进行人工观测。
