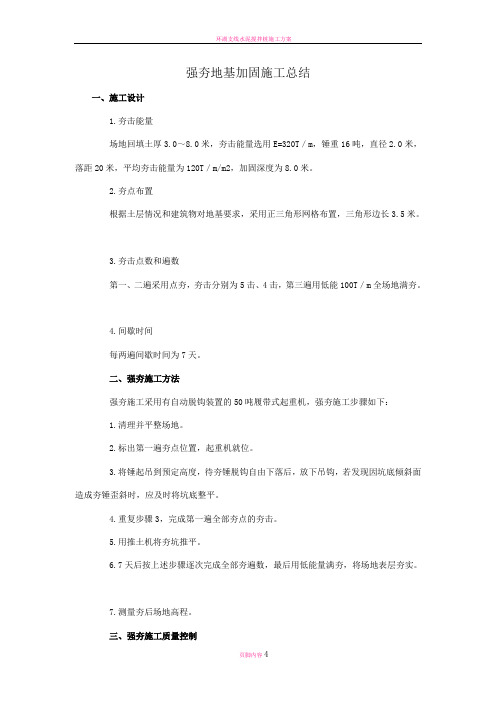

强夯地基加固施工总结一、施工设计1.夯击能量场地回填土厚3.0~8.0米,夯击能量选用E=320T/m,锤重16吨,直径2.0米,落距20米,平均夯击能量为120T/m/m2,加固深度为8.0米。
2.夯点布置根据土层情况和建筑物对地基要求,采用正三角形网格布置,三角形边长3.5米。
3.夯击点数和遍数第一、二遍采用点夯,夯击分别为5击、4击,第三遍用低能100T/m全场地满夯。
4.间歇时间每两遍间歇时间为7天。
二、强夯施工方法强夯施工采用有自动脱钩装置的50吨履带式起重机,强夯施工步骤如下:1.清理并平整场地。
2.标出第一遍夯点位置,起重机就位。
3.将锤起吊到预定高度,待夯锤脱钩自由下落后,放下吊钩,若发现因坑底倾斜面造成夯锤歪斜时,应及时将坑底整平。
4.重复步骤3,完成第一遍全部夯点的夯击。
5.用推土机将夯坑推平。
6.7天后按上述步骤逐次完成全部夯遍数,最后用低能量满夯,将场地表层夯实。
7.测量夯后场地高程。
三、强夯施工质量控制1.施工前检查锤重和落距,以确保单击夯击能量符合设计要求。
2.在每遍夯击前,应对夯点放线进行复核,夯完后检查夯坑位置,发现偏差或漏夯应及时纠正。
3.施工过程中记录每个夯点的夯沉量作为原始记录。
四、强夯质量检测采用标准贯入试验、室内土工试验和地基土压板竖向静荷试验三种检测方法。
1.标准贯入检测点为43个,地基承载力平均为220KPa.2.室内土工试验取6个钻孔土样,共计18组,经地矿部广东中心实验室进行土工试验,地基承载力平均为220KPa.3.地基压板竖向静荷载试验点三个,委托广东省建筑工程质量检测中心站进行测试,结果满足设计要求。
以上三种检测方法结果,均满足地基设计承载力(180KPa)要求,可进行下一道工序。
2、最佳夯击能强夯时,空气被排出,土体压缩,孔隙水压上升,由于孔隙水的消散需要时间,故强夯时引起的孔隙水压可叠加。
理论上最佳夯击能是有效影响深度底层孔隙水叠加至上覆土压力时的累积夯击能,应根据现场实试孔压决定,但因现场缺乏测量孔压的设备,本工程采用以下方法确定最佳夯击能:记录试夯时夯坑内土体竖向压缩量和夯击次数,当每击的夯击量出现由大→小→大的拐点时,说明此时夯坑底部地基土已发生侧向挤出破坏,开始产生较大的侧向变形了,则这时的夯击总量即为最佳夯击能。
可编辑修改精选全文完整版强夯法,很实用的地基处理方法1、简介任何建筑物的荷载最终将通过基础传递到地基上。
凡是基础直接建造在未经加式。
2强夯法处理地基是六十年代末由法国Menard技术公司首先创造的。
这种方法是将很重的锤(一般为100-400kN)从高处自由落下落(落距一般为6-40m)给地基以冲击力和振动,从而提高土的强度并降低土的压缩性,改善土的振动液化条件和消除湿陷性黄土的湿陷性等作用。
同时,夯击能还可以提高土层的均匀程度,减少将来可能出现的差异沉降。
强夯法开始时仅用于加固砂土和碎石,经过几十年的发展,它以适用从砾石到粘性土的各种地基土,这主要是由于施工方法的改进和排水条件的改善。
强夯法由于具有地基加固效果显著、设备简单、施工方便、适用范围广、经济易行和节省材料等优点,很快传播到世界各地。
目前已经有几十个国家的数千项工程采用强夯法加固地基。
6月3强夯法虽然已经在实践中证实了是一种比较好的地基处理方法,但到目前为止还没有一套成熟和完善的理论和设计计算方法。
在第十界国际土力学和基础工程会议上,美国Menard教授在“地基处理”的科学发展水平报告中精辟的论述强夯法的传统固结机理:强夯法目前已经发展到地基土的大面积加固,深度可达30m。
当应用于非饱和土时,压密过程基本上同实验室中的击实实验相同。
在饱和无粘性土的情况下,可能会产生液化,其压密过程同爆破和振动密实的过程相似。
这种方法对饱和细粒土的效果,成功和失败的例子都有报道。
对这类土需要破坏土的结构、产生超空隙水压力以及通过裂隙形成排水通道。
而强夯法对杂填土特别有效。
实践证明,在夯击的工程中,土体的瞬时沉降可达几十厘米;土中产生液化后使土的结构破坏,土的强度下降到最小值;随后在夯击点出现径向裂隙,成为加速强。
%。
(2)、产生液化在重复夯击作用下,施加在土体的夯击能量,使气体逐渐受到压缩。
因此,土体的沉降量与夯击能成正比。
当气体按百分比接近于零时,土体变成不可压缩的。
强夯地基加固施工总结一、施工设计1.夯击能量场地回填土厚3.0~8.0米,夯击能量选用E=320T/m,锤重16吨,直径2.0米,落距20米,平均夯击能量为120T/m/m2,加固深度为8.0米。
2.夯点布置根据土层情况和建筑物对地基要求,采用正三角形网格布置,三角形边长3.5米。
3.夯击点数和遍数第一、二遍采用点夯,夯击分别为5击、4击,第三遍用低能100T/m全场地满夯。
4.间歇时间每两遍间歇时间为7天。
二、强夯施工方法强夯施工采用有自动脱钩装置的50吨履带式起重机,强夯施工步骤如下:1.清理并平整场地。
2.标出第一遍夯点位置,起重机就位。
3.将锤起吊到预定高度,待夯锤脱钩自由下落后,放下吊钩,若发现因坑底倾斜面造成夯锤歪斜时,应及时将坑底整平。
4.重复步骤3,完成第一遍全部夯点的夯击。
5.用推土机将夯坑推平。
6.7天后按上述步骤逐次完成全部夯遍数,最后用低能量满夯,将场地表层夯实。
7.测量夯后场地高程。
三、强夯施工质量控制1.施工前检查锤重和落距,以确保单击夯击能量符合设计要求。
2.在每遍夯击前,应对夯点放线进行复核,夯完后检查夯坑位置,发现偏差或漏夯应及时纠正。
3.施工过程中记录每个夯点的夯沉量作为原始记录。
四、强夯质量检测采用标准贯入试验、室内土工试验和地基土压板竖向静荷试验三种检测方法。
1.标准贯入检测点为43个,地基承载力平均为220KPa.2.室内土工试验取6个钻孔土样,共计18组,经地矿部广东中心实验室进行土工试验,地基承载力平均为220KPa.3.地基压板竖向静荷载试验点三个,委托广东省建筑工程质量检测中心站进行测试,结果满足设计要求。
以上三种检测方法结果,均满足地基设计承载力(180KPa)要求,可进行下一道工序。
2、最佳夯击能强夯时,空气被排出,土体压缩,孔隙水压上升,由于孔隙水的消散需要时间,故强夯时引起的孔隙水压可叠加。
理论上最佳夯击能是有效影响深度底层孔隙水叠加至上覆土压力时的累积夯击能,应根据现场实试孔压决定,但因现场缺乏测量孔压的设备,本工程采用以下方法确定最佳夯击能:记录试夯时夯坑内土体竖向压缩量和夯击次数,当每击的夯击量出现由大→小→大的拐点时,说明此时夯坑底部地基土已发生侧向挤出破坏,开始产生较大的侧向变形了,则这时的夯击总量即为最佳夯击能。
《强夯试验总结》强夯工艺性试验总结报告dk296+275~dk296+350和dk296+715~dk296+840段强夯工艺性试验总结报告根据施工组织设计的步骤和要求以及强夯试夯施工方案、方法、目标,我们选取dk296+275~dk296+350和dk296+715~dk296+840段进行强夯施工工艺试验。
通过对每次夯击试验检测,确定出当前夯锤最优高度和夯击次数等各种参数。
并着重从质量易保证、工作效率高、成本耗损较低等三方面实际情况综合分析评比这些参数,获得结论。
该工序试验工作从202x年8月5日开始,至202x年9月23日检测结束,历时49天。
一、强夯试夯段施工依据:新建铁路沪汉蓉通道合肥至武汉段路基相关设计图;《客运专线铁路路基工程施工质量验收暂行标准》铁建设[202x]160号;《建筑地基处理技术规范》jgj79-202x;《铁路工程土工试验规程》tb10102-202x;《客运专线铁路路基工程施工技术指南》tz212-202x。
二、强夯试夯段施工工艺及施工方法:(一)施工准备1、施工准备1)熟读施工图纸,理解设计意图,掌握各项参数,现场实地考察,定位放线。
2)定施工方案和确定试夯参数。
-1**集团项目第三经理部强夯工艺性试验总结报告4m5m6m7m8m9m456789101112锤锤锤锤锤锤锤锤锤4m5m6m7m8m9m2)起重机就位,使夯锤对中夯点位置。
3)测量夯前锤顶高程。
4)将夯锤起吊预定的高度,待夯锤脱钩自由下落后,放下吊钩,测量锤顶高程。
若发现因坑底斜而造成夯锤歪斜时,应及时将坑底整平。
-3**集团项目第三经理部强夯工艺性试验总结报告1)开夯前应检查夯锤质量和落距,以确保单击能量符合设计要求。
因为夯锤使用过久,往往因底面磨损而使质量减小,落距也得不到保证,必将影响单击夯击能。
2)在每一遍夯击前,应对夯点放线进行复核,夯完后检查夯坑位置,发现偏差或漏夯应及时纠正。
3)按设计要求检查每个夯点的夯击次数和每击的夯沉量。
强夯试验总结根据已经批准的强夯试验方案,已完成强夯试验工作,现将试验情况进行总结,为以后强夯施工提供依据。
一、试验区位置说明:由于实际场地限制,原强夯试验方案中的试验区 IV115+375~115+475,先调整为以下区域:左岸:IV115+390~115+476.5右岸:IV115+407.2~115+490二、强夯机具1、起重机选用履带式起重机一台,起重能力35t,起重能力大于1.5倍锤重,脱钩方式采用自动脱钩装置。
2、夯锤夯锤选择圆形锤2个,均为铸钢材料制造,吊环为φ50mm,中心为φ300mm排气孔。
夯锤重分别为18.4t(用于2000kN·m,第一、二遍夯)和10t(用于1000 kN·m,满堂夯)。
3、自动脱钩装置自动脱钩装置:拉绳一端固定在锁柄上,另一端穿过转向滑轮固定在臂杆底部横轴上,当夯锤起吊到预定高度时,开钩绳随即拉紧,同时脱钩装置开启,夯锤脱钩下落。
采用此装置可保证每次夯击落距相同。
三、试验参数1、布点形式夯点布置按照设计图纸布点方式:第一遍采用正三角形布置,间距6.5m;第二遍夯点在第一遍夯点之间布置;第三遍满堂布置。
2、夯击能第一、二遍夯:夯击能2000kN·m,锤重18.4t,每点10击;第三遍满夯:夯击能按照强招标文件十七章地基处理加固工程中第17.2.2条“第三遍满堂布置,最后一遍夯锤落距可降低至4~6m”,按照夯击能(2000kN·m)计算,夯击能在800~1200kN·m之间,试验时采用 1000kN·m夯击能,锤重10t,每点3击,夯印重叠1/3。
3、落距:夯锤落距=夯击能/锤重。
第1、2遍夯锤落距=2000kN·m/184KN=10.9m,第3遍夯锤落距=1000kN·m/100KN=10m4、消散期按照强夯试验方案,试验区强夯消散期左岸为2周、右岸为3周。
四、试验过程1、试验流程图强夯试验施工流程图2、施工准备(1)场地平整,清除表层腐殖土,报请监理验收。
路基冲击碾压强夯施工总结强夯施工是一种主要用于路基加固和地基改良的一种施工技术。
通过将夯锤不断地自由落体击打到地面上,使地下土壤较为均匀地受到冲击而达到加密的目的。
夯锤自由落体冲击地面,产生的冲击力会引起土颗粒之间的相互位移与碰撞,从而使土壤颗粒重新排列,填充与土壤中的空隙,达到它们在更紧密的状态下的存在。
根据夯锤的不同形状和质量,冲击的能量和效果也会有所不同。
下面是对于路基冲击碾压强夯施工的总结。
1.正确定位和设计:在施工前,需要进行现场勘察与测量,根据地质情况和工程要求合理设计施工方案。
合理的夯锤布置和夯击次序是施工成功的关键。
要确保锤击边界的一致性,以免出现遗漏或重复强夯的问题。
2.夯击参数的选择:夯击力和冲击频率是夯锤施工的重要参数。
夯击力应根据地质条件和工程要求进行合理选择。
夯击频率的大小不仅与夯锤的性能有关,还与土壤的湿度有关。
湿度较高的土壤夯击频率宜较高,湿度较低的土壤夯击频率宜较低。
3.施工控制要点:施工过程中要严格控制夯击次数和夯击重数,以保证施工质量。
在夯击过程中,要注重夯锤的冲击位置和夯深度的控制,避免发生跳锤,以免影响施工效果。
4.施工质量检查:强夯施工结束后需要进行质量检查。
一般可以通过现场观察、夯击测试和孔隙比测试等方式来评估夯实效果和加固效果。
如果发现存在不合格的情况,需要及时采取补救措施,以保证施工质量。
5.安全措施:在强夯施工过程中,需要注意施工人员的安全。
施工人员应正确佩戴安全帽、防护眼镜、安全鞋等个人防护装备。
夯击过程中,要确保施工区域内无杂物和无人进入,以防发生意外事故。
总之,强夯施工是一种有效的路基加固和地基改良技术。
通过合理的施工设计和施工控制,能够有效地提高路基的承载力和地基的稳定性,从而达到延长路基使用寿命和保障行车安全的目的。
但是需要注意的是,在具体的施工过程中应根据实际情况进行合理调整和应用,以达到最佳的施工效果。
强夯法处理地基技术在工程应用实践中的总结强夯法处理地基技术在工程应用实践中的总结强夯法处理地基技术是一种有效的震筛法,通过使用高能量的冲击锤来改进地基性质,从而提高地基承载力和稳定性。
该技术常被应用于桥梁、高速公路、机场跑道、堆场铁路等工程领域。
在工程应用的实践中,强夯法处理地基技术已逐渐被证明具有一定的可行性和技术可靠性,但在其具体应用中仍存在一些问题和挑战。
一、工程应用情况强夯法处理地基技术的工程应用首先出现在日本。
其后在欧美和亚洲多个国家得到了广泛的应用,如美国、德国、摩洛哥、朝鲜、中国等。
其中,强夯法处理地基技术在日本的应用历史已经达到了100多年,尤其在建筑、桥梁和公路建设领域,得到了广泛应用。
在中国,强夯法处理地基技术的应用也开始逐渐普及,并且在一些大型公路、桥梁等工程中取得了重要的应用效果。
二、应用特点强夯法处理地基技术具有工期短、灵活方便、能量大、效果明显等特点,因此在各种复杂地基场地处理中具有很好的适应性。
具体特点如下:1、工期短:强夯法处理地基技术处理时间短,一般几分钟甚至几秒钟即可完成目标工艺水平下对土地的改造。
2、灵活方便:使用基础设备简单,应用灵活,对地形条件的限制小;不需要深基础,不会对地下或周边建筑造成不良影响。
3、能量大:锤击能量大,往往超过2000kN.m,振动源强大,能够有效改善地基性质。
4、效果明显:强夯法处理后的地基具有较高的可靠性、高强度和较小的沉降。
三、存在的问题及挑战在强夯法处理地基技术的实际应用中,还存在一些问题和挑战,主要包括以下几个方面:1、地基细节分析不足:部分工程中强夯法处理地基的执行标准无法满足现有技术要求,对地基细节分析的处理不够细致,因此容易出现处理效果差或者无效的情况。
2、夯击质量难以保障:在实际执行过程中,强夯法的执行质量受到很多因素的限制,如脚手架、操作员、供应等,因此很难保证夯击质量。
3、处理效果受地基场地环境的影响:不同地基场地的环境情况、地形情况、地质情况以及地下水位等因素都会影响强夯法处理后的效果。
地基处理方法总结一.强夯法1.强夯法的简单描述强夯法是一种利用重锤(一般100--600kN),在6--40m 高处自由落下,对较厚的松软土层进行强力夯实的方法。
它也称动力固结法2.强夯法的发展历史强夯法起源于法国,是法国Menard 技术公司于首创的一种地基加固方法,它通过一般8~30t 的重锤(最重可达200t)和8~20m 的落距(最高可达40m),对地基土施加很大的冲击能,提高地基土的强度、降低土的压缩性、改善砂土的抗液化条件等。
1969年首先用于法国戛纳附近芒德利厄海边20来幢八层楼居住建筑的地基加固工程,之后在国外迅速得到推广应用。
我国于1978年首次由交通部一航局科研所及其协作单位在天津塘沽新港三号公路进行了强夯法试验研究,并获得成功。
自引进到80年代初,约8年。
本阶段工程应用强夯能级比较小,一般仅为1000kN*m ,处理深度5m 左右,以处理浅层人工填土为主。
80年代初到90年代初。
本阶段兴建国家重点工程山西化肥厂,为了消除黄土地基的湿陷性,国家化工部组织开发了6250kN*m 能级强夯,使有效处理深度提高到了10m 左右。
90年代初到2002年,本阶段以兴建国家重点工程三门峡火力发电厂为契机,成功开发了8000kN*m 能级强夯,使强夯消除黄土湿陷性的深度达到15m 。
2002年底至今,强夯工程最高应用能级已经达到10000kN*m 。
为了更进一步扩大强夯的应用范围,在强夯技术的基础上,还形成了强夯置换和柱锤冲扩等新技术 。
目前,国内所用的单击能为50-8000kn.m ,多数应用100-200kN.m 。
3.强夯法的加固机理强夯法利用重夯锤,高落距产生的高夯击能给地基一冲击力,在地基中长生冲击波,振密,挤密地基土体。
当夯击时,夯锤对地基浅部土体进行冲切,土体结构破坏,形成夯坑,并对夯坑周围的土体进行动力挤压,夯坑四周地表可能产生隆起。
多孔隙、粗颗粒、非饱和土多采用动力加固,动力加固的主要机理是冲击型动力荷载使土体中的孔隙减小,土体变得密实,从而提高地基土强度。
日照机场场地平整方案飞行区土石方工程D标段强夯施工试验段总结编制人:审批人:北京中航空港建设工程有限公司日照民用机场项目部2013年12月31日强夯试验段施工总结一、施工时间填筑时间为2014年1月14日~2014年1月16日,强夯时间为2014年1月17日~2014年1月20日,试验日期为2014年1月21日。
二、施工范围具体位置详见下图:试验段位置示意图~15%,~2%)(2)进料及虚铺厚度控制:采用后退堆填法分压层进行试验用料的进料摊铺,每亚层堆填厚度不超过1.0m,推土机找平。
强夯单层虚铺厚度为5m,压实厚度约为4~4.5m。
(3)夯锤锤底静压力:25~40kPa。
(4)点夯时,单点击数一次完成,推平后进行满夯。
(5)点夯停夯标准:满足击数要求,且最后一击夯沉量不大于5cm。
强夯填筑工艺参数见下表,可在试验段施工作业结束后进行优化。
夯型单击夯能(kN·m)夯点布置夯点间距(m)夯击遍数单点击数点夯3000正方形 3.5110~13满夯1000搭接型1/4锤径13填挖交接补压的技术要求如下:在填挖交接处,应结合台阶开挖,沿竖向每填筑约5m厚,在台阶交接面附近采用强夯法进行补压处理,补压范围为整个搭接长度范围,强夯参数详见下表。
夯型单击夯能(kN·m)夯点布置夯点间距(m)夯击遍数单点击数点夯2000正方形 3.518~10满夯1000搭接型1/4锤径13要求锤底静压力25~40kPa,最后一击夯沉量≤3cm。
四、施工准备(一)设备准备1、夯锤:用钢板制作外壳,内部焊接骨架后灌注混凝土制成。
夯锤底采用圆形,夯锤锤底静压力为25~40kPa,并设2个排气孔,孔径为250mm。
2、起重机械:选用50t的履带式起重机,以满足夯锤起吊重量和提升高度,并设安全装置,防止夯击时臂杆后仰。
3、自动脱钩装置:要求有足够强度,起吊时不产生滑钩,脱钩灵活,能保持夯锤平稳下落,挂钩方便迅速。
4、铲车:用作回填、整平夯坑和作地锚用。
