某框剪结构施工组织设计方案一、项目概况本项目框剪结构的施工组织设计方案,总建筑面积为XXX平方米,主要建筑物高度为XXX米,建筑层数为XXX层。
本项目采用框剪结构,为保证施工进度和质量,需制定详细的施工组织设计方案。
二、施工组织设计原则1.安全第一:施工期间,要始终将安全放在第一位,严格遵守施工现场安全操作规程,确保施工期间无人员伤亡和事故发生。
2.经济合理:要根据工程量、施工条件和资金等方面的限制,合理安排施工顺序和施工方法,以达到经济效益最大化。
3.质量可控:施工期间,要根据设计要求和规范标准,严格控制质量,采取相应的质量控制措施,确保施工质量达标。
4.时间紧迫:要根据项目进度计划,制定合理的施工进度安排,并确保施工进度的合理控制,保证项目按时完工。
5.环保可持续:要严格遵守环保法规和标准,采取相应的环保措施,减少对环境的影响,提升项目的环保可持续性。
三、施工组织设计内容1.建立施工组织机构和管理体系:包括项目经理办公室、施工现场部门和各专业工长,明确各岗位职责和管理权限。
2.制定安全生产计划和施工安全措施:根据施工现场安全隐患和特点,制定详细的安全生产计划和施工安全措施,包括安全教育培训、安全设施设置、作业票下发等。
3.制定施工方案和施工进度计划:根据施工图纸和设计要求,制定详细的施工方案和施工进度计划,包括施工步骤、施工工艺和施工方法等。
4.配备施工机械和设备:根据工程规模和施工要求,配备适当的施工机械和设备,包括吊装设备、混凝土搅拌站等。
5.确定施工材料供应计划:根据施工需要,确定施工材料供应计划,确保施工材料的及时供应和质量达标。
6.确定施工现场管理措施:包括施工现场布置、施工现场秩序管理、施工现场卫生管理等。
7.制定质量控制措施:根据设计要求和规范标准,制定详细的质量控制措施,包括施工质量检查和质量验收等。
8.制定施工档案管理措施:建立施工档案管理制度,确保施工记录的完整和保密。
四、施工组织设计实施措施1.安全生产管理:建立完善的安全生产管理体系,加强施工人员安全教育和培训,强化施工现场安全巡查和监管,确保施工期间无人员伤亡和事故发生。
框剪结构住宅施工组织设计完整版框剪结构住宅施工组织设计完整版一、项目概况1.1 项目名称1.2 项目地址1.3 项目建设单位1.4 施工单位1.5 建设内容1.6 施工工期1.7 项目预算二、施工组织设计原则2.1 安全原则2.2 质量原则2.3 进度原则2.4 经济原则三、施工组织设计内容3.1 施工组织机构设计3.2 施工组织人员安排3.3 施工方案设计3.4 施工流程设计3.5 施工进度计划3.6 施工资源配置计划3.7 施工安全措施设计3.8 施工质量控制计划3.9 施工费用控制计划四、施工组织设计实施步骤4.1 前期准备4.2 施工组织设计编制4.3 相关部门审核4.4 项目经理审批4.5 实施执行4.6 进度控制4.7 质量检查4.8 安全监控4.9 资源调配4.10 费用控制五、风险控制措施5.1 施工过程中可能出现的风险分析5.2 风险评估5.3 风险管控措施六、相关附件附件一:施工组织机构图附件二:施工进度计划表附件三:施工资源配置表附件四:施工安全措施表附件五:施工质量控制表附件六:施工费用控制表本文所涉及的法律名词及注释:1. 施工组织机构设计:指定索引单位、部门和人员,并说明各自职责和权限。
2. 施工方案设计:对工程施工方案进行详细设计,包括人员、机械设备、工艺流程等内容。
3. 施工流程设计:制定施工流程图,明确各施工工序及其顺序。
4. 施工进度计划:制定施工时间节点及完成时间计划表。
5. 施工资源配置计划:根据施工方案确定所需人员、材料、设备资源,并进行合理配置。
6. 施工安全措施设计:根据工程特点和施工环境,制定安全管理措施,保障施工安全。
7. 施工质量控制计划:确定施工质量目标和控制措施,确保工程质量符合要求。
8. 施工费用控制计划:根据工程预算,合理控制施工费用,避免超支。
---框剪结构住宅施工组织设计完整版一、项目概况1.1 项目名称1.2 项目地址1.3 项目建设单位1.4 施工单位1.5 建设内容1.6 施工工期1.7 项目预算二、施工组织设计原则2.1 安全原则2.2 质量原则2.3 进度原则2.4 经济原则三、施工组织设计内容3.1 施工组织机构设计3.1.1 组织机构设置3.1.2 人员职责分工3.2 施工方案设计3.2.1 主体结构施工方案3.2.2 装饰装修施工方案3.3 施工流程设计3.3.1 主体结构施工流程3.3.2 装饰装修施工流程3.4 施工进度计划3.4.1 主体结构施工进度计划3.4.2 装饰装修施工进度计划3.5 施工资源配置计划3.5.1 人员资源配置计划3.5.2 材料资源配置计划3.5.3 设备资源配置计划3.6 施工安全措施设计3.6.1 施工现场安全措施3.6.2 施工材料安全控制3.7 施工质量控制计划3.7.1 施工质量目标3.7.2 施工质量控制措施3.8 施工费用控制计划3.8.1 施工费用预算3.8.2 施工费用控制措施四、施工组织设计实施步骤4.1 前期准备工作4.2 施工组织设计编制4.3 相关部门审核4.4 项目经理审批4.5 实施执行4.6 施工进度控制4.7 施工质量检查4.8 施工安全监控4.9 施工资源调配4.10 施工费用控制五、风险控制措施5.1 施工过程中可能出现的风险分析5.2 风险评估5.3 风险管控措施六、相关附件附件一:施工组织机构图附件二:施工进度计划表附件三:施工资源配置表附件四:施工安全措施表附件五:施工质量控制表附件六:施工费用控制表本文所涉及的法律名词及注释:1. 施工组织机构设计:指定索引单位、部门和人员,并说明各自职责和权限。

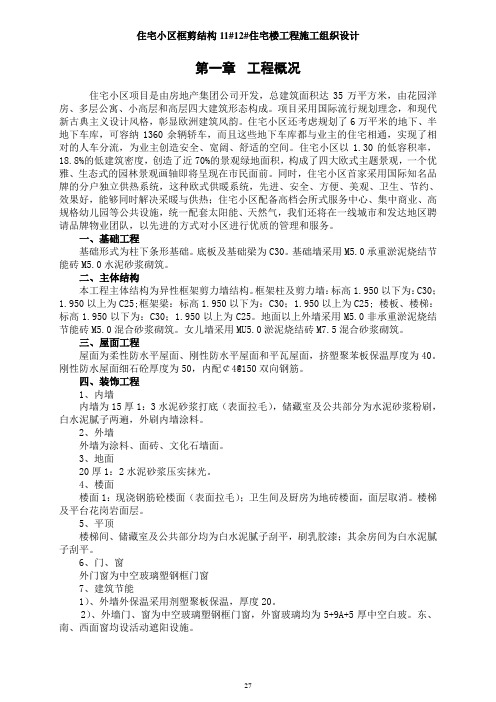

第一章工程概况住宅小区项目是由房地产集团公司开发,总建筑面积达35万平方米,由花园洋房、多层公寓、小高层和高层四大建筑形态构成。
项目采用国际流行规划理念,和现代新古典主义设计风格,彰显欧洲建筑风韵。
住宅小区还考虑规划了6万平米的地下、半地下车库,可容纳1360余辆轿车,而且这些地下车库都与业主的住宅相通,实现了相对的人车分流,为业主创造安全、宽阔、舒适的空间。
住宅小区以1.30的低容积率,18.8%的低建筑密度,创造了近70%的景观绿地面积,构成了四大欧式主题景观,一个优雅、生态式的园林景观画轴即将呈现在市民面前。
同时,住宅小区首家采用国际知名品牌的分户独立供热系统,这种欧式供暖系统,先进、安全、方便、美观、卫生、节约、效果好,能够同时解决采暖与供热;住宅小区配备高档会所式服务中心、集中商业、高规格幼儿园等公共设施,统一配套太阳能、天然气,我们还将在一线城市和发达地区聘请品牌物业团队,以先进的方式对小区进行优质的管理和服务。
一、基础工程基础形式为柱下条形基础。
底板及基础梁为C30。
基础墙采用M5.0承重淤泥烧结节能砖M5.0水泥砂浆砌筑。
二、主体结构本工程主体结构为异性框架剪力墙结构。
框架柱及剪力墙:标高1.950以下为:C30;1.950以上为C25;框架梁:标高1.950以下为:C30;1.950以上为C25; 楼板、楼梯:标高1.950以下为:C30;1.950以上为C25。
地面以上外墙采用M5.0非承重淤泥烧结节能砖M5.0混合砂浆砌筑。
女儿墙采用MU5.0淤泥烧结砖M7.5混合砂浆砌筑。
三、屋面工程屋面为柔性防水平屋面、刚性防水平屋面和平瓦屋面,挤塑聚苯板保温厚度为40。
刚性防水屋面细石砼厚度为50,内配¢4@150双向钢筋。
四、装饰工程1、内墙内墙为15厚1:3水泥砂浆打底(表面拉毛),储藏室及公共部分为水泥砂浆粉刷,白水泥腻子两遍,外刷内墙涂料。
2、外墙外墙为涂料、面砖、文化石墙面。
*******************楼施工组织设计编制单位:*************项目部编制日期:二0一0年五月目录第一章总则1.1编制依据1.2编制原则1.3编制说明第二章工程概况2.1工程情况简介2.1.1工程概况2.2工程特点2.3管理目标2.3.1质量管理目标2.3.2工期管理目标2.3.3安全生产、文明施工管理目标2.3.4科学进步目标2.3.5服务目标3.1现场项目部的设置和组成3.1.1项目部的设置3.1.2项目部的组成3.2项目部的组织及生产管理运行3.3项目质量管理体系3.4项目安全生产、文明施工责任保证体系第四章施工平面布置和施工进度计划4.1施工平面布置和临设配置4.1.1施工总平面布置4.1.2塔机布置4.1.3其它临时设施的配置4.2施工临时用电、用水及排水4.2.1施工临时用电4.2.2施工临时用水4.2.3施工临时排水4.3施工总进度计划4.4施工区段划分4.5各关键线路分项工程施工及穿插4.6工期保证措施4.6.1组织措施、制度措施4.6.2技术措施、管理措施4.6.3保障措施第五章施工准备和施工部署5.1施工准备5.1.1完善有关手续5.1.2现场准备5.1.3技术准备5.1.4材料、设备准备5.1.5劳动力准备5.2施工部署及施工方法综述5.2.1垂直及水平运输设备5.2.2钢筋加工及钢筋绑扎5.2.3砼搅拌及浇筑5.2.4模板及支撑系统5.2.5安全防护及外装饰脚手架(详具体的安全文明专项施工方案)5.2.6基础、主体施工5.2.7砌体、装饰工程施工5.2.8严格履行总承包职责,搞好售后服务5.3主要工种劳动力进出场计划5.4主要施工机械设备进出场计划5.5新技术的应用6.1测量定位及轴线标高控制6.1.1人员的组成和仪器的配置6.1.2 测量定位的依据6.1.3轴线控制网的建立6.1.4水准控制网的建立6.1.5各施工阶段的轴线和标高控制6.1.6电梯井壁的测量控制6.1.7沉降观测点的设置与观测6.2基础施工6.3.1基础施工工序安排6.3.2主要劳动力安排6.3.3主要施工机械6.3.4挖孔桩、地梁施工及措施6.3.5 大板基础施工及措施6.3.6 地下室围护挡土墙施工6.3.7回填土施工6.3.8基础竣工资料的形成和结构验收6.4钢筋工程6.4.1 主要劳动力安排6.4.2 主要施工机械6.4.3 原材料质量要求6.4.4 钢筋加工6.4.5 钢筋的连接6.4.6 钢筋的绑扎6.4.7 技术质量控制措施6.5模板工程6.5.1 主要劳动力安排6.5.2 模板制作安装6.5.3支撑系统6.5.4 模板及支撑拆除6.5.5模板工程技术质量控制措施6.6砼工程施工6.6.1 主要劳动力安排6.6.2 主要施工机械6.6.3 梁板砼浇筑前的准备工作6.6.4 搅拌站对砼原材料的质量控制6.6.5砼拌制及运输的质量控制6.6.6 砼浇筑6.6.7砼试块制作6.6.8 砼的养护6.6.9 技术质量控制措施6.7后浇带砼施工6.8不同强度等级砼交界面处理6.9施工缝的设置6.10砌体填充墙施工6.10.1主要劳动力安排6.10.2 主要施工机械6.10.3 砌体、构造柱、压顶施工工序安排6.10.4 施工操作方法6.10.5 技术质量控制措施6.11构造柱、压顶、现浇带施工6.12主体竣工资料的形成和结构验收第七章装饰施工方案及主要施工措施7.1装饰主要材料及样品、装饰样板7.1.1主要常用材料及质量要求7.1.2饰面材料样品及质量要求7.1.3 装饰实行样板带路7.2装饰施工作业安排及劳动力计划7.2.1室内装饰作业安排7.2.2室内装饰施工工序7.2.3室外装饰作业安排7.2.4室外装饰施工工序7.3主要施工机械7.4楼地面工程施工7.4.1质量目标7.4.2地面砖施工质量预控标准7.4.3施工操作要点7.5内墙面及天棚装饰施工7.5.1 室内墙面及天棚抹灰7.5.2质量预控标准7.5.3施工操作要点7.5.4质量目标7.5.5施工操作要点7.6外墙装饰施工7.6.1外墙面砖施工7.7门窗工程(略)第八章防水工程施工方案及主要施工措施8.1质量工作目标8.1.1质量保证体系8.1.3防水工程质量预控标准8.2防水材料选用的要求8.2.1防水材料的选用8.2.2防水材料质量要求8.3施工组织与施工准备8.3.1人员配置8.3.2施工方法和施工程序8.3.3施工准备工作8.4施工进度计划8.5主要技术措施8.5.1做好细部构造处理8.5.2提高找平层质量8.6.2卫生间防水施工第九章安装施工方案及主要施工措施(略)第十章工程质量保证体系和保证措施10.1质量保证体系10.2质量保证组织措施及制度10.2.1组织措施10.2.2质量管理制度10.3质量保证技术措施及管理措施10.3.1技术措施10.3.2管理措施10.4资源保障措施10.5质量保证关键环节控制10.5.1物资采购与管理10.5.2施工技术准备10.5.3严格工序质量检验10.5.4严格工程的最终检验10.6工程创优细部质量控制措施10.6.1模板工程10.6.2钢筋工程10.6.3砼工程10.6.4室外墙面10.6.5室内顶棚、室内墙面10.6.6地面与楼面第十一章安全生产保障措施11.1建立安全生产管理体系11.2安全生产制度11.3安全施工措施11.4施工安全用电措施第十二章文明施工、环境保护及其它措施12.1文明施工及环境保护措施12.1.1组织措施12.1.2 保证措施12.2环保管理12.2.1工作目标12.2.2组织管理12.2.3工作制度12.2.4管理制度12.2.5防止“扰民”的措施12.3成品保护措施12.4治安保卫、防火措施12.4.1治安保卫措施12.4.2消防措施12.5后勤服务措施第十三章季节性施工措施13.1雨季施工措施13.2高温季节施工措施13.3冬季施工施工措施第十四章施工技术资料的收集管理措施14.1建立制度、明确责任14.2技术资料形成的一般程序14.3工程施工的声像资料14.4工程档案验收14.5工程竣工技术档案的内容第十五章售后服务及回访保修15.1服务宗旨15.2措施15.3回访保修承诺及程序第一章总则1.1 编制依据(1)****建筑勘察研究设计院设计的******住宅小区工程施工图纸。
框剪结构施工组织设计完整版施工组织设计是指在施工项目中,根据工程特点和施工要求,合理安排施工工序、人员配备、资源调配和施工方法,制定出一套完整的施工方案和组织管理体系,以保证施工过程的高效、安全和质量。
下面是一个完整版的框剪结构施工组织设计:一、施工项目概况:本项目为一座多层框架剪力墙结构的建筑,总建筑面积XXX平方米,地上X层,地下X层。
二、施工目标:1.安全:确保施工期间的安全,减少事故风险。
2.质量:保证施工过程和施工结果的质量,符合相关标准和规范。
3.进度:控制施工进度,按计划完成各项工程。
4.成本:优化资源配置,降低施工成本。
三、施工工序划分:1.地基处理:包括场地平整、土方开挖、基础浇筑等工序。
2.主体结构施工:包括框架搭建、剪力墙施工、柱子加固等工序。
3.室内装饰:包括墙面贴砖、地板铺装、油漆涂料施工等工序。
4.外部围护:包括外墙砌筑、屋面施工等工序。
5.安装调试:包括水电安装、设备安装、空调系统调试等工序。
6.竣工验收:包括工程验收、质量检查、安全评估等工序。
四、施工人员配备:1.项目经理:负责全面的施工管理和协调工作。
3.安全员:负责施工现场的安全监督和事故预防。
4.工程队长:负责具体工序的施工组织和协调工作。
5.施工人员:包括技工、熟练工等,根据具体工序进行配备。
五、施工资源调配:1.施工材料:根据施工进度,提前计划和采购所需的各种建筑材料。
2.施工设备:根据工序要求,配备相应的施工机械和设备。
3.施工场地:合理规划施工场地,确保施工过程的顺利进行。
六、施工方法和技术:1.地基处理:采用土方开挖加入砂石料填充的方法,保证地基的稳定性。
2.主体结构施工:采用钢筋混凝土浇筑工艺,保证框架和剪力墙的抗震性能。
3.室内装饰:采用干挂、瓷砖贴贴等施工方法,提高施工效率和装饰质量。
4.外部围护:采用预制墙板和玻璃幕墙施工技术,简化施工流程,保证施工质量。
5.安装调试:采用先安装后调试的方法,保证设备安装和系统调试的顺利进行。
施工组织设计一、工程概况本项目为河北亿源集团老十字街项目一期、二期工程,位于河北省隆尧县昭庆街与新华路交叉口东北角。
本项目总建筑面积约2564。
42平方米。
结构形式:框架与框剪.执行规范:GBJ201—83《土方与爆破工程施工及验收规范》GBJ202—83《地基与基础工程施工及验收规范》GBJ108—87《地下工程防水技术规范》GB208-83《地下防水工程施工及验收规范》GB50204—92《砼结构工程施工及验收规范》GBJ203-83《砖石工程施工及验收规范》GB50209-95《建筑地面工程施工及验收规范》GB50207-94《屋面工程技术规范》JGJ73—91《建筑装饰工程施工及验收》JGJ13—82《多层砖房设置钢筋砼构造柱抗震设计与施工规范》JGJ18-96《钢筋焊接与验收规程》GBJ301—88《建筑工程质量检验评定标准》GBJ321—90《预制砼构件质量检验评定标准》JGJ33-86《建筑机械使用安全操作规程》JGJ94-94《建筑桩基技术规范》二、施工部署1.施工顺序1、根据总平面图提供的建筑物坐标及本标段的建筑物分部情况,分两各流水段施工.2、确定土建为主攻专业,其它电气、暖通、给排水、门窗为配合专业,各工序穿插进行。
a、土建框架及隔墙施工期间,水、电、通风空调预埋管线,穿墙套管,预埋接地设施配合施工。
b、隔墙施工完毕,墙抹灰之前,配合土建施工配电箱、开关、插座、消防水箱等安装.c、框架施工完毕,吊顶之前,水、电、通风空调、设备安装,通风空调风管、水管、室内给排水管道全部完工.d、地面工程粉刷期间,可以进行给水管道试压,排水管道试验,动力照明受送电,空调通风系统试车。
6、装饰工程由上到下,由外到内按顺序施工。
三、施工进度计划保证措施及违约承诺1。
本工程工期计划120天内完成。
2、打破常规,采用二班作业,缩短施工工期.3、节假日不休息,确保工期目标的实现.4、加强劳动组织,提高劳动效率,保证工程顺利进行。
某框剪结构施工组织设计一、项目背景框剪结构项目是一个大型高层建筑项目,其中的剪力墙采用了框剪结构形式,这种结构形式能够提供良好的抗震性能,对于高层建筑来说尤为重要。
该项目的施工期限为12个月,总造价为1亿人民币。
二、施工目标和原则1.施工目标:按照设计要求,确保施工质量,保证施工进度,控制总造价。
2.施工原则:安全第一,质量第一,合理组织施工流程,合理分配资源,提高效率。
三、施工组织方案1.人员组织:设立项目经理办公室,负责项目的整体协调和管理工作。
项目经理具有丰富的工程管理经验。
配备足够的技术力量和施工人员,包括结构工程师、施工队长、工程技术人员等,以满足项目的施工需要。
2.施工机械:选用适当规格的起重机械和混凝土泵车等施工机械设备,确保施工的顺利进行。
3.施工流程:(1)前期准备:进行项目的调研和分析,制定详细的施工方案,安排施工人员和机械的到岗时间,组织相关材料的采购和入库。
(2)基础施工:根据设计图纸要求,进行地基基础的施工,包括地下室、地下管道等的施工,确保地基的稳固性。
(3)主体结构施工:先进行框剪结构的立柱和梁的施工,接着进行剪力墙的施工,最后进行楼盖的施工。
(4)装饰装修:等待主体结构完成后,进行室内装饰装修的施工,包括地面铺装、屋面防水、墙面拆补等。
(5)设备安装:将空调、电梯、电缆等设备安装到位,并进行调试和试运行。
(6)竣工验收:完成项目的竣工验收,并进行相关部门的验收手续。
四、施工进度计划1.制定详细施工进度计划,包括每个施工节点的具体完成时间。
2.根据施工进度计划,合理安排施工工序,确保施工的连贯性。
3.加强施工现场管理,及时解决施工中的问题,避免延误施工进度。
4.定期召开施工会议,总结工作经验,解决施工中的难题,使整个施工过程更加顺利。
五、施工质量控制1.按照相关标准和规范进行施工,确保施工质量符合要求。
2.加强施工现场监理,配备专业监理人员,对施工过程进行全程监督。
一、工程概况1.1工程概况工程名称:横泾镇人民路商业街工程建设地点:高邮市横泾镇建设单位:高邮建华房地产开发有限公司建筑面积:10206.44m21.2建筑设计概况部位做法工程内容A栋商住楼、B栋商住楼的土建、水电等工程门、窗金属推拉门、木质防火门、铝合金窗楼地面水泥砂浆楼地面、块料楼地面内墙面水泥砂浆墙面、乳胶漆墙面天棚涂料天棚外墙面块料墙面、乳胶漆墙面屋面SBS防水卷材保温屋面1.3结构设计概况构件概况结构型式框架结构,A栋商住楼为三层+局部四层,B栋为三层,抗震设防烈度为7度,建筑耐火等级为二级,屋面防水等级为II级。
砼强度等级基础垫层C15;基础采用C25砼;主体梁、板、柱砼采用C25砼。
1.4安装设计概况系统概况电气系统由公用变电所供电,接地系统为TN-S,每户安装住户配电箱一只,护套管、电线敷设,灯具、开关、插座安装;弱电系统数字信息管线敷设、信息插座安装;给排水系统室内给水管道采用PPR管热熔连接;室内排水管道采用UPVC 塑料管承插粘接;消火栓镀锌钢管安装。
1.5防雷接地1、利用柱的纵向钢筋作为引下线,柱子引下线位置详见电施图纸。
2、利用柱及基础连梁的钢筋作为接地极,每根柱的两根钢筋与基础的上部及下部各两根钢筋(纵横二方向)相焊接,并与柱子内的防雷引下线相焊接。
3、屋顶上的各种金属部件均与接闪器相连,避雷带、支撑件、避雷连接线等之间的连接均采用焊接,明露部分需刷防锈漆两遍,铅油一遍。
4、施工中除按本说明要求施工外,尚应遵守国家有关施工验收规范和规程。
5、其它主体结构某些部位钢筋密集,且又是要害部位,不得削弱,某些部位钢筋较少,因此规定可设置及禁止设置膨胀螺栓部位。
1、构造1)砼柱与砖墙,按建筑施工图位置,拉结钢筋铺主柱、剪力墙内200mm,伸出柱皮800mm,且不小于1/5墙长,两端加弯钩;2)柱子与圈梁,钢筋砼腰带,现浇过梁相连时,以相应镜明或图纸,由柱子留出相应的钢筋,其长度为柱子内外各40d。
框剪结构高层住宅标准施工组织设计方案预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制第一章编制依据1编制依据及原则1.1编制依据:1.1.1xxx工程施工图纸、变更图纸及图纸会审记要。
1.1.2国家现行的施工及验收规范。
本工程施工、材料、验收规范和标准的参考依据如下:《建筑桩基技术规范》JGJ94—94;《建筑工程施工质量验收统一标准》GBJ50300-2001《建筑地面工程施工质量验收规范》GBJ50209-2002;《建筑地基基础工程施工质量验收规范》GB50202-2002;《砌体工程施工质量验收规范》GB50203-2002;《混凝土结构工程施工质量验收规范》GB50204-2002;《钢结构工程施工质量验收规范》GB50205-2001;《建筑地基处理技术规范》JGJ79-2002;《屋面工程质量验收规范》GB50207-2002;《地下工程防水技术规范》GB50108-2001;《建筑装饰装修工程质量验收规范》GB50210-2001;《玻璃幕墙工程验收规范》JGJ/T139-2001;1.2编制原则以图纸资料为依据,本着方案、技术先进可行,工艺简捷适用,措施保障得力,组织管理严密,计划详细实用,处处精打细算,降低工程造价的原则,为确保工程质量、进度及环境保护达到业主的满意的要求,编制本施工组织设计文件。
第二章工程概况2.1建筑、结构设计特征2.1.1建筑特征:该工程位于xxx,建筑面积为46616平方米。
该工程由主楼和裙楼组成。
主楼地下室一层,地上二十二层,上部设有水箱层。
裙楼为四层。
主楼及裙楼的四层均为设备层。
该工程主楼长73.9米,宽24.60米,地上高度为87.6米。
裙楼长92.5米,主要宽度为14.1米,高度为17.4米。
该工程外立面为玻璃幕墙、干挂石材面及德宝装配式外墙保温面等组合体,整个建筑立面显得明快、舒展、流畅,充分体现出了现代气息。
某框剪结构施工组织设计1. 介绍本文档旨在对某框剪结构施工组织设计进行详细说明。
某框剪结构是一种常见的建筑结构形式,它的特点是具有较高的刚度和承载能力。
施工组织设计是在项目施工过程中对各项工作进行合理规划和组织的过程,旨在确保施工工作高效、安全、质量可控。
2. 项目概况某框剪结构项目位于某市,总建筑面积为XXXX平方米。
该项目的施工组织设计旨在合理安排施工流程,确保施工质量,降低施工风险。
3. 施工组织管理机构为了保证整个施工过程的顺利进行,需要建立一个完善的施工组织管理机构。
该机构应包括项目经理、施工工程师、质量控制人员、安全管理人员等。
每个岗位的职责如下:•项目经理:负责项目的整体管理,包括进度控制、资源管理、协调各方面工作等。
•施工工程师:负责施工过程中的技术支持和现场指导,确保施工按照设计要求进行。
•质量控制人员:负责施工过程中的质量控制工作,包括材料质量检验、施工工艺监督等。
•安全管理人员:负责施工现场的安全管理工作,包括安全教育培训、现场巡查等。
4. 施工流程某框剪结构的施工流程包括以下几个阶段:4.1 地基处理阶段地基处理是确保建筑物安全的基础工作。
该阶段的施工流程包括地面平整、地基基础处理等工作。
4.2 基础施工阶段基础施工是建筑物的承重基础,包括地下车库、地下室等部分的施工。
该阶段的施工流程包括基坑开挖、地下室墙体施工等工作。
4.3 主体结构施工阶段主体结构施工是某框剪结构的关键阶段,包括构件制作、构件安装等工作。
该阶段的施工流程需要严格按照设计要求进行,确保施工质量。
4.4 室内装饰阶段室内装饰是项目的最后一个阶段,包括门窗安装、地面铺设、墙面装饰等工作。
该阶段的施工流程需要注重细节,确保装饰效果符合设计要求。
5. 施工质量控制在某框剪结构项目的施工过程中,施工质量的控制是至关重要的。
为确保施工质量,需要采取以下措施:•严格控制材料质量,做好材料的验收工作,合格的材料才能投入施工使用。
某小区框剪结构楼施工组织设计方案本工程为某工厂高层住宅楼,建筑面积6230m2,地上14层,地下有半地下室和管道层,顶层设机房及水箱间,标准层层高2.9m总高44.23m。
建筑平面图略。
基础采用钢筋混凝土箱形基础。
结构设计按地震烈度8度设防。
外墙28cm厚,C20现浇钢筋轻质混凝土,内墙为16cm 厚普通混凝土,首层至5层为C30混凝土,6层以上为C20混凝土。
内外墙均配双层钢筋网片,外墙钢筋保护层内侧2cm,外侧5cm。
楼板为预应力圆孔板。
阳台、楼梯、隔墙板均预制,电梯井现浇。
装修按一般民用住宅要求。
外墙为钢门窗,内部为木门。
内墙面与顶板刮腻子喷浆,碎石混凝土地面,二毡三油屋面防水。
外檐装修在层与层之间有一道34cm宽、3cm深的凹腰线,开间轴线处有一条5cm宽、3cm深的竖线条,东西山墙有装饰性线条花饰。
这些花饰及线条要求在结构施工时一次成型,外墙面不再抹灰。
外墙面首层采用外墙厚质建筑涂料喷涂,其余墙面用无机涂料喷涂。
1 按先地下后地上的施工顺序组织施工,在基础回填土施工时插入外线工程,并与回填土同时完成。
2 任务划分土建总包由土建施工队负责;电、暖、卫、电梯均由专业队负责施工。
3 为加快施工进度,要立体交叉作业,结构施工到五层时,从二层开始插入内装修;地下设备层及电梯机房结构完成后提前进行内粉刷,为动力设备和电梯安装提前插入创造条件。
(4)施工工期控制安排见表略(5)在基础施工阶段组织技术力量,完成装饰性外墙大模板及其施工工艺设计,并加工模板。
结构施工阶段施工总平面图(略)由于场地狭小,结构施工阶段将大模板、预制楼板、隔墙板等主要构件布置在塔吊回转半径内。
小型构、配件则安排二次搬运。
(1)因工程施工流水面积及流水段与工序数不适应,因此大模板堆放区大部分大模板落地堆放。
(2)预制楼板及隔墙板存放区按储备两层构件堆放。
(3)预制钢筋焊接网片存放于马路两侧便道,需人工二次搬运至塔吊回转半轻内,供使用。
(4)混凝土及砂浆搅拌站设于厂区内,混凝土、砂浆用机动翻斗车运至塔吊回转半径内斗坑中。
(5)结构施工至4层时,在建筑物东南角处安装外用电梯一台。
(6)雨施场地排水用,利用场地与马路自然高差排水,施工现场做5‰排水坡,将水排进马路边明沟。
2、施工准备工作1、施工场地平整施工场地并做好排水坡、塔吊路基。
大模板及构件堆放区按要求夯实。
施工道路铺筑焦渣或级配砂石,保证雨期正常进行2、施工用水、电以原有供水干管接进ф75mm管引入施工现场解决现场消防及生产用水.混凝土、砂浆搅拌站用水另从厂区引入。
现场设置配电室,按施工、生产、生活分路供电,并设置调压器一台,以避免本地区电压不稳而影响施工。
3、施工主要机具施工主要机具设备见附表4、施工准备 1 外墙装饰混凝土模板及外支承架设计现浇装饰混凝土外墙墙面的质量取决于横板设计,为此要组织专人进行这项设计工作。
模板及工艺技术设计的目标是现浇外墙不烂根,层间无错台,大角顺直,墙面平整,门窗洞口方正,线型和花饰图案一次成型且清晰完整。
外墙模板设计要点如下1)外墙模板尺寸模数与现有大模基本相同,仅作局部修改。
为保证外墙的质量,增加外墙导墙模,导墙与墙体同时浇筑。
2)为防止错台和侧移,两模台面设槽别杆。
3)为使外墙面上下左右线条对齐,在模板下方设一滑动装置,该装置包括垂直墙面的轨道(前后两端各有4个滚轴)和轨枕。
装拆模板时可前后左右移动。
4)横竖线条依靠附在模板上的线条模实现。
上横线条用3cm厚、17.5cm宽的塑料上用3cm厚塑料模,逐层倒用。
5)采用反焊在板面上的3cm等边角钢,以形成墙角花饰。
6)外模板采用外支承架支承。
外支承架由三角桁架、上下挂钩及平台、吊杆组成,平台操作荷载按2KN/m2计。
另外还须考虑风荷载的影响。
(1)编制施工组织设计及外墙分项工程施工工艺卡,并在分项工程施工前进行技术交底和样板交底。
组织操作人员熟悉图纸,了解特点。
(2)根据混凝土的设计强度、外墙施工流水步距,为满足外支承架对外墙的强度及装饰混凝土一次成型等要求,对混凝土配合比及早强减水剂要提前进行试配和选定。
(3)外支承架使用前应进行荷载试验。
5、大模板拼装内墙大模板与各种配套配件组装后进场,外墙大模板提前按程序进行现场组装。
平模、线条模、角模、门窗洞口模及基配件应先清点、核对和编号。
(1)外墙外模组装由塔吊配合支搭1m高模板架→模板正面朝上平放于架子上→安装花饰、线条模→板面刮环氧腻子处理→模板翻身背面朝上→安装三角支架及滑动轨道→模板立起(自稳角75°-80°)→安装操作平台→模板平台→模板地脚栓与轨道拧紧→吊至模板存放区模板清点编号。
拼装模板的架子要求支搭牢固,加好支撑。
线模要按模板规格断料,安装前先弹好位置线,偏差不得大于2mm。
线条模安装、粘贴牢固,两边环氧腻子挤严。
竖线条模码放时要顺直,以免变形。
(2)门窗洞口模形,施工缝堵头模制作,各种垫块、配件、埋件提前做好准备。
(3)外墙支承架连接杆件配件规格数量进行核对编号组装。
三、主要施工方法1、结构工程1.施工顺序放线→内墙导墙施工→内墙钢筋架设→立内墙正号模→电管、盒敷设、门洞口模安装→隐检→合内墙反号模→预检、混凝土浇筑申请→浇筑内墙→养护、拆内墙模→墙面养护修理→外墙钢筋架设→立外墙外模→电预埋管、盒敷设、埋件绑扎→隐检→立外墙里模→整体拉接校正加固→验收、混凝土浇筑申请→浇筑外墙→养护、拆外墙模→修理墙面→隔墙安装→预制楼板楼梯安装→放墙位置线→绑墙及板缝钢筋→浇筑板缝混凝土→提升外支承架。
2.流水段划分(1)划分原则由于外墙现浇混凝土质量要求较高,因此不宜分段过多。
施工缝多,立面不易处理。
要根据垂直运输和劳动力配备情况,尽量使各段吊次及劳动量较均衡。
还要充分利用大模板周转快的特点;施工顺序要合理街接,要考虑确保内墙混凝土达到拆模强度及外墙混凝土挂支承架子强度所需的养护时间。
还要使各流水段模板型号和数量配置尽量一致。
(2)流水段的划分本工程预制楼板及外支承架安装按三大流水段划分(图2-52)。
每段划分为内外墙分开施工的2个施工段,共6个小段。
内外墙采用榫接,内墙深入外墙2cm,通过钢筋连成整体。
3.流水施工方法(1)每个流水大段主要工程量表。
每天施工流水塔吊吊次表。
(2)流水方法表。
表中连接号前的数字表示施工序号,连接号后带圈的数字表示流水段序号。
每天完成一段墙,6D完成一层。
4.水平与垂直运输本工程施工用地窄小,考虑到配件最大重量及建筑物高度等因素,于建筑物南测设置1台TQ60/80塔式起重机。
在结构施工期间设1台外用电梯,作为运送施工人员和装修材料用,混凝土及砂浆用机动翻斗车水平运输。
5.劳动组织木工18人,混凝土工13人,钢筋工8人,架子工6个,吊装工10人,抹灰工2人,机工5人,电工1人,电焊工2个。
1在结构施工阶段,为使各工种互相搭配合理,均衡施工,采用混合队形式。
其中吊装工14人,木工22人,钢筋工7人,电焊工3人,混凝土工20人,架子工2人,翻斗车司机3人,机械工2人,2ll量放线工3人,抹灰修理工4人,共计80人。
因场地狭小,为避免劳动力过度集中,给现场带来料具堆放场地紧张、现场施工管理困难的局面,在结构施工阶段不考虑安排装修劳动力。
2装修施工采用专业班组单独施工。
其中抹灰工24人,木工20人,油工16人,防水工5人,机械工2人,翻斗车司机2人,水暖工16人,电工20人。
6.主要分项工程施工方法(1)模板安装与拆除内墙模板安装及拆除方法与一般大模板工程相同,外墙模板装拆方法如下放线及偏差调整必须固定外墙轴线,并以外墙的外皮线为准,层与层之间不得有错动。
分轴线排尺时均从外向里排,在充许范围内把排尺误差均匀调整在内墙各开间内。
内墙轴线全部伸到外墙,作为外模调整线。
外墙阳角要钉轴线测桩,随层在大角两面弹出轴线,作为安装外墙外角模的准线。
于外墙外模下口10cm处弹出水平线,作为外墙外模竖向安装标准线。
外墙模板安装及拆除用塔吊将外墙外模吊置在外支承架的轨枕上,调整地脚螺栓,将板面垂直调到要求的标高。
用撬棍使模板沿轨道轻轻滑向靠近墙面的位置,模板下线条模入槽后,往返调整固定。
外墙外模安装顺序为先安装阳角模,定位拉牢,再安装中间模板。
外墙外模全部安装完后再安装里模。
以外模为准调整里模,偏差调在里模,校正后固定。
外墙模板安装后,在每块外墙外模背面,从同一方向顺序推出水平槽钢别杆,将模板连成整片,作二次调整,上紧对销螺栓及防侧移支撑,整体调整偏差,再安装外墙分段接槎模板。
安装外墙外模接缝处竖线条模时,除考虑轴线外,还应与下层已成型的线条顺直。
拆除模板时,松开对销螺栓、竖线条模、别杆和地脚固定螺栓等,旋转上口螺杆,把模板上口顶离墙面。
用撬棍上下均匀拔动模板,使其平行脱离墙面。
拆出上口螺栓和竖线条模后,两边均匀同步将模板拉出墙面10cm,用塔吊吊走。
(2)外墙装饰混凝土钢筋绑扎及混凝土浇筑装饰混凝土钢筋保护层需要加厚,凡有线条花饰处钢筋的外侧须绑扎砂浆垫块,此工序在外模安装后进行,以保证位置准确。
混凝土搅拌时加料按轻骨料、水泥、砂、水的顺序倒入料斗,塌落度50-70mm。
不得直接用料斗入模以防碰坏花饰及线条模。
分层浇筑,每层浇筑,每层高度不超过50cm,每层均匀振捣至轻骨料开始上浮时停止。
上层振捣时,须将振捣棒插入下层混凝土1/3深处,进行二次振捣,以增加混凝土密实性,较好地排除水分及气泡。
振捣时棒应从里排钢筋内侧插入,避开外墙面,以免碰坏花饰线条模。
(3)外支承架组装、提升、安装外支承架组装按实际尺寸断出平台架的水平钢管、吊杆、斜拉杆,用双卡扣卡好四角吊杆和上下水平杆、斜拉杆,再铺排木、脚手板,挂安全网。
组装完毕后试吊。
外支承架提升提升前解开支承之间的接缝板、立网连接物,操作人员进入下平台拆除下挂钩并清理杂物。
提升时,挂钩人员挂好吊钩并离开平台后,方可发信号,稍绷紧吊绳。
操作人从室内将上挂钩螺母松开推出,使钩盒离墙(但不得将螺母全部退出),塔吊起吊时,不得碰撞墙面和其他设施。
摘除支承架时,要从角部开始,逐个按顺序进行。
外支承架安装从墙外向墙里插入挂钩,拧上螺母,外支承架提升到此处时伸出上挂钩,弯钩朝上,使支承架的三角桁架上2个钩盒挂在挂钩上,挂实后拧紧螺母,再挂下挂钩,拧紧螺母后摘掉塔吊挂钩。
待一个流水段的支承架全部安装好后,即可连上支承架间立网。
