合同编号:AG2010/C-4四川省大渡河安谷水电站右岸太平副坝及排涝洞工程3#隧洞分部工程验收鉴定书单位工程名称:太平排涝洞工程右岸太平副坝及排涝洞工程排涝洞3#隧洞分部工程验收工作组二〇一三年十月六日1、前言1.1、工程概况太平排涝洞采用隧洞自流方式排涝,排涝标准为10年一遇,调节后下泄流量7.05m³/s。
排涝建筑由隧洞和暗渠组成,隧洞进口位于太平镇下游黑岩,出口位于大树子,全长3701.78m(隧洞总长度缩短,是根据设计方根据现场实际做出调整,由R2版图纸代替R版图纸后的结果),将太平和草坝区间集水导入柏溪河。
排涝洞沿线质地状况处于风化带中,岩体完整性较差,岩性多为泥岩、粉砂质泥岩及泥质粉砂岩和砂岩组成,岩体渗透系数存在K=1.8×10-4cm/s及K=1.2×10-4cm/s两种,均属于中等透水层。
地面高程变化较大为390.0m~480.0m。
本分部工程为安谷水电站排涝洞工程3#隧洞,全长253.51m,进口桩号排2+494.49m,坐标:E(m)=365093.9667,N(m)=258626.9273(注:根据《安谷水电站工程设计更改通知》【2011】32号内容,对3#隧洞进口挂口位置进行调整,由原桩号排2+483.00m,调整至排2+494.49m),出口桩号排2+748.00m,坐标:E(m)=365166.4386,N(m)=258383.9970(注:根据《施工变更(及立项批准)通知单》【2012】001号内容,同意原暗渠3段明挖改洞挖施工,根据《安谷水电站工程项目划分》中水电圣【2013】147号内容,取消原暗渠3段分部工程并入3#隧洞分部工程,故3#隧洞出口排2+697.00改为排2+748.00,设计进口底板高程388.25m,出口底板高程388.13m,比降1/2000,隧洞采用城门洞型,底宽3.50m,高4.01m。
3#隧洞全为Ⅴ类围岩,衬砌混凝土厚度40cm,边墙和顶拱由原来的双层钢筋优化为单层钢筋。
****省 ****自治县****水库工程截流阶段验收工程施工管理工作报告****有限公司二〇一五年八月批准:审定:审查:编写:一、工程概况 (1)1.1工程简介 (1)1.2 库区工程地质 (2)1.2.1基本地质条件 (2)1.4气象 (5)二、工程投标 (5)三、进度概况 (5)3.1 目前工程进度形象面貌及完成工程量 (5)3.2完成主体大坝工程施工任务情况 (5)3.3完成辅助工程施工任务情况 (6)四、施工进度管理 (6)4.1 关键线路主要施工进度计划 (6)4.2施工进度管理 (7)五、主要施工方法 (8)5.1 坝肩、坝基施工 (8)5.2 大坝围堰 (9)5.2.1 土石料明挖 (9)5.2.2上游混凝土不过水围堰设计 (9)5.3 截流戗堤设计 (10)5.4截流度汛 (10)六、施工质量管理 (11)6.1施工质量管理组织机构 (11)6.2质量保证体系 (11)6.3质量控制及检验标准 (11)6.4质量保证的资源配备 (12)6.5质量保证技术措施 (12)七、文明施工与安全生产 (13)八、合同管理 (14)8.1合同履约情况 (14)8.1.1人员及设备投入情况 (14)8.2合同变更情况 (14)九、经验与建议 (14)十、附件 (15)10.1施工管理机构设置及主要工作人员情况表 (15)10.1.1施工组织机构 (15)10.2技术标准目录 (16)一、工程概况1.1工程简介****县****水库枢纽工程建筑物主要有:拦河坝、溢洪道、放水底孔、取水口、灌区工程、金属结构设备及安装、机电设备及安装、房屋建筑工程、大坝安全监测工程及施工导流等临时工程组成。
大坝为碾压砼重力坝,最大坝高53.2m,坝顶宽6m。
坝体从上至下依次为C20二级配变态砼区、C20二级配碾压防渗砼区、C15三级配碾压砼区、C15三级配变态砼区。
溢流表孔、放水底孔兼导流孔布置在左岸,取水口布置在右岸。

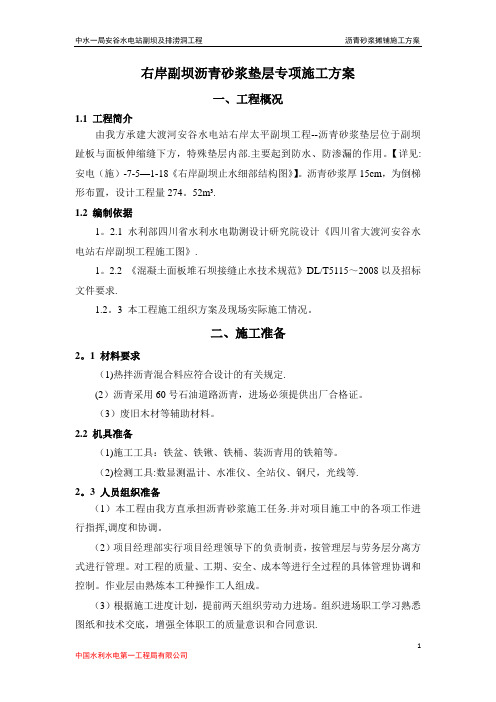

右岸副坝沥青砂浆垫层专项施工方案一、工程概况1.1 工程简介由我方承建大渡河安谷水电站右岸太平副坝工程--沥青砂浆垫层位于副坝趾板与面板伸缩缝下方,特殊垫层内部.主要起到防水、防渗漏的作用。
【详见:安电(施)-7-5—1-18《右岸副坝止水细部结构图》】。
沥青砂浆厚15cm,为倒梯形布置,设计工程量274。
52m³.1.2 编制依据1。
2.1 水利部四川省水利水电勘测设计研究院设计《四川省大渡河安谷水电站右岸副坝工程施工图》.1。
2.2 《混凝土面板堆石坝接缝止水技术规范》DL/T5115~2008以及招标文件要求.1.2。
3 本工程施工组织方案及现场实际施工情况。
二、施工准备2。
1 材料要求(1)热拌沥青混合料应符合设计的有关规定.(2)沥青采用60号石油道路沥青,进场必须提供出厂合格证。
(3)废旧木材等辅助材料。
2.2 机具准备(1)施工工具:铁盆、铁锹、铁桶、装沥青用的铁箱等。
(2)检测工具:数显测温计、水准仪、全站仪、钢尺,光线等.2。
3 人员组织准备(1)本工程由我方直承担沥青砂浆施工任务.并对项目施工中的各项工作进行指挥,调度和协调。
(2)项目经理部实行项目经理领导下的负责制责,按管理层与劳务层分离方式进行管理。
对工程的质量、工期、安全、成本等进行全过程的具体管理协调和控制。
作业层由熟炼本工种操作工人组成。
(3)根据施工进度计划,提前两天组织劳动力进场。
组织进场职工学习熟悉图纸和技术交底,增强全体职工的质量意识和合同意识.(4)做好新工人、新技术人员的上岗培训工作,加强遵纪守法、安全意识和合同意识。
(5)主要劳动力需用量计划(见下表)(1)按照现场情况,编制详细可行的沥青砂浆施工进度计划和专项施工方案,并经监理审批后组织交底,使施工人员都了解设计意图和施工方法及质量标准。
(2)沥青砂浆施工由工程技术人员进行技术交底,使施工准备、摊铺、压实、质检、施工机具保障等全过程处于受控状态.(3)对计划使用的施工机具和混合料配合比,应通过铺筑试验段进行检验,对拌合、运输、摊铺、碾压以及工序衔接等进行优化,提出标准施工方法。
太平右岸副坝齿槽段趾板开挖施工方法一、概述1、概况安谷水电站右岸太平副坝右副0+459.35~右副0+764.62地面高程▽398.2m。
依据地表地质测绘和钻孔资料, 覆盖层厚9~15m, 地表上部为砂壤土, 厚度0~2.1m, 结构松散, 其下为砂卵砾石层, 在深度1~3m内其结构松散~稍密, 下部为中密~密实结构, 砂卵砾石层渗透系数K=(1.5~5.0)×10-2cm/s, 属强透水层。
下伏基岩为侏罗系中统沙溪庙组(J2s)粉砂质泥岩、泥质粉砂岩、砂岩, 基岩顶界面起伏, 岩层倾向下游。
岩体无强风化, 弱风化带厚度10~14m。
弱风化上部岩体渗透系数K=1.0×10-3cm/s, 属中等透水层; 弱风化下部和新鲜岩体透水率q=1.5~5.6Lu, 属弱透水层。
因为右副0+459.35~右副0+764.62段依据实际还未挖到设计趾板位置时, 已发觉大片岩石初露。
依据设计变更图纸要求, 太平右岸副坝右副0+459.35~右副0+764.62段趾板结构变更, 取消防渗墙。
为严格控制开挖范围、确保建基面开挖质量和工程进度, 经过合理优化资源配置制订此开挖施工方案。
2、关键工程量工程量以现场实际发生为准。
二、施工部署1、施工通道: 关键以修建完成施工区通往4#渣场之间道路;2、施工用水: 关键在大渡河经过抽水泵进行抽取;3、施工用电: 业主提供了10kV高压供电点, 我部需从低压侧修建线路以满足施工用电需要。
三、施工方案右副0+459.35~右副0+764.62段上部砂卵石开挖, 使用反铲挖掘机采取自上而下分层开挖方法。
岩石开挖部分采取石方开挖方法进行。
因该段周围情况复杂及趾板石方开挖上方有35kv高压线穿过, 为避免造成重大电力线路损坏事故。
该段趾板岩石开挖采取液压锤进行岩石破碎。
破碎后岩石采取挖掘机集中后抛甩至台阶上部。
挖掘机无法集中石渣, 采取人工撬挖、清扫、冲洗集中后, 抛甩至台阶上部。
某某水库枢纽工程截流阶段验收施工管理工作报告某某某工程局有限公司二〇一二年十月二十三日批准:某某某审查:某某校核:某某某编写:某某某某某某某某某目录第1章编制依据 (1)第2章工程概况 (2)2.1工程概述 (2)2.2合同项目及工程量 (4)2.3重大设计及施工变更 (8)第3章合同履约情况 (10)3.1施工过程简介 (10)3.2主要项目工程量完成情况 (10)3.3完成施工产值及资金支付情况 (13)3.4具备过流条件工程面貌评价 (13)第4章施工原材料及砼拌和物产品质量 (13)4.1砂石骨料质量检测情况 (13)4.2钢筋、水泥、外加剂等原材料质量检测情况 (16)4.3锚杆质量检测情况 (20)4.4砼拌和物质量检测情况 (21)4.5原材料及拌和物质量总体质量评价 (21)第5章施工工艺及质量 (22)5.1开挖工程施工工艺及质量 (22)5.2锚喷支护施工工艺及质量 (25)5.3钢筋混凝土工程施工工艺及质量 (27)5.4灌浆及排水孔工程施工质量 (32)第6章施工过程事件及处理情况 (34)6.1开挖地质缺陷处理情况 (34)6.2砼施工质量缺陷处理情况 (35)第7章已完工程形象面貌及具备的验收条件 (35)7.1已完建工程形象 (35)7.2已完工程质量评定 (36)7.3工程施工情况评价 (37)7.4过流条件评价 (38)第8章后续工程施工措施及计划 (39)8.1导流洞剩余尾工主要项目及工程量 (39)8.2后续工程施工计划及措施 (39)附件一:导流洞施工大事记 (43)附件二施工管理机构设置及主要工作人员情况表 (45)附件三投标时计划投入的资源与施工实际投入资源情况表 (46)附件四技术标准目录 (48)第1章编制依据1.1编制依据(1)某某某枢纽土建工程施工合同(合同编号:TBSK-SG-2011-002);(2)施工过程中上报并经监理人批复的施工组织设计、施工方案、施工进度计划和施工报告;(3)经监理人审批后,工程施工阶段所需的图纸及有关设计修改通知单、现场施工联系单;(4)某某某有限公司GB/T19001-ISO9001:2000质量体系文件,作业指导书;(5)与本工程密切相关的部颁及行业施工规范、技术标准;(6)依据本公司多年来在国内外水电施工领域积累的地下工程、混凝土工程、土石方开挖工程施工等同类项目的施工经验及现场实际情况。
安谷水电站右岸太平副坝及排涝洞工程2012年“质量月”活动方案根据中水电圣【2012】166号文件《中国水电建设集团圣达水电有限公司关于开展2012年“质量月”活动的通知》的精神要求,引导和动员全员增强质量意识,积极参与质量发展事业,努力营造企业追求质量、人人关注质量的良好氛围;以品牌、标准、服务、信誉和效益为重点,全面提高提高质量管理水平,提升企业质量管理效能。
全面落实活动通知的要求,切实抓好质量管理工作,制定本活动方案。
一、活动主题本次质量月活动的主体为:“持续改进,提升质量”二、活动时间2012年9月1日至2012年9月30日三、组织机构为加强组织领导,项目部成立质量月活动领导小组组长:高然博副组长:王晓黎翟志良廖晓峰组员:仝飞、何兵、许航嘉、陈建荣、熊庆丰、曾志强、徐林、戴友明、李平、袁成友、张善贵、罗志军、杨乐兵领导小组办公室设在项目部总工办公室,办公室主任由仝飞兼任。
四、活动内容1、全面落实圣达水电公司质量月活动要求,加强质量宣传教育,营造活动氛围,突出活动主题“持续改进,提升质量”。
在施工现场悬挂质量宣传条幅,张贴质量标语、办宣传栏等,普及质量管理知识,努力提高全员质量意识,营造人人重视质量的良好氛围。
2、开展质量隐患排查治理活动为有效消除各类质量通病和顽症,树立良好的外部形象,各工区要加大施工现场过程控制管理力度;切实开展隐患排查和整改、技术创新、工艺作风整顿等活动,项目部将加大监督检查力度,各工区、协作队采取自检自查及互检相结合的方式,尽最大可能地消除质量隐患风险,改进和提升施工工艺作风,有效减少和杜绝质量事故的发生。
项目部质量管部门于9月20日组织检查对现场进行一次质量大检查;9月25日再组织一次复查。
各工区负责人对本管区域内施工项目要求每周进行一次质量隐患排查,发现问题提出整改措施,并报项目质检部备案。
3、强化工程质量责任,细化现场质量管理对本工程施工项目要细化现场质量安全管理责任体系,各关键工序要细化责任,每道工序的转换必须有责任人签认合格后,方可进行下道工序施工。
第1篇1. 晴隆县城区防洪排涝工程中心街段:- 该工程自2023年2月20日开工,至5月底全面完成施工。
- 施工内容包括浇筑混凝土、绑扎、焊接钢筋、进行钢管内支撑等。
- 为了在雨季来临前完成施工任务,施工方采取“白黑52”的施工方式,即白天黑夜不间断施工。
- 工程总投资9000万元,建设箱涵总长度1.82公里,分为三个工程点。
- 该工程是2023年晴隆县十件民生实事之一,建成后能有效解决雨季城区路面污水堵塞问题。
2. 育才路段施工通告:- 为解决育才路周边汛期排水问题及城市长远发展考虑,实施城区防洪排涝工程育才路段。
- 施工日期为2023年6月19日至2023年7月29日。
- 施工方式为对实施路段进行半幅封闭施工。
- 施工期间道路两侧严禁停放各种车辆,过往车辆需绕行,行人请听从施工现场指挥人员指挥,并注意安全。
3. 融安隘面寨防洪排涝工程:- 该工程估算总投资6759.12万元。
- 主要建设内容包括新建防洪堤、护岸、防洪排涝闸、排水涵及适当数量的下河码头等。
- 堤坝及护岸工程按20年一遇洪水标准设计建设,排涝标准按自排20年一遇最大24小时暴雨洪水、抽排雨洪同期10年一遇24小时暴雨洪水设计。
综上所述,各地都在积极推进城区防洪排涝工程建设,以确保城市防洪安全,改善居民生活环境。
这些工程的建设对于提高城市防洪排涝能力、保障人民群众生命财产安全具有重要意义。
第2篇一、工程概况本工程为某市城区排涝工程,旨在提高城区防洪排涝能力,保障城区居民生命财产安全。
工程总投资5000万元,工期为一年。
工程于2022年3月1日正式开工,预计2023年3月31日完工。
二、施工准备1. 施工组织:成立了项目领导小组,明确了各部门职责,确保工程顺利进行。
2. 人员培训:对施工人员进行专业培训,提高施工技能和安全意识。
3. 材料设备:采购了各类施工材料,确保工程质量和进度。
4. 施工方案:编制了详细的施工方案,包括施工工艺、进度安排、质量控制、安全管理等方面。
四川省大渡河安谷水电站工程首台(1#)机组启动验收厂坝枢纽土建及金属结构安装工程II标段工程施工报告中国水利水电第五工程局有限公司安谷水电站项目经理部二O一四年九月批准:陈猛审核:肖灿明校核:李永山编写:郑强张玉鑫目录1、承担工作范围、内容 (1)1.1工程概况 (1)1.2合同范围及工作内容 (2)1.2.1 合同范围 (2)1.2.2 工作内容 (2)1.3主要工程量 (2)1.4项目部机构组成 (3)1.4.1 项目部组织结构 (3)1.4.2 项目领导班子及各部门负责人名单 (3)2、施工管理情况 (4)2.1施工管理组织机构 (4)2.2人员设备配置 (5)2.3施工管理情况介绍 (6)2.3.1 技术管理体系与措施 (6)2.3.2 质量管理体系与措施 (7)2.3.3 进度管理体系与措施 (8)2.3.4 安全管理体系与措施 (8)3、本标工程形象面貌 (9)3.1合同工期目标 (9)3.2本标各分部分项工程开工时间及实际完成时间 (10)3.3剩余工程计划安排时间 (12)4、工程质量 (12)4.1工程质量合同目标 (12)4.2施工质量保证体系、质量管控机构、质量管理制度情况 (13)4.2.1 施工质量保证体系 (13)4.2.2 质量管理组织机构 (16)4.2.3 施工质量执行标准 (17)4.2.4 质量保证体系的行政管理措施 (18)4.2.5工程质量控制措施 (20)4.3原材料、中间产品检验试验情况 (22)4.3.1 主要原材料的质量控制和管理程序、措施 (22)4.3.2 原材料质量检验与检测 (23)4.3.3混凝土及砂浆配合比 (29)4.3.4混凝土拌合质量 (33)4.4主要工程项目施工质量控制措施、工序质量验收结果 (34)4.4.1 土石方开挖 (34)4.4.2 土石方填筑 (37)4.4.3 混凝土施工 (44)4.4.4 防渗墙工程 (55)4.5工程质量评定和验收 (62)4.5.1单元质量评定情况 (62)4.5.2 分部工程质量情况 (64)第五章结论 (64)1、承担工作范围、内容1.1 工程概况安谷水电站为大渡河干流梯级开发中的最后一级,坝址位于四川省乐山市大渡河干流上,距上游已建沙湾水电站约35km,下游距乐山市区15km。
大渡河安谷水电站工程截流验收材料之九四川省大渡河安谷水电站工程截流验收右岸太平副坝及排涝洞工程施工报告中国水利水电第一工程局有限公司安谷水电站项目部二O 一三年十二月批准:周殿彬审核:王晓黎编写:仝飞翟志良1编制依据 (1)1.1编制依据............................................................ 1••...2工程概况. (2)2.1工程概述............................................................ 2•…2.2合同项目及工程量................................................... 5•…2.3重大设计及施工变更................................................. 5....3合同履约情况 (8)3.1施工过程简介....................................................... 8.•…3.2主要项目工程量完成情况............................................. 8•…3.3完成施工产值及资金支付情况......................................... 9…3.4具备过流条件工程面貌评价........................................... .9....4施工过程质量控制. (10)4.1砂石骨料质量检测情况................................................ 1.0..4.1.1砂石骨料质量检测情况 ..................................... 9•…4.2钢筋、水泥、外加剂等原材料质量检测情况............................. 1.34.2.1 钢筋................................................. 11 ........4.2.2水泥 ................................................. 13……4.2.3外加剂及粉煤灰 ........................................ 13 ••…4.2.4橡胶止水带、铜止水及雷诺护垫母材检测 ..................... 16 -4.3锚杆、回填灌浆及喷砼厚度检测情况................................... 1.9204.4砼拌和物质量检测情况4.5铜止水接头焊接质量检查情况......................................... 25.4.6原材料及拌和物质量总体质量评价.................................... 25.4.7太平副坝土石填筑质量统计........................................... 2.5..4.8太平副坝放水钢管安装焊缝超声波探伤检测 (28)4.9基础防渗墙检测成果统计............................................. 30.. 5主要工程施工工艺. (35)5.1排涝洞工程........................................................ 35....5.1.1洞脸边坡土石明挖 ........................................ 29 •…5.1.2隧洞爆破开挖 ........................................... 29••…5.1.3洞口及洞内挂网喷锚支护施工 (29)5.1.4洞内砼浇筑施工 ......................................... 32-95.1.5回填灌浆施工 ........................................... 31…5.1.6排水孔施工 ............................................. 31••••••5.2太平副坝工程...................................................... .31....5.2.1基础开挖及支护施工 ...................................... -31 --5.2.2 土石方填筑施工......................................... 32……5.2.3砼浇筑施工 ............................................. 33-…-5.2.4帷幕灌浆施工 ........................................... 44…5.2.5连通工程施工 ........................................... 45…-5.2.6砼浇筑工程施工质量评价 .................................. 49…5.3铜止水施工工艺........................................... 49••••••5.3.1主要工、器具 ........................................... 49 ••••••5.3.2铜止水加工方法 ........................................ 49……515.3.3施工过程中铜止水的保护5.3.4铜止水的质量控制 ....................................... 52••…535铜止水制作安装施工质量评价 ................................. 52…6施工过程事件及处理情况 (52)6.1开挖地质缺陷处理情况.............................................. 52..6.1.1对地质缺陷处理 .......................................... 52 •…6.1.2施工过程中出现的地质缺陷处理 (52)6.2砼施工质量缺陷处理情况............................................ 53.. 7已完工程形象面貌及具备的验收条件. (53)7.1已完建工程形象.................................................... 53...7.2未完建工程项目.................................................... 54...7.3已完工程质量评定.................................................. 54...7.4工程施工情况评价.................................................. 56...7.5截流评价........................................................... 56.... 8我标段工作报告对专家组检查意见的整改情况说明.. (56)8.1对专家组第3条意见的补充说明................................ 57…8.2对专家组第4条意见的补充说明................................ 57…8.2.1现行电力行业DL系列技术标准说明............................ 57 •-8.2.2对二期工程截流前已完成的主体工程检测结果复查、汇总和整编 (57)8.3对业主意见的补充说明...................................... 57…附件一:施工大事记 ................................................... .5.8...附件二施工管理机构设置及主要工作人员情况表 (59)附件三技术标准目录 .................................................. 59... 1编制依据1.1编制依据(1)右岸太平副坝及排涝洞土建工程施工合同(合同编号:AG2010/C-4 );(2)施工过程中上报并经监理人批复的施工组织设计、施工方案、施工进度计划和施工报告;(3)经监理人审批后,工程施工阶段所需的图纸及有关设计修改通知单、现场施工联系单;(4)中国水利水电第一工程局有限公司GB/T19001-IS09001 : 2000质量体系文件,作业指导书;(5)与本工程密切相关的部颁及行业施工规范、技术标准;2工程概况2.1工程概述2.1.1工程概况(1)右岸太平副坝右岸上游太平副坝轴线总长4686.00m,设计洪水标准100年一遇,校核洪水标准2000年一遇。
副坝采用砼面板砂卵石坝,坝顶高程400.70〜402.92m,坝身采用碾压砂卵石填筑,临水面采用钢筋砼面板防渗,基础采用混凝土防渗墙防渗。
砼面板坝趾板大部分建基于U—②层的砂卵石上,趾板下设60cm和80cm厚的C25砼防渗墙,贯穿砂卵石覆盖层,嵌入基岩 1.0m。
考虑到副坝上下游端需要可靠的防渗圭寸闭,上游端防渗墙向上游延伸50m,墙顶高程400.0m,下游端顺副坝轴线方向向山体内设20m长帷幕灌浆,并与趾板下防渗墙相接。
(2)排涝洞太平镇的排涝问题采用隧洞自流的方式解决,排涝标准为10年一遇,调节后排涝洞下泄流量为7.05 m3/s。
排涝建筑物由隧洞和暗渠组成,隧洞进口位于太平集镇下游黑岩,出口位于大树子,隧洞及暗渠长3701.78m,将太平镇和草坝的区间集水导入柏溪河。
排涝隧洞为无压隧洞,进口底板高程389.50m,出口底板高程387.65m,比降1/2000。
隧洞采用城门洞型,断面为底宽 3.5m,高4.01m。
洞身衬砌厚度V类围岩为40cm,"类围岩为35cm,均采用C25F50钢筋砼,暗渠断面与隧洞一致,衬砌厚度与V类围岩一致,隧洞顶拱120。
