压裂酸化安全要求

  • 格式:doc
  • 大小:68.50 KB
  • 文档页数:8

下载文档原格式

  / 22
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

压裂、酸化安全要求

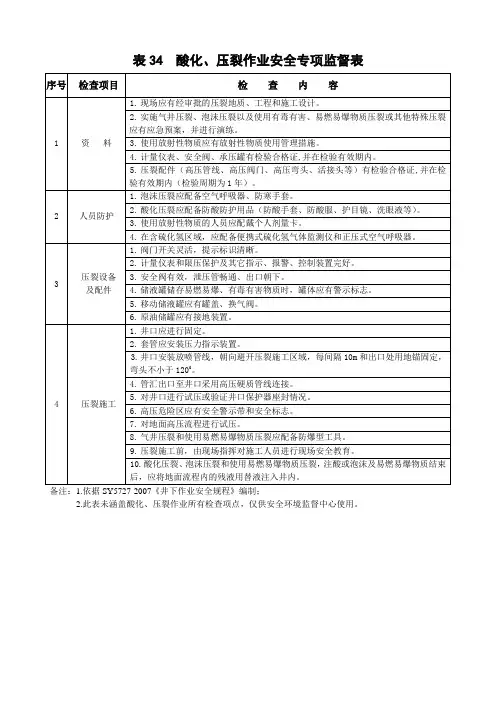

1.施工作业前的安全要求

1.1施工作业设备、设施的安全要求

A 高压管汇系统的定期监测管理

高压管汇系统的定期监测与管理应按照SY/T 6270-1997执行。

B 压裂泵液力端(泵头)的检查与监测

1 合理使用、精心维护泵头,是延长泵头使用寿命、防止泵头突发事故的重要措施。

2 压裂车泵头保险阀应清洗涂油,安全销子的切断压力不应超过额定工作压力。

3 压裂泵头、泵头内腔外表不应有裂纹;阀、阀座不应有沟、槽、点蚀、坑蚀及变形缺陷,若有应及时更换。

4 每次施工完后应认真清洗泵头内腔,以防止酸、碱、盐的腐蚀造成应力集中点,使泵头过早损坏。

5 装有缓冲器的泵头,应每月核对一次缓冲器压力,低于额定压力者应及时充气,如漏气要及时修理。

6 在换凡尔时要认真观察泵头腔内有无裂纹,如发现裂纹应立即更换新的泵头。

7 在泵运转时或承压时不要打开泵头上的放空闸门,以防止发生事故。

C 施工压力显示系统的校对与检查

整个压力显示系统应当每年标定一次,与标准压力的误差应小于±2%,以保证其灵敏、准确。

D 泵车压力自动报警及保护系统

1 常进行压力校验,确保压力传感器及整个系统的精度及准确度。

2 确保压力设置正确。

3 自动保护后,应及时将油门调至怠速并将挡位空挡,以免在不急于重新施工时,复位后的误操作。

4 重新起泵时应先将自动保护复位。

5 确保压裂机组发动机紧急熄火装置性能良好。

E 酸化施工设备的配套要求

1 总要求是人不见酸、酸不见天、密闭施工。

2 现场酸化施工流程

所用酸液提前配好,采用如下流程注酸:

酸罐车→密闭供酸泵车→酸化压裂泵车→注入井内

3 防漏与清理管线

施工前高低压管汇用无酸液体试压。注酸完后用无酸液体清洗高低压管汇,此清洗液应作为替置液注入井内。

F 其它安全配套要求

1 在地面管汇中,对应的每台泵车、混砂车、酸泵车的每条进出口管线都应配有单向阀,以备施工中发生问题时便于处理。

2 含硫化氢气井施工作业设备的要求按照SY 6137-1996第3章执行。

1.2施工作业现场的安全要求

A 对井场、道路及电力线路的要求

1 根据施工规模统一规划施工井场。

2 进出井场道路的转弯处,应根据施工车辆的转弯半径适当加宽路面,做到不打倒

车,进出方便。道路应平整牢固,承载能力(包括桥梁)不低于35T。

3 施工过程中拉运支撑剂(或拉运液体)的车辆能顺利出入。

4 横穿道路的电线要在过车前检查,高度不够者应提前加高。

5 施工区内场地要求:

(1)不同规模、施工压力的井场有效用地不得低于以下标准:

----砂量≤20m3,施工压力≤25MPa,井场长×宽=22m×28m;

----砂量20~40m3,施工压力≤35MPa,井场长×宽=28m×32m;

----砂量40~60m3,施工压力≤70MPa,井场长×宽=35m×40m;

----砂量>60m3,施工压力>70MPa,井场用地根据实际情况作相应的增加;

----当施工有特殊要求时,井场用地应根据需要作相应的增加。

(2)场地必须平整、坚实、无积水,无障碍物,液罐摆放区域承载能力不低于50T,车辆摆放区域承载能力不低于35T,不允许在“填方”部位摆放施工装备(包括车装设备和罐类设备)。

(3)砂罐底部必须打水泥基墩,水泥基墩的要求为:整个砂罐水泥基墩长×宽×深=6m ×6m×0.6m,水泥基础高差不超过10mm,承载能力不低于砂和砂罐的总重量。

6 施工作业现场应有安全照明措施。所有施工车辆和液罐的摆放位置应远离已架高的各种电力线路,更不能摆在其线路下面。

B 液罐、施工作业车辆和排污池的规划布局

1 所有液罐、施工作业车辆应摆在井口上风方向,各种车辆设备摆放合理、整齐,保持间距,便于撤离。

2 施工车辆停放位置距井口要保持一定距离,最少不要小于10m。

3 与施工车辆无直接关系的车辆应停放在上风方向距井口20m以外的安全处。

4 排污池应设在井口的下风方向20m以外,应有足够容积容纳所有排出井口的洗井液及从地层排出的工作废液;

5 仪表车应摆在视野开阔地点,指挥台能看见高压管汇和井口。

C 放喷流程的安装布局要求

放喷流程与测试流程应分开,安装布局执行3.1.2.2.D 和3.1.2.2.E的要求,并避开车辆通过区和作业设备摆放区。

1.3井筒准备

A 对气层套管,应清楚其每种钢级、壁厚、各段下入深度数据及安全耐压强度。

B 按3.1.2.2.F准备加砂压裂、酸化管柱,并按3.1.5.4.B下入加砂压裂、酸化管柱。

C 加砂压裂、酸化前按本《细则》3.1.5.2对井筒进行通井、洗井、冲砂。

D 对加砂压裂、酸化封隔器上部有射孔段的井,一定要先打开封隔器上部的循环阀,在返冲洗干净之后,再起井下封隔器。

1.4井口装置准备

A 按设计选择井口装置,不允许超压使用。

B 若气层套管升高短节或套管头及井口底法兰已电焊死,需组配变径法兰,上部再安装符合设计要求的井口装置。井筒中要下入封隔器,对升高短节或套管头进行保护。

C 当施工井口压力高于气层套管强度、井口升高短节或套管头能承受的最大压力时,需下入封隔器对气层套管、升高短节或套管头进行保护。

D 井口装置送往井场之前要全部装齐验证合格,按本3.1.3.5安装之后,用硬支撑固定。

E 井口装置所有出口全部配齐73mm平式油管螺纹法兰。

F 井下有封隔器时,井口套管阀门应接一条平衡车硬管线。
