施工组织设计审查制度引言概述:施工组织设计是指在工程建设过程中,根据工程项目的实际情况,制定出一套科学合理的施工组织方案,以保证工程施工的顺利进行。
而施工组织设计审查制度则是对施工组织设计进行审查和评估的一种制度。
本文将从五个方面详细阐述施工组织设计审查制度的重要性及其具体内容。
一、审查标准1.1 安全性评估:审查施工组织设计方案的安全性,包括对施工过程中可能存在的风险和隐患进行评估,并提出相应的防范措施。
1.2 合理性评估:审查施工组织设计方案的合理性,包括对施工方法、工艺流程、施工机械设备等的合理性进行评估,并提出改进意见。
1.3 经济性评估:审查施工组织设计方案的经济性,包括对施工方案的成本、工期等进行评估,并提出优化建议。
二、审查程序2.1 提交材料:申请人应按照规定提交施工组织设计方案及相关资料,包括设计图纸、技术说明书、施工方案等。
2.2 审查组成:由相关专业人员组成的审查组对施工组织设计方案进行审查,包括结构工程师、施工工程师、安全工程师等。
2.3 审查结果:审查组根据审查标准对施工组织设计方案进行评估,并出具审查意见和结论。
三、审查内容3.1 工程概况:审查施工组织设计方案中的工程概况,包括项目的基本情况、工程范围、施工地点等。
3.2 施工方法:审查施工组织设计方案中的施工方法,包括施工步骤、工艺流程、施工机械设备等。
3.3 安全措施:审查施工组织设计方案中的安全措施,包括施工现场的安全防护、施工人员的安全培训等。
四、审查意义4.1 提高施工安全性:通过审查施工组织设计方案,可以发现并解决施工中可能存在的安全隐患,提高施工的安全性。
4.2 优化施工流程:通过审查施工组织设计方案,可以对施工方法、工艺流程等进行评估和改进,从而优化施工流程,提高施工效率。
4.3 降低施工成本:通过审查施工组织设计方案,可以对施工方案的成本进行评估,提出优化建议,降低施工成本。
五、总结施工组织设计审查制度是保证工程施工质量和安全的重要环节。
施工组织设计方案大全(1)2013-02-01 18:31:22|分类:弱电、建筑工程资| 标签: |字号大中小订阅施工组织设计方案大全详细目录—1- 多个完整施工组织设计方案方面的内容!本套系资料库包含 5000 多个完整施工组织设计方案方面的内容!主要包括以下多个专业方面的内容:主要包括以下多个专业方面的内容: 多个专业方面的内容★土建工程施工方案★安装工程施工方案★市政工程施工方案★园林绿化工程★装饰工程★电力工程施工方案★电气工程模板★给排水采暧燃气工程模板★精选建筑水暖电工程施工方案范例★弱电方面施工方案★通风与空调施工方案★照明工程施工方案★工业建筑施工方案★公共设施工程施工方案★幕墙工程施工方案★精选施工方案范例★桩基础工程施工方案★道路及高速公路工程施工方案★建筑文明施工方案范本★精选脚手架工程专项施工方案★精选全国鲁班奖施工方案★轻轨与地铁工程施工方案★水利工程施工方案★公路桥梁等施工方案—2—目录01.公共设施方案……— 4 02.住宅建筑类…… - 9 03。
水利水电方案…… - 12 04.房建工程……— 14 05。
道路桥梁隧洞工程……— 16 06.市政工程方案…… - 22 07.结构工程…… - 24 08.土建工程施工方案…… - 26 09。
园林景观绿化工程…… - 29 10.装饰工程方案……— 31 11.电气电力电厂工程……— 33 12.安装工程方案……— 35 13.给排水采暧燃气工程……— 38 14。
工业建筑施工方案模板……— 40 15。
照明工程方案…… - 42 16.弱电工程施工方案模板……— 42 17.脚手架施工方案…… - 43 18.通风与空调工程施工方案…… - 45 19。
岩土工程…… - 45 20。
轻轨与地铁施工方案……— 46 21。
各类表格……— 47 22。
各类合同范本……— 57 23。
各类技术交底……— 61 24。
厦蓉高速公路漳州段改扩建工程A4合同段(K59+550~K76+560)实施性施工组织设计编制:复核:审核:审批:XXXXX机械化公司厦蓉高速公路改扩建工程A4合同段项目经理部目录一.编制说明 (1)1.1编制依据 (1)1.2编制原则 (1)1.3编制范围 (2)二.工程概况 (2)2.1线路概况及工程特点 (2)2.1.1线路概况 (2)2.1.2工程特点 (2)2.2主要技术标准 (3)2.3项目所在地区特征 (3)2.3.1自然地理特征 (3)2.3.2交通运输情况 (4)2.3.3水、电等可用资源情况 (4)2.3.4当地建筑材料分布 (4)2.3.5临时通讯 (5)2.4主要工程数量 (5)2.5控制工程、重难点工程及特殊工序 (7)2.5.1重难点工程 (7)2.5.2特殊工序 (7)2.6.业主名称及监理单位 (7)三.总体施工组织安排 (8)3.1.施工总体目标 (8)3.1.1工期目标 (8)3.1.2安全目标 (8)3.1.3质量目标 (8)3.1.4环境保护目标 (8)3.1.5工程创优目标 (8)3.1.6文明施工目标 (8)3.2.施工组织机构设置 (8)3.3.队伍部署和任务划分 (9)3.4.总体施工布置及规划 (10)3.4.1总体施工部署 (10)3.4.2资源配置计划 (11)3.4.3施工进度安排 (11)四.主要临时工程规划 (16)4.1大型临时工程 (16)4.1.1施工便道 (16)4.1.2桥梁预制场 (16)4.1.3混凝土拌和站 (16)4.1.4型钢、钢筋加工场 (17)4.1.5临时供电方案 (17)4.2小型临时工程 (18)4.2.1办公生活区 (18)4.2.2试验室 (18)4.2.3炸药库、油库 (18)4.2.4小型构件预制厂 (19)五.控制工程和重难点工程的施工方案及特殊工序的质量控制措施 (19)5.1梁的预制和安装 (19)5.1.1.工程概况 (19)5.1.2总体施工组织布置及规划 (20)5.1.3.施工方案 (21)5.1.4主要工序施工方法及技术控制要点 (36)5.2风霜岭隧道 (37)5.2.1.工程概况 (37)5.2.2总体施工组织布置及规划 (37)5.2.3.施工方案 (39)六.施工方案 (93)6.1施工组织安排原则和施工顺序 (93)6.2.土石方调配方案 (95)6.2.2调配说明 (95)6.2.3调配方案 (96)6.3工程创优规划 (96)6.3.1创优目标 (96)6.3.2创优指标 (96)6.3.3主要措施 (96)6.4.施工准备工作计划 (98)6.4.1施工准备工作组织及时间安排 (98)6.4.2技术准备及质量计划 (98)6.4.3施工现场准备 (105)七.主要工程施工方法 (106)7.1路基工程 (106)7.1.1路堤填筑 (106)7.1.2路堑开挖 (119)7.1.3防护工程 (129)7.1.4路基排水 (141)7.2桥涵工程 (143)7.2.1.钻孔灌注桩 (144)7.2.2明挖扩大基础(承台) (154)7.2.3系梁 (157)7.2.4.墩台身 (159)7.2.5盖梁 (161)7.2.7涵洞、通道 (166)八.资源配置 (166)8.1劳动力使用计划 (166)8.2主要材料使用及供应计划 (167)8.3主要机械设备配备及使用计划 (167)九.主要管理措施 (167)9.1工期保证措施 (167)9.1.1从组织机构和管理力量上保证 (167)9.1.2从优化施组设计和控制施工进度上保证 (167)9.1.3从物资供应和设备调配上保证 (167)9.1.4从加强施工技术管理上保证 (168)9.1.5从安全施工上保证 (168)9.1.6从后勤供应和生活服务上保证 (168)9.1.7从落实经济承包责任制上保证 (168)9.1.8从协调好外部关系上保证 (168)9.2工程质量保证措施 (169)9.2.1组织措施 (169)9.2.2技术措施 (172)9.3安全保证措施 (174)9.3.1安全保证体系及职能分配 (174)9.3.2安全保证措施 (174)9.4环境保护措施 (186)9.4.1 环境保护管理机构及职责 (186)9.4.2环境保护管理体系 (187)9.4.3环保工作重点 (187)9.4.4环保管理制度 (187)9.4.5环保工作措施 (188)9.4.6突发性环境事故应急机制 (188)9.4.7水土保持措施 (190)9.5文明施工、文物保护措施 (191)9.5.1文明施工目标 (191)9.5.2文明施工保证措施 (192)9.5.3文物保护体系及保证措施 (194)9.6节约用地及复垦保证措施 (194)9.7成品及半成品保护措施 (196)9.8冬季、雨季、夏季施工保护措施 (196)9.8.1冬季施工措施 (196)9.8.2雨季施工措施 (197)9.8.3夏季施工措施 (197)9.9标准化管理 (198)9.9.1 标准化管理方案 (198)9.9.2 标准化管理措施 (198)9.10.工程内业、档案管理 (200)9.10.1工程内业、档案资料管理 (200)十.项目风险预测及防范,事故应急预案 (201)10.1项目风险预测 (201)10.1.1质量风险 (201)10.1.2项目施工管理风险 (201)10.1.3成本风险 (202)10.1.4安全风险 (202)10.2项目风险防范 (202)10.2.1质量风险防范措施 (202)10.2.3工期风险 (205)10.2.4成本风险 (205)10.2.5环境风险 (206)10.3安全及环境事故应急预案 (206)10.4突发事件的应急措施 (207)十一.协调配合措施 (208)11.1与业主的协调与配合 (208)11.2与监理的协调与配合 (208)11.3与设计单位的协调与配合 (209)11.4与临近单位的协调与配合 (209)11.5与地方政府及相关部门的协调与配合 (210)十二、信息管理 (210)12.1信息化管理要求 (210)12.2信息流转实体 (210)12.3系统架构 (210)十三、节能减排 (211)13.1节能减排组织机构 (211)13.2各部室节能减排任务和责任 (211)13.3节能减排管理措施 (212)13.4节能减排技术措施 (214)附件1:施工组织图表 (216)附件2:高中度风险清单 (216)施工组织设计文字说明一.编制说明1.1编制依据1.1.1合同文件、招标文件、施工设计图纸等。

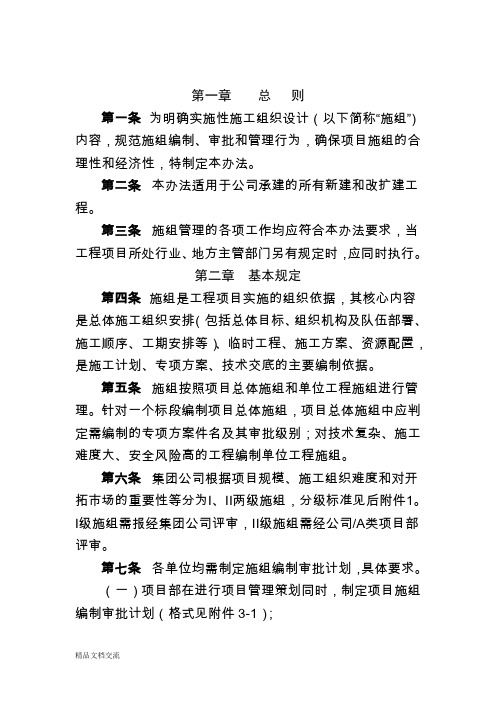

第一章总则第一条为明确实施性施工组织设计(以下简称“施组”)内容,规范施组编制、审批和管理行为,确保项目施组的合理性和经济性,特制定本办法。
第二条本办法适用于公司承建的所有新建和改扩建工程。
第三条施组管理的各项工作均应符合本办法要求,当工程项目所处行业、地方主管部门另有规定时,应同时执行。
第二章基本规定第四条施组是工程项目实施的组织依据,其核心内容是总体施工组织安排(包括总体目标、组织机构及队伍部署、施工顺序、工期安排等)、临时工程、施工方案、资源配置,是施工计划、专项方案、技术交底的主要编制依据。
第五条施组按照项目总体施组和单位工程施组进行管理。
针对一个标段编制项目总体施组,项目总体施组中应判定需编制的专项方案件名及其审批级别;对技术复杂、施工难度大、安全风险高的工程编制单位工程施组。
第六条集团公司根据项目规模、施工组织难度和对开拓市场的重要性等分为I、Ⅱ两级施组,分级标准见后附件1。
Ⅰ级施组需报经集团公司评审,Ⅱ级施组需经公司/A类项目部评审。
第七条各单位均需制定施组编制审批计划,具体要求。
(一)项目部在进行项目管理策划同时,制定项目施组编制审批计划(格式见附件3-1);(二)a/B类项目的施组编制审批计划经公司审批汇总后报集团公司(每年1月、7月上旬,格式见附件3-2),参与A类项目按照公司内部按照B类程序管理;第八条临时工程纳入施工组织设计管理,具体要求如下:(一)新上项目部进场后15日内依据集团公司和公司公布的临时工程建设标准,结合现场条件编制《临时工程建设方案及预算》,报公司审核(5日内完成,分管领导批准);(二)临时工程方案需单独编制,未经审批不得实施,实施过程中不得突破批准的预算。
第九条未履行施组审批程序的项目或单位工程不得开工。
第十条施组内容若与设计文件及合同约定不符时,系统管理部门应不予审批。
公司在进行审批时,若发现下项目部未按照审批要求提供满足质量的过程审核、审批记录的,不予审批。
第1篇一、项目背景本项目为XX工程项目,位于XX市XX区,总建筑面积XX万平方米,占地面积XX 亩。
工程于XX年XX月XX日开工,预计于XX年XX月XX日竣工。
为确保工程质量和安全,根据相关法律法规和规范要求,我单位对施工工程资料进行了审查。
二、审查范围及内容1. 审查范围:本报告审查范围为施工工程资料,包括施工图纸、施工组织设计、施工方案、施工日志、质量检验报告、安全文明施工资料等。
2. 审查内容:(1)施工图纸:审查施工图纸是否符合设计要求,是否存在错误、遗漏等问题。
(2)施工组织设计:审查施工组织设计是否合理,施工进度、质量、安全、文明施工等方面是否符合要求。
(3)施工方案:审查施工方案是否科学、合理,是否具有可操作性。
(4)施工日志:审查施工日志记录是否完整、真实,是否存在漏记、误记等问题。
(5)质量检验报告:审查质量检验报告是否真实、准确,检验结果是否符合相关标准。
(6)安全文明施工资料:审查安全文明施工资料是否齐全,安全文明施工措施是否落实到位。
三、审查结果1. 施工图纸:经审查,施工图纸基本符合设计要求,无重大错误和遗漏。
2. 施工组织设计:施工组织设计合理,施工进度、质量、安全、文明施工等方面符合要求。
3. 施工方案:施工方案科学、合理,具有可操作性。
4. 施工日志:施工日志记录完整、真实,无漏记、误记等问题。
5. 质量检验报告:质量检验报告真实、准确,检验结果符合相关标准。
6. 安全文明施工资料:安全文明施工资料齐全,安全文明施工措施落实到位。
四、存在问题及建议1. 部分施工图纸存在细节问题,建议施工单位与设计单位沟通,及时修改完善。
2. 部分施工日志记录不够详细,建议施工单位加强施工日志管理,确保记录完整、准确。
3. 针对施工过程中可能出现的安全隐患,建议施工单位加强安全文明施工教育,提高施工人员安全意识。
五、结论根据审查结果,本工程项目施工工程资料基本符合相关法律法规和规范要求,工程质量、安全、文明施工等方面总体较好。
目录第一章编制说明 (3)1.1 编制依据 (3)1.2 编制原则 (4)1.3 编制范围 (4)第二章工程概况 (5)2.1 项目简介及地理位臵 (5)2.2 主要技术标准及结构型式 (5)2.3 自然条件 (8)2.3.1 气象条件 (8)2.3.2 工程地质 (9)2.3.3 水文条件 (9)2.3.4 地震 (10)2.4 工程特点、难点 (10)2.4.1改良土施工组织 (10)2.4.2 40m箱梁施工 (10)2.4.3鱼塘水田路段施工 (10)2.4.4跨荆宜桥梁施工 (10)2.4.5焦柳铁路—251省道间路面施工 (11)2.4.6场内交通不便 (11)2.4.7施工中地下管线的保护及拆迁 (11)2.5 主要工程数量表 (11)2.5.1 地形条件 (13)2.5.2 周边道路及交通条件 (13)2.5.3 当地建筑材料的分布及水源、电源、燃料等可以利用的情况 (13)第三章总体施工组织安排 (14)3.1 建设管理目标 (14)3.1.1 质量目标 (14)3.1.2 工期目标 (14)3.1.3 安全生产目标 (14)3.1.4 文明施工目标 (14)3.1.5 环境保护目标 (14)3.2施工组织管理 (14)3.2.1 施工组织机构 (14)3.2.2 人员、设备、周转料组织 (16)3.3场地布臵 (20)3.3.1场地总体布臵 (20)3.3.2临时供水 (21)3.3.2临时供电 (21)3.4大临设施 (21)3.4.1施工便道及进场道路 (21)3.4.2栈桥和人员通道、钻孔平台 (22)第四章施工进度计划 (24)第五章主要工程项目施工方案、方法 (24)5.1施工工艺流程 (25)5.1.1总体流程图 (25)5.1.2路基施工流程图 (25)5.2分部分项方案及专项方案清单 (25)5.3常规分部分项工程施工方法 (25)第六章质量保障措施 (34)第七章安全文明施工保障措施 (37)第八章环境保障措施 (39)第九章工期保障措施 (41)第十章职业健康安全保障措施 (43)第十一章季节施工保障措施 (45)附图1施工总平面布臵图 (47)附图2劳动力进场计划图 (47)附表1劳动力进场计划表 (47)第一章编制说明1.1 编制依据(1)207国道-251省道至荆宜高速段施工图设计(2)工程所涉及的主要的国家或行业规范、标准、规程、法规,图集,地方标准、法规、图集如下表:规范、标准、文件一览表表1.1序号类别名称编号或文号1 行标《公路工程技术标准》JTG B01-20032 行标《公路沥青路面设计规范》JTG D50-20063 行标《公路排水设计规范》JTJ 018-974 行标《公路土工合成材料应用技术规范》JTG/T D32-20125 行标《公路桥涵设计通用规范》JTG D60-20046 行标《公路沥青路面施工技术规范》JTG F40-20047 行标《公路路基施工技术规范》JTG F10-20068 行标《公路路面基层施工技术规范》JTJ 034-20009 行标《公路桥涵施工技术规范》JTG/T F50-201110 行标《公路土工试验规程》JTG E40-200711 行标《公路工程沥青及沥青混合料试验规程》JTG E20-201112 行标《公路工程水泥及水泥混凝土试验规程》JTG E30-200513 行标《公路工程岩石试验规程》JTG E41-200514 行标《公路工程无机结合料稳定材料试验规程》JTG E51-200915 行标《公路工程集料试验规程》JTG E42-200516 行标《公路路基路面现场测试规程》JTG E60-200817 行标《公路勘测规程》JTG C10-200718 行标《公路工程水文勘测设计规范》JTG C30-200219 行标《公路工程质量检验评定标准》JTG F80-200420 行标《公路交通安全设施施工技术规范》JTG F71-200621 行标《公路交通安全设施设计细则》JTG/T D81-2006(3)企业质量、环境和职业健康安全管理体系标准文件a.我公司执行的GB/T19001-2007版《质量管理体系标准》及本单位质量管理体系文件。
施工组织设计方案编制、审核、批准制度目录一、总则 (2)1.1 编制目的 (2)1.2 编制依据 (3)1.3 适用范围 (4)二、施工组织设计方案的编制 (5)2.1 编制原则 (6)2.2 编制内容 (7)2.2.1 工程概况 (8)2.2.2 施工方案 (8)2.2.3 施工进度计划 (10)2.2.4 施工平面布置 (11)2.2.5 资源供应计划 (13)2.2.6 施工安全措施 (14)2.2.7 环境保护措施 (15)2.2.8 技术保证措施 (16)2.3 编制方法 (17)2.4 编制步骤 (19)三、施工组织设计方案的审核 (20)3.1 审核程序 (21)3.2 审核内容 (21)3.2.1 编制依据的符合性 (23)3.2.2 编制内容的完整性 (24)3.2.3 编制方法的科学性 (25)3.2.4 编制步骤的合理性 (26)3.3 审核人员与职责 (27)四、施工组织设计方案的批准 (28)4.1 批准程序 (29)4.2 批准权限 (31)4.3 批准内容 (32)4.4 批准方式 (33)五、附则 (34)一、总则为了加强施工组织设计方案的管理,提高施工组织设计的科学性、合理性和有效性,确保工程质量与安全,特制定本制度。
本制度适用于公司所有新建、扩建、改建的工程项目,以及在进行维修、改造等施工活动时涉及到的施工组织设计方案。
施工组织设计方案应遵循国家相关法律法规、行业标准和公司内部管理制度,以确保方案的合规性、可行性和可操作性。
公司工程管理部门负责施工组织设计方案的编制、审核和批准工作,各项目负责人及相关人员应积极参与并配合。
本制度所涉及的施工组织设计方案,主要包括施工方案、施工进度计划、资源配置计划、施工现场布置方案等内容。
1.1 编制目的为确保施工组织设计方案的科学性、合理性和有效性,提高施工效率和质量,降低施工成本和安全风险,特制定本施工组织设计方案编制、审核、批准制度。
施工组织设计审核制度(一)工程开工前,施工单位必须编制《施工组织设计》,其主要内容应包括:工程概况、施工方案、施工管理组织机构、施工准备工作计划、施工总进度计划、网络计划、各项资源需用量计划、施工总平面图、主要技术组织措施等,并报送监理单位审查。
(二)监理单位在收到施工单位报送的经施工单位主要技术领导签认的《施工组织设计》后,应由该项目总监理工程师组织审查,并提出监理单位的审核意见。
(三)根据监理审核意见,施工单位应修改《施工组织设计》,并将修改后的《施工组织设计》正式报送监理单位,由总监理工程师确认。
(四)施工单位应根据施工总进度计划编制年、季、月、周进度作业计划,并报送业主和监理单位审查,经审核同意的施工作业计划应认真执行。
(五)施工单位应按工程特点编制分部、分项工程施工方案并报送监理单位审查;施工单位应按审核同意的施工方案进行施工。
施工组织设计审核制度(2)是指对施工组织设计文件进行审核的一套规范化程序。
其目的是确保施工组织设计符合施工管理要求,能够安全、高效地实施工程建设。
施工组织设计审核制度应包括以下内容:1. 审核范围:明确需要审核的施工组织设计文件的内容和范围。
2. 审核标准:制定审核的具体标准,明确审核人员需要关注的重点和要求。
3. 审核程序:确定施工组织设计文件的审核流程,包括审核的时间节点、审核人员的职责和权限等。
4. 审核流程:明确施工组织设计文件的审核流程,包括提交审核、初审、复审、最终审批等环节。
5. 审核要求:明确审核人员需要具备的专业知识、经验和能力要求,以确保审核结果的准确性和可靠性。
6. 审核记录:规定审核记录的保存要求,包括审核意见和决策的记录,以备后续查阅和追溯。
7. 审核结果:确定审核结果的形式和内容,包括通过、不通过和需要修改的意见反馈等。
8. 审核责任:明确审核人员的责任和义务,包括对审核结果的负责和需要承担的法律责任等。
施工组织设计审核制度的实施应遵循科学、公正、客观、合理和程序化的原则,确保施工组织设计的安全性和合理性。
施工组织设计审查要点施工组织设计是指在施工前对施工方案进行审查和评估,以确保施工过程的安全、高效和顺利进行。
下面是施工组织设计审查的要点:1. 施工组织设计文件的完整性和准确性- 确认施工组织设计文件是否包含完整的施工方案、施工工艺、施工方法、施工步骤等内容。
- 检查文件中的图纸、表格、图表等是否准确、清晰、无误。
2. 施工方案的合理性和可行性- 评估施工方案是否符合相关法规、标准和规范要求。
- 检查施工方案中的施工工艺、施工方法和施工步骤是否合理、可行。
- 确认施工方案是否考虑了施工过程中可能浮现的风险和安全隐患,并采取了相应的措施进行控制和防范。
3. 施工组织设计的安全性- 检查施工组织设计中的安全措施是否充分、有效。
- 确认施工组织设计是否考虑了施工现场的安全要求,如防护措施、安全设备等。
- 检查施工组织设计中是否考虑了施工过程中可能涉及的危(wei)险源和安全风险,并采取了相应的措施进行控制和防范。
4. 施工组织设计的质量控制- 检查施工组织设计中的质量控制措施是否合理、有效。
- 确认施工组织设计是否考虑了施工过程中可能浮现的质量问题,并采取了相应的措施进行控制和保证施工质量。
- 检查施工组织设计中是否考虑了施工过程中可能涉及的关键工序和关键节点,并制定了相应的质量控制措施。
5. 施工组织设计的进度安排- 检查施工组织设计中的施工进度安排是否合理、可行。
- 确认施工组织设计是否考虑了施工过程中可能浮现的延误因素,并制定了相应的进度控制措施。
- 检查施工组织设计中是否考虑了施工过程中可能涉及的工期压力,并制定了相应的进度安排措施。
6. 施工组织设计的环境保护- 检查施工组织设计中是否考虑了施工过程对环境的影响,并采取了相应的保护措施。
- 确认施工组织设计是否考虑了施工过程中可能产生的污染物和废弃物的处理和处置方式。
- 检查施工组织设计中是否考虑了施工过程中可能涉及的环境保护要求,如噪音、振动、粉尘等的控制措施。
广州至清远高速公路改扩建(广州段)土建工程(路基桥梁工程类)初步施工组织计划第一章施工组织机构、施工总平面布置图、施工总体计划表第一节施工组织机构本次招标的路基桥涵工程类有A01、A07、A08三个合同段,线路长度2.3~5.9Km。
通过阅读资审文件及实地调查,为全面认真履行合同,我司计划派出具有丰富经验的管理人员和技术骨干,组成精干、高效的项目经理部。
施工组织机构图第二节施工总平面布置图考虑到对外联系、交通以及现场地理位置条件,项目经理部拟设置在合同段互通区附近位置,采用临时租地方式租地,利用当地水泥路作为出入交通道路,各施工作业队主要采取就近租用当地民房。
由于各路基桥涵合同段线路长度不超过6Km,因此不考虑设置分部或工区,均由项目部统一管理。
由于桥梁结构物前期桩基施工时用电量大,拟于每桥布置一个变压器,对于大桥、高架桥则每300m左右桥长布置一个变压器。
根据合同段的实际情况和工程特性,驻地建设、民工房以轻型活动房为主,部分民工住房采用租用当地村民房屋。
进场后,通过与线路相交的现有国、省乡道,修建施工便道,沟通场内处交通,便道面层采用挖方石方或级配碎石为硬化层,部分车流大的地方采用C20混凝土硬化。
施工总体布置图见下页图施工总平面图3第三节施工总体计划开工日期:2010年5月20日 (实际开工以开工令为准,若开工日期变化,则其余工作相应提前或顺延),控制施工总工期14个月,即竣工日期为2011年7月20日。
主要工程施工计划见下图:第二章质量目标、工期目标、安全目标一、质量目标1、下大力气进行质量通病的治理,最大限度地减少和消除质量通病;确保混凝土质量内实外美。
2、分项、分部工程一次自检合格率100%,工程交工验收达到合格标准,工程竣工验收总评92分;二、工期目标严格按合同工期完成施工任务,总工期控制为14个月,比业主要求工期15个月提前1个月。
暂定计划开工日期为2010年5月20日,完工日期为2011年7月20日。
在2010年年底完成除软基预压段外土石方工程和防护排水工程、涵洞工程,桥梁桩基础全部完成,桥梁下构完成80%以上,上部现浇箱梁完成50%,桥面系开始进行规模化施工。
三.安全管理目标确保不发生安全生产死亡事故;不出现因施工不当引起的交通重伤以上事故;不出现重特大安全生产责任事故;不发生集体中毒、中暑事故;不出现民爆用品丢失事故;不出现火灾责任事故;不出现矛盾纠纷引起的民事责任事故。
第三章对项目重点、难点工程的理解及施工方案、交通组织方案、工艺流程一、工程重点、难点工程及其理解纵观资格预审文件参考资料提供的相关资料和本投标人对该地区高速公路的施工了解,本投标人认为路基桥涵类合同段的重点、难点是:1、线路为改扩建工程,交通流量大,如何在施工期间确保既有高速公路通行不受到大的影响,确保施工和过往人员、车辆安全,是工程实施中的重点和难点;2、项目区域内地质情况复杂,软基分布广,岩溶是主要的工程不良地质;二、重(难)点工程的施工方案、方法及措施。
1、交通组织方案1.1 进场后立即在业主的沟通下同高速公路管理部门、路政及交警部门进行接触、了解施工段落的交通特点,并介绍本施工合同段的基本情况、施工计划以及施工基本安排,拟采取的交通措施,在得到相关部门的基本认可后,书面报批施工期间交通组织及维护方案,得到批准后方能实施。
方案内容包括:合同段基本情况,施工计划安排,施工封闭区域、施工交通设施布设、交通管理措施、交通疏导方案、安全组织措施、应急处理预案等。
1.2 施工交通安全设施应在施工前方3Km以内按由远及近逐步加密设置,标志内容应包括限高、限速及改道、道路变窄等标志,在施工区域300米以内连续设置“道路施工标志”并设立水马、锥形交通标、减速线、黄闪灯等交通安全设施。
1.3 项目部成立交通安全疏导及救援领导小组,并专门设立交通安全疏导及救援队,队员从公司复员退伍军人、保安人员及具有相关交通指挥经验的人员担任,队伍成立后,邀请高速公路交警、路政及有关管理部门人员进行系统培训,经考试合格后聘任。
1.4 整个施工期间内, 24小时全天候轮流值班,沿线巡逻,协助交警和路政管理人员进行交通疏导。
执勤人员配备相应的通讯设备,穿反光衣在路政、交警人员的统一指挥下维护交通路政设施疏导交通。
1.5 遇有道路设施损坏、交通堵塞、交通事故等紧急情况及时将信息反馈路政和交警部门。
遇有紧急情况,停止事故路段的路基施工,在路政和交警部门的同意下,临时拆除隔离设施,开放硬路肩疏通车流,疏通完毕后及时用水马或锥形交通标进行隔离。
1.6 对在施工区域遇有车辆故障,在安全和不影响交通的情况下及时用拖吊型清障车进行清障。
1.7对于高速公路拓宽段挖方段施工,不应占据既有高速公路车道,避免土石进入高速公路通行车道。
对于软质石方开挖,采用非爆破方法进行,可采用凿岩机、风炮等物理方法,对于次坚石、坚石,采用爆破方法施工时,必须严格控制装药量,控制爆破飞石距离,采用定点爆破的方法避免土石方进入高速公路,同时应作好严密的警戒。
工艺流程:布置交通安全设施→拆除原隔离栅、水沟→场地清理→路基或桥梁结构物施工。
2、岩溶处路基和桥梁施工对于岩溶处路基主要目的是消除浅层土洞,可据地质情况和设计要求,分别采用浅层冲击碾压、强夯处理、注浆处理或盖板跨越法处理。
处理后需要采用挖探、钻孔等方式检验施工质量,确保达到设计效果。
对于桥梁桩基处溶洞,要求逐桩采用超前超,在摸清溶洞的分布规律和特性后,分别采用不同的处理方法:(1)、对于有充填溶洞,采取抛片石、粘土、水泥单一或混合的方法,挤密或填充溶洞后再正常冲孔。
(2)、桩基范围内部分有溶洞(通常超前钻无法探明),冲孔过程中产生明显孔位偏斜,则采用灌注水下混凝土填充溶洞,待混凝土达到一定的强度后,一般10天左右,再进行冲孔。
(3)、采用上述方法若仍无法成孔,则根据孔位偏的方向并结合超前钻资料,在桩周围钻孔进行水下爆破炸除探头石灰岩,纠正桩位后再按上述2或3进行冲钻。
(4)、对于存在有多层溶洞且部分为串珠状,溶洞中存在有压水流时,在冲孔过程中可能会多次抛填水泥、片石和粘土,仍然收效甚微,则可采用下放钢护筒进行冲孔。
桩基施工工艺流程:场地清理→钢护筒埋设→冲孔→成孔检查→下放钢筋笼→水下混凝土灌筑→破除桩头→桩基检测。
第四章保证措施第一节质量体系与保证措施1、质量保证体系2、工程质量保证措施重视质量通病的研究和治理,对结合处路基不均匀下沉、软土地基超限沉陷、防护工程和结构物外观粗糙、预应力结构管道压浆不实等质量通病必须制定专项预控措施;建立和完善工地试验室设施,配齐各种试验仪器(设备)及合格的试验人员,加强质量检测试验频度,确保各种试验数据真实可靠,利用数据指导和调整施工工艺、方法。
对所有进场材料、成品或半成品构件,必须经检验合格方能使用。
坚持按监理程序组织施工。
认真执行自检、互检、交接检制度,采用先进设备和成熟工艺指导施工,对新工艺、新材料的使用必须坚持先试验总结后推广的原则循序渐进。
坚持首项(件)工程总工负责制,确保工程规范施工;第二节工期保证措施2.1 配备足够机械制备、人员,采用分段平行作业法施工。
2.2 合理安排施工顺序,优化施工程序,加强现场调度,发挥机械作业效率,充分利用人、材、物等资源,尽量缩短工期。
2.3 加强资金管理,做到专款专用。
2.4 成立专职协调小组,专门解决施工涉及的地方问题,主动同地方进行协调、沟通,积极配合业主解决征地拆迁问题,及时保护交地成果。
2.5 妥善处理好与相邻标段或其它承包人的协作关系,协调好相邻面的施工进度。
2.6 雨季施工时,对施工便道、排水工程必须认真组织施工,保证排水、管沟畅通。
重点安排桥梁工程、挡土墙、砌体工程和石方路段的开挖和填筑施工。
第三节交通组织体系与保证措施在高速公路管理部门、交警及路政部门及业主、监理的协调下,成立项目部交通组织体系,如下图:1、成立以项目经理为组长、项目付经理、总工、安全主任为付组长,各职能部门互相配合,确保交通组织体系有效运转。
在施工区域公布施工单位负责人及应急救援队负责人电话。
2、与高速公路管理部门、交警及路政部门密切配合,按其相关要求布置交通安全设施。
3、建立交通组织预案,成立交通组织及疏导救援队,24小时有人值班和巡视,实行动态监控和调度。
4、确保交通组织和疏导安全设施专款专用,对于破损、报废设施及时更换。
5、项目部拖吊型专用清障车24小时随时待命,保证在需要使用时状态良好。
第四节人员安排与保证措施根据施工进度及工期测算,本路段施工需要的主要机械设备共计约100台套,施工高峰期人数约600人。
人员均由我司人力资源部统一调配,由在广东省多条高速公路施工过的经验丰富人员组成。
项目部主要管理人员将从我司总部派驻工地现场,上述人员一经确定,在施工过程中将不再调动,以维持工地生产的连续性。
各施工班组人员将从广东省内工地或附近省工地调入,施工班组均为相应专业的熟练人员,技术工人至少需具备相应工种3~5年相应工作经验。
所有进场人员必须进行安全生产三级教育并进行专业技能培训合格后方可上岗,特种工种操作人员必须持劳动部门颁发的合格证持证上岗。
第五节安全生产保证措施5.1 在得到相关部门批准后,按交通法规规定在施工现场设置施工警示标志,包括警示牌、警示桩、警示灯、限速标志、限速标线、限高限宽标志等。
5.2 所有支架必须经过验算合格后才能投入施工,支架外侧采用钢构防护网围护,防止施工杂物失落,危害过往车辆及行人。
5.3 加强交叉道口交通管理、基础坑槽和泥浆池防护、工棚防火管理;重视施工中的装吊、起重作业;规范桥梁支架施工、施工用电、气割作业;避免设备机具伤害事故等。
5.4 现场设置安全防护标志,施工作业人员必须戴安全帽上岗,高空作业搞好防护网,系好安全带;脚手架、支撑梁搭设要牢固。
5.5 加强特种机械设备和操作人员管理,做到设备检验合格,人员持证上岗。
第六节环境保护、水土保持、施工后期的场地恢复措施一、环境保护措施施工过程中,必须做到文明施工,做到工完料清,及时清理,保持施工现场整洁,,施工过程中取土、弃土都应严格按照报批施工方案进行,桩基施工的泥浆须避免溢出,并应运至指定地点集中堆放,同时做好与周围环境相协调的绿化防护工作。
尽量降低施工机械和运输车辆的施工噪声,保护施工人员和居民的健康。
对于公路施工中粉尘的主要污染源,拌和、施工车辆和筑路机械运行和运输产生的扬尘,应采取有效措施减轻施工现场的污染,晴天必须对施工便道洒水降尘。
二、水土保持措施1、施工前先挖排水沟,引水流出,防止将泥土冲刷带走,造成水土流失环境污染。
2、必须对取土场植被进行恢复,取土场在取土结束后,根据其不同用途,及时采用植草、造林等措施恢复。
