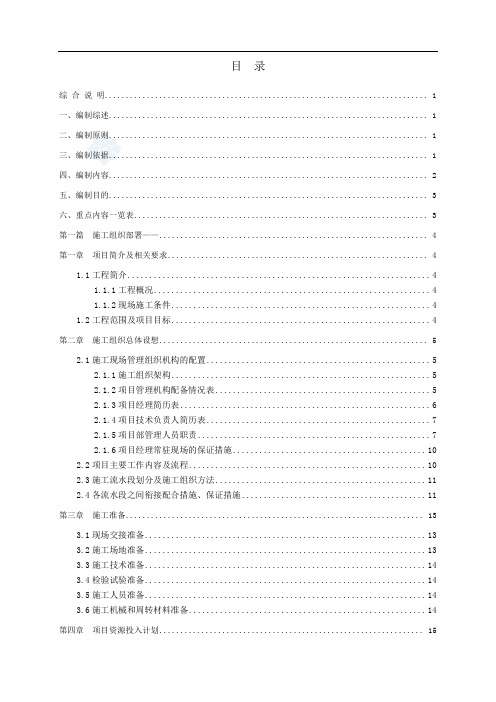

目录综合说明 (1)一、编制综述 (1)二、编制原则 (1)三、编制依据 (1)四、编制内容 (2)五、编制目的 (3)六、重点内容一览表 (3)第一篇施工组织部署—— (4)第一章项目简介及相关要求 (4)1.1工程简介 (4)1.1.1工程概况 (4)1.1.2现场施工条件 (4)1.2工程范围及项目目标 (4)第二章施工组织总体设想 (5)2.1施工现场管理组织机构的配置 (5)2.1.1施工组织架构 (5)2.1.2项目管理机构配备情况表 (5)2.1.3项目经理简历表 (6)2.1.4项目技术负责人简历表 (7)2.1.5项目部管理人员职责 (7)2.1.6项目经理常驻现场的保证措施 (10)2.2项目主要工作内容及流程 (10)2.3施工流水段划分及施工组织方法 (11)2.4各流水段之间衔接配合措施、保证措施 (11)第三章施工准备 (13)3.1现场交接准备 (13)3.2施工场地准备 (13)3.3施工技术准备 (14)3.4检验试验准备 (14)3.5施工人员准备 (14)3.6施工机械和周转材料准备 (14)第四章项目资源投入计划 (15)4.1劳动力资源配备 (15)4.2计划投入的主要机械设备 (16)4.3主要周转材料的供应 (17)第五章施工总平面布局规划设计 (18)5.1总平面布局规划设计原则 (18)5.2总平面布局规划设计内容 (18)5.3办公、生活、加工、堆场等布局设计 (18)5.4施工运输设计 (18)5.4.1水平运输设计 (18)5.4.2垂直运输设计 (19)5.5临时用水设计 (22)5.5.1工程用水特点与设计思路 (22)5.5.2现场临时用水量 (22)5.5.3施工现场管径设计 (23)5.6临时排水系统设计 (23)5.7现场临时用电设计 (24)5.7.1用电现状与用电概况 (24)5.7.2用电负荷计算 (24)5.7.3配电箱及管线布置 (26)5.7.4线缆选择 (26)5.8总平面的工期 (26)第二篇施工技术大纲—— (27)第一章土建施工技术大纲 (27)1.1施工测量 (27)1.1.1本工程测量放线技术难点及对策 (27)1.1.2测量内容 (27)1.1.3建立平面控制网与高程测量控制网 (27)1.1.4测量放线重点部位 (28)1.1.5测量准备及方法 (29)1.1.6基础工程轴线定位及高程控制 (29)1.1.7结构楼层放线 (29)1.1.8电梯井测量 (30)1.1.9劲性钢骨柱等钢结构测量 (30)1.1.10沉降观测测量 (32)1.1.11竣工测量 (33)1.1.12测量施工注意事项 (33)1.2土方及基坑工程 (33)1.2.2基坑开挖注意事项 (34)1.2.3桩头处理 (34)1.2.4垫层施工 (34)1.2.5砖胎模砌筑 (35)1.3钢筋工程 (35)1.3.1钢筋加工 (35)1.3.2钢筋连接和绑扎 (37)1.4模板工程 (40)1.4.1模板选用 (40)1.4.2构造形式 (40)1.4.3模板设计 (41)1.4.4模板工程质量要求 (42)1.4.5模板拆除、清理、保管 (42)1.4.6质量保证措施及注意事项 (44)1.5混凝土工程 (45)1.5.1主要构件混凝土强度等级 (45)1.5.2混凝土供应商的选择 (45)1.5.3泵送混凝土技术要求 (46)1.5.4混凝土浇筑 (47)1.5.5后浇带的处理 (49)1.5.6底板大体积混凝土 (50)1.5.7预埋件 (57)1.5.8混凝土质量通病防治 (57)1.6钢结构施工及吊装方案 (58)1.6.1钢结构施工内容 (58)1.6.2钢结构加工制作工艺(一般原则) (58)1.6.3十字型、异型柱及工字型钢生产 (64)1.6.4钢结构运输、进场与卸货 (65)1.6.5钢结构吊装方法和技术措施 (66)1.6.6钢结构涂装 (71)1.7预应力工程施工方案 (72)1.7.1施工前准备工作 (72)1.7.2材料质量控制工作 (72)1.7.3 预应力施工 (74)1.8砌体工程 (77)1.8.1砌体材料 (77)1.8.2准备工作 (77)1.8.4质量控制 (81)1.8.5成品保护 (81)1.9脚手架工程 (82)1.9.1脚手架设计原则 (82)1.9.2设计内容 (82)1.9.3构件、材料质量要求 (82)1.9.4外脚手架架体尺寸及构造图 (82)1.9.5搭设顺序 (83)1.9.6脚手架的构造要求 (84)1.9.7悬挑脚手架计算 (85)1.9.8安全防护 (92)第二章普通装修施工技术大纲 (94)2.1抹灰工程 (94)2.2楼地面工程 (96)2.2.1水泥砂浆楼地面 (96)2.3涂饰工程 (97)2.3.1乳胶漆涂料施工工艺 (97)2.4屋面工程 (100)2.5保温施工方案 (101)2.6防水工程 (103)2.6.1本工程防水施工内容 (103)2.6.2防水要点 (103)2.6.3防水卷材施工 (104)2.6.4防水涂料施工 (105)第三篇项目施工措施保证体系—— (107)第一章施工工期保证措施 (107)1.1开工时间保证措施 (107)1.2技术优化工作 (107)1.3合理的施工方案 (107)1.4农忙、节假日等施工工期保证措施 (108)1.5各种资源的供应 (109)1.6严格的管理与控制 (109)1.7机械、水、电等设施的保证 (110)1.8经济措施 (110)1.9确保施工进度计划完成的条件 (111)1.10周期性施工进度计划控制 (111)1.11主要资源计划与保证措施 (111)第二章施工质量保证措施 (114)2.1质量保证措施管理思路 (114)2.2施工质量保证体系 (115)2.3施工质量控制措施 (117)第三章创优(确保扬子杯、争创鲁班奖)措施 (123)3.1 创优质量管理制度 (123)3.1.1施工组织设计审批制度 (123)3.1.2技术、质量交底 (123)3.1.3现场材料质量管理 (123)3.1.4计量器具管理 (123)3.1.5技术复核、隐蔽工程验收制度 (124)3.1.6 内部三级验收及分部分项检验批质量验收制度 (124)3.1.7竣工图的编制、审核、移交制度 (125)3.1.8 建立健全工程技术资料管理制度 (125)3.1.9 建立样板房施工制度 (125)3.2 创优质量保证措施 (125)3.2.1总体措施 (125)3.2.2 测量工程质量技术保证措施 (127)3.2.3 装饰工程质量技术保证措施 (127)3.2.4 配合安装预留、预埋工程质量技术保证措施 (127)3.2.5 成品保护措施 (128)3.2.6 质量通病防治措施 (129)3.2.7突发性施工障碍处理措施 (131)3.3 建筑业十项新技术的推广和应用 (131)第四章创省级文明工地措施 (132)4.1创文明工地施工管理措施 (132)4.1.1文明施工目标 (132)4.1.2 场容场貌管理措施 (132)4.1.3 文明施工建设 (132)4.1.4强化工地卫生建设措施 (133)4.1.5环境保护措施 (134)4.2现场环境美化措施 (135)4.3创省级文明工地奖罚措施 (135)第五章施工综合保证措施 (136)5.1安全保证措施 (136)5.1.1安全管理目标 (136)5.1.2安全生产责任制 (136)5.1.3确保安全生产的措施 (137)5.2文明施工及环境保护保证措施 (142)5.2.1文明施工管理目标 (142)5.2.2文明施工的技术保证措施 (143)第六章季节性施工、应急、已有设施、管线的加固保护、夜间施工等措施 (146)6.1雨季施工措施 (146)6.2冬季施工措施 (146)6.3夏季施工措施 (147)6.4夜间施工措施 (147)6.5关于地下管线保护及其他地上地下设施的加固措施 (148)第七章总承包管理与协调措施 (149)7.1综述 (149)7.2总承包管理与服务目标 (149)7.2.1总承包管理目标 (149)7.2.2总承包服务目标 (149)7.3总承包管理内容和职责 (149)7.3.1总承包管理内容 (149)7.3.2总承包管理的职责 (149)7.4总承包管理方法 (157)第五篇关键施工技术、工艺及实施过程中重点、难点分析—— (158)第一章关键施工技术、工艺及实施过程中重点、难点分析 (158)1.1底板大体积混凝土 (158)1.2钢结构制作与吊装 (158)1.3预应力大梁施工 (158)1.4高支模排架 (158)1.4.1部位概况描述 (158)1.4.2采用的支撑体系及搭设要求 (158)1.4.3排架计算 (159)1.5多个单体的平面定位 (161)1.6进度管理 (161)附图、表: (161)1. 江阴**大酒店工程施工总平面布置图 (161)2. 江阴**大酒店工程施工进度计划表 (161)综 合 说 明一、编制综述首先,衷心感谢业主给我单位参加XXX 大酒店工程投标的机会,并诚恳地表示:我单位完全接受本工程招标文件提出的有关质量、技术措施、进度、安全、文明施工等各项要求,若我单位有幸中标,我们将在施工中与业主、设计、监理密切配合,真心诚意接受业主、设计、监理有关领导、专家等在施工全过程中所给予的监督与指导。
某酒店标书施工方案(doc 90页)大成酒店标书施工方案1.编制依据国家、部颁及湖南省、长沙市有关质量安全生产、文明施工标准化管理的有关规定。
《建筑桩基技术规范》(JGJ94-94)《地下工程防水技术规范》(GB50108-2001)《地下防水工程质量验收规范》(GB50208-2002)《建筑结构荷载规范》(GB50009-2001)《工程测量规范》(GB50026-93)《地基与基础工程施工质量验收规范》(GB50202-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)《钢筋焊接及验收规程》(JGJ18-2003)《冷轧扭钢筋混凝土构件技术规程》(JGJ115-97)《屋面工程施工质量验收规范》(GB50207-2002)《建筑地面工程施工质量验收规范》(GB50209-2002)《建设工程项目管理规范》(GB/T50326-2001)《建筑工程冬期施工规程》(JGJ104-97)《钢结构工程施工质量验收规范》(GB50205-2001)《高层建筑混凝土结构技术规程》(JGJ3-2002)《高层民用建筑钢结构技术规程》(JGJ99-98)《建筑施工扣件式钢管脚手架安全技术规程》(JGJ130-2002)《砌体工程施工质量验收规范》(GB50203-2002)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑施工手册》(第四版)《工程建设标准强制性条文》(民用建筑部分)《建筑安装工人安全技术操作规程》《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑机械使用安全技术规范》(JGJ33-2001)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工安全检查标准》(JGJ59-99)《多孔砖砌体结构技术规范》(JGJ137-2001)《组合钢模板技术规范》(GB50214-2001)《混凝土泵送技术规程》(JGJ/T10-95)《通风与空调工程施工及验收规范》(GB50243-2002)《人防工程施工及验收规范》(GBJ134-2001)《机械设备安装工程施工及验收通用规范》(GB50275-98)《压缩机、风机、泵安装工程施工及验收通用规范》(GB50275—98)《建筑电气工程施工质量验收规范》(GB50303-2002)《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)《建筑工程施工质量检查与验收手册》《现行建筑施工规范大全》公司质量、职业健康安全、环境管理程序文件及有关制度。
目录第一章工程局简介 (3)第二章施工进度初步计划表 (12)第三章施工组织设计 (28)第1节编制依据 (29)第2节工程概况 (38)第3节施工部署 (60)第4节土石方开挖 (72)第5节施工总平面布置 (271)第四章保证工程质量及安全措施计划 (300)第1节质量保证措施 (301)第2节安全消防保证措施 (337)第3节环境保护措施 (359)第4节 ISO9002、ISO14001、GB/T28001标准管理 (368)第5节我局总包内容管理与分包协调配合措施 (371)1第6节职业健康安全保证措施 (377)第五章工地人员组织表 (379)第六章近十年承建同类型工程简介 (389)第七章营业执照及资质证明 (390)第八章已往五年的财务状况报表 (392)2第一章工程局简介****工程局(简称***局)系****工程总公司(****)直属的拥有房屋建筑工程总承包特级等多项资质的国家大型综合施工企业集团,具有四十余年历史,局总部设在广东省**市**区**路**号**大厦**楼。
***局技术力量雄厚,施工设备齐全,检测手段先进,是具有地质勘探、科研技术、土木建设、设备安装、机械施工、高级装潢、大型土石方、地下工程施工、吊装、道路桥梁、金属结构网架制作安装、水泥生产、钢筋砼构件生产、建筑机械制造与修理,房地产开发、工程监理与技术咨询等综合施工生产能力和多种专业施工能力的大型企业。
(一)、组织机构:***局现有职工14345 人,各类管理干部5199 人,专业技术人员7046 人,其中各类高中级技术职称人员3546 人。
基本组织机构如下:1、局总部:设有12 个部门;2、直属子公司:设有一、二、三、五、六、安装公司、装饰公司、机械施工公司、工程机械厂;3、专业性经济实体及生产厂:设有路桥公司、八公司、工程机械;4、设计、监理、科研专业:设有贵州****科研设计院、贵阳**建筑设计院、**工程监理有限3责任公司、工程造价咨询公司;5、教育医疗单位:设有贵阳市建筑工程学校、贵阳医学院第二附属医院;6、合资企业:贵州**建筑工程有限公司(中台合资);7、物资、房地产、物业管理专业:设有贵州**材料设备有限公司、房屋开发公司、贵州**物业管理公司;8、区域性分公司:组建有贵州分局、广东分局、武汉分局、北京公司、上海分公司、厦门分公司、深圳分公司、珠海公司、海南公司、大亚湾分公司、宁波分公司(浙江公司)、南宁公司(北海公司)、重庆分公司(四川分公司)、西安公司、山西公司、渤海分公司、江西公司等二十个区域公司。
目录第1章工程概况 (7)1.1 工程总体概况 (7)1.2 地理环境及地质情况 (7)1.3 编织依据...................................................................................... 错误!未定义书签。
第2章建筑概况. (9)2.1 建筑设计情况: (9)2.1.1 建筑基本概况: (9)2.1.2 墙体建筑设计概况: (10)2.1.3 地下室防水建筑设计概况 (11)2.1.4 屋面建筑设计概况 (11)2.1.5 节能建筑设计概况 (11)2.1.6 地下室人防建筑设计概况 (12)2.1.7 防火建筑设计概况 (14)2.1.8 其它建筑设计概况 (14)2.2 结构设计概况 (14)2.2.1 自然条件 (14)2.2.2 工程结构概况 (14)2.2.3 混凝土强度 (15)第3章总体施工部署 (17)3.1 施工管理组织机构 (17)3.1.1 施工管理机构职能 (17)3.1.2 派驻现场的管理人员的专业、数量及管理经验 (21)3.2 宏观部署管理 (22)3.2.1 总承包管理体系 (22)3.2.2 工程项目公共关系处理 (27)3.3 本工程的特点、难点分析 (28)3.3.1 施工部署难点及特点: (28)3.3.2 现场平面布置: (28)3.3.3 工程定位及放样: (30)3.3.5 防水防渗保温: (30)3.3.6 外悬挑脚手架 (31)3.3.7 模板高支模架 (31)3.3.8 预应力张拉工程 (31)第4章施工总进度计划 (32)4.1 工期目标: (32)4.2 分阶段施工顺序 (34)4.3 具体安排 (34)第5章总体施工准备及主要资源配置计划 (35)5.1 劳动力准备及配置计划 (35)5.1.1 施工操作人员 (35)5.1.2 劳动力投入计划 (35)5.2 机械设备准备及配置计划 (36)5.2.1 基本原则 (36)5.2.2 垂直运输设施 (37)5.2.3 测量定位仪器 (38)5.2.4 检验仪器 (38)5.2.5 其他机械设备准备 (38)5.3 施工物资准备及配置计划 (38)5.3.1 材料的准备原则 (38)5.3.2 主要周转材料的准备及配置 (39)5.3.3 主要材料的堆放及储备要求 (40)5.4 施工技术准备 (40)第6章施工现场平面布置 (42)6.1 总平面布置原则 (42)6.2 施工现场视频监控系统 (42)6.2.1 系统目的 (42)6.2.2 系统概述 (43)6.2.3 系统要点 (43)6.2.4 施工围墙布置 (44)6.2.6 临时道路和施工场地 (44)6.2.7 临时设施设置及材料堆场 (44)6.3 施工用电 (45)6.3.1 施工供电原则 (45)6.3.2 现场施工配电 (45)6.4 施工及消防用水 (46)6.5 临时排水、排污布置 (46)第7章施工方案 (49)7.1 关键部位的施工方案 (49)7.1.1 施工测量 (49)7.1.2 地下室底板混凝土 (53)7.1.3 防渗漏的技术措施 (53)7.1.4 支模架施工 (56)7.1.5 脚手架施工 (62)7.1.6 塔吊施工 (64)7.2 结构工程施工方案 (66)7.2.1 结构概况: (66)7.2.2 基坑回填 (83)7.2.3 ±0.000以下工程施工顺序 (84)7.2.4 上部主体结构工程施工顺序 (84)7.2.5 模板工程 (85)7.2.6 钢筋工程 (90)7.2.7 混凝土工程 (95)7.2.8 砌筑工程 (98)7.2.9 脚手架工程 (101)7.2.10 地下室和屋面防水、保温工程施工 (103)7.3 装饰装修施工方案 (110)7.3.1 概述 (110)7.3.2 装饰工程施工部署 (110)7.3.3 木门、铝合金门窗、防火门等安装 (111)7.3.5 内外墙装修 (119)7.4 安装工程施工 (125)7.4.1 给水排水及采暖工程设备及管道安装 (125)7.4.2 室内给水管道安装 (126)7.4.3 室内排水管道安装 (127)7.4.4 室内消防给水管道安装 (127)7.4.5 电缆桥架安装和桥架内电缆敷设 (129)7.4.6 空调水系统管道安装 (129)第8章季节性施工技术措施 (131)第9章创优质量保证措施 (133)9.1 质量保证措施的设想 (134)9.2 质量标准 (134)9.3 工程质量目标 (135)9.4 质量目标管理网络及质量保证运行图 (136)9.4.1 质量目标管理网络 (136)9.4.2 质量保证体系运行图 (137)9.4.3 项目质量过程控制 (137)9.4.4 确保质量目标的质量检测方法及检测仪的配备 (140)9.4.5 质量否决权制度及“三检”制度 (141)9.4.6 加大质监力度实行质量反馈制度 (142)9.4.7 质量改进制度 (142)9.4.8 修订和完善质量计划的方法 (142)9.5 质量通病的控制及预防: (142)9.5.1 钢筋工程 (142)9.5.2 模板工程 (143)9.5.3 混凝土工程 (144)9.5.4 粉刷工程 (145)9.6 进度保证措施 (146)9.6.1 工期目标: (146)9.6.2 工期保证措施: (147)10.1 安全保证措施: (150)10.1.1 安全管理制度: (150)10.1.2 脚手架等使用安全防护 (151)10.1.3 井字架的安全防护: (151)10.1.4 高处作业安全防护: (151)10.1.5 “三宝”“四口”防护: (152)10.1.6 临时用电安全防护: (152)10.1.7 施工机具安全防护: (153)10.1.8 使用安全色和安全标志: (154)10.2 消防保证措施 (154)10.3 危险源分析及应急预案 (154)第11章文明施工保证措施 (160)第12章环境保证措施 (163)12.1 环境保护组织管理 (163)12.2 环境保护工作制度 (163)12.3 环境保护管理规定 (163)12.3.1 防止对大气污染 (163)12.3.2 噪音控制 (164)12.3.3 粉尘污染防治管理 (164)12.3.4 固体废弃物管理 (165)12.3.5 油品物资管理 (165)12.3.6 化学品和危险品管理 (166)12.3.7 施工期间维持周围居民正常的生活措施: (167)12.3.8 周边管线、绿化保护措施 (167)12.4 季节性环境保护措施 (168)12.4.1 夏季环境保护措施 (168)12.4.2 雨季环境保护措施 (168)12.4.3 冬季环境保护措施 (169)12.4.4 台风季节环境保护措施 (169)第13章降低工程成本措施 (170)第15章**建设集团有限公司简介......................................................... 错误!未定义书签。

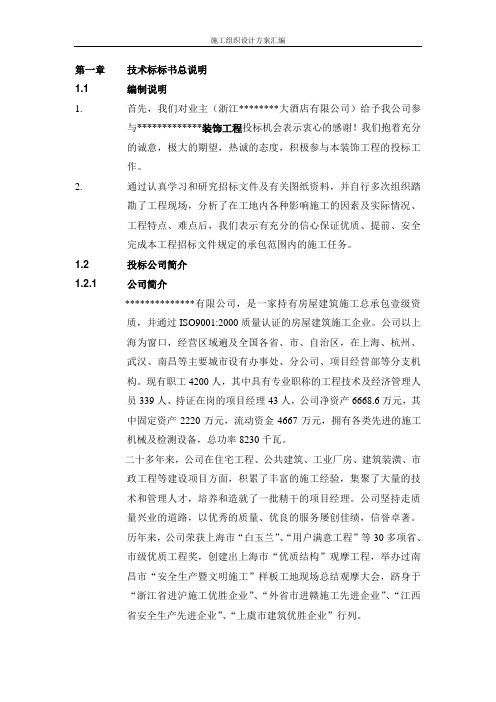

第一章技术标标书总说明1.1 编制说明1. 首先,我们对业主(浙江********大酒店有限公司)给予我公司参与*************装饰工程投标机会表示衷心的感谢!我们抱着充分的诚意,极大的期望,热诚的态度,积极参与本装饰工程的投标工作。
2. 通过认真学习和研究招标文件及有关图纸资料,并自行多次组织踏勘了工程现场,分析了在工地内各种影响施工的因素及实际情况、工程特点、难点后,我们表示有充分的信心保证优质、提前、安全完成本工程招标文件规定的承包范围内的施工任务。
1.2 投标公司简介1.2.1 公司简介**************有限公司,是一家持有房屋建筑施工总承包壹级资质,并通过ISO9001:2000质量认证的房屋建筑施工企业。
公司以上海为窗口,经营区域遍及全国各省、市、自治区,在上海、杭州、武汉、南昌等主要城市设有办事处、分公司、项目经营部等分支机构。
现有职工4200人,其中具有专业职称的工程技术及经济管理人员339人、持证在岗的项目经理43人,公司净资产6668.6万元,其中固定资产2220万元,流动资金4667万元,拥有各类先进的施工机械及检测设备,总功率8230千瓦。
二十多年来,公司在住宅工程、公共建筑、工业厂房、建筑装潢、市政工程等建设项目方面,积累了丰富的施工经验,集聚了大量的技术和管理人才,培养和造就了一批精干的项目经理。
公司坚持走质量兴业的道路,以优秀的质量、优良的服务屡创佳绩,信誉卓著。
历年来,公司荣获上海市“白玉兰”、“用户满意工程”等30多项省、市级优质工程奖,创建出上海市“优质结构”观摩工程,举办过南昌市“安全生产暨文明施工”样板工地现场总结观摩大会,跻身于“浙江省进沪施工优胜企业”、“外省市进赣施工先进企业”、“江西省安全生产先进企业”、“上虞市建筑优胜企业”行列。
公司积极倡导“诚信、务实、开拓、创新”的企业精神,坚持“创一流的品牌,持续满足顾客需求,用一流的管理方法,实现精品工程”的质量方针,不断把卓越的建筑产品贡献于社会。
某超高层大型酒店监理投标方案目录第一章工程概述 (1)第一节工程概述 (1)第二节对进度、质量以及合同管理有控制性影响的工程 (1)第二章监理工作范围 (3)第一节监理依据 (3)第二节监理工作范围 (3)第三节监理目标 (3)第四节各阶段监理工作内容 (4)第五节监理工程师的工作职责 (6)第六节监理工程师工作分工及岗位职责 (9)第三章监理组织机构及人员配置 (13)第一节监理组织机构 (13)第二节监理人员配备计划 (14)第四章监理工作程序 (15)第一节监理工作流程 (15)第二节监理工作程序 (17)第五章本工程特点、难点及监理重点 (44)第一节工程质量控制的特点、难点和监理重点 (44)第二节工程进度控制方面的特点、难点及监理重点 (69)第三节工程投资控制方面的特点、难点及监理重点 (72)第四节安全文明施工控制的特点、难点及监理重点 (73)第六章监理质量保证措施 (77)第一节概述 (77)第二节建立合理的项目监理组织机构 (78)第三节制定完善的监理工作制度 (79)第四节监理质量保证措施 (89)第五节监理服务保证措施 (102)第七章合理化建议 (105)第八章拟投入本项目的检测仪器设备清单 (108)第一章工程概述第一节工程概况某酒店位于山东省,项目一期用地约109亩,总建筑面积约22万平方米,其中酒店约17万平方米,为超高层白金五星级酒店,是本次监理的范围。
酒店建筑高度188米,共37层,地上建筑面积约12.71万㎡(其中酒店约9.71万㎡,办公约3万㎡),1~5层为酒店配套服务设施,含餐饮、娱乐、健身等功能,6层以上为客房区,其中高层区域设置有总裁办公、总统套房及行政办公,在顶层设有西餐厅。
地下室建筑面积约4.6万㎡,包括酒店后勤及办公、酒店设备用房、酒店及办公车库和住宅地下室。
从建筑高度初步判断,本工程超高层酒店主体结构通常采用的是现浇钢筋砼核心筒、外围用钢框架柱或钢骨混凝土框架柱形式,或外围采用框支剪力墙形式,基础类型为桩基;裙楼部分结构形式为框架结构,亦采用桩基础。

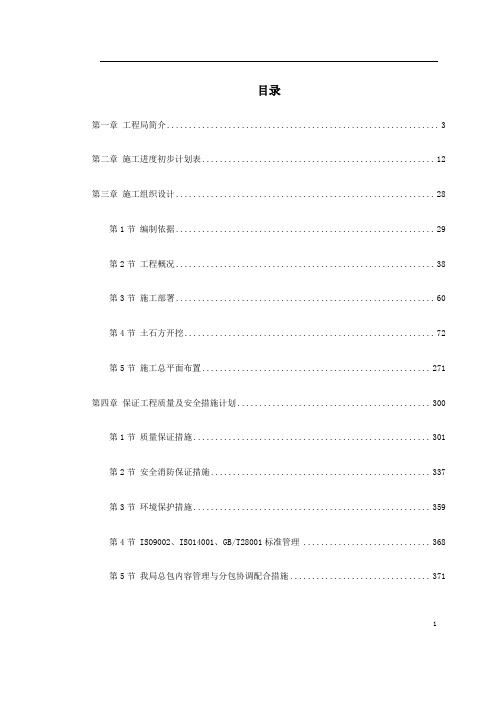

目录第一章工程局简介 (2)第二章施工进度初步计划表 (8)第三章施工组织设计 (18)第1节编制依据 (19)第2节工程概况 (24)第3节施工部署 (38)第4节土石方开挖 (46)第5节施工总平面布置 (176)第四章保证工程质量及安全措施计划 (196)第1节质量保证措施 (196)第2节安全消防保证措施 (219)第3节环境保护措施 (234)第4节ISO9002、ISO14001、GB/T28001标准管理 (239)第5节我局总包内容管理与分包协调配合措施 (241)第6节职业健康安全保证措施 (245)第五章工地人员组织表 (247)第六章近十年承建同类型工程简介 (254)第七章营业执照及资质证明 (254)第八章已往五年的财务状况报表 (256)第一章工程局简介****工程局(简称***局)系****工程总公司(****)直属的拥有房屋建筑工程总承包特级等多项资质的国家大型综合施工企业集团,具有四十余年历史,局总部设在广东省**市**区**路**号**大厦**楼。
***局技术力量雄厚,施工设备齐全,检测手段先进,是具有地质勘探、科研技术、土木建设、设备安装、机械施工、高级装潢、大型土石方、地下工程施工、吊装、道路桥梁、金属结构网架制作安装、水泥生产、钢筋砼构件生产、建筑机械制造与修理,房地产开发、工程监理与技术咨询等综合施工生产能力和多种专业施工能力的大型企业。
(一)、组织机构:***局现有职工14345 人,各类管理干部5199 人,专业技术人员7046 人,其中各类高中级技术职称人员3546 人。
基本组织机构如下:1、局总部:设有12 个部门;2、直属子公司:设有一、二、三、五、六、安装公司、装饰公司、机械施工公司、工程机械厂;3、专业性经济实体及生产厂:设有路桥公司、八公司、工程机械;4、设计、监理、科研专业:设有贵州****科研设计院、贵阳**建筑设计院、**工程监理有限责任公司、工程造价咨询公司;5、教育医疗单位:设有贵阳市建筑工程学校、贵阳医学院第二附属医院;6、合资企业:贵州**建筑工程有限公司(中台合资);7、物资、房地产、物业管理专业:设有贵州**材料设备有限公司、房屋开发公司、贵州**物业管理公司;8、区域性分公司:组建有贵州分局、广东分局、武汉分局、北京公司、上海分公司、厦门分公司、深圳分公司、珠海公司、海南公司、大亚湾分公司、宁波分公司(浙江公司)、南宁公司(北海公司)、重庆分公司(四川分公司)、西安公司、山西公司、渤海分公司、江西公司等二十个区域公司。
(此文档为word格式,下载后您可任意编辑修改!)目录第一部分施工组织设计 (8)第一章:总体概述 (9)1.1工程概况 (9)1.2工程技术要求 (9)1.3编制依据 (10)1.4工程技术规范 (10)1.5本施工组织设计的任务 (12)1.6本施工组织设计将对如下内容提出解决方案 (12)1.7工程三个阶段的主要措施 (13)1.8质量方针与实施目标 (14)1.9施工程序总体设想及施工段划分 (15)1.9.1 现场条件 (15)1.9.2 确定施工程序 (15)1.9.3 施工段划分 (16)第二章:主要施工方法 (17)第一节:分部分项主要施工工艺(土建工程) (17)1.1 脚手架工程 (17)1.2 地面找平层施工 (18)1.3 防水工程 (20)第二节:分部分项主要施工工艺(室内装修工程) (20)2.1地面工程 (20)2.1.2 地面铺800*800仿古砖、600*600抛光砖、300*300防滑砖 (22)2.1.3 地面铺实木地板 (25)2.2天花工程 (33)2.2.1 轻钢龙骨架微孔铝板吊顶 (33)2.2.1 轻钢龙骨石膏板、矿棉板吊顶 (45)2.3 墙面工程 (50)2.3.1 墙面湿贴石材 (50)2.3.2 墙面裱墙布、银箔墙纸 (53)2.3.3 玻璃隔断要点 (55)2.3.4 墙面干挂石材 (57)2.3.5 樱桃木饰面、沙比利饰面板、褐梨木饰面板作业 (63)2.4 油漆、涂料工程 (66)2.4.1 装饰抹灰工程 (66)3.4.2 油漆工程 (68)2.5 门窗施工方案 (70)2.5.1 装饰木门(含门扇及门框) (70)2.5.2 钢质防火门的安装方法 (72)2.5.3 玻璃门安装 (74)2.5.4 门框门扇安装 (75)2.5.5 窗帘套安装 (76)2.5.6 贴脸板及收口压线条安装 (76)2.6 不锈钢工程 (77)2.6.1 金属加工工程 (77)2.6.2 不锈钢安装工程 (77)2.7 其它工程 (81)2.7.2 基层或基体处理方法 (81)2.8 安装工程 (82)2.8.1 给排水施工方案 (82)2.8.2 电气施工方案 (85)2.8.3 电缆施工安装步骤、操作程序及技术方案 (87)第三章工程投入的主要物资和施工机械设备情况、主要施工机械进场计划 (89)3.1施工机具的准备措施 (89)3.2拟投入主要机械设备器材仪器表 (90)3.3材料试验、质检仪器设备表 (92)3.4工具的保障措施 (93)3.5材料供应计划及保证措施 (94)3.5.1 材料供应计划 (94)3.5.2 保证措施 (96)3.5.3 采购制度 (98)3.5.4 验收制度 (98)3.5.5 保管制度 (99)3.5.6 利用专业工厂加工半成品,提高专业水平,减少现场制作量 . 100 第四章:劳动力安排计划 (101)4.1 现场劳动力构成 (101)4.1.2 技术工种人员配备情况 (102)4.1.3 劳动力安排计划表 (102)4.1.4 对工人素质的控制策略 (106)4.1.5 对工人素质的控制措施 (106)4.1.6 用于本工程各专业施工班组及相关管理措施 (107)4.1.7 对各专业工人技术水平要求 (109)第五章:确保工程质量的技术组织措施 (112)5.1工程的质量目标 (112)5.2确保实现质量目标的保证体系 (113)5.2.1质量保证体系文件 (113)5.2.2 ISO9001质量保证体系框架图: (113)5.2.3 质量保证体系细分 (115)5.2.4 质量保证体系的具体运作 (116)5.3施工过程质量控制体系 (117)5.3.1项目施工管理框架图: (118)5.3.2 ISO9001施工管理流程框架图: (119)5.3.3 质量管理措施 (120)5.4施工技术控制要点 (131)5.5质量标准与检测方法 (137)5.5.1 地面工程 (137)5.5.2 墙面工程 (138)5.6质量通病及防治措施 (143)5.6.1瓷砖粘贴 (143)5.6.2木质器饰面制作通病及防治措施 (144)5.6.3吊顶质量通病及防治措施 (145)5.6.5油漆施工中的质量通病及防治措施 (146)第六章确保安全生产的技术组织措施 (146)6.1安全施工管理措施 (147)6.1.1安全管理组织 (147)6.1.3安全生产保证体系 (149)6.1.4施工现场的安全控制 (150)6.1.5施工现场安全注意事项 (153)6.1.6施工现场消防安全管理 (155)6.1.7安全检查、检验的控制 (156)6.1.8事故隐患的控制 (157)6.1.9纠正和预防措施 (158)6.1.10安全教育和培训 (158)6.1.11安全记录 (159)6.1.12内部安全体系审核 (159)6.2安全施工保证措施 (159)6.2.1 安全组织措施 (160)6.2.2 安全管理制度 (160)6.2.3 安全技术措施 (161)6.2.4 安全防火措施 (162)第七章确保文明施工的技术组织措施 (164)7.1 文明施工措施保证体系 (165)7.2 施工现场治安制度 (168)7.3 强化劳动纪律 (169)7.4 健全安全制度 (169)7.5 制定防火措施 (170)7.6 其他具体措施 (170)第八章:确保工期的技术组织措施 (171)8.1施工进度计划说明 (172)8.1.2 进度计划 (172)8.2施工进度计划的保证措施 (172)8.2.1 制定计划 (172)8.2.2 施工进度控制方法 (172)8.2.3 施工进度控制措施 (173)8.2.4 影响本施工进度的外部因素 (178)8.3夜间施工保障措施 (179)8.4雨期施工措施 (179)8.4.1 雨季施工措施 (179)8.4.2 机电设备的雨季施工措施 (180)8.5进度计划或标段总进度的配合协调措施 (181)第九章:施工进度网络图表 (182)第十章:施工总平面布置设计 (183)10.1现场施工部署 (183)10.1.1 现场施工准备 (183)10.1.2 现场施工组织机构 (183)10.1.3 现场管理组织机构职能分工说明 (186)10.1.4 技术准备 (193)10.1.5 资源准备 (194)10.1.6 施工现场准备 (195)10.1.7 施工区的合理布置 (196)10.1.8 脚手架工程准备 (196)10.1.9 施工供水供电 (197)10.2施工总平面布置说明 (201)10.3.1施工临时用地表 (203)10.3.2施工总平面布置图(详见附图) (204)第二部分项目管理班子配备情况 (205)1.项目管理班子一览表 (206)2.项目经理简历表 (207)3.项目技术负责人简历表 (208)4.项目管理机构配备情况辅助说明资料 (210)第三部分项目拟分包情况(不允许) (214)第一部分施工组织设计第一部分施工组织设计第一章:总体概述**酒店装修工程,位于深圳市龙岗区布吉镇罗岗路口。
梁、平台专项模板施工方案前言根据青岛市建筑工程脚手架及模板支撑系统安全管理暂行规定(试行>第三节方案的论证第二十三条符合下列条件之一的模板支撑系统称为高大模板支撑系统:<一)高度超过8m的现浇混凝土梁板构件模板支撑系统;<二)跨度超过18m现浇混凝土梁板构件模板支撑系统;<三)施工总荷载大于10KN/m2<板250mm厚)的现浇混凝土梁板构件模板支撑系统;<四)集中线荷载大于15KN/m<梁500mm宽×1000m m高)的现浇混凝土梁板构件模板支撑系统;<五)滑模模板及其它特殊脚手架<搭设高度超过30m的构筑物脚手架)。
根据为确保本层模板工程的合理、安全施工,特制订如下施工方案。
请各位专家进行审核。
b5E2RGbCAP本工程地下负二层<人防工程)梁板符合第<三)条、第<四)条即为高大模板支撑系统。
依据第二十四条高大模板支撑系统的安全方案必须经专家论证审查。
以下为本工程高大模板支撑系统,请各位专家审核。
p1EanqFDPw一、编制依据1、施工合同及施工图纸2、主要法规、规范、规程、标准条文和图集二、工程概述1、工程简况2、建筑设计简况3.结构设计简况本工程综合考虑了工期、质量、安全、经济及方便施工等各种因素后,决定采用如下模板施工方案。
1、本层结构模板安装采用12mm厚竹夹板、50×100的方木、扣件、3型卡、Ø14穿墙螺丝、Ø48钢管支架等组合安装。
柱、墙、梁、板一次性整体支模。
DXDiTa9E3d2、本层支架立杆钢管均不得直接支承在砼楼面上,立杆下应有200×50的垫通长木板及钢底座。
钢管的立杆及水平杆间距严格按施工方案规定的要求进行设置。
立杆必须有扫地杆,离顶板不大于500处必须设置一道纵横向水平加强杆,采用顶丝支承的顶丝外露长度不得大于200㎜。
立杆及水平杆的接头位置应相互错开。
