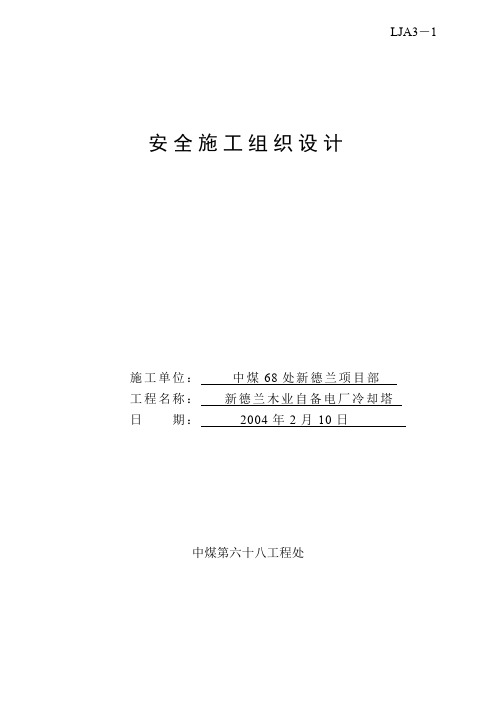

LJA3-1 安全施工组织设计施工单位:中煤68处新德兰项目部工程名称:新德兰木业自备电厂冷却塔日期:2004年2月10日中煤第六十八工程处安全施工组织设计“生产必须安全,安全保证生产”。
安全是建筑业永久的话题,安全生产作为建筑施工的一个重要方面,关系着人民群众的生命和财产安全。
为进一步提高安全生产工作和文明施工的管理水平,确保职工的生命安全和生产的顺利进行,在本工程开工伊始,结合工程施工工作量在、工期短等特点,特编写此施工组织设计。
一、工程概况本工程为1500m2双曲线冷却塔,高度59.65米。
二、健全体制、强化管理1、全目标:杜绝重伤及伤亡事故,轻伤率控制在6%o.2、全管理体系图见附图3、安全管理规程:建立项目经理为首的安全保证体系,落实安全生产责任制,加强跟踪安全检查,及时消除安全隐患。
各分部分项工程开工前,要针对具体施工工艺和施工环境特点,搞好安全技术交底。
未进行安全交底的项目和未落实安全防护措施一律不准施工。
此项工作由工地安全员监督执行。
高空作业人员,必须经医生检查身体合格。
凡精神不正常、高血压、心脏衰弱者,不得进行高空作业。
当遇到大风雷雨时,所有高空作业暂停,操作人员应下至地面躲避。
操作台上的材料,必须平均堆放,每班下班前,应清扫一遍,不用的工具和材料,及时运至地面。
夜间施工要有足够的照明。
电焊棚设专人负责管理,对电焊机要坚持“三不烧、一不检、一申请”制度。
电焊机应单独开关,焊接处不能有易燃易爆物品。
现场临时用电采用“三相五线”制,并按照三级配电的原则,即配电室—大配电箱—操作面小型移动配电箱,进行用电管理,并定期结漏电保护器进行检修。
各种临时用电设备均实行一机一闸管理,现场电工负责对现场用电线路、设施的检查和维护保养,确保其安全运行。
各种电气设备均要采取接零或接地保护,接零线或接地线不得采用独股铝线。
严禁在同一系统中接零接地两种保护同时混用。
现场除设消防栓外,再配备消防架台一个。
冷却塔维修施工组织设计方案一、项目背景冷却塔作为热电厂供热系统中重要的附属设备,负责散热工作,保证发电机组的正常运行。
然而,长期使用后,冷却塔易出现磨损、腐蚀等问题,为保证冷却塔的正常运行,提高可靠性和稳定性,必须进行定期维修保养。
二、施工组织设计1.组织机构(1)项目经理:负责全面统筹协调维修施工工作,安排施工进度,检查施工质量。
(2)工程技术人员:负责提供技术指导,解决技术难题。
(3)维修工人:根据工程设计要求,负责具体的维修工作,包括拆卸、更换、修复等。
2.施工前准备(1)制定施工方案:基于冷却塔的具体情况和维修要求,制定详细的施工方案,包括维修内容、工序、时间安排等。
(2)准备施工材料和设备:根据施工方案,准备所需的维修材料、工具和设备,确保施工顺利进行。
(3)组织施工人员培训:对参与维修工作的人员进行相关培训,确保安全施工。
3.施工过程(1)安全措施:在施工区域周边设置安全警示区,保持施工现场的通风良好,确保工人的工作环境安全。
(2)拆卸维修:按照施工方案,拆卸冷却塔的受损部件,并进行维修或更换。
(3)修复工作:对于受损的部件,根据具体情况进行修复工作,如清理、焊接、喷涂等。
(4)安装调试:在维修完成后,按照施工方案进行安装和调试工作,确保冷却塔的各项功能正常运行。
(5)质量检查:对维修工作进行全面检查,确保维修质量符合要求。
4.施工安全保障(1)施工现场要进行安全检查,确保施工条件符合安全要求。
(2)施工人员要佩戴防护装备,严禁穿拖鞋、翻修设备等危险操作。
(3)设立安全警示牌和喷涂标志,提醒施工人员注意安全。
(4)配备必要的急救设备和人员,应对突发事件。
5.环境保护(1)施工过程中,要对废弃物进行分类处理,如废砖、废钢、废水等,避免对环境造成污染。
(2)在施工现场周围设置落地防尘网,减少施工粉尘对周边环境的影响。
(3)用有害废弃物容器储存有害废弃物,并委托专业机构进行安全处置。
6.现场管理(1)严格按照施工方案组织施工,确保施工进度和质量。
前言xx热电厂_冷却塔工程施工组织设计,系根据 xx 设计院_设计的施工图纸,建筑规范,火电施工质量检验及评定标准及我公司多年来的施工经验编制而成,该施工组织设计编制完毕并经建设单位及监理公司审阅签章后,作为下一步工程施工中的指导性文件。
本设计涉及的内容为冷却塔工程除桩基外的所有分部工程的施工,其编制依据如下:1、xx 省工业设计院设计的施工图纸(1)冷却塔工艺设计图 S0401-01--04(2)冷却塔塔筒施工图 S0402-01--15(3)淋水装置施工图 S0403-01--09 2、《建筑施工规范大全》。
3、《电厂建设施工及验收规范》编号 SOG69-8F。
4、x 建 x 局 x 公司_编写的《作业指导书》编号 ETBE/ET/ZY/95-01。
5、xx 地区及 xx 县_关于建筑行业管理的若干规定。
一、地理特征xx电厂_位于 xx_;该地区常年主导风向为 xx 风和 xx 风,基本风压 0.45_KN/m2,年平均气温14_℃,最低气温-18_℃,地震设防烈度为 7_;每年雨季在 x--x_月份之间,冬季在 11_月至次年的 3_月,该地区原为农田_,无其它建筑物或构筑物,地形平坦,自然地下水位较低。
冷却塔工程位于自备电厂西南角_,自然地面标高为海拔17.55_m.本工程计划于 2xxx 年 xx 月 xx 日_开工,于 2xxx 年 xx 月xx日_竣工,历时 151_天。
二、工程特征冷却塔工程为双曲线形钢筋砼构筑物,地基处理为预制桩基地,淋水面积为 xx_m2,环形基础半径 24.85_m,塔身高度为55.00_。
环形基础埋深 2.90_m,±0.00 以下为贮水地,风筒壁厚为 400mm--120mm_,整个风筒由 36_对人字形柱支撑。
塔内中央进水塔高 9_m,半径为 1500_mm,壁厚 250_mm。
冷却塔内设置淋水装置,该装置的架立结构采用梁柱支撑,基础为 56_个2050×2400_梯形独立杯形基础,柱为 10130_mm 长的300×300_预制柱,.柱上设置牛腿,主梁置于牛腿上,次梁置于主梁上或牛腿上,次梁上放置铸铁蓖子,淋水填料安装在5.60_m 标高铸铁蓖子之上,柱顶部有柱帽或牛腿,安装主水槽、分水槽及淋水器材。
热电厂双曲线型自然通风冷却塔工程施工组织设计电力建设工程有限公司编制:日期:201 年月日审核:日期:201 年月日批准:日期:201 年月日1. 前言1.1 编制原则及编制依据热电厂冷却水塔设计图纸国家及电力部部颁现行建筑安装工程施工及验收技术规范《质量手册》《质量策划》(施工组织设计/质量计划)工作规定《电力建设工程施工技术管理制度》《火力发电工程施工组织设计导则》《电力建设文明施工考核标准》《安全施工措施编制指导书》《电力建设施工技术规范第1部分土建结构工程》DL 5190.1-2012 《电力建设安全工作规程》《混凝土结构工程施工及验收规范》GB50204-201 (2011版)《火电施工质量检验及评定标准》1.2 质量目标1.2.1 质量方针质量第一业主至上严格管理增强信誉1.2.2 质量目标创国家火电优质工程,火电精品工程。
1.2.2.1 建筑工程主要质量指标单位工程合格率100%,优良率>90%;分部分项工程合格率100%,优良率>95%;钢筋焊接一次合格率100%;砼强度合格率100%;砼生产水平统计优良率>97%;各单位工程观感质量得分>85%。
1.2.2.2 安装工程主要质量指标单位工程合格率100%;优良率>97%;分部分项工程合格率100%,优良率>98.5%;受监焊口一检合格率>99%。
1.2.3 质量保证体系详见附图一:质量保证体系框图2. 工程概况及自然条件2.1 现场自然条件2.1.1 地理位臵热电厂位于***市***县***乡境内,北至***市的公路距离70km,距***县县城16km。
***县城位于***市西南约80km,***县东邻***县,东南邻***县,南距***河约7km与***隔河相望。
2.1.2 厂区地质条件根据岩土工程详堪报告,厂址区域建筑场地类别为Ⅱ类,场地类型为中软场地土。
厂区地层自上而下分为三层:第一层(层号Ⅰ):粉土、粉砂(Q4)第二层(层号Ⅱ):粉土、粉细砂(Q3)第三层(层号Ⅲ):粉质粘土与中粗砂(N2)厂区范围内地下水勘测期间的埋藏深度在自然地面以下2.40~4.00m 之间,相应标高为61.25~62.55m,平均标高61.96m。
冷却塔安装施工组织设计一、工程概况本项目是化工厂现场的冷却塔安装工程,主要包括进水管道、出水管道、电缆布置和设备安装等工作。
工程技术要求符合相关标准和规范。
二、施工组织机构1.项目经理:负责工程的整体管理和监督,协调各施工单位之间的关系,并负责向业主报告工程的进度和质量情况。
2.技术员:负责编制施工计划、施工图纸和施工方案,并协助项目经理解决施工中的技术问题。
3.质量员:负责对施工过程进行质量检查和验收,并记录施工的质量状况。
4.安全员:负责工程的安全管理,制定施工安全措施,并监督施工过程中的安全操作。
5.施工队伍:根据工程的实际需要,组成施工班组,负责具体的施工任务。
三、施工工序和流程1.准备工作:a.调查设计:对冷却塔的安装位置、尺寸和施工条件进行调查,并评估施工的可行性。
b.设计概况:制定施工计划、施工流程和施工图纸。
c.材料购买:根据施工图纸和工程需求,购买所需要的材料和设备。
d.施工方案制定:根据施工图纸和现场条件,制定具体的施工方案。
2.基座施工:a.确定基座位置:根据设计要求,确定基座的具体位置。
b.基座施工:对基座进行浇筑和加固,确保其承重能力和稳定性。
3.主体结构施工:a.安装进水管道:根据设计要求,将进水管道连接至冷却塔。
b.安装出水管道:根据设计要求,将出水管道与冷却塔相连。
c.电缆布置:将冷却塔所需的电缆进行布置和连接。
d.安装设备:将冷却塔设备进行安装和调试。
4.施工总结和验收:a.施工总结:对施工过程进行总结,查找并解决问题。
b.验收:对冷却塔安装工程进行质量验收,确保工程达到设计要求。
四、施工安全措施1.员工培训:组织员工进行安全培训,确保其掌握安全操作规程和应急处理知识。
2.安全设施:设置安全警示标志和防护措施,确保施工现场的安全。
3.安全巡查:定期进行安全巡查,发现并及时排除安全隐患。
4.安全会议:定期召开安全会议,交流施工中的安全问题和经验。
以上是一份冷却塔安装施工组织设计的范例,具体的设计要根据实际情况进行调整。

冷却塔施工组织设计施工组织设计冷却塔施工组织设计1、工程概况:2本工程设计4500 m冷却塔两座,工程参数如下:塔高90m,底直径80.3m,喉直径46m。
该塔主要由贮水池、人字柱、进水竖井、风筒、淋水构件、淋水装置及附属设施组成。
其中贮水池和“十”形布置主水槽;淋水装置包括铸铁托架、配水管、淋水填料。
喷溅装置和除水器;附属设施包括塔内及塔顶栏杆和钢构件,塔外上塔爬梯、避雷设施等。
1.1主要施工方法:钢筋在现场钢筋加工棚集中配制,混凝土采用机制自拌混凝土,预制构件在施工现场预制、吊装,人字柱设计采用现浇施工,筒壁采用外设竖井字架的三角架翻模施工方法。
1.2主要施工顺序:定位放线?挖方?地基处理?环基施工?底板施工?人字柱?上环梁(中央竖井)?井架拆除?淋水柱吊装?主、次梁?水槽吊装?收尾2、编制依据2.1浙江省建工集团有限责任公司内部质量体系文件。
2.2建筑安装工程、验收规范。
2.3火电施工质量检验及评定标准。
2.4质量计划。
2.5电力建设施工及验收技术规范。
施工现场平面布置图预制场地N 水池 SS S冷却塔井 N架 S 砂N搅拌楼石NS井水泥筒架N N 冷却塔S S现场办公区3、施工技术方案3.1地基工程3.1.1土方开挖:开挖机械选用反铲土机两辆,自卸汽车四辆,为防止挖土机械对地基扰动,开挖中预留300mm厚采用人工清底扔进反铲工作半径内,由挖土机挖走,土方堆放在厂内指定弃土点以各灰土拌制及土方回填。
开挖过程中严格按控制灰线和标高,严禁超挖。
尤其是环基与底板交接的标高变化处,严格按要求用人工修坡,禁止出现超挖现象。
开挖前要保证施工道路通畅;开挖顺序为先环基后池底,3采用两台1.6m的反铲从坡道口正对的一侧反向开始,开挖坡度控制在1:1.25,边挖边清底,随挖随检测开挖标高,严禁超挖。
3.1.2地基处理:地基处理采用钻孔灌注桩,桩直径为500,桩号为KZHB500,数量共289根,具体施工方案详见专业施工单位,对开挖超过读者设计标高部分采用砂石级配换届地基,粒径不大于40mm,采用人工拌制均匀,并保持一定温度,每层虚铺厚度约230mm,用平板振动器振实,干容重达到标准要求。
电厂冷却塔施工方案施工组织设计一、前期准备工作在开始电厂冷却塔施工前,需要进行充分的前期准备工作。
首先,需要进行现场勘测,确定电厂冷却塔的具体位置和布置。
同时,要对施工现场进行环境评估,保证施工安全。
另外,还需要制定详细的施工计划,包括施工进度、质量要求、安全措施等内容。
二、施工组织设计1. 施工人员组织在电厂冷却塔的施工过程中,需要配备合适的施工人员。
根据施工的不同阶段,可以划分出施工队伍,包括项目经理、施工队长、技术工人等。
要确保施工人员具有相关的技术能力和证书,以保证施工质量。
2. 施工设备调配为了顺利进行电厂冷却塔的施工,需要调配适当的施工设备。
这包括起重机、混凝土搅拌机、脚手架等设备。
在施工前要对设备进行检查和维护,确保设备的正常运转。
3. 安全措施施工安全是最重要的,必须制定严格的安全措施。
在电厂冷却塔的施工现场要设置明显的安全标识,禁止未经许可的人员进入施工现场。
施工人员要穿着符合要求的安全装备,严格遵守施工规范。
4. 资源管理在施工过程中要合理管理资源,包括人力、物力和财力资源。
要根据施工进度合理安排资源的使用,确保资源的有效利用。
同时要及时进行资源的补充,避免施工的中断。
三、施工流程1. 地基处理在电厂冷却塔的施工中,地基处理是非常重要的步骤。
要根据设计要求进行地基的处理,确保电厂冷却塔的稳固性。
地基处理包括基础的挖掘、回填、压实等工序。
2. 结构施工结构施工是电厂冷却塔施工的核心环节。
要根据设计图纸进行结构的搭建,包括塔身、支架等部分。
在结构施工中要注意施工质量和工艺要求,确保结构的稳固性。
3. 设备安装电厂冷却塔需要配备相应的设备,如风机、冷却水系统等。
在施工过程中要安装这些设备,并进行调试。
设备安装要按照相关标准和规范进行,确保设备的正常运转。
四、施工质量检验在电厂冷却塔施工完成后,需要进行质量检验。
质量检验包括外观检查、尺寸检查、材料检查等内容。
只有通过质量检验,电厂冷却塔才能投入使用。
建筑施工工艺11.3 双曲线型冷却塔工程范本1:正式风格1. 工程概述1.1 工程背景1.2 工程目标1.3 工程范围2. 前期准备工作2.1 调查勘测2.2 地基处理2.3 施工设备准备3. 施工方案3.1 结构布置3.2 施工顺序3.3 施工方法3.4 材料选用4. 基坑开挖4.1 地质勘察4.2 地下管线确定与保护4.3 基坑支护结构施工4.4 地下水处理5. 混凝土施工5.1 基础施工5.2 垂直结构施工5.3 水平结构施工6. 金属结构安装6.1 空气冷却塔主体架设6.2 空气冷却系统安装6.3 其他金属结构安装7. 电气设备安装7.1 输电线路敷设7.2 控制系统安装7.3 仪表设备安装8. 测试与调试8.1 工艺测试8.2 安全测试8.3 系统调试9. 消防安全措施9.1 消防设备规划9.2 环境安全评估9.3 应急预案制定10. 工程竣工与验收10.1 设备鉴定10.2 施工交底10.3 验收报告11. 维护与保养11.1 日常维护11.2 定期检查11.3 故障处理附件:1. 地质勘察报告2. 工程图纸3. 施工设备清单法律名词及注释:1. 施工图纸:工程设计规划的具体图纸,用于指导施工行为。
2. 基坑:为进行建筑施工而在地表挖掘的坑洞。
3. 输电线路:将电能从发电厂输送至各个用电地点的线路。
范本2:活泼风格1. 工程概述1.1 工程的由来1.2 工程的意义1.3 工程的规模2. 准备工作2.1 前期调查与研究2.2 设备与材料的准备2.3 人员组织与培训3. 施工方案3.1 工程计划3.2 结构设计3.3 施工顺序3.4 施工方法4. 基坑开挖4.1 挖掘之前你要知道的事4.2 挖掘开始啦!4.3 排水管道该怎么处理?5. 混凝土工程5.1 地基处理5.2 混凝土浇筑5.3 塔楼的组装和安装6. 机电设备安装6.1 系统布局与设备选型6.2 电气设备的安装6.3 管道和风扇的安装7. 系统调试与测试7.1 系统测试计划7.2 你要知道的调试要点7.3 测试阶段的常见问题与解决8. 安全措施8.1 危险警示标志8.2 施工现场的安全知识8.3 紧急情况下的应急措施9. 工程竣工与验收9.1 完工验收的流程9.2 竣工报告的编写9.3 完工派对怎么开?10. 维护与保养10.1 日常检查与清洁10.2 定期维护计划10.3 故障处理的基本步骤附件:1. 工地平面布置图2. 施工流程图3. 设备清单法律名词及注释:1. 基坑:挖掘地表用于建筑施工的坑洞。
1500m2双曲线冷却水塔施工组织设计
双曲线冷却塔施工组织设计
1、编制依据:
1.1 山东潍坊华奥钢铁有限公司发电厂1500m2双曲线冷却塔招标涵。
1.2 国家及部颁现行有关施工验收规范、技术规程和验收标准。
1.2辽宁省鞍山中小热电设计院设计的施工图95FH2
2、工程概况:
该双曲线冷却塔工程淋水面积1500m2,基础轴线半径R=25.412m,上口半径为13.439m,顶标高为60m。
包括现浇钢筋砼集水池、筒壁,预制钢筋砼内淋水装置等。
3、施工部署:
3.1 施工组织管理
我公司选派具有丰富施工经验,施工过同类工程的项目经理、施工员、质检员、安全员、机械设备管理员等组成项目管理班子。
从劳务公司抽调具有凉水塔施工作业特长、持证上岗的工人组成综合作业队进场施工。
项目部组织管理人员机构见另表,劳力计划见另表。
3.2 施工准备
施工人员进场后,项目部组织施工的同时,根据建设单位的意见,按施工平面布置图,建好临设,修通施工道路,安装好施工用水线路,按临时用电组织设计的要求,按好用电线路,统一布置钢筋加工场地和砼搅拌材料堆场,尽量少占场地,具体布置施工前根据场地平面另画布置图。
3.3 施工主要机具准备。
电厂冷却塔施工方案施工组织设计2一、施工组织设计概述为保证电厂冷却塔施工工程的顺利进行,合理的施工组织设计是必不可少的。
本文将对电厂冷却塔施工方案的施工组织设计进行详细阐述,包括项目概况、施工组织机构、管理措施等内容。
二、项目概况电厂冷却塔是电厂重要设施之一,主要用于散热。
本项目位于XX省XX市,总造价XX万元,计划施工周期为XX个月。
施工过程中需考虑厂区环境、设备运输、人员安全等因素。
三、施工组织机构1.项目经理:负责项目管理和协调,保证项目按时完成;2.技术负责人:负责技术指导和质量控制;3.安全主管:负责安全管理和事故预防;4.施工队长:负责具体施工任务的分配和监督。
四、管理措施1.制定详细施工计划,包括各阶段工作内容、工期安排等;2.每日召开施工例会,汇报工作进展和存在问题,及时协调解决;3.加强安全教育,保证施工人员都能够正确佩戴安全防护用具;4.严格执行现场施工规范,确保工程质量。
五、施工图纸及资料1.根据设计方案提供的图纸,进行详细标注,保证施工的准确性;2.保存好施工图纸和规范文件,以便日后查阅和验收。
六、施工流程1.按照计划确定好施工队伍和设备;2.开展土建工程施工,包括基础浇筑、支撑搭建等;3.进行主体结构施工,包括塔体墙体、支架搭设等;4.完成设备安装和调试,保证冷却塔的正常运行。
七、施工质量控制1.定期进行工程质量检查,及时发现并解决问题;2.严格按照设计要求执行,保证工程质量符合标准;3.对关键部位设备进行全面检测和调试,确保安全运行。
八、后续工作1.完成主体施工后,进行工程验收;2.对施工期间发现的问题进行总结,为今后施工工作提供经验借鉴;3.做好相关档案和资料的整理工作,以备后续使用。
总的来说,电厂冷却塔施工方案的施工组织设计对于保证工程质量和工期进度至关重要。
通过合理的施工组织和严格的管理措施,可以有效地提高施工效率,确保工程顺利完成。
施工组织设计总说明 .............. 2 ............ 工程概况 .......... ......... 4 ...................... 施工部署 .......... ......... 7 ......................项目经理部组成及劳动力配置计划 .......... 8, 施工准备工作计划及施工测量 ........... . 11…… 混凝土制作、输送、养护 ............ 15 钢筋工程施工 ................. 20 ................. 冷却塔施工方法 ............... 23 ............... 确保工期的技术组织措施 ............... 52 确保工程质量的技术组织措施 ............ 55…. 确保安全文明施工的技术组织措施64确保文明施工的组织措施及防污染措施 (78)雨期施工措施................. 85 ...................... 降低造价、加快施工进度的技术组织措施 ...... 86 主要施工机械设备、周转材料计划88冷却塔场地布置示意图及说明.......... 90. 施工总进度计划及工期网络图 ........... . 93.1、 2、 3、 4、 5、 6、 7、 8 9、10、 11、 12、 13、 14、 15、 16、 17、、施工组织设计总说明、指导思想“以质量为根本,以安全为保证,严守法律法规,履行环境承诺,降低风险消耗,追求持续改进,争创行业一流,保证顾客满意”是我公司的企业方针。
为了充分发挥公司的综合优势和科学施工管理水平,以严密的管理、周密的计划,确保本工程管理目标的实现。
、管理目标、工期目标本工程计划开工日期为2004年11月1日,竣工日期为2006年1月14日,工期共439天。
、质量目标工程质量目标:单位工程达到优良标准,分部工程优良率100%,分项工程优良率90%,主要分项全部为优良。
钢筋原材、焊接合格率100%,砼外观达到优良标准。
、安全文明施工及环保目标1.安全施工目标:杜绝重大伤亡、机械设备及火灾事故发生。
2.文明施工目标:达到文明工地标准。
3.环保目标:采取有效措施,控制现场的各种粉尘、废气、废水、固体废弃物及噪声、振动等对环境的污染和危害。
、科技进步目标为实现上述工程质量、工期、安全文明施工、环保等目标,充分发挥科技是第一生产力的作用,在工程施工中,积极采用成熟的科技成果和现代管理技术。
、主要施工方法说明及施工资源配制、土方开挖配备反铲挖掘机3台,液压破碎机2 台,推土机2台,自卸式汽车40 辆。
土方分层开挖,挖掘机站在基坑内开挖,出土运至甲方指定地点。
较硬的地质用机械开挖。
人工清理浮土。
基坑放坡为1:。
、模板工程地基处理采用组合钢模板,钢管脚手架支撑。
池壁、中央竖井、环基采用组合钢模板。
支墩、下环梁内模采用胶合木摸板。
人字柱采用专用定型钢模板。
筒壁采用X钢模板(两边挑出部分做成斜坡,以保证不出现明显接缝)。
预制构件采用胶合木模板。
、混凝土工程采用现场搅拌砼为主,商品砼为辅。
现场配备2台J500搅拌机,1台自动配料机,输送泵1台。
环基大体积砼采用双掺技术,以延缓水化热高峰期出现时间,有利于解决大体积砼水化热过大的问题。
、垂直运输冷却塔配备最大提升高度为120m的50型塔吊1台。
直线施工电梯1台。
二、工程概况、工程概况、现场条件攀煤集团煤矸石发电技改工程位于攀枝花市西区河石坝南侧,紧邻集团老矸石电厂,距平江东路约公里,位于金沙江左岸。
冷却塔北面距离隧道最近处9m场平高程为1079m,场地高低起伏大,场地地貌表现为冰水堆积地貌。
场地地层较复杂,从上至下依次可分为第四系残坡积的粉质粘土含碎块石(1~2层);冰水堆积的角砾粘土岩(2~2层);碎砾石层(2~3层);砂泥岩互层(3层)。
环基持力层为2~3层,水池底板持力层为2~2层。
塔区抗震设防烈度为7度。
、冷却塔概况本工程筒壁共分82板,每节模板斜长m。
风筒顶标高105 m,设计+相当于高程m。
1、冷却塔组成部分(1)钢筋砼双曲线型通风筒;(2)通风筒的支承结构---环基、人字柱、支墩;(3)淋水装置及构架;(4)收水器;(5)压力进水沟、中央竖井;(6)出水口及溢流等设施;(7)上塔步梯、爬梯及防护栏杆等;2 、冷却塔结构的主要数据(1)冷却塔环基底标咼m,环基中心半径m;( 2)水池池壁顶标高m;(3)进风口上缘标高m,亮体中面半径m;(4)通风筒喉部标高m,亮体中面半径m;(5)通风筒出口标高m,内半径m;( 6)本塔采用双管、单竖井进水方式与内外围配水系统。
3、使用条件(1)冷却塔基本风压为400 pa (离地10 m高度处50年一遇10 分钟的平均最大风压) ;(2)多年最低温:C;( 3)塔区抗震设防烈度为7 度;( 4)淋水装置主水槽考虑停运时的检修荷载为3kpa。
4、材料(1)钢筋采用HPB235级,二级HRB335级,HRB400级;( 2)水泥采用普通硅酸盐水泥(铝酸三钙含量应低于8%,水泥强度等级不低于Mpa);(3)粗骨料为碎石。
砂为河砂,规格为中粗砂;(4)砼强度等级如下:通风筒、人字柱、人字柱支墩:C30 P8;环基、水池底板及池壁:C25P6;预制构件为C30P6。
(5)塔筒内壁防腐采用HCJ-4 氯磺化聚乙烯冷却塔专用涂料,二底二面。
(6)冷却塔淋水填料、除水器、喷溅装置、配水管等均采用塑料部件,其质量符合《冷却塔塑料部件技术条件》(DL/T742-2001)中的要求。
5、编制依据(1)《建筑地基与基础工程施工质量验收规范》GB50202-2002;(2)《混凝土工程施工验收规范》GBS0204-2002;(3)《钢筋焊接及验收规程》JGJ18-2003;(4)《组合钢模板技术规范》GB50214-2001;(5)《电力建设施工及验收技术规范》(建筑工程篇)SDJ69-1987;(6)《火电施工质量检验及评定标准》〈土建工程篇〉;(7)《建筑工程项目管理规范》GB/T50326-2001;(8)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001;(9)《建筑物抗震构造详图》03G329-1;(10)《电力建设安全工作规程》 ;(11)《建筑机械使用安全技术规程》JGJ33-2001;(12)《电气装置安装工程接地装置施工及验收规范》GB50169-92(13)《建筑施工安全检查标准》JGJ23-2001;(14)《建筑工程施工现场供用电安全规范》GB50194-93(15)《建筑施工手册》第四版;(16)《地下工程防水技术规范》GB50108-2001;(17)《地下建筑防水构造》02J301 ;(18)施工蓝图;(19)国家其它有关标准、规范、规程。
三、施工部署、冷却塔施工顺序场地平整T测量定位T桩基施工T机械开挖T人工清槽一►请有关单位验槽并办理验槽记录签字-环基砼换填-水池底板砼换填T环基施工T塔吊安装T水池底板施工T搭设环梁及人字柱脚手架T支墩施工T人字柱施工T环梁施工、池壁施工T筒壁施工、中央竖井施工、淋水构件预制T筒首施工T安装栏杆及避雷针T拆除塔吊及电梯T淋水构件基础施工T淋水构件吊装T压力水槽施工T淋水填料、配水管、喷嘴、除水器等安装T安装塔外钢平台、爬梯、人孔门等。
、施工部署、场地整出后立即进行临时设施的布置。
、施工技术准备及临时设施施工共为30天、砼换填时,环基采用泵送砼为主,商品砼为辅的浇筑方式,其它用塔吊和翻斗车运输砼。
、冷却塔平均组织施工人员150 人,高峰期为200 人。
、施工阶段划分本工程共分为以下几个施工阶段:、施工准备及土方施工阶段;、环基施工阶段;、筒体施工阶段;、淋水构件安装阶段;、调试收尾阶段;四、项目经理部组成及劳动力配置计划、项目经理部组成公司为保证工程顺利进行,组建以项目经理为首的项目组织机构。
由业务素质高,组织能力强并参与施工过同类工程的人员组成项目经理部,按项目法组织施工,实行项目目标责任制,充分调动参建各级人员的积极性。
根据公司《质量手册》、《程序文件》,明确各部门、各职能人员的管理责任。
、组织机构详见下表、项目经理部的职责(1)部署施工任务,协调土建、安装、构件加工的生产进度计划,使工程施工在统一指挥、统一计划、统一调度的状态下进行。
(2)统一技术管理工作,决定重大技术方案。
(3)每周召开二次生产例会,解决施工过程中的问题。
(4)按照ISO9002 质量管理体系的内容建立健全工程质量保证体系,设置与生产指挥系统平行的质保部门,实行质量跟踪管理,使工程质量在有效控制的状态下进行。
(5)积极推广应用新技术、新工艺、新材料,为提高工效,加快工程进度,提高工程质量,改善现场项目施工条件提供保障。
(6)每周星期一召开安全例会,及时解决施工过程中出现的安全隐患,保证安全目标的实现。
7)建立健全文明施工制度,制定完善的文明施工保证措施,确保施工现场达到省级文明工地标准、计划投入工种、劳动力人数、劳动力计划、农忙及雨期施工劳动力安排(1)选用长期跟我公司合作,不受农忙影响的劳务作业队。
(2)到农忙季节前,事先落实劳务队的最大出工率。
(3)对选好的专业劳务队在签订劳务合同时,对其不影响农忙季节出工率收风险抵押金,兑现承诺时给奖励,否则加倍处罚。
(4)对工期进度计划进行合理编排,在不影响总工期的情况下,把大量使用力工和一般作业的工序尽量不安排在农忙季节(5)对在农忙季节坚守岗位的工人进行经济补助。
(6)施工时应观看并记录天气预报,合理安排施工工序。
雨天施工可拆除模板作业。
(7)雨较小时,可配置必要的防雨设施,以保证施工进度不影响总工期。
五、施工准备工作计划及施工测量、施工准备、技术准备(1)领到图纸后组织人员进行图纸会审,同时取得各项技术资料及有关图集。
(2)制定各分部工程技术措施,组织技术交底,预算员做好施工预算及分部工程工料分析。
(3)编制主要构配件供应计划,提出加工定货数量、规格及需用日期。
、水电计划(1) 施工用水由甲方提供的水源点处,用①80钢管引至预制构件场地,其它支管采用①40钢管,均埋地布置,过道路处埋入深度1000mm平面布置见冷却塔场地布置示意图。
(2)施工区用电施工区用电由甲方提供的变压器处引入现场,场内设总配电箱,主线采用BLW 3X 150+ 1 X 120,支线采用BL03X 95+ 1 X 70,电线过道路架空架设,距地面电线的架设要严格按照有关规程进行,动力线与照明线分开, 按规程要求设漏电保护装置, 平面布置见冷却塔场地布置示意图。
、难点分析、基坑开挖:本工程开挖量较大,采用机械挖土。
