1、绿化工程造价包括:苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价、税金八部分组成。
2、绿化工程取费基础:苗木预算价。
二、绿化工程费率:1、种植费:大树10%、小树7%。
2、成活率期养护费:正常季节种植12%、反季节种植18%。
3、管理费:3%4、利润:2.5%。
5、税金:城市3.445%、乡镇3.292%。
三、绿化工程定额规定调整说明:1、苗木预算价格包括:圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费、苗木经营利润等。
2、种植费包括:苗木、草坪的种植及种植后的垃圾及废弃物的清运。
大树种植还包括吊装机械费。
3、成活率期是指绿化工程竣工验收后起连续十二个月。
成活率期养护费包括:草绳绕树干费、常规支撑费、遮荫棚费、软式通气管费、人工费、水电费等。
4、管理费包括:(1)工程所在地范围内的建筑垃圾及其它障碍的清理和外运工作。
费用由甲乙双方在合同中说明。
(2)工程所在地范围内原有苗木的起挖或砍伐挖根;起挖草皮或清除草皮工作。
费用由甲乙双方在合同中说明。
(3)原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作。
费用按实结算。
(4)废弃物运输、场地清理工作。
费用按实结算。
(5)整理绿化用地费包括:排地表水;耙细、过筛;回填;找平、找坡等工作。
(6)种植土、营养土:土源由乙方提供,费用由甲乙双方在协商后在合同中注明。
(7)土方造型:机械造型:高度2米以上每立方米1.5元、高度2米以下每立方米1元;人工造型:不分高度每立方米2元。
(8)土方运输:按市政土方规定(不含土源费)。
(9)特殊支撑:业主因美化环境而对支撑提特殊要求的支撑(主要指用材)为特殊支撑。
费用由甲乙双方协商后在合同中注明。
(10)种植、养护中的水电费由乙方承担。
电源、水源由甲方提供,装表计量。
如不装表,水电费结算由甲乙双方协商后在合同中注明。
(11)灌木种植涉及吊装机械,其费用按实结算。
全国园林绿化养护概算定额【最新版】全国园林绿化养护概算定额定额内容:全国园林绿化养护概算定额包括城市园林绿化管理部门管辖范围内的园林植物养护和相关设备、设施维护等管理工作。
养护管理工作的标准依据国家“园林绿化养护技术等级标准(草案)”规定的内容,可划分为一级绿地、二级绿地、三级绿地三个等级。
此外,还包括城市园林绿化管辖范围内的自然景点绿地(非等级的其他绿地)、行道树、植物、立体绿化及古树名木的保护等养护和管理工作内容。
定额性质:城市园林绿化养护费用的计算,依据工程费用计价体系,可分为三种,即预算、概算、估算。
本概算定额是计算园林绿化养护概算费用的依据,和预算、估算费用不同。
详见表1.表现形式:定额发布以国家标准的形式,由住房和建设部颁布;地方定额,由各省、自治区、直辖市建设主管部门发布执行。
定额表现形式依据XXX对工程造价管理采取“控制量、放开价”,企业自主报价,市场形成价格指导方针,本定额作为国家标准只有人工、材料、机械的消耗量标准,没有相应价格配置。
价格发布和定额管理由各省、自治区、直辖市依据市场价格动态管理的原则,由地方定额管理部门适时定期发布。
定额定位:全国园林绿化养护概算定额适用于城市规划区范围内政府投资的各类园林绿化养护管理,其他园林绿化养护管理参照执行。
本定额的消耗量作为国家标准,和已发布的《房屋建筑与装饰工程消耗量定额(2015)》、《市政工程消耗量定额(2015)》等定额一样,作为投标(消耗量)最高限额的依据。
定额管理:定额管理部门职责范围指定额项目的修编、补充,定额配套参考费率的制定,定期工、料、机价格的定期发布,以及在定额推行过程中的宣贯、培训、解释和纠纷的调解等工作。
定额管理主管部门指各省、自治区、直辖市建设主管部门(建委)下属的定额标准管理的专职单位。
园林绿化养护概算定额的编制和管理属于工程维护费用管理范畴,应纳入本地区工程费用管理体系。
实行定额标准制订和行政执行分离原则,制订定额标准时可委托相关专业部门,并聘请专业经验丰富、政策水平较高的技术人员参与,以制订符合实际使用需求的定额标准。

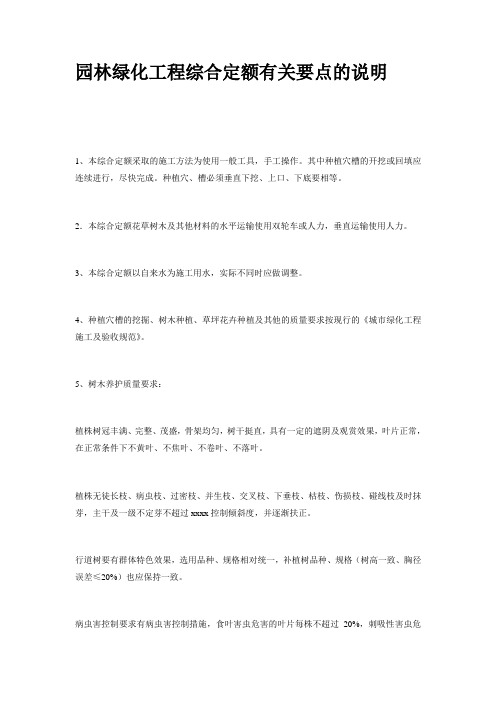

园林绿化工程综合定额有关要点的说明1、本综合定额采取的施工方法为使用一般工具,手工操作。
其中种植穴槽的开挖或回填应连续进行,尽快完成。
种植穴、槽必须垂直下挖、上口、下底要相等。
2.本综合定额花草树木及其他材料的水平运输使用双轮车或人力,垂直运输使用人力。
3、本综合定额以自来水为施工用水,实际不同时应做调整。
4、种植穴槽的挖掘、树木种植、草坪花卉种植及其他的质量要求按现行的《城市绿化工程施工及验收规范》。
5、树木养护质量要求:植株树冠丰满、完整、茂盛,骨架均匀,树干挺直,具有一定的遮阴及观赏效果,叶片正常,在正常条件下不黄叶、不焦叶、不卷叶、不落叶。
植株无徒长枝、病虫枝、过密枝、并生枝、交叉枝、下垂枝、枯枝、伤损枝、碰线枝及时抹芽,主干及一级不定芽不超过xxxx控制倾斜度,并逐渐扶正。
行道树要有群体特色效果,选用品种、规格相对统一,补植树品种、规格(树高一致、胸径误差≤20%)也应保持一致。
病虫害控制要求有病虫害控制措施,食叶害虫危害的叶片每株不超过20%,刺吸性害虫危害的叶片每株不超过25%,蛀干性害虫危害的株数在5%以下。
树支撑无断桩、坏桩、桩位扎缚有效。
6、植物、花卉养护要求:植物、花卉生长势良好,保持树形,目的植物以外的植物应予清除,食叶害虫危害的叶片每株小于xxxx的叶片每株小于30%,蛀干性害虫危害率小于10%;花卉应适时开花,有整体色彩效果。
植株生长健壮,花色艳丽,株行距适宜,不露底土。
无缺株倒伏,无枯枝残花,无杂草垃圾。
7、草坪养护要求:草种基本纯正,生长茂盛,有一定厚度,草根不裸露,草坯无明显枯黄和空秃现象,草的高度不得超过8 cm,常绿草高不得超过6 cm,无杂草,护栏等防护设施完好美观,草坪保持整洁,不得有石块,果壳纸屑及其他垃圾。
8、绿篱养护要求:绿篱内无枯枝残叶,无杂草,整洁无垃圾,植物叶面无陈旧积尘,采用修剪等特殊手法,控制植物高度,植物高度不得影响交通视线和绿篱的造型。
园林绿化工程的定额套用,一文搞定!园林绿化工程的定额套用,一文搞定!1、围堰工程①土围堰高度在1m以上2m以内时,定额人工乘以系数1.8,高度在2m以上时,按实计算。
②整理绿化地的挖填土厚度超过30cm时,应按挖运土方计算。
2、园林绿化工程①园林绿化定额中包括种植前的准备和种植过程中的工料、机械费用,以及花枝栽培后十天以内的养护工作。
②园林绿化工程基价中未包括苗木、花卉和使用营养液培植的价格,应根据当时当地的苗木和营养液的价格,另行计算。
③园林绿化工程定额不包括种植前清除垃圾及其它障碍物,但包括种植后绿化地周围2m以内的清理工作。
④起挖或栽植树木以一、二类土为准,如为三类土时,人工乘以系数1.34,四类土人工乘以系数1.76。
买苗卖苗,就用汇农天下APP。
⑤园林绿化工程以原土回填为准,若需换土时,另按“换土”定额计算。
⑥栽植树木需支撑时,另按“树木支撑”定额计算。
⑦绿化工程均包括施工地点50m汇围以内的搬运,若超过运距时,另行计算超运距费用。
⑧本定额未包括起挖或栽植特大或名贵树木,发生时应按实计算。
⑨定额称“胸径”是指距地面1.2m处的树干直径。
⑩若苗木不需要支撑时,应扣除定额中的支撑材料。
?本定额“挖草皮”子目,指挖人工培植的草皮,如零星自找草皮另行计算。
3、堆砌假山,塑假石山工程定额套用①砖骨架的塑假石山,如设计要求做部分钢筋混凝土骨架时,应进行换算。
钢骨架塑假石山未包括基础,脚手架,主骨架的工料费。
②堆砌假山、塑假石山,定额内未包括基础,应按现行土建定额另行计算,定额中的铁件如与实际用量不同时,可按实调整。
买苗卖苗,就用汇农天下APP。
4、园路、园桥、地坪工程定额套用①本章定额仅编制了传统作法的园路、园桥和地坪。
其它做法的园路园桥和地坪可按现行土建定额计算。
③定额块料面层的规格与设计规格不同时,可以换算,但定额中所列的砂浆结合层或铺筑用砂数量不做调整。
④路沿、路牙材料与路面材料相同时,其工料、机械已包括在定额内,不另计算,若路沿、路牙用其它材料铺筑时,应另行计算其工料。
2004贵州省计价定额量算规则(建筑、装饰、装修工程)黔建办通[2005]36号关于发布《贵州省建筑工程计价定额》(2004版)、《贵州省装饰装修工程计价定额》(2004版)、《贵州省安装工程计价定额》(2004版)、《贵州省市政工程计价定额》(2004版)、《贵州省园林绿化及仿古建筑工程计价定额》(2004版)的通知各市(州、地)建设局(城管局、园林绿化局)、发改委、财政局、审计局、物价局,各有关单位:为适应我省建筑市场发展的需要,按照《建设工程工程量清单计价规范》(GB50500-2003)和建设部、财政部《关于印发〈建筑安装工程费用项目组成〉的通知》 (建标〔2003〕206号)要求,省建设厅、省发改委、省财政厅、省审计厅、省物价局共同组成了贵州省工程计价定额编制领导小组,审查通过了由贵州省建设工程造价管理总站编制的《贵州省建筑工程计价定额》(2004版)、《贵州省装饰装修工程计价定额》(2004版)、《贵州省安装工程计价定额》(2004版)、《贵州省市政工程计价定额》(2004版)及《贵州省园林绿化及仿古建筑工程计价定额》(2004版)(以下简称新计价依据),贵州省建设厅 贵州省发展和改革委员会贵州省财政厅 贵州省审计厅 贵州省物价局文件现予发布,自2005年4月1日起施行。
2005年4月1日以后新开工的工程不再执行《1998年贵州省建筑工程预算定额》、《全国统一安装工程预算定额1995年贵州常用定额项目及基价》、《1995年贵州省安装工程费用定额》、《市政工程预算定额贵阳地区估价表》、《贵阳地区一九九二年市政工程间接费用定额》。
新计价依据适用于工程量清单计价及定额计价,其消耗量是完成规定计量单位分项工程合格产品所需的社会平均消耗量。
新计价依据是编制投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定及控制工程造价的依据,是衡量投标报价合理性的基础,并供施工企业投标报价参考。
广东园林绿化工程综合定额说明及计算规则(2019年版)第一册绿化前期工程说明1.1本章定额适用于园林绿化工程中种植工程之前的前期工程的计价,包括立地条件营造、绿化植物迁移、砍伐、绿化材料运输、绿化植物假植等内容。
1.2立地条件营造中的绿化地整理只适用于新建、扩建绿化地工程,包含地坪正负高差30cm 内、零土方调运的整理捡平。
地坪正负高差30cm外或需调运土方的,按土方处理相应子目计算。
1.3迁移乔木中,只保留主干或连同第一级分枝的,按截干迁移计算;如保留3/5以内树冠的,按半冠迁移计算;保留3/5以外树冠的,按全冠迁移计算。
1.4本章定额的迁移、砍伐乔木,未考虑架空线路和(或)房屋建筑等的妨碍,或目的植物立地条件复杂,如有上述情况,按施工组织方案计算费用。
1.5清运树枝及树尾按5km内考虑,每增加1km内,增加载货汽车台班消耗量乘以系数0.08,其他不变。
1.6苗木运输子目只适用于苗木迁移和发包方供应苗木的情况下使用。
1.7使用绿篱、露地花卉及地被换填土子目时,需扣减原种植定额子目中熟耕土的消耗量。
换土时,熟耕土与通用种植土的体积比例按3:7考虑,比例不同时应予换算。
1.8假植所用的熟耕土可按发包方要求调整。
工程量计算规则1.1绿化地整理按设计图示尺寸以面积计算。
1.2绿化地铲除杂草按实际发生面积计算。
1.3微坡地形土方堆置按设计图示尺寸以体积计算。
1.4屋顶花园基底处理及铺设土工布按设计图示尺寸以面积计算。
1.5屋顶花园填充滤水层及填充屋顶种植土按设计图示尺寸以体积计算。
1.6绿化地排水管安装按设计图示尺寸以长度计算。
1.7换土和铺草前铺沙找平按设计图示尺寸以面积计算。
1.8填土按设计图示尺寸以体积计算。
1.9起挖、砍伐、假植、运输乔木、灌木、棕榈、竹类按设计图示数量计算。
1.10起挖、砍伐、假植绿篱、露地花卉按设计图示尺寸以面积计算。
1.11运输盆苗、袋苗按设计图示数量计算。
1.12运输草皮按设计图示尺寸以面积计算。
说明一、本《园林绿化工程清单计价定额》(以下简称本定额)适用于公园、山区、道路等的绿化工程,园路、园桥、假山工程,园林景观工程。
二、园林建筑工程项目,如亭、台、楼阁、长廊的柱、梁、墙、喷泉的水池等按A.建筑工程相关项目执行。
三、园林建筑工程的装饰以及混凝土花架、桌凳等的饰面按B.装饰工程相关项目执行。
四、本园林绿化工程搭设脚手架费用按F.措施项目相关项目执行。
五、本定额的混凝土和砂浆是按过筛净砂编制的,各地应将过筛人工费和损耗纳入材料预算价格。
定额中考虑了砂的膨胀率,因质量要求现场过筛的人工费及筛砂损耗已包括在定额内,不另计算。
六、本定额的混凝土和砂浆强度等级,与设计要求不同时,允许按附录换算,但定额中各种配合比的材料用量不得调整。
七、本定额的混凝土和砂浆是按中(细)砂、特细砂编制,计算时应按实际使用砂的种类分别套用相应定额项目。
绿化工程说明一、一般说明(一)绿地喷灌设施安装按A.建筑工程、C.安装工程相应子目计算。
(二)苗木计量应符合下列规定:1.“胸径(干径)”应为地表面向上1.2m高处树干的直径。
2.“株高”应为地表面至树顶端的高度。
3.“冠丛高”应为地表面至乔(灌)木顶端的高度。
4.“篱高”应为地表面至绿篱顶端的高度。
5.“生长期”应为花木种植至起苗的时间。
6.“养护期”应为招标文件中要求苗木栽植后承包人负责养护的时间。
二、绿地整理(一)本定额未包括挖土外运、借土回填、整理绿地超过300mm厚度的挖填,应另行计算。
(二)屋顶花园基底处理的定额项目未包括水平及垂直运输费用,应另行计算。
(三)屋顶花园基层处理项目做法多样,本定额仅列了1∶3中砂水泥砂浆找平(找坡)层20厚,SBS 防水卷材层一层,1∶2.5中砂水泥砂浆排水(保护)层20厚,过滤层炉渣100厚,轻质土铺蛭石100厚综合而成。
工序中还包括闭水试验,安埋透水管,排水口等。
如果设计不同,可作相应调整。
三、栽植花木(一)绿化工程以原土回填为准,若需换土(即将树木不易成活的原坑土不用,再运种植土到坑边),按“换土”子目计算。
