2005年《海南省园林建筑绿化工程综合定额》
- 格式:pdf
- 大小:319.46 KB
- 文档页数:42
总说明一、2005年《海南省园林建筑绿化工程综合定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(GJD-1-1-95)和2005年《海南省建筑工程综合定额》、2000年《园林绿化工程预算定额(海南省基价本)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。
二、本定额是编制标底、设计概算、施工图预算、竣工结算、处理工程造价纠纷、鉴定工程造价的依据,是合理确定和有效控制工程造价、衡量投标报价合理性的基础。
三、本定额适用于全省范围内的园林建筑绿化工程新建、扩建和改建工程。
1、园林建筑工程的范围具体包括:⑴亭、台、楼、阁、廊、榭、舫、小桥及水池;⑵门楼、景墙、景壁、景门、景窗、景石和庭园道路;⑶叠塑石山、树、竹、藤、台、椅、凳、基、架。
2、绿化工程的范围具体包括:道路、庭院(包含公园、街头小游园等)绿化和植物迁移、保养、保存。
3、建筑物、建筑群之间和大型建筑物内外的小型园林建筑和绿化工程。
四、本定额是完成单位工程量所需的人工、材料、机械、管理费和必要的措施项目费的标准,它反映了社会的平均消耗水平。
五、本定额分为分部分项工程项目、措施项目、其他项目、规费、税金和附录共六部分。
分部分项工程项目费和措施项目费已包括人工费、材料费、机械费、管理费和利润。
六、本定额以专业工种划分,按章、节、项目、子目排列,各章均有说明、工程量计算规则,项目由工作内容和定额表格组成,有的加上必要的附注。
工作内容简单扼要说明主要工作内容,次要的虽未具体说明,但均已考虑在内。
七、本定额的人工、材料、机械消耗量是按正常的施工条件、目前我省施工企业的施工机械装备程度,合理的施工工期,施工工艺和劳动组织为基础综合确定的。
八、人工费是指直接从事园林建筑绿化工程施工的生产工人开支的各项费用。
1、生产工人的工资内容包括:⑴基本工资:是指发放给生产工人的基本工资。
第一册通用工程册说明一、《海南省市政工程综合定额》第一册“通用项目”(以下简称本定额),包括土石方工程、护坡、挡土墙工程、装饰工程、拆除工程、其他工程、围堰工程、打拔工具桩工程、支撑工程、运输工程、井点降水工程、脚手架工程。
二、本定额项目适用与《海南省市政工程综合定额》其他专业册(其他专业册中指明不适用本定额的除外)。
三、本定额中的大型机械是按《全国统一施工机械台班费用定额》中机械的种类、型号、功率等分别考虑的,在执行中应根据企业的机械组合情况及施工组织设计方案分别套定额。
四、定额子目表中的施工机械是按合理的机械进行配备,在执行中不得因机械型号不同而调整。
五、未尽事宜见各章节说明。
第一章土石方工程说明一、本章定额均适用于各类市政工程(除有关专业册说明了不适用本章定额外)。
二、干、湿土的划分首先以地质勘察资料为准,含水率≥25% 为湿土;或以地下常水位为准,地下水位以上为干土,以下为湿土。
挖湿土时,人工和机械乘系数1.18,干、湿土工程量分别计算。
采用井点降水的土方应按干土计算。
三、人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目。
四、挖土机在垫板上作业,人工和机械乘以系数1.25,搭拆垫板的人工、材料和辅机摊销费另行计算。
五、推土机推土或铲运机铲土的平均土层厚度小于30cm 时,其推土机台班乘以系数1.25,铲运机台班乘以系数1.17。
六、在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.20、先开挖后支撑的不属支撑下挖土。
七、挖密实的钢碴,按挖四类土人工乘以系数2.5,机械乘以系数1.50 。
八、0.2m3 抓斗挖土机挖土、淤泥、流砂按0.5m3 抓铲挖掘机挖土、淤泥、流砂定额消耗量乘以系数2.5 计算。
九、自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土台班数量乘以系数1.10;拉铲挖掘机装,自卸汽车运土台班数量乘以系数1.2。
十、定额中的石方爆破子目是按炮眼法松动爆破编制,不分明炮、闷炮,但闷炮的覆盖材料(石方控制爆破子目除外)另行计算。

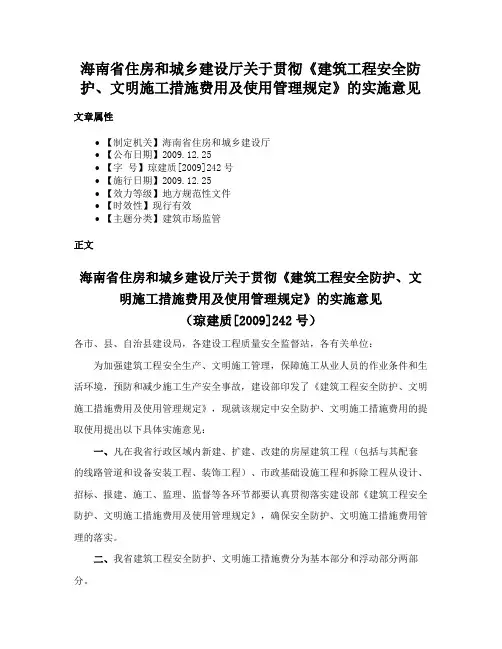

海南省住房和城乡建设厅关于贯彻《建筑工程安全防护、文明施工措施费用及使用管理规定》的实施意见文章属性•【制定机关】海南省住房和城乡建设厅•【公布日期】2009.12.25•【字号】琼建质[2009]242号•【施行日期】2009.12.25•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文海南省住房和城乡建设厅关于贯彻《建筑工程安全防护、文明施工措施费用及使用管理规定》的实施意见(琼建质[2009]242号)各市、县、自治县建设局,各建设工程质量安全监督站,各有关单位:为加强建筑工程安全生产、文明施工管理,保障施工从业人员的作业条件和生活环境,预防和减少施工生产安全事故,建设部印发了《建筑工程安全防护、文明施工措施费用及使用管理规定》,现就该规定中安全防护、文明施工措施费用的提取使用提出以下具体实施意见:一、凡在我省行政区域内新建、扩建、改建的房屋建筑工程(包括与其配套的线路管道和设备安装工程、装饰工程)、市政基础设施工程和拆除工程从设计、招标、报建、施工、监理、监督等各环节都要认真贯彻落实建设部《建筑工程安全防护、文明施工措施费用及使用管理规定》,确保安全防护、文明施工措施费用管理的落实。
二、我省建筑工程安全防护、文明施工措施费分为基本部分和浮动部分两部分。
基本部分为工程安全防护、文明施工所必需费用。
在工程开工前,施工合同签订后五天内,建设单位要把全部基本部分费用一次拨付给施工单位。
浮动部分为工程安全防护、文明施工奖励性质的费用,该项费用由工程所在地建设工程安全监督机构(以下简称“安全监督机构”)在工程项目施工过程中对工程项目的安全生产文明施工情况,按照《建筑施工安全检查标准》(JGJ59-99)和《建筑施工现场环境与卫生标准》(JGJ146-2004)进行检查和评定,评定结果分为三个等级:不合格、合格、优良,相应的奖励标准为:不合格的不给予奖励,合格的奖励60%,优良的奖励100%。

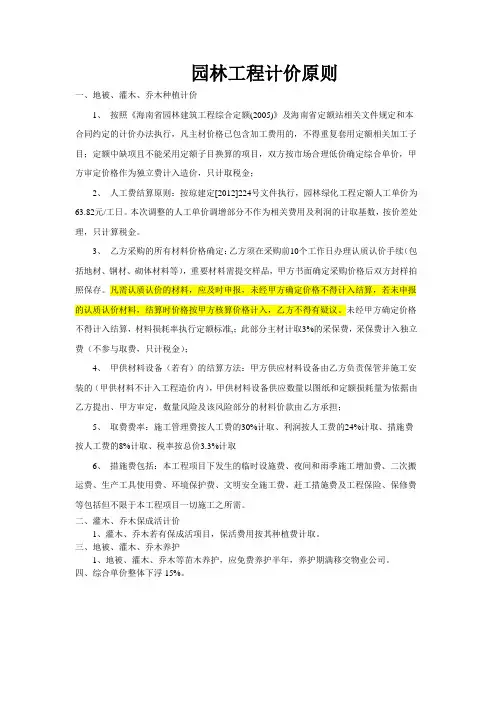

园林工程计价原则一、地被、灌木、乔木种植计价1、按照《海南省园林建筑工程综合定额(2005)》及海南省定额站相关文件规定和本合同约定的计价办法执行,凡主材价格已包含加工费用的,不得重复套用定额相关加工子目;定额中缺项且不能采用定额子目换算的项目,双方按市场合理低价确定综合单价,甲方审定价格作为独立费计入造价,只计取税金;2、人工费结算原则:按琼建定[2012]224号文件执行,园林绿化工程定额人工单价为63.82元/工日。
本次调整的人工单价调增部分不作为相关费用及利润的计取基数,按价差处理,只计算税金。
3、乙方采购的所有材料价格确定:乙方须在采购前10个工作日办理认质认价手续(包括地材、钢材、砌体材料等),重要材料需提交样品,甲方书面确定采购价格后双方封样拍照保存。
凡需认质认价的材料,应及时申报,未经甲方确定价格不得计入结算,若未申报的认质认价材料,结算时价格按甲方核算价格计入,乙方不得有疑议。
未经甲方确定价格不得计入结算,材料损耗率执行定额标准,;此部分主材计取3%的采保费,采保费计入独立费(不参与取费,只计税金);4、甲供材料设备(若有)的结算方法:甲方供应材料设备由乙方负责保管并施工安装的(甲供材料不计入工程造价内),甲供材料设备供应数量以图纸和定额损耗量为依据由乙方提出、甲方审定,数量风险及该风险部分的材料价款由乙方承担;5、取费费率:施工管理费按人工费的30%计取、利润按人工费的24%计取、措施费按人工费的8%计取、税率按总价3.3%计取6、措施费包括:本工程项目下发生的临时设施费、夜间和雨季施工增加费、二次搬运费、生产工具使用费、环境保护费、文明安全施工费,赶工措施费及工程保险、保修费等包括但不限于本工程项目一切施工之所需。
二、灌木、乔木保成活计价1、灌木、乔木若有保成活项目,保活费用按其种植费计取。
三、地被、灌木、乔木养护1、地被、灌木、乔木等苗木养护,应免费养护半年,养护期满移交物业公司。

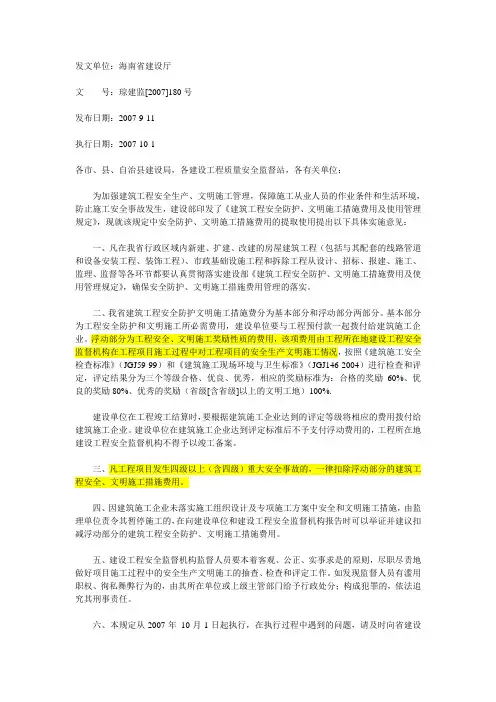

发文单位:海南省建设厅文号:琼建监[2007]180号发布日期:2007-9-11执行日期:2007-10-1各市、县、自治县建设局,各建设工程质量安全监督站,各有关单位:为加强建筑工程安全生产、文明施工管理,保障施工从业人员的作业条件和生活环境,防止施工安全事故发生,建设部印发了《建筑工程安全防护、文明施工措施费用及使用管理规定》,现就该规定中安全防护、文明施工措施费用的提取使用提出以下具体实施意见:一、凡在我省行政区域内新建、扩建、改建的房屋建筑工程(包括与其配套的线路管道和设备安装工程、装饰工程)、市政基础设施工程和拆除工程从设计、招标、报建、施工、监理、监督等各环节都要认真贯彻落实建设部《建筑工程安全防护、文明施工措施费用及使用管理规定》,确保安全防护、文明施工措施费用管理的落实。
二、我省建筑工程安全防护文明施工措施费分为基本部分和浮动部分两部分。
基本部分为工程安全防护和文明施工所必需费用,建设单位要与工程预付款一起拨付给建筑施工企业。
浮动部分为工程安全、文明施工奖励性质的费用,该项费用由工程所在地建设工程安全监督机构在工程项目施工过程中对工程项目的安全生产文明施工情况,按照《建筑施工安全检查标准》(JGJ59-99)和《建筑施工现场环境与卫生标准》(JGJ146-2004)进行检查和评定,评定结果分为三个等级合格、优良、优秀,相应的奖励标准为:合格的奖励60%、优良的奖励80%、优秀的奖励(省级[含省级]以上的文明工地)100%.建设单位在工程竣工结算时,要根据建筑施工企业达到的评定等级将相应的费用拨付给建筑施工企业。
建设单位在建筑施工企业达到评定标准后不予支付浮动费用的,工程所在地建设工程安全监督机构不得予以竣工备案。
三、凡工程项目发生四级以上(含四级)重大安全事故的,一律扣除浮动部分的建筑工程安全、文明施工措施费用。
四、因建筑施工企业未落实施工组织设计及专项施工方案中安全和文明施工措施,由监理单位责令其暂停施工的,在向建设单位和建设工程安全监督机构报告时可以举证并建议扣减浮动部分的建筑工程安全防护、文明施工措施费用。
《海南省建设工程计价定额》市政工程交底资料海南省建设标准定额站编目录《海南省建设工程计价定额》(市政工程)编制总说明 (1)第一部分实体项目 (8)通用工程册说明 (8)第一章土石方工程 (10)第二章护坡、挡土墙工程 (20)第三章装饰工程 (21)第四章拆除工程 (22)第五章其他工程 (23)第二部分措施项目 (24)第六章围堰工程 (24)第七章打拔工具桩工程 (26)第八章支撑工程 (29)第九章运输工程 (30)第十章井点降水工程 (31)第十一章脚手架工程 (31)第十二章措施其他项目 (32)市政专业工程措施项目费用按下例标准计算(表一) (33)第三部分其他项目 (34)第十三章其他项目说明和费用标准 (34)第四部分规费 (35)第十四章规费 (35)第五部分税金 (35)第十五章税金 (35)第六部分附录 (36)第十六章混凝土及砂浆配合比说明 (36)第十七章管理费、利润、造价计算程序 (36)第十八章建筑工程安全防护、文明施工措施费用及使用管理规定 (37)安全防护、文明施工措施项目清单 (41)第二章道路基层工程 (44)第三章道路面层工程 (47)第四章人行道侧缘石工程 (48)第五章交通管理设施工程 (49)桥涵工程 (53)桥涵工程册说明 (53)第一章打桩工程 (55)第二章桩基础工程 (57)第三章砌筑工程 (60)第四章钢筋工程 (61)第五章现浇混凝土工程 (62)第六章预制混凝土工程 (63)第七章构件运输工程 (65)第八章立交箱涵工程 (65)第九章安装工程 (66)第十章临时工程 (66)给水工程 (68)给水工程册说明 (68)第一章管道安装 (69)第二章阀门安装 (70)第三章管件安装 (71)第四章管道附属构筑物 (72)第五章取水工程 (73)排水工程 (73)排水工程册说明 (73)第一章定型混凝土管道基础及管道铺设 (75)第二章定型井 (79)第三章非定型井 (81)第四章顶管工程 (83)第五章给排水构筑物 (85)第六章给排水机械设备 (88)第七章模板、钢筋、井字架工程 (92)第二章管件制作、安装工程 (97)第三章法兰、阀门安装工程 (98)第四章燃气设备安装工程 (99)第五章管道试验、检验工程 (100)第六章管道防锈、防腐蚀工程 (101)第七章桥管制作、安装工程 (102)路灯工程册 (103)路灯工程册说明 (103)第一章变配电设备工程 (105)第二章架空线路工程 (106)第三章电缆工程 (109)第四章配管配线工程 (111)第五章照明器具安装工程 (112)第六章防雷接地装置工程 (112)第七章路灯灯架制作安装工程 (113)第八章刷油防腐蚀工程 (113)第九章太阳能、风能金属杆路灯成套安装工程 (114)《海南省建设工程计价定额》(市政工程)编制总说明为进一步贯彻落实《建设工程工程量清单计价规范》GB50500-2008,完善我省《建设工程计价定额》(市政工程)计价体系,我站对2005《海南省市政园林工程综合定额》进行修编。

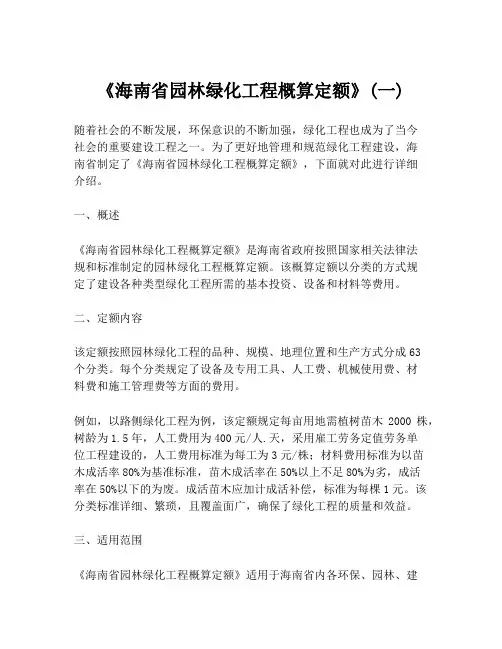

《海南省园林绿化工程概算定额》(一)随着社会的不断发展,环保意识的不断加强,绿化工程也成为了当今社会的重要建设工程之一。
为了更好地管理和规范绿化工程建设,海南省制定了《海南省园林绿化工程概算定额》,下面就对此进行详细介绍。
一、概述《海南省园林绿化工程概算定额》是海南省政府按照国家相关法律法规和标准制定的园林绿化工程概算定额。
该概算定额以分类的方式规定了建设各种类型绿化工程所需的基本投资、设备和材料等费用。
二、定额内容该定额按照园林绿化工程的品种、规模、地理位置和生产方式分成63个分类。
每个分类规定了设备及专用工具、人工费、机械使用费、材料费和施工管理费等方面的费用。
例如,以路侧绿化工程为例,该定额规定每亩用地需植树苗木2000株,树龄为1.5年,人工费用为400元/人.天,采用雇工劳务定值劳务单位工程建设的,人工费用标准为每工为3元/株;材料费用标准为以苗木成活率80%为基准标准,苗木成活率在50%以上不足80%为劣,成活率在50%以下的为废。
成活苗木应加计成活补偿,标准为每棵1元。
该分类标准详细、繁琐,且覆盖面广,确保了绿化工程的质量和效益。
三、适用范围《海南省园林绿化工程概算定额》适用于海南省内各环保、园林、建设等相关部门在建设园林绿化工程时的概算和审批等方面的工作。
四、作用意义该定额的实施,可使园林绿化工程建设更加规范、高效,并且在保证建设质量的基础上最大程度地控制成本,有利于节省资金、压缩资源消耗,是可持续发展的具体实践。
结语《海南省园林绿化工程概算定额》的颁布和实施,充分体现了政府在环保方面的责任和重视,具有一定的创新性和实践意义。
相信该定额的实施,一定会对海南省未来的园林绿化工作起到积极的推进作用,促进区域可持续发展。

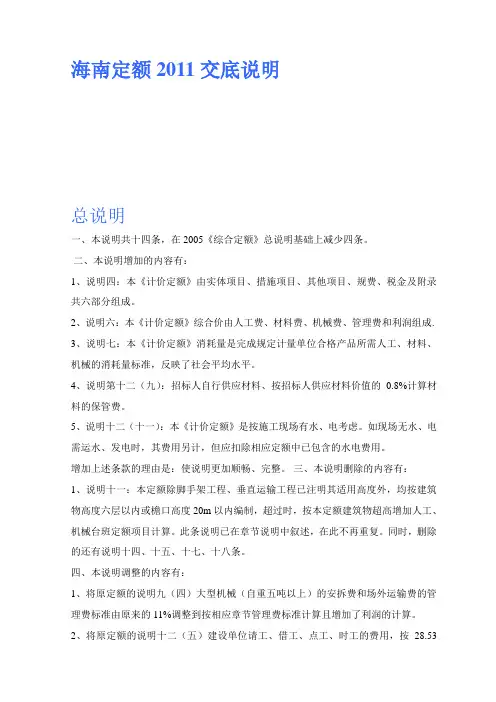

海南定额2011交底说明总说明一、本说明共十四条,在2005《综合定额》总说明基础上减少四条。
二、本说明增加的内容有:1、说明四:本《计价定额》由实体项目、措施项目、其他项目、规费、税金及附录共六部分组成。
2、说明六:本《计价定额》综合价由人工费、材料费、机械费、管理费和利润组成.3、说明七:本《计价定额》消耗量是完成规定计量单位合格产品所需人工、材料、机械的消耗量标准,反映了社会平均水平。
4、说明第十二(九):招标人自行供应材料、按招标人供应材料价值的0.8%计算材料的保管费。
5、说明十二(十一):本《计价定额》是按施工现场有水、电考虑。
如现场无水、电需运水、发电时,其费用另计,但应扣除相应定额中已包含的水电费用。
增加上述条款的理由是:使说明更加顺畅、完整。
三、本说明删除的内容有:1、说明十一:本定额除脚手架工程、垂直运输工程已注明其适用高度外,均按建筑物高度六层以内或檐口高度20m以内编制,超过时,按本定额建筑物超高增加人工、机械台班定额项目计算。
此条说明已在章节说明中叙述,在此不再重复。
同时,删除的还有说明十四、十五、十七、十八条。
四、本说明调整的内容有:1、将原定额的说明九(四)大型机械(自重五吨以上)的安拆费和场外运输费的管理费标准由原来的11%调整到按相应章节管理费标准计算且增加了利润的计算。
2、将原定额的说明十二(五)建设单位请工、借工、点工、时工的费用,按28.53元/工日* 用工工日计算调整为:因建设单位要求发生合同外的借工及施工机械费用,由建设单位与施工单位根据市场行情,双方协商确定,列入独立费用中。
3、将原定额的说明十二(六)因建设单位原因造成14个工作日内(一次性)的停工,人工费按照停工工日×28.53元/工日计算;其管理费按照人工费的18%计算,利润不计调整为:因建设单位原因造成的停工、停工期间的人工补偿由建设单位与施工单位在合同中商定。
4、将原定额的说明十二(七)因建设单位原因造成14个工作日内(一次性)的停工,机械台班停置费按照《海南省施工机械台班费用定额》(2005)中相应机械台班费用中的机械折旧费和人工费之和计算,乘以实际停置台班数(扣除公休节假日,每天计算一个台班)单独计算,列入不含税造价调整为:因建设单位原因造成的停工,机械台班停置费由建设单位与施工单位在合同中商定补偿办法。

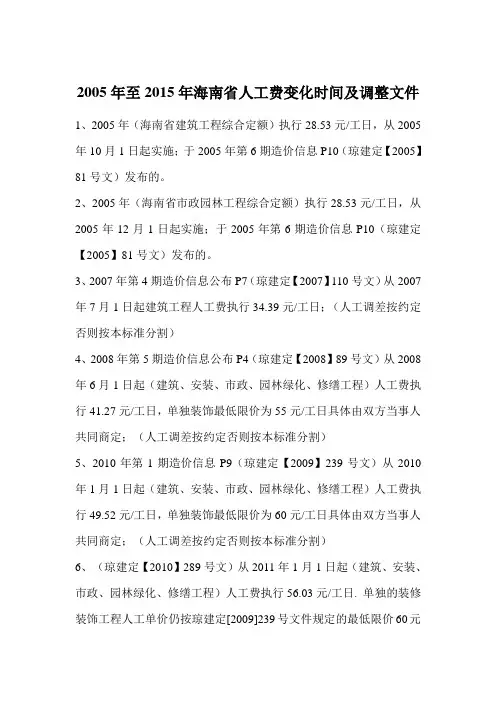

2005年至2015年海南省人工费变化时间及调整文件1、2005年(海南省建筑工程综合定额)执行28.53元/工日,从2005年10月1日起实施;于2005年第6期造价信息P10(琼建定【2005】81号文)发布的。
2、2005年(海南省市政园林工程综合定额)执行28.53元/工日,从2005年12月1日起实施;于2005年第6期造价信息P10(琼建定【2005】81号文)发布的。
3、2007年第4期造价信息公布P7(琼建定【2007】110号文)从2007年7月1日起建筑工程人工费执行34.39元/工日;(人工调差按约定否则按本标准分割)4、2008年第5期造价信息公布P4(琼建定【2008】89号文)从2008年6月1日起(建筑、安装、市政、园林绿化、修缮工程)人工费执行41.27元/工日,单独装饰最低限价为55元/工日具体由双方当事人共同商定;(人工调差按约定否则按本标准分割)5、2010年第1期造价信息P9(琼建定【2009】239号文)从2010年1月1日起(建筑、安装、市政、园林绿化、修缮工程)人工费执行49.52元/工日,单独装饰最低限价为60元/工日具体由双方当事人共同商定;(人工调差按约定否则按本标准分割)6、(琼建定【2010】289号文)从2011年1月1日起(建筑、安装、市政、园林绿化、修缮工程)人工费执行56.03元/工日.单独的装修装饰工程人工单价仍按琼建定[2009]239号文件规定的最低限价60元/工日执行。
7、(琼建定【2012】224号文)建筑、安装、市政、园林绿化、修缮工程定额人工单价由现行的56.03元/工日调至63.82元/工日;单独的装修装饰工程人工单价由现行最低限价60元/工日调至72元/工日。
本次调整从2013年1月1日起执行。
8、(琼建定【2012】280号)建筑工人人工单价由现行的63.82元/工日调至76.58元/工日。
单独的装修装饰工程人工单价由现行的最低限价72元/工日调整至86元/工日。

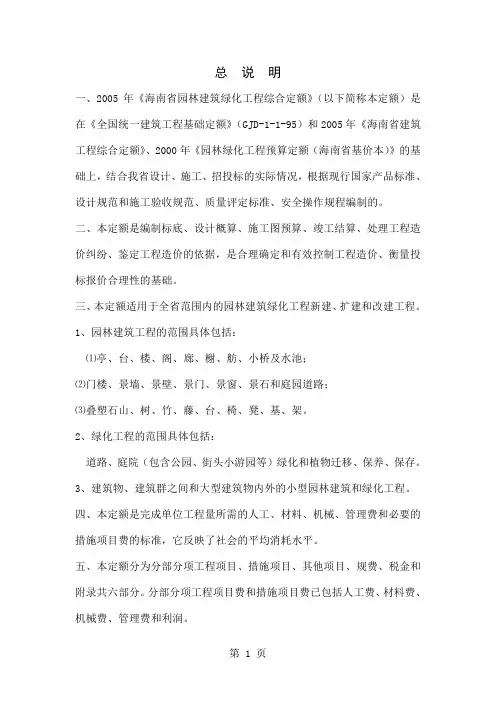

2005年海南省园林建筑绿化工程综合定额说明总说明一、 2005 年《海南省园林建筑绿化工程综合定额》(以下简称本定额)是在《全国统一建筑工程基础定额》( GJD- 1-1-95 )和 2005 年《海南省建筑工程综合定额》、 2000 年《园林绿化工程预算定额(海南省基价本)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。
二、本定额是编制标底、设计概算、施工图预算、竣工结算、处理工程造价纠纷、鉴定工程造价的依据,是合理确定和有效控制工程造价、衡量投标报价合理性的基础。
三、本定额适用于全省范围内的园林建筑绿化工程新建、扩建和改建工程。
1 、园林建筑工程的范围具体包括:⑴亭、台、楼、阁、廊、榭、舫、小桥及水池;⑵门楼、景墙、景壁、景门、景窗、景石和庭园道路;⑶叠塑石山、树、竹、藤、台、椅、凳、基、架。
2 、绿化工程的范围具体包括:道路、庭院(包含公园、街头小游园等)绿化和植物迁移、保养、保存。
3 、建筑物、建筑群之间和大型建筑物内外的小型园林建筑和绿化工程。
四、本定额是完成单位工程量所需的人工、材料、机械、管理费和必要的措施项目费的标准,它反映了社会的平均消耗水平。
五、本定额分为分部分项工程项目、措施项目、其他项目、规费、税金和附录共六部分。
分部分项工程项目费和措施项目费已包括人工费、材料费、机械费、管理费和利润。
六、本定额以专业工种划分,按章、节、项目、子目排列,各章均有说明、工程量计算规则,项目由工作内容和定额表格组成,有的加上必要的附注。
工作内容简单扼要说明主要工作内容,次要的虽未具体说明,但均已考虑在内。
七、本定额的人工、材料、机械消耗量是按正常的施工条件、目前我省施工企业的施工机械装备程度,合理的施工工期,施工工艺和劳动组织为基础综合确定的。
八、人工费是指直接从事园林建筑绿化工程施工的生产工人开支的各项费用。
海南省住房和城乡建设厅关于调整建筑工人定额人工单价的通知文章属性•【制定机关】海南省住房和城乡建设厅•【公布日期】2021.01.15•【字号】琼建规〔2021〕2号•【施行日期】2021.01.15•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡建设其他规定正文海南省住房和城乡建设厅关于调整建筑工人定额人工单价的通知琼建规〔2021〕2号各市、县、自治县住房和城乡建设局,三沙市国土资源与环境保护局,洋浦经济开发区规划建设土地局,各有关单位:去年以来,受新冠疫情的影响,我省建筑业市场劳务价格有了较大幅度的上涨。
为合理确定工程造价,维护建设工程发、承包双方的合法权益,经调查测算,决定对我省现行建筑工人定额人工单价进行调整。
现将有关事项通知如下:一、调整标准1.2017年以后印发的海南省建筑、安装、市政、园林绿化、装配式、综合管廊、绿色建筑、防护密闭等工程综合定额,其建筑工人定额人工单价由现行的122.53元/工日调至135元/工日。
2.2015年印发的《海南省装饰装修工程综合定额》,其定额人工费乘以系数1.27计算。
二、本次调整的建筑工人定额人工单价调增部分不参与取费,按价差处理,只计算税金。
三、建筑工人定额人工单价调整后仍不能满足实际工程需要的,发承包双方可在合同中约定调整方法。
四、本次调整自发布之日起施行。
发布之日前已建设完成的工程和在建已完成的工程量部分不再进行建筑工人定额人工单价调整;如施工合同中有建筑工人定额人工单价调整的约定条款,按合同约定执行。
五、本通知由海南省建设标准定额站负责解释。
海南省住房和城乡建设厅2021年1月15日。

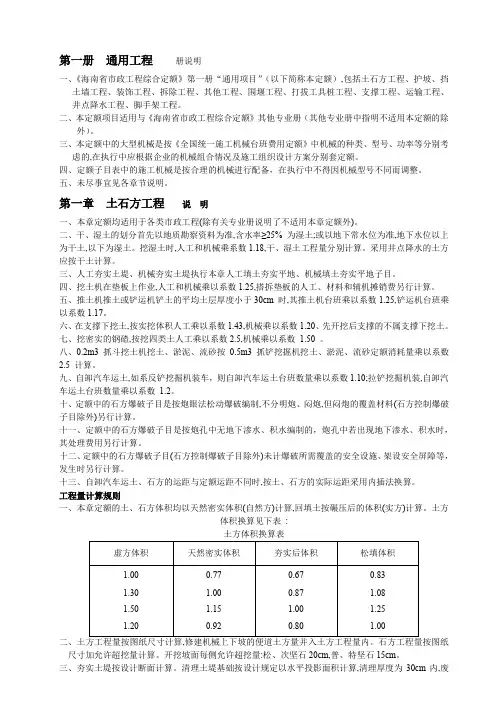

海南省建筑工程综合定额(2005)分章说明第一章土石方工程1.1 说明1.1.1 人工土石方1 土壤分类详见附表。
人工挖地槽、地坑定额深度在 6m 范围内,超过 6m 时,另作补充定额。
2 平整场地适用于建筑场地厚度在± 30cm 内的挖、填、运、找平;场地竖向布置挖填土方时,不再计算平整场地的工程量。
3 人工挖土方定额是按干土编制的,如挖湿土时,人工乘以系数 1.18 。
干湿的划分,应根据地质勘测资料以地下常水位为准进行划分,地下常水位以上为干土,以下为湿土。
淤泥与湿土的区分:地下常水位以下的土层为湿土,具有流动状态者为淤泥。
4 本定额未包括地下水位以下施工的排水费用,发生时按实计算。
挖土方时如遇有地表水需排除时,亦应按实计算。
5 支挡土板定额项目分为密撑和疏撑,密撑是指满支挡土板;疏撑是指间隔支挡土板,实际间距不同时,定额不作调整。
6 石方爆破定额是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算。
7 石方爆破是按电雷管导电起爆编制的,如采用火雷管可以换算,雷管数量不变 , 定额中的胶质导线换为导火索,导火索的长度按每个雷管 2.12m 计算。
1.1.2 机械土石方1 岩石分类详见附表。
2 推土机推土、推石碴,铲运机铲运土负荷上坡时,如果坡度大于 5% 时,其运距按坡度区段斜长乘下列系数计算:坡度 (%) 5-10 15 以内 20 以内 25 以上系数 1.75 2.0 2.25 2.53 机械土石方工程中,人工挖方按施工组织设计的规定计算工程量;如施工组织设计无规定时,可按以下规定计算工程量:(1) 地下室土方,按机械挖土方 95% 计,人工挖土方 5% 计算。
(2) 沟槽、基坑挖土方,按机械挖土方 90% 计,人工挖土方 10% 计算。
4 定额中土壤含水率是按天然含水率为准制定的,若挖湿土时,定额人工、机械乘以系数 1.18 。
5 推土机推土或铲运机铲土土层平均厚度小于 300mm 时,推土机台班用量乘以系数1.25 ;铲运机台班用量乘以系数 1.17 。
总说明一、2005年《海南省园林建筑绿化工程综合定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(GJD-1-1-95)和2005年《海南省建筑工程综合定额》、2000年《园林绿化工程预算定额(海南省基价本)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。
二、本定额是编制标底、设计概算、施工图预算、竣工结算、处理工程造价纠纷、鉴定工程造价的依据,是合理确定和有效控制工程造价、衡量投标报价合理性的基础。
三、本定额适用于全省范围内的园林建筑绿化工程新建、扩建和改建工程。
1、园林建筑工程的范围具体包括:⑴亭、台、楼、阁、廊、榭、舫、小桥及水池;⑵门楼、景墙、景壁、景门、景窗、景石和庭园道路;⑶叠塑石山、树、竹、藤、台、椅、凳、基、架。
2、绿化工程的范围具体包括:道路、庭院(包含公园、街头小游园等)绿化和植物迁移、保养、保存。
3、建筑物、建筑群之间和大型建筑物内外的小型园林建筑和绿化工程。
四、本定额是完成单位工程量所需的人工、材料、机械、管理费和必要的措施项目费的标准,它反映了社会的平均消耗水平。
五、本定额分为分部分项工程项目、措施项目、其他项目、规费、税金和附录共六部分。
分部分项工程项目费和措施项目费已包括人工费、材料费、机械费、管理费和利润。
六、本定额以专业工种划分,按章、节、项目、子目排列,各章均有说明、工程量计算规则,项目由工作内容和定额表格组成,有的加上必要的附注。
工作内容简单扼要说明主要工作内容,次要的虽未具体说明,但均已考虑在内。
七、本定额的人工、材料、机械消耗量是按正常的施工条件、目前我省施工企业的施工机械装备程度,合理的施工工期,施工工艺和劳动组织为基础综合确定的。
八、人工费是指直接从事园林建筑绿化工程施工的生产工人开支的各项费用。
1、生产工人的工资内容包括:⑴基本工资:是指发放给生产工人的基本工资。
第二十章措施其他项目一、编制基本情况本章没有定额子目,均为条文规定和说明。
是在2005《建筑工程综合定额》基础上进行调整编制的,对部分费用按规定做了增减或合并,使工程造价计算程序更加合理、简洁。
二、章节的修改情况1.对措施其他项目的定义做了调整,使其更加完整。
2.增加“安全防护、文明施工措施项目表”,把安全防护、文明施工措施项目的内容表格化。
3.对措施其他项目的内容做了调整。
(1)取消“二次搬运费”,如因施工场地狭小等特殊情况而发生时,可按施工实际发生或经批准的施工组织方案计算。
(2)取消“生产工具用具使用费”,该项费用在管理费中考虑。
(3)取消“工程定位、复测、工程点交、场地清理费”,该项费用在管理费中考虑。
(4)取消“环境保护费”,该项费用在文明施工费中考虑。
(5)“工程保险费”,该项费用在如发生可按实际列入工程结算。
(6)取消“工程保修费”,该项费用在管理费中考虑。
(7)取消“工程赶工措施费”,该项费用由建设单位、施工单位协商,在合同中明确,结算时按合同规定计算。
三、费率标准安全防护、文明施工费率、临时设施费、夜间施工增加费、雨季施工增加费的计算按琼建质【2009】242号文规定执行(见附后原文)。
第二十一章其他费用本章内容和2005《海南省建筑工程综合定额》基本一致,只是对总承包服务费的内容做了补充,使其更加明确,减少不必要的争议。
总承包服务费的计算基础为分包工程的税前工程造价,其中,分包工程的税前造价中不应含有工程设备费用。
第二十二章规费本章共设三个项目,均为条文规定和说明。
和2005《海南省建筑工程综合定额》相比较,增加了社会保障费,包括养老保险、失业保险、医疗保险、生育保险及工伤保险等五项社会保障费。
社会保障费按照人工费的29.5%计算,其中:养老保险20%、失业保险2%、医疗保险6%、生育保险0.5%及工伤保险1%;结算时,凭工程实际作业工人实际缴纳的费用,向建设单位结算。
第二十三章税金在2005《海南省建筑工程综合定额》的基础上,按规定增加地方教育费附加,按营业税的2%计算,使建筑工程应缴税率整体增加0.06%。
