广东省园林绿化工程综合定额(2018版)
- 格式:pdf
- 大小:18.78 MB
- 文档页数:249
广东省园林绿化工程综合定额2011-12-31 下午03:39:22 来源:点击数:7048一、概况本综合定额是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T75.1-2008)和《广东省园林建筑绿化工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。
其内容包括绿化种植前期工程、公共绿化种植工程、庭园绿化种植工程、绿化植物成活保养、绿化植物保存保养、二次运输、坡地种植脚手架、施工围栏等共六章1149个子目。

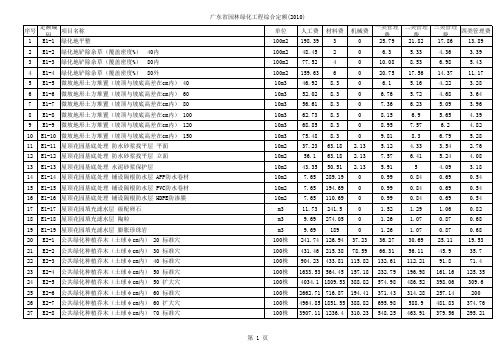

其中:E.1 绿化种植前期工程:包括立地条件营造、起挖绿化植物、砍伐绿化植物、运输、假植、行道树打凿树穴调增、绿化灌溉设施安装、土方处理以及机械土等内容,共458个子目。
E.2 公共绿化种植工程:包括种植乔木、种植单丛灌木、种植棕榈、种植竹类、种植绿篱、种植露地花卉、种植其他植物、摆设盆花、树木保养,共181个子目。
E.3 庭园绿化种植工程:包括种植乔木、种植单丛灌木、种植棕榈、种植竹类、种植绿篱、种植露地花卉、种植其他植物,共141个子目。
E.4 绿化植物成活保养:包括单株(单丛)植物成活保养、片植、行植植物成活保养、其他植物成活保养,共93个子目。
E.5 绿化植物保存保养:包括单株(单丛)植物保存保养、片植、行植植物保存保养、其他植物保存活保养,共174个子目。
E.6 措施工程:本章定额包括二次运输、坡地种植脚手架、施工围栏共102个子目。
二、适用范围本综合定额适用于全省行政区域内的新建、扩建和改建的园林绿化工程。
三、编制原则1、定额结构内容符合08规范的要求,满足工程量清单计价的需要。
2、采用“量价合一”的表现形式,消耗量体现全省的统一性,保证施工和安全生产的需要。
3、项目划分、计量单位和计算规则三者必须有机统一,简洁明了,便于投标报价、工程价款结算以及单位内部核算与管理。

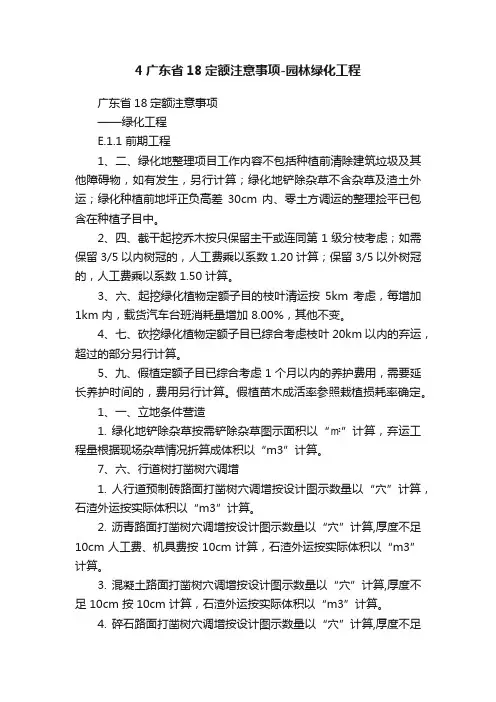

4广东省18定额注意事项-园林绿化工程广东省18定额注意事项——绿化工程E.1.1 前期工程1、二、绿化地整理项目工作内容不包括种植前清除建筑垃圾及其他障碍物,如有发生,另行计算;绿化地铲除杂草不含杂草及渣土外运;绿化种植前地坪正负高差30cm 内、零土方调运的整理捡平已包含在种植子目中。
2、四、截干起挖乔木按只保留主干或连同第 1 级分枝考虑;如需保留 3/5 以内树冠的,人工费乘以系数 1.20 计算;保留 3/5 以外树冠的,人工费乘以系数 1.50 计算。
3、六、起挖绿化植物定额子目的枝叶清运按5km 考虑,每增加1km 内,载货汽车台班消耗量增加 8.00%,其他不变。
4、七、砍挖绿化植物定额子目已综合考虑枝叶 20km 以内的弃运,超过的部分另行计算。
5、九、假植定额子目已综合考虑1个月以内的养护费用,需要延长养护时间的,费用另行计算。
假植苗木成活率参照栽植损耗率确定。
1、一、立地条件营造1. 绿化地铲除杂草按需铲除杂草图示面积以“㎡”计算,弃运工程量根据现场杂草情况折算成体积以“m3”计算。
7、六、行道树打凿树穴调增1. 人行道预制砖路面打凿树穴调增按设计图示数量以“穴”计算,石渣外运按实际体积以“m3”计算。
2. 沥青路面打凿树穴调增按设计图示数量以“穴”计算,厚度不足10cm 人工费、机具费按 10cm 计算,石渣外运按实际体积以“m3”计算。
3. 混凝土路面打凿树穴调增按设计图示数量以“穴”计算,厚度不足 10cm 按10cm 计算,石渣外运按实际体积以“m3”计算。
4. 碎石路面打凿树穴调增按设计图示数量以“穴”计算,厚度不足20cm 按20cm 计算,石渣外运按实际体积以“m3”计算。
5. 水泥石屑稳定层打凿树穴调增按设计图示数量以“穴”计算,厚度不足 20cm 按 20cm 计算,石渣外运按实际体积以“m3”计算。
E.1.2 栽植工程1、二、栽植定额已包括挖穴工作内容,定额按1~3类的土质综合考虑,4类土按子目的人工费乘以系数1.40;栽植定额不包括路面打凿,路面打凿套用E.1.1章“前期工程”相应子目。

2018绿化定额-回复关于2018年绿化定额的问题,我们将详细回答以下几点内容。
第一步:了解绿化定额的含义和背景绿化定额是指在城市规划、设计和建设中,根据城市的规模、功能、特点和环境要求,确定的绿地、花坛、草坪等绿化设施的面积、数量和种类等具体指标。
绿化定额的制定旨在通过科学合理的规划,提高城市的绿化水平,改善城市生态环境,提升居民的生活质量。
第二步:了解2018年绿化定额的主要内容和目标2018年绿化定额主要包括绿地用地的分类和面积要求、绿化设施的数量和种类要求、植树造林工作的要求等。
其主要目标是进一步增加城市的绿化覆盖面积,增强城市的生态功能,打造宜居宜业的城市环境。
第三步:了解绿地用地的分类和面积要求根据城市的规模、功能和特点,绿地用地主要分为公园绿地、社区绿地、工矿绿地、交通绿地、特殊用途绿地等几个类别。
对于不同类别的绿地用地,规定了其所占比例和面积要求。
例如,公园绿地在城市总面积中的比例要求不低于15,而社区绿地在居住区总面积中的比例要求不低于30。
第四步:了解绿化设施的数量和种类要求绿化设施包括绿地景观、花坛、草坪、绿篱等。
根据城市的规模和功能,规定了相应的绿化设施数量和种类要求。
例如,对于总面积2500-5000平方米的小型居住区,要求设置10-20个花坛和5-10个小型草坪。
同时,还要求绿化设施的布局合理、景观效果良好,为居民提供舒适的休闲环境。
第五步:了解植树造林工作的要求植树造林工作是绿化定额的重要组成部分。
根据城市的规模和绿地用地情况,规定了相应的树木种植数量和种类要求。
例如,对于城市规模大、绿地用地充足的地区,每年要求植树1000棵以上,同时要求种植不同种类的树木,以增加绿地的生物多样性和观赏性。
第六步:总结绿化定额的重要性和作用绿化定额的制定和执行对于城市的可持续发展具有重要意义。
它可以提高城市的绿化水平,改善城市的生态环境,增加居民的生活幸福感。
同时,绿化定额还可以促进城市景观的提升,吸引人才和资本的流入,为城市的发展注入新的动力。

广东园林绿化综合定额说明及工程量规则第一章土石方工程说明1.1 土方1.1.1 土壤分类:详见《计价规范》表A.1.4-1《土壤及岩石(普氏)分类表》。
1.1.2 平整场地适用于建筑场地厚度在±30cm内的挖、填、运、找平。
1.1.3 本章未包括地下水位以下施工的排水费用,发生时另行计算;人工挖土方时如地表水需要排除时,另行计算。
1.1.4 人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
干湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为干土,以下为湿土。
1.1.5 人工挖桩间土方时,按相应子目的人工乘以系数1.2。
1.1.6 支挡土板定额子目分为密板和疏板,密板是指满支挡土板,板距不大于30cm;疏板是指间隔支挡土板,板距不大于150cm,实际间距不同时,不作调整。
1.1.7 在有挡土板支撑下采用人工挖土方时,人工乘以系数1.2。
1.1.8 机械挖不到的地方,按施工组织设计的规定计算工程量;如施工组织设计无规定时,可按以下规定计算工程量:非地下室挖土方,按机械挖土方94%计,人工挖土方6%计算。
1.1.9 土壤含水率定额是按天然含水率为准,机械挖湿土时按定额相应子目人工、机械乘以系数1.1。
1.1.10 机械挖桩间土方时,按定额相应子目的工、料、机乘以系数1.1。
1.1.11 挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额内不包括垫板铺设所需的工、料、机械消耗。
1.2 石方1.2.1 岩石分类:详见《计价规范》表A.1.4-1《土壤及岩石(普氏)分类表》。
1.2.2 石方爆破子目是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料(石方控制爆破子目除外)另行计算。
1.2.3 定额中的爆破子目是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,其处理费用另行计算。
1.2.4 定额中的爆破子目(石方控制爆破子目除外)未计爆破所需覆盖的安全设施、架设安全屏障等,发生时另行计算。

总说明一《广东省园林绿化工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500—2008)、《建设工程劳动定额》(LD/T75.1-2008)和《广东省园林建筑绿化工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。
二本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价及衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。
三本综合定额适用于全省行政区域内的新建、扩建和改建的园林绿化工程。
四本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。
五本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。
六本综合定额是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的:1.材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书或试验记录。
2.各专业工程之间的交叉作业正常。
3.水、电供应均满足施工正常使用。
4.正常的气候、地理条件和施工环境。
七关于人工:1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。
2.本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资。
(2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。
(3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
广东省园林建筑绿化工程综合定额(2006)说明及工程量计算规则目录目录 (1)总说明 (2)第一章土石方工程 (5)第二章基础工程 (10)第三章砌筑工程 (12)第四章混凝土及钢筋混凝土工程 (14)第五章门窗及木作工程 (18)第六章金属结构工程 (21)第七章屋面工程 (23)第八章装饰工程 (24)第九章石作工程 (32)第十章景观工程 (34)第十一章绿化工程 (36)第十二章超高降效 (38)第十三章模板工程 (39)第十四章脚手架工程 (41)第十五章运输工程 (43)第十六章围堰工程 (44)第十七章安全防护、文明施工措施项目 (45)第十八章措施其他项目 (47)第十九章其他项目费用标准 (48)第二十章规费 (49)第二十一章税金 (50)第二十二章利润标准 (51)总说明一、2006年《广东省园林建筑绿化工程综合定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(GJD-11-95)及《广东省园林建筑绿化工程综合定额(2003)》基础上,结合我省设计、施工、招投标的实际情况,根据国家和省现行的相关标准、规范编制的。
二、本定额可作为编审标底、设计概算、施工图预算、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价、衡量投标报价合理性的基础。
三、本定额适用于全省行政区域城镇管辖范围内,以及建筑物、建筑群之间核和大型建筑物内外的园林建筑和园林绿化的新建、扩建和改建工程。
1、园林建筑工程的范围具体包括:(1)亭、台、楼、阁、廊、榭、舫、殿、堂、斋、馆、轩、塔、坛及寺、观、庙、庵、祠、厢、苑……;(2)牌、坊、景墙、景壁、景门、景窗、景柱、景石,园路、溪涧、汀步、驳岸、石堤、屏风、栅栏及叠塑石山、塑动植物;(3)桥、池、坎、坝、碑、泉、井,枱、椅、凳、基、架、级、径及崖、窟、陵、龛、梯、垣、沟……。
2、园林绿化工程的范围具体包括:市政道路、庭院道路和庭院的植物的种植、迁移、保养。
