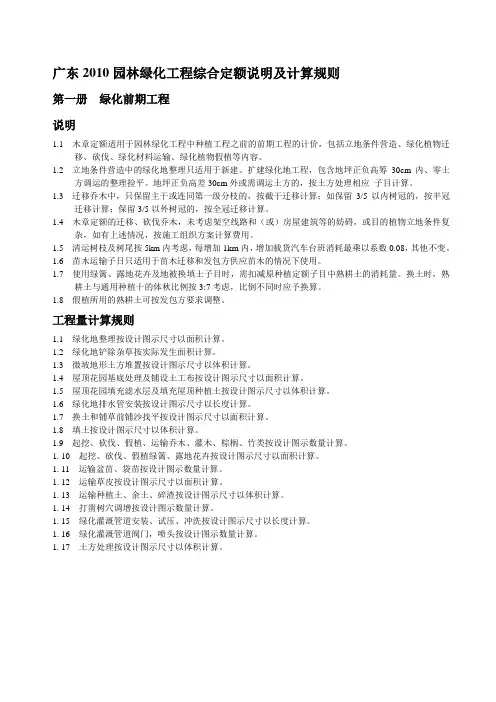

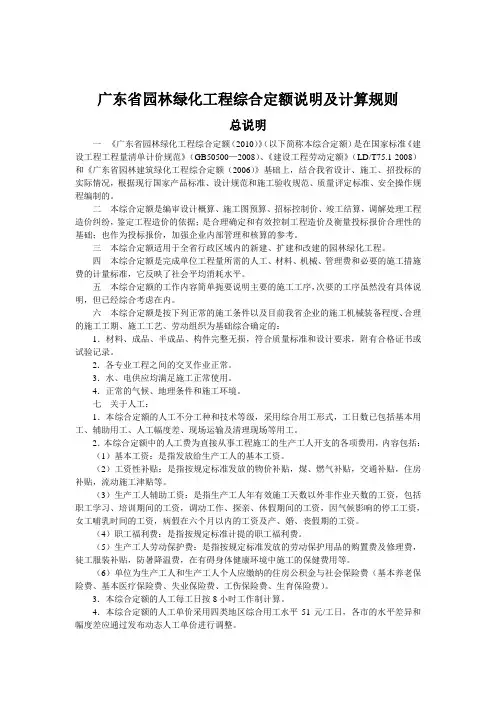

广东2010园林绿化工程综合定额说明及计算规则

第一册绿化前期工程

说明

1.1 木章定额适用于园林绿化工程中种植工程之前的前期工程的计价,包括立地条件营造、绿化植物迁

移、砍伐、绿化材料运输、绿化植物假植等内容。

1.2 立地条件营造中的绿化地整理只适用于新建、扩建绿化地工程,包含地坪正负高筹30cm内、零土

方调运的整理捡平。地坪正负高差30cm外或需调运土方的,按土方处理相应子目计算。

1.3 迁移乔木中,只保留主干或连同第一级分枝的,按截干迁移计算;如保留3/5以内树冠的,按半冠

迁移计算;保留3/5以外树冠的,按全冠迁移计算。

1.4 木章定额的迁移、砍伐乔木,未考虑架空线路和(或)房屋建筑等的妨碍,或目的植物立地条件复

杂,如有上述情况,按施工组织方案计算费用。

1.5 清运树枝及树尾按5km内考虑,每增加1km内,增加载货汽车台班消耗最乘以系数0.08,其他不变。

1.6 苗木运输子日只适用于苗木迁移和发包方供应苗木的情况下使用。

1.7 使用绿篱、露地花卉及地被换填土子目时,需扣减原种植定额子目中熟耕土的消耗量。换土时,熟

耕土与通用种植十的体秋比例按3:7考虑,比倒不同时应予换算。

1.8 假植所用的熟耕土可按发包方要求调整。

工程量计算规则

1.1 绿化地整理按设计图示尺寸以面积计算。

1.2 绿化地铲除杂草按实际发生面积计算。

1.3 微坡地形土方堆置按设计图示尺寸以体积计算。

1.4 屋顶花园基底处理及铺设土工布按设计图示尺寸以面积计算。

1.5 屋顶花园填充滤水层及填充屋顶种植土按设计图示尺寸以体积计算。

1.6 绿化地排水管安装按设计图示尺寸以长度计算。

1.7 换土和铺草前铺沙找平按设计图示尺寸以面积计算。

1.8 填土按设计图示尺寸以体积计算。

1.9 起挖、砍伐、假植、运输乔木、灌木、棕榈、竹类按设计图示数量计算。

1. 10 起挖、砍伐、假植绿篱、露地花卉按设计图示尺寸以面积计算。

1. 11 运输盆苗、袋苗按设计图示数量计算。

1. 12 运输草皮按设计图示尺寸以面积计算。

1. 13 运输种植土、余土、碎渣按设计图示尺寸以体积计算。

1. 14 打凿树穴调增按设计图示数量计算。

1. 15 绿化灌溉管道安装、试压、冲洗按设计图示尺寸以长度计算。

1. 16 绿化灌溉管道阀门,喷头按设计图示数量计算。

1. 17 土方处理按设计图示尺寸以体积计算。

第二册公共绿化种植工程

说明

2.1 本章定额包括公共绿化种植乔木、灌木、棕榈、竹类、绿篱、露地花卉、藤本植物、

草皮、地被、湿地(水域)植物、摆设盆花、树木支撑、树身包麻布等内容。

2.2 公共绿化种植工程是指总说明第三条规定的范围内,除庭园绿化工程以外的其他绿化工程。

2.3 本章绿化种植中的挖穴工作。已综合考虑一~三类的土质,四类土按子目的人工费乘以系数 1.20

计算;如要在各种路面打凿后挖树穴,按路面打凿树穴调增子目增计打凿的费用。

2.4 本章栽植乔灌木、棕榈,以标准穴计算,当设计要求使用扩大穴时,按扩大穴子目计算。

2.5 扩大穴规格统一为:灌木80cm*60cm(直径*深度)圆形穴,乔木120 cm*120 cm* 80cm(长*宽*

深)方形穴。标准穴直径随土球增大而递增,具体尺寸如下:

土球直径(cm)树穴规格直径(cm) 深度(cm)

20 40 30

30 50 40

40 60 50

50 80 60

60 90 70

70 100 80

80 110 90

90 120 100

100 130 110

110 140 120

120 150 130

150 190 160

180 220 190

200 240 210

2.6 本章栽植乔木子目均未包含树木支撑,编制预算时设计未说明使用支撑的形式,预算按茅竹三脚桩

支撑(竹长3m内)计价,结算时按实际使用支撑形式套用树木支撑相应子目计算。

2.7 本章各种绿化的余土外运按相应子目的含量套用 E.1章子目计算。

2.8 种植乔灌木按地苗考虑,如采用盆苗、假植苗、袋苗的,定额苗木消耗量乘以系数0.95计算。

2.9 绿篱、露地花卉及地被种植均未考虑换土,如设计需要换土,按 E.1章相应定子目计算。

2. 10 种植子目中的熟耕土及余土外运消耗量与定额不同时,应予以换算。

工程量计算规则

2.1 栽植乔、灌木、棕榈、竹类、藤本植物按设计图示数量计算。

2.2 栽植片栽绿篱按设计图示尺寸以面积计算。

2.3 栽植行栽绿篱按设计图示尺寸以长度计算。

2.4 栽植露地花卉及地被按设计图示尺寸以面积计算。

2.5 铺种件装草皮按设计图示尺寸以面积计算。

2.6 植草砖植草按设计图示植草砖组合外围面积计算。

2.7 湿地水域种植按设计图示数量计算。

2.8 高架桥花槽种植按花槽内净空尺寸以面积计算。

2.9 摆设盆化按设计图示数量计算。

2. 10 树木支撑区分不同的支撑形式按需要支撑的苗木数量计算。

2. 11 树身包麻布按包裹高度乘以树干周长以面积计算(树干周长以胸径计算)。

第三册庭院绿化种植工程

说明

3.1 本章定额包括庭园绿化种植乔木、灌木、棕榈、草皮、地被、湿地(水域)植物等内容。

3.2 庭园绿化是指庭园以及公共建筑或住宅的入口、平台、屋顶、室内等处所配置的量观绿化。

3.3 本章栽植乔灌木、棕榈,均以标准穴考虑。

3.4 本章栽植乔木子目均未包含树木支撑,计价时根据实际使用支撑形式套用树木支撑相应子目计算。

3.5 本章各种绿化的余土外运按相应子目的含量套用 E.1章子目计算。

3.6 绿篱、露地花卉及地被种植均未考虑换土,如设计需要换土,按 E.1章相应定额子目计算。

3.7 种植子目中的熟耕土及余土外运消耗量与定额不同时,应予以换算。

工程量计算规则

3.1 栽植乔、灌木、棕榈、竹类、滕本植物按设计图示数量计算。

3.2 栽植片栽绿篱按设计图示尺寸以面积计算。

3.3 栽植行栽绿篱按设计图示尺寸以长度计算。

3.4 栽植露地花卉及地被按设计图示尺寸以面积计算。

3.5 铺种件装草皮按设计图示尺寸以面积计算。

3.6 植草砖植草按设计图示植草砖组合外围面积计算。

3.7 湿地水域种植按设计图示数量计算。

第四册绿化植物成活工程

说明

4.1 本章定额包括单株(单丛)植物成活期保养、行植片植及其它植物成活期保养。

4.2 绿化工程的种植期满后,第1~3个月的保养称为成活保养,应按本章定额相应子目计算。

4.3 特别树种、珍贵树种和在非季节性植树时需要采取特殊养护措施的,按施工组织方案计算有关费用。

4.4 本章定额基价按一个月考虑,如实际保养2~3个月,计费时应将定额基价乘以相应的月份数量。工程量计算规则

4.1 单株(单丛)植物成活保养按设计图示数量计算。

4.2 片植植物成活保养按设计图示尺寸以面积计算。

4.3 行植植物成活保养按设计图示尺寸以长度计算。

4.4 湿地水域植物和水下种植的成活保养按设计图示数量计算。

4.5 高架桥花槽绿化成活保养按花槽内净空尺寸以面积计算。
