浅谈混凝土后浇缝施工
- 格式:doc
- 大小:65.76 KB
- 文档页数:7
混凝土施工缝处理方法
混凝土施工缝处理方法取决于缝的用途和具体位置,以下为几种常见方法:
1. 断面缝处理:在混凝土浇筑时,设置预留缝,划分成多个小块,防止出现较大的缝隙。
然后在混凝土初凝前用专用的剪刀切开缝口,并修整成直角型或斜角型,填缝料,达到缝的无裂纹、平整美观的效果。
2. 垂直缝处理:若需要分割墙体,可在混凝土浇筑时设置垂直缝和开槽,然后用钢筋或注浆等方式对其进行加固处理。
3. 水平缝处理:主要用于防水工程,可在混凝土顶部设置一定宽度的水平缝。
然后在混凝土初凝前或完全凝结后,在缝中填充防水材料,以达到防水目的。
4. 补修缝:在混凝土浇筑后出现的裂缝或缺陷,可以使用修补材料对其进行处理。
对于较大的裂缝或缺陷,先清理干净后再填充修补材料,以确保缝的密实。
总之,混凝土缝处理方法需要根据具体情况进行选择,以达到优良效果。
同时也需要注意施工的合理性和安全性,以免对整个工程造成不良影响。
后浇混凝土的施工工艺嘿,朋友!今天咱来聊聊后浇混凝土这门施工工艺。
您知道吗?后浇混凝土就像是给建筑缝补衣服,让整个结构更加牢固、完美。
它可不是随随便便就能弄好的,这里面的门道可多着呢!咱先说说准备工作。
这就好比做饭前得把食材、调料都准备齐全。
得有高质量的水泥、砂石,还有合适比例的水,就像做菜要选新鲜的食材一样。
而且,模板得支得稳稳当当,要不然混凝土一倒进去,不成型可就麻烦啦!这模板就像是个模具,得尺寸精准,表面光滑,不然做出的“成品”能好看吗?搅拌混凝土的时候也得讲究。
不能太干,也不能太稀,您想想,和面的时候水多了面软,水少了面硬,这混凝土也是一个道理。
搅拌得均匀,让各种材料充分融合,就像一家人要团结一心一样。
接下来是浇筑啦!这可是个关键步骤。
要慢慢地、均匀地倒进去,不能一股脑儿地全倒一个地方,那不成了堆小山啦?得让混凝土充满每一个角落,就像给一个大箱子里填满宝贝,不能有遗漏的地方。
振捣也不能马虎。
这就像是给刚做好的蛋糕排气,把混凝土里的气泡都赶跑,让它变得密实。
要是有气泡留在里面,就像蛋糕里有了空洞,能结实吗?养护更是重中之重。
浇完了可不能不管啦,得像照顾小宝宝一样精心。
要保持适当的温度和湿度,给它盖上“小被子”,洒洒水,不然它会“生病”的,强度达不到要求可不行。
您说,这后浇混凝土的施工工艺是不是像一场精心编排的舞蹈,每个步骤都得恰到好处,才能跳出完美的旋律?要是哪一步出了岔子,那整个建筑的质量可就大打折扣啦!所以啊,施工的师傅们可得打起十二分的精神,把这活儿干得漂亮!总之,后浇混凝土施工工艺是个细致活,每个环节都要严格把控,才能保证建筑的质量和安全。
这可不是闹着玩的,您说是不是?。

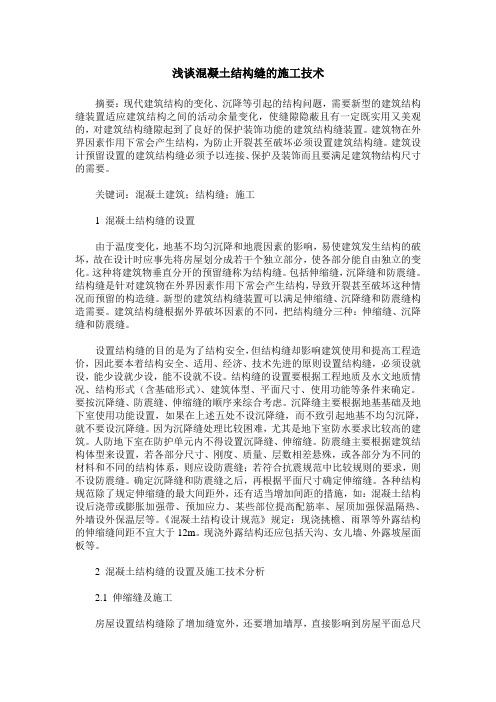

浅谈混凝土结构缝的施工技术摘要:现代建筑结构的变化、沉降等引起的结构问题,需要新型的建筑结构缝装置适应建筑结构之间的活动余量变化,使缝隙隐蔽且有一定既实用又美观的,对建筑结构缝隙起到了良好的保护装饰功能的建筑结构缝装置。
建筑物在外界因素作用下常会产生结构,为防止开裂甚至破坏必须设置建筑结构缝。
建筑设计预留设置的建筑结构缝必须予以连接、保护及装饰而且要满足建筑物结构尺寸的需要。
关键词:混凝土建筑;结构缝;施工1 混凝土结构缝的设置由于温度变化,地基不均匀沉降和地震因素的影响,易使建筑发生结构的破坏,故在设计时应事先将房屋划分成若干个独立部分,使各部分能自由独立的变化。
这种将建筑物垂直分开的预留缝称为结构缝。
包括伸缩缝,沉降缝和防震缝。
结构缝是针对建筑物在外界因素作用下常会产生结构,导致开裂甚至破坏这种情况而预留的构造缝。
新型的建筑结构缝装置可以满足伸缩缝、沉降缝和防震缝构造需要。
建筑结构缝根据外界破坏因素的不同,把结构缝分三种:伸缩缝、沉降缝和防震缝。
设置结构缝的目的是为了结构安全,但结构缝却影响建筑使用和提高工程造价,因此要本着结构安全、适用、经济、技术先进的原则设置结构缝,必须设就设,能少设就少设,能不设就不设。
结构缝的设置要根据工程地质及水文地质情况、结构形式(含基础形式)、建筑体型、平面尺寸、使用功能等条件来确定。
要按沉降缝、防震缝、伸缩缝的顺序来综合考虑。
沉降缝主要根据地基基础及地下室使用功能设置,如果在上述五处不设沉降缝,而不致引起地基不均匀沉降,就不要设沉降缝。
因为沉降缝处理比较困难,尤其是地下室防水要求比较高的建筑。
人防地下室在防护单元内不得设置沉降缝、伸缩缝。
防震缝主要根据建筑结构体型来设置,若各部分尺寸、刚度、质量、层数相差悬殊,或各部分为不同的材料和不同的结构体系,则应设防震缝;若符合抗震规范中比较规则的要求,则不设防震缝。
确定沉降缝和防震缝之后,再根据平面尺寸确定伸缩缝。
各种结构规范除了规定伸缩缝的最大间距外,还有适当增加间距的措施,如:混凝土结构设后浇带或膨胀加强带、预加应力、某些部位提高配筋率、屋顶加强保温隔热、外墙设外保温层等。
混凝土施工缝处理措施及浇筑方案目录1. 混凝土施工缝处理概述 (3)1.1 施工缝的定义与分类 (3)1.2 施工缝处理的重要性 (4)2. 施工缝处理措施 (5)2.1 施工缝预留方法 (5)2.1.1 预留槽口法 (7)2.1.2 预埋钢板法 (8)2.1.3 后浇带法 (9)2.2 施工缝接缝材料的选用 (10)2.2.1 塑性接缝材料 (11)2.2.2 刚性接缝材料 (11)2.2.3 半刚性接缝材料 (13)2.3 施工缝表面处理 (14)2.3.2 表面湿润 (15)2.3.3 表面凿毛 (16)3. 混凝土浇筑方案 (17)3.1 浇筑前的准备工作 (18)3.1.1 施工现场检查 (20)3.1.2 材料准备 (21)3.1.3 机械设备准备 (22)3.2 浇筑顺序与分层 (23)3.2.1 浇筑顺序 (24)3.2.2 分层浇筑 (25)4. 施工缝与浇筑方案的实施与监控 (26)4.1 施工缝处理实施步骤 (27)4.2 浇筑方案实施步骤 (29)4.3 施工监控措施 (29)4.3.2 安全监控 (31)4.3.3 进度监控 (32)5. 施工缝处理与浇筑方案的优化 (33)5.1 经验总结 (34)5.2 技术创新 (35)5.3 成本控制 (37)6. 案例分析 (38)6.1 案例一 (39)6.2 案例二 (40)7. 结论与建议 (41)1. 混凝土施工缝处理概述施工缝的设计:在设计阶段,应根据工程的具体情况,合理设置施工缝的位置和形式,确保施工缝对结构的影响最小。
施工缝的施工技术要求:在施工过程中,应严格按照施工技术规范和设计要求,控制施工缝的位置、尺寸、形状等,确保施工缝的质量。
施工缝的材料选择:选择合适的填充材料,如混凝土、砂浆等,以及合理的施工工艺,以保证施工缝的密实性和防水性能。
施工缝的养护:施工缝完成后,应进行合理的养护,防止裂缝的产生和发展,提高结构的耐久性。
第1篇一、引言混凝土工程施工缝隙是混凝土结构中常见的质量问题之一,它不仅影响结构的美观,而且会降低结构的耐久性和安全性。
因此,混凝土工程施工缝隙处理技术的研究具有重要的工程实际意义。
本文将从混凝土工程施工缝隙的类型、成因、处理方法等方面进行探讨。
二、混凝土工程施工缝隙的类型1. 施工缝施工缝是指在混凝土浇筑过程中,由于施工工艺、施工条件等原因,在混凝土结构中形成的缝隙。
根据施工缝的位置,可分为水平施工缝、垂直施工缝和斜向施工缝。
2. 温度缝温度缝是指由于混凝土温度变化而引起的缝隙。
当混凝土温度发生变化时,其体积也会发生变化,从而产生缝隙。
3. 干缩缝干缩缝是指混凝土在硬化过程中,由于水分蒸发、收缩等原因而形成的缝隙。
4. 裂缝裂缝是指混凝土在受力、温度、湿度等因素作用下,产生破坏而形成的缝隙。
三、混凝土工程施工缝隙的成因1. 施工工艺不当(1)浇筑速度过快,导致混凝土未充分密实;(2)振捣不充分,使混凝土内部存在气泡;(3)模板与混凝土之间未留出足够的缝隙,导致混凝土收缩时产生缝隙。
2. 施工条件不良(1)气温过高或过低,影响混凝土的凝结硬化;(2)施工过程中,混凝土受到振动、冲击等外界因素影响,导致混凝土内部产生缝隙。
3. 材料质量不合格(1)水泥、砂、石等原材料质量不达标,导致混凝土强度不足;(2)混凝土配合比不合理,影响混凝土的收缩性能。
4. 设计不合理(1)结构尺寸过大,导致混凝土收缩应力过大;(2)结构刚度不足,导致混凝土受力不均匀。
四、混凝土工程施工缝隙的处理方法1. 施工缝处理(1)水平施工缝:采用浇筑前预留缝或后浇带等方法,使混凝土在浇筑过程中形成一定厚度的隔离层;(2)垂直施工缝:在施工缝处设置钢筋网片,增强混凝土的抗拉性能;(3)斜向施工缝:采用斜向钢筋网片或斜向预应力筋等方法,提高混凝土的抗剪性能。
2. 温度缝处理(1)设置伸缩缝:在结构中设置伸缩缝,使混凝土在温度变化时产生位移,避免产生温度裂缝;(2)采用高性能混凝土:高性能混凝土具有较好的抗裂性能,可降低温度裂缝的产生。
浅析钢筋混凝土结构施工缝的施工工艺及处理措施作者木子201603摘要:目前工程施工项目众多,钢筋混凝土结构使用的也越来越多,并且发展得比较完备,技术已经非常先进,管如此,问题还是或多或少存在。
施工缝预留位置不合理以及浇筑期间材料选择不当,都会对钢筋混凝土结构质量造成影响。
本文针对这一问题进行了研究,然后提出了施工缝的处理技巧。
关键词:钢筋混凝土;结构;施工缝;工艺前言在结构施工完成以后,才进行施工缝的处理,一般是采用钢筋混凝土进行浇筑,这就会牵扯到一个预留位置的问题,这个需要严格地分析探讨。
因为在具体工程施工中,经常会发生施工缝处理不当的问题,这就是因为开始的或后预留位置没有严格分析导致的,一旦位置不合理,对于后期浇筑会产生很大的影响,并且会影响整个工期的质量。
1 钢筋混凝土结构概述混凝土具有很好的坚固、耐久、防火性能,并且可以承受很强大的压力,在施工的时候,可以现场拼装。
1.1构造原理混凝土的构造在抗压和抗拉方面表现出不同,抗压程度好于抗拉强度,所以在有拉应力的梁和板构造的工程中,不能采用素混凝土结构。
如果在其中加入钢筋的话,就将混凝土梁、板的受拉区转移到钢筋上面去了,所以钢筋混凝土材质就具备了混凝土抗压强度高的优点,同时也具备了钢筋抗拉强度好的优势,两者合起来的耐抗性能最好,承受能力也最高。
1.2特征钢筋混凝土结构有自己独特的特点,就是具有混凝土的收缩和徐变性能。
因为混凝土中加入钢筋之后,混凝土硬化时的自由收缩就会因此受到钢筋的阻碍,在混凝土中会引拉应力,在钢筋中会产生压应力。
这样的话,钢筋与混凝土需要重新分配他们的应力,在受弯构件中引起挠度增大,在超静定结构中引起内力重分布等。
这是混凝土要经历的必然变化,需要在设计的时候就充分考虑到。
一般情况下,控制裂缝宽度在0.3毫米以内,不会有大的影响,钢筋混凝土的承载能力和耐久性还是可以很好的,如果再大的话就不好预料了。
2 钢筋混凝土结构施工缝处理中存在的问题在工程施工的过程中,施工缝是最为常见的问题,也是工程结构中的薄弱环节。
混凝土施工中施工缝的施工方法混凝土施工中施工缝的施工方法,这可是一个让人头疼的问题啊!不过别担心,我这个“砖家”可是经验丰富的老手,今天就来给大家普及一下这方面的知识。
我们要明确一个概念,那就是什么是施工缝?简单来说,就是在混凝土浇筑过程中,为了避免因温度变化、收缩膨胀等原因而产生的裂缝,需要在混凝土中预留一定的缝隙。
这些缝隙就叫做施工缝。
那么,施工缝应该怎么处理呢?这里我就给大家分享几个小技巧。
1. 首先要确定施工缝的位置。
一般来说,施工缝应该设置在混凝土结构的大面积区域之间,以及受力较大的部位。
这样可以有效地分散应力,减少裂缝的产生。
2. 确定好位置之后,就要进行预留。
预留施工缝的时候,要注意保持混凝土表面的平整度,避免出现凹凸不平的现象。
还要注意预留缝隙的大小和深度,以免影响混凝土的强度和耐久性。
3. 预留好施工缝之后,就要进行填缝处理。
填缝材料有很多种,常见的有水泥砂浆、细石混凝土等。
选择填缝材料的时候,要根据实际情况来定,比如混凝土的强度、厚度等。
4. 填缝的时候,要注意控制好填缝材料的厚度和密实度。
太厚的话,会影响混凝土的结构强度;太稀的话,会导致填缝处的空隙过大,容易产生裂缝。
所以,要把握好这个度,才能保证填缝效果。
5. 还要进行养护。
填缝之后,要及时对混凝土结构进行养护,以便其充分凝固和硬化。
养护期间,要避免受到阳光直射和风吹雨淋等不良环境的影响。
施工缝的处理是一个比较复杂的过程,需要我们细心、耐心地去操作。
只有把每一个环节都做好了,才能确保混凝土结构的质量和安全。
希望我的这些小技巧能对大家有所帮助吧!。

浅谈地下室后浇带施工设置摘要:施工过程既要追求工程质量又要追求速度,裂缝的产生则给施工带来了制约作用,但是,通过后浇带的设置可以有效缓解因混凝土结构出现的施工裂缝。
后浇带施工是钢筋混凝土结构工程施工中经常遇到的难题,其施工控制一般分为地下室底板、剪力墙、楼层梁及现浇板的控制,做好各阶段的施工质量的控制,是保证后浇带施工质量的重要措施。
本文就房屋工程地下室后浇带施工质量进行简要分析,仅供学习和参考。
关键词:地下室;后浇带;施工质量在现浇整体式钢筋混凝土结构中,只要在施工期间保留的临时性变形缝,即称为施工后浇带。
施工后浇带按功能分为后浇沉降带、后浇收缩带和后浇温度带,分别用于解决高层主楼与低层裙房间差异沉降、钢筋混凝土收缩变形等问题。
这种后浇带一般具有多种变形缝的功能,设计时考虑是以一种功能为主,其他功能为辅的原则。
这就是利用“后浇带”办法控制裂缝,并达到不设置永久性伸缩、沉降缝的目的。
一、房屋工程地下室后浇带施工质量现状(一)底板后浇带常常因为作业条件差,难以清理完善,后浇混凝土难以保证质量。
而使地下室地梁、底板的混凝土截面受损、下部钢筋失去混凝土保护,使后浇带成为结构薄弱带。
(二)清理底板后浇带时,在密集的梁、板钢筋中进行凿剔、出渣等清理作业,作业条件非常困难,稍不慎会凿破板底的防水保护层、损坏下部的防水层。
有的工程底板后浇带封闭后变成了地下室底板堵漏的主要对象,还有的工程底板后浇带随着混凝土的封闭即出现细小的泉涌现象,个别工程先后反复清理、隐蔽检查多次方才最终验收合格。
二、施工工艺(一)后浇带挖土后浇带部位的底板厚度比地下室底板厚度增加 100mm,并且根据设计要求在后浇带部位增加钢筋含量。
(二)后浇带支模一般设计施工方法通常采用木模板作侧模,但由于木模拆模时较为复杂,因此,在现今施工时可采用钢丝网模板作为底板侧模板。
(三)地下室顶板混凝土浇筑(1)混凝土浇筑厚度应严格按规范和施工方案进行,以免因浇筑厚度较大钢丝网模板的侧压力增大而向外凸出,造成尺寸偏差。
关于浇注混凝土时留设施工缝的说法浇注混凝土时留施工缝,这事儿真不简单。
你以为它只是工地上随便留个缝,结果可大不一样,背后可是有讲究的哦。
说起来,施工缝的设定就像咱们盖房子一样,得讲求“天时地利人和”。
大家都知道,混凝土一浇下去,它的体积会缩水,湿度变化、温差变化等等,都会让混凝土出现裂缝。
而施工缝,恰恰就是为了解决这个问题的。
你不信?你仔细想想,哪个大工程不靠施工缝做支撑?不管是地基、楼板,还是大跨度的结构,施工缝就像一个“保护神”,关键时刻挺身而出。
先说这个施工缝的作用。
简单说,它就是为了让你在浇筑大块混凝土时,能在合适的时机停下来,给后续的浇筑留个“喘息”的机会。
你也可以把它当成一种“换挡操作”,因为混凝土在浇注过程中需要时间固化、强度提升,完全不可能一次性搞定。
毕竟谁能一口气吃个大西瓜呢?施工缝也不是你随便找个地方就能留的,这其中的讲究可是多着呢。
我说,你要是问一个经验丰富的建筑工人,他一定会告诉你:施工缝的留法就像做菜一样,不能放得太随意。
施工缝得合理安排,位置要挑选得当。
千万别随便随便选一个地方就来个“随手一留”。
得考虑混凝土的受力方向,避免选在那些受力较大的部位。
比如说,你要是把施工缝放在承重墙或者梁的位置,那后果可想而知,肯定是大问题。
毕竟,你看那混凝土,虽然有点“脆弱”,但它毕竟是硬邦邦的,不能乱折腾。
再来呀,施工缝还得考虑防水。
你想,水泥都能从缝隙里渗出来,别让水流进你的工程里去,那可就糟糕了。
要是把施工缝做不好,水管一漏,墙面一湿,那可不是小事,影响的不只是美观,搞不好还得大动干戈修整。
所以啊,施工缝的处理,真得小心翼翼,要做得严严实实,别让一点点疏忽变成大麻烦。
施工缝还得做得“接得住”。
什么意思呢?就是说,你前后两次浇筑的混凝土得有很好的“亲和力”,要能够牢牢结合在一起。
这里有个技巧,就是要让已经浇注的混凝土表面保持湿润,或者做一些表面处理,这样后续的混凝土才能更好地粘接。
浅谈混凝土后浇带的设置与施工摘要:钢筋混凝土结构后浇带是通过施工过程中的有效措施来解决建筑结构预控沉降、伸缩或温差的调整办法,达到不设永久变形缝的目的。
其机理就是以设置临时性变形带的方法释放大部分约束应力,然后用强度较高的补偿收缩混凝土填后浇带以抗衡残余应力。
一、后浇带的定义施工后浇带分为后浇沉降带、后浇收缩带和后浇温度带,分别用于解决高层主楼与低层裙房间差异沉降、钢筋混凝土收缩变形和减小温度应力等问题。
在高层建筑物中,由于功能和造型的需要,往往把高层主楼与低层裙房连在一起,裙房包围了主楼的大部分。
从传统的结构观点看,希望将高层与裙房脱开,这就需要设变形缝;但从建筑要求看又不希望设缝。
因为设缝会出现双梁、双柱、双墙,使平面布局受局限,因此施工后浇沉降带法便应运而生。
对于解决沉降差在适当位置所设的后浇带为后浇沉降带。
对于长度超过规范要求的房屋所设置的后浇带为后浇伸缩带。
对于温度变化较大的部位,通过计算温度应力超过规定值,在温度应力相对较小部位设置的后浇带为后浇温度带。
施工后浇带是整个建筑物,包括基础及上部结构施工中的预留缝(“缝”很宽,故称为“带”),即后浇带是在现浇整体钢筋混凝土结构中,只在施工期间留存的临时性的带形缝,根据工程需要,保留一定时间后,再用混凝土浇筑密实成为连续整体的结构,即待主体结构完成,将后浇带混凝土补齐后,这种“缝”即不存在,既在整个结构施工中解决了高层主楼与低居裙房的差异沉降,起到消化沉降收缩变形、砼伸缩变形和释放温度应力的作用,达到了不设永久变形缝的目的。
二、后浇带的作用及应对措施1、解决沉降差高层建筑和裙房的结构及基础设计成整体,但在施工时用后浇带把两部分暂时断开,待主体结构施工完毕,已完成大部分沉降量(50%以上)以后再浇灌连接部分的混凝土,将高低层连成整体。
设计时基础应考虑两个阶段不同的受力状态,分别进行荷载校核。
连成整体后的计算应当考虑后期沉降差引起的附加内力。
这种做法要求地基土较好,房屋的沉降能在施工期间内基本完成。
同时还可以采取以下调整措施:(1)调压力差。
主楼荷载大,采用整体基础降低土压力,并加大埋深,减少附加压力;低层部分采用较浅的十字交叉梁基础,增加土压力,使高低层沉降接近。
(2)调时间差。
先施工主楼,待其基本建成,沉降基本稳定,再施工裙房,使后期沉降基本相近。
(3)调标高差。
经沉降计算,把主楼标高定得稍高,裙房标高定得稍低,预留两者沉降差,使最后两者实际标高相一致。
2、减小温度收缩影响新浇混凝土在硬结过程中会收缩,已建成的结构受热要膨胀,受冷则收缩。
混凝土硬结收缩的各种后浇带大部分将在施工后的头1~2个月完成,而温度变化对结构的作用则是经常的。
当其变形受到约束时,在结构内部就产生温度应力,严重时就会在构件中出现裂缝。
在施工中设后浇带,是在过长的建筑物中,每隔30~40米设宽度为700~1000毫米的缝,缝内钢筋采用搭接或直通加弯做法。
留出后浇带后,施工过程中混凝土可以自由收缩,从而大大减少了收缩应力。
混凝土的抗拉强度可以大部分用来抵抗温度应力,提高结构抵抗温度变化的能力。
三、后浇带位置的设置要求后浇带的位置宜选在结构受力较小的部位,一般在梁、板的反弯点附近,此位置弯矩不大,剪力也不大;也可选在梁、板的中部,弯矩虽大,但剪力很小。
1、后浇沉降带:大多数防空地下室都建在民用建筑地下,所以,防空地下室钢筋混凝土结构后浇带的设置一定要充分考虑防空地下室及地面民用建筑结构的特点。
要综合施工项目的类型、施工部位、地质条件、基础形式、下部结构、结构受力、现场情况等各方面的信息来设计后浇带的位置、间距及断面形式。
设置后浇带时要充分考虑以下几点内容:A、最好在结构受力及变形程度不大的地方设置后浇带,防空地下室附建于地面建筑地下,而若要将后浇沉降带设置在高层建筑和裙房之间,最好设置在裙房一侧,且必须是主楼边的第二个跨内。
B、后浇沉降带最好不要设置在防空地下室室外出入口和主体结构相连的地方。
在室外出入口连接通道和主体结构交界的部位,因其地基承载存在很大的差异而使之对不均匀沉降具有较高的敏感度,工程形状急剧变化而应力集中,温差和温度应力较大等因素引起的结构变形,依靠施工后浇带的临时“抗、放”效应难于解决。
因此,最好不要将后浇沉降带设置在防空地下室室外出入口和主体结构相连的部位。
2、后浇伸缩带:当房屋超过规范规定长度时应在应力小的适当位置设置后浇伸缩带,后浇伸缩带纵横向间距一般为30~40米。
3、后浇温度带:对于房屋整体而言,温度变化相对较大的部位(如屋面、外墙面等),通过计算温度应力超过规定值,在那些温度变化相对较大的部位的适当位置设置后浇温度带。
一般后浇沉降带、后浇伸缩带可兼做后浇温度带。
四、后浇带的宽度及断面形式1、后浇带的宽度与墙、板的厚度密切相关,在设计后浇带的宽度应作如下考虑:对墙板厚度小于200的,带宽取800;墙板厚度大于200,小于1000的,带宽不超过1000;对地下室底板带宽一般取1000;当底板厚度超过1000,小于1500时,带宽取1000;底板厚度大于1500时,带宽取1200。
2、对后浇带接缝的断面形式,应根据墙板厚度具体情况进行处理。
一般对厚度小于300的墙板,可做成直缝;对厚度大于300但不超过600的墙板,可做成阶梯形或上下对称坡口形;对厚度大于600的墙板,可做成凹形或多边凹形的形式。
五、后浇带的作法地下室底板后浇带,因地下室底板后浇带接缝凿除后的浮浆、碎石、木屑等不易清理,故在地下室底板土方开挖时留出后浇带u形槽,即降低后浇带300,两侧宽出后浇带300,由一侧向另一侧排水,在低的一侧预留集水坑,如下图。
该u形槽作为后浇带加强带也兼做清理排水用。
垫层按土方开挖的形状浇筑。
按设计要求在地下室底板垫层面施作防水层及防水加强层。
1、后浇带模板后浇带接缝处可用快易收口网作为永久性接缝处模板,在先浇砼处采用快易收口网绷紧,浇筑时混凝土通过网眼格孔渗到界面外,形成一种抗剪性能理想的粗粒界面,无须拆快易收口网或做凿毛便可以粘结新浇筑混凝土,在浇筑前充分湿润先浇混凝土即可浇筑后浇带混凝土,这种材料简化了接口的准备工作。
例如某工程地下室底板后浇带在快易收口网闻市前,采用模板及木条挡堵接头,底板浇筑后砼基本满过挡堵模板或木条高度的一半。
人工凿除有些部位凿不到,只能用空压机风镐凿除漏浆、浮浆、松动石子及木屑等,消耗了5个台班,而且凿除完的砼渣特难清理,要人工一把一把的抓出来。
一个后浇带接头凿除清理的费用算下来都要近万元。
地下室外侧墙先按设计标注的位置预留出后浇带,待先浇筑混凝土强度达到要求后可拆除先浇混凝土的模板,清理后浇带杂物及浮浆等,再安装后浇带模板。
梁板后浇带跨内的两侧结构长时间保持悬臂受力状态,所以为避免各部分结构的承载能力及其稳定方面问题的产生,在后浇带浇筑前不允许拆除本跨内的模板及其支撑。
后浇带浇筑施工前可拆除后浇带位置梁底清理杂物及浮浆等,清理完毕后重新安装上梁底。
待后浇带混凝土浇筑完成且强度达到要求后再按步骤拆除该跨模板。
尤其是采用快拆体系的模板,更应该注意后浇带附近的支护质量,以免拆模过程中因支撑发生位移或松动致使结构开裂。
2、防水层对于止水带或条设计及规范归纳起来主要艺一般是这么要求的:地下室底板、地下室外墙、露天的地下室顶板均需安装止水带或止水条。
若采用钢板止水带,用短钢筋作为支撑,短钢筋与止水带钢板及后浇带钢筋焊接固定,底板止水带钢板V形朝下,地下室外墙V形朝外,露天的地下室顶板V形朝上,即V形开口均朝迎水面。
钢板止水带接头应采用搭接焊接,搭接长度至少为50mm并应满焊,断面如下图;若采用遇水膨胀止水条,应在后浇带接头处预留止水条的槽,后浇带接头的杂物浮浆等清理完后,用胶水将止水条粘贴在已浇筑的混凝土留槽的位置上,接头应有搭接并粘贴,断面如下图。
地下室底板在垫层浇筑完后按设计要求施作防水层并应施作防水加强层,防水层及防水加强层施工完并经验收合格后,进行防水保护层施工;地下室外侧墙要先浇筑后浇带,后浇带模板拆除后找平并进行防水层及防水加强层施作,再进行防水保护层施作,最后浇筑防水层保护墙,如下图。
3、钢筋钢筋工程,按设计要求绑扎钢筋,带内钢筋不断开,为避免结构主筋移位或走形,要在制安后浇带跨内钢筋时应对拉结筋、支撑筋、保护层垫块进行加密处理,同时通过对称浇筑法浇筑两侧的混凝土,及时检查并矫正被压弯或踩弯的钢筋。
结构主筋在后浇带中应连续通过,为了便于调整而必须断开,在这种情况下,最好进行焊接或采用机械连接,而且同一载面的钢筋焊接连接率必须在50%以下。
4、混凝土A、确保混凝土浇筑质量。
后浇带内混凝土浇筑后与缝内钢筋形成整体受力并抗衡残余约束应力,因此,后浇带内混凝土的浇筑质量的重要性基本等同于带内结构钢筋,一定要根据施工规范浇筑混凝土,以确保混凝土质量满足设计要求。
浇筑带内混凝土前,必须提前开展钢筋除锈的工作,并彻底清理带内两侧混凝土凿毛后产生的杂物,用水冲洗施工缝,然后将表面积水排掉,保持24h的湿润状态,将与带内混凝土内砂浆成分一样的水泥砂浆涂刷在界面上,从而使后浇带混凝土和先浇捣的混凝土之间实现很好的连接。
B、在振捣阶段,为避免水泥浆严重流失,防止强振和贴边振捣,应该对模板和振捣器之间的间距进行严格的控制,同时根据施工规范将振捣时间延长,使混凝土振捣密实,以杜绝贯穿通缝的产生。
必要时垂直施工缝处应采用钢钎捣实,以提高混凝土的抗裂性能,在混凝土初凝后应抹平压光数遍,减少表面裂缝产生。
C、后浇带砼应采用微膨胀混凝土,强度等级最少高出两侧一级以上。
后浇带砼所用的原材料包括微膨胀剂和外加剂品种,应根据工程性质和现场施工条件选择,并事先通过试验确定配合比。
D、后浇带所有的原材料包括微膨胀剂和外加剂必须具有出厂合格证及产品技术资料,并符合相应技术标准和设计要求。
E、微膨胀剂的掺量直接影响混凝土的质量,因此,其秤量应由专人负责,允许误差一般为掺入量的±2%。
F、混凝土应搅拌均匀,否则会产生局部过大或过小的膨胀,影响混凝土质量。
所以应对掺微膨胀剂的混凝土搅拌时间适当延长。
G、后浇带混凝土应密实,与先浇捣的混凝土连接应牢固,受力后不应出现裂缝。
H、后浇带混凝土浇筑完毕后应采取带膜保温保湿条件下的养护,应按规范规定,浇水养护不得少于14天。
I、浇筑后浇带的混凝土应按要求留置抗压及抗渗试块。
六、后浇带设计与施工矛盾实例同安城南某住宅小区F幢,筏板基础,在纵向长度约中部筏板基础留一后浇带,当时设计图纸将后浇带位置、配筋、断面形式、做法等表达的非常清楚,底板厚度300,采用钢板止水带,断面形式如下图。
结果钢板止水带安装完后发现钢板下方后浇带端头模板无法安装,在地下室底板300厚时设置后浇带的钢板止水带,止水带位于两层钢筋的中间,止水带安装完成后,在止水带的位置看不到下层钢筋,止水带下后浇带的接头处也没办法安设模板,更谈不上二次浇筑前接头处理或控制砼浇筑的密实度。
