人工成孔灌注桩施工工艺标准
- 格式:doc
- 大小:74.00 KB
- 文档页数:5
人工挖孔灌注桩施工工艺流程一、引言人工挖孔灌注桩是一种常见的土木工程建设技术,在许多大型建筑项目中广泛应用。
本文将详细介绍人工挖孔灌注桩的施工工艺流程,以及每个工艺步骤的关键要点和注意事项。
二、预备工作在进行人工挖孔灌注桩施工之前,需要进行一系列的预备工作,包括: 1. 制定施工方案:根据项目需求和设计要求,制定合理的施工方案,包括桩的数量、尺寸和位置等。
2. 确定施工设备:根据桩的规格和土壤条件,选择合适的挖孔设备,如挖掘机、钻机等。
3. 准备施工材料:根据设计要求,准备灌注桩所需的材料,如混凝土、钢筋等。
三、挖孔施工挖孔是人工挖孔灌注桩施工的第一步,关系到桩的质量和稳定性。
挖孔施工的步骤包括: 1. 确定挖孔位置:根据设计要求,在施工现场标定挖孔位置,使用标准的测量工具进行准确测定。
2. 设置挖孔标志:在挖孔位置上方设置挖孔标志,以便施工人员准确进行挖孔操作。
3. 挖孔操作:使用挖孔设备进行挖孔,根据设计要求控制挖孔的直径和深度。
挖孔过程中需要注意土层的稳定性,适当采取防坍措施。
4. 清洁挖孔孔底:挖孔结束后,用水冲洗挖孔孔底,确保孔底干净无杂物。
四、桩基灌注桩基灌注是人工挖孔灌注桩的关键环节,用于将混凝土灌注到挖孔孔底,形成桩基。
桩基灌注的步骤包括: 1. 安装钢筋笼:在挖孔孔底安装预先制作好的钢筋笼,确保钢筋笼的形状和位置符合设计要求,并与挖孔壁保持适当的间隙。
2. 灌注混凝土:将预先准备好的混凝土倒入挖孔中,边灌注边振捣,确保混凝土填充完整,无空隙和虚假密实。
3. 排除气泡:在灌注混凝土的过程中,及时排除混凝土中的气泡,可采用振捣或气泡剂等方法进行处理。
4. 控制灌注压力:根据设计要求和土壤条件,控制灌注过程中的压力和流量,防止桩体变形或水泥浆涌出。
五、桩身处理桩身处理是人工挖孔灌注桩施工中的最后一道工序,用于处理桩身的松散土壤和不规则部分,以提高桩体的整体性能。
桩身处理的步骤包括: 1. 清理桩身:清理桩身上的松散土壤、石块和其他杂物,确保桩体表面清洁。
0791人工成孔灌注桩施工工艺标准2061996汇报人:***2023-11-02•施工准备•质量记录•允许偏差项目•成品保护•施工过程保护好轴线桩、水准点,不得碾压桩目头、弯折钢筋。
垂直偏差过大需注意录01施工准备水泥使用325-425号水泥,保证质量合格,水泥进场应有出厂合格证及复验证明。
使用中砂或粗砂,保证粒径和洁净度符合要求。
使用卵石或碎石,保证粒径和洁净度符合要求。
通过试验选择适合的外加剂,以增强混凝土的性能。
钢筋应符合设计要求,有出厂证明或合格证,并且进行钢筋试验。
使用组合式钢模作为模板:开挖前应先确定桩位轴线和标高,并画出上部圆周。
材料及主要机具石子钢筋模板外加剂桩位轴线及标高检查合格后,进行开挖开挖应从上到下逐层往下循环作业开挖桩孔其他工具•如铁锹、铁镐、吊桶、吊篮等辅助工具•如铁锹、铁镐、吊桶、吊篮等辅助工具其他工具02质量记录•证明水泥的来源、质量标准、性能指标等信息。
钢筋的出厂证明或合格证,以及钢筋试验单抄件•证明钢筋的来源、质量标准、性能指标等信息。
•记录试桩的试压过程、结果等信息试桩的试压记录灌注桩的施工记录•记录灌注桩的施工过程、参数等信息混凝土试配申请单和试验室签发的配合比通知单•记录混凝土的配合比、性能指标等信息•记录混凝土试块的抗压强度等信息混凝土试块28d标养抗压强度试验报告•记录桩位的地理位置、布局等信息:记录钢筋及桩孔隐蔽工程的验收过程、结果等信息。
如果您需要更具体的帮助,建议您查阅相关企业或行业规定和要求,或者咨询相关专业人员。
桩位平面示意图钢筋及桩孔隐蔽验收记录单记录钢筋及桩孔隐蔽工程的验收过程、结果等信息。
如果您需要更具体的帮助,建议您查阅相关企业或行业规定和要求,或者咨询相关专业人员。
03允许偏差项目钢筋笼主筋间距•指钢筋笼主筋之间的距离。
其允许偏差为±10mm,检验方法为使用尺子进行测量检查。
•指钢筋笼箍筋之间的距离。
其允许偏差为±20mm,检验方法为使用尺子进行测量检查。
人工挖孔灌注桩施工工艺人工挖孔灌注桩施工工艺细则1.0 人工挖孔桩的施工方法人工挖孔灌注桩是指在桩位采用人工挖掘的方法成孔,然后安放钢筋笼、灌注混凝土而成桩基础的施工方法。
为确保施工安全,必须采取防止土体坍滑的支护措施,支护方法包括现浇混凝土护壁和钢套管护壁。
孔口设置锁口圈,锁口圈高于地面,截面尺寸为20(高)×30(宽)cm,起到截排地表水、安全防护及与护壁连成整体,防止护壁下沉的作用。
2.0 人工挖孔桩施工工艺流程见图1.3.0 人工挖孔桩施工的技术措施3.1 孔位测定开孔前,桩位及标高应定位放样准确,并应从桩中心位置向四周引测桩心控制点。
3.2 锁口圈施工锁口圈可采用C20素混凝土,布置于地面以上,其布置见图2.在锁口圈混凝土浇筑之前,在护壁竖向钢筋位置预埋Φ12@200钢筋,捶击打入地下施作护壁时与护壁竖向钢筋连接。
3.3 土石方开挖采用分段开挖,每段高度应视地质情况及土壁保持直立状态的能力确定,一般为0.5~1.0m,挖土次序应先挖中间部分、后挖周边部分;如遇人工难以开挖的地层,可采用浅眼爆破,炮眼深度硬岩不得超过0.4m,软岩不得超过0.8m,装药量不得超过炮眼深度的1/3,起爆应采用电雷管或导爆管雷管。
人工挖孔桩的孔径(不含护壁)不得小于0.8米,同一墩台各桩开挖顺序可视地层性质、桩位布置及间距而定,桩距较大不需爆破工艺时,可对角开挖,反之宜单孔开挖,当桩间净距小于2倍桩径且小于2.5m时,应采用间隔开挖;当桩孔为梅花型布置时,宜先挖中孔再开挖其他各孔。
开挖结束后,对孔壁进行检查,开挖面允许偏差为+50mm。
3.4 混凝土护壁构筑挖孔桩护壁混凝土强度等级不低于桩身混凝土强度,护壁井圈中心线与设计轴线偏差不得大于50mm,厚度不小于10cm,上下节护壁搭接长度不得小于50mm。
护壁混凝土必须密实,根据地层渗水情况可适量添加R1~R15型水泥减水剂。
文章没有明显的格式错误,但是第一段中的“加速凝剂”可能是错别字,应该改为“加速凝固”。
人工挖孔灌注桩的施工工艺1. 前言嘿,大家好!今天咱们来聊聊一个听起来有点复杂,但其实很有趣的话题——人工挖孔灌注桩的施工工艺。
别看这名字一听就让人头大,其实就像做一道菜,掌握了材料和步骤,你就能轻松上手。
想象一下,咱们的地基就像是一块坚实的土地,灌注桩就像一根根扎实的筷子,把这块土地撑起来,确保你的房子稳稳当当,岿然不动。
接下来,咱们一步一步来,看看这个工艺是怎么进行的。
2. 施工准备2.1 材料准备首先,咱们得准备材料。
人工挖孔灌注桩的“主角”可少不了水泥、沙子和石子。
就好比做饭,米、油、盐少了都不行。
你想想,要是水泥不够,那可就麻烦了,像大厨缺了盐,饭都没法吃。
一般来说,水泥要用得好,质量得过关,毕竟这可关乎到你的建筑安全,不能马虎。
2.2 设备准备除了材料,设备也得准备齐全。
常用的工具有挖掘机、混凝土搅拌机,还有一些小工具,比如铲子、桶子。
这些工具就像是我们的“厨房用具”,缺了哪一样,都得麻烦。
因此,在施工之前,提前检查一遍,确保一切都在状态。
可以说,工欲善其事,必先利其器,这句话真是说得太对了。
3. 挖孔阶段3.1 挖掘孔洞然后,就是最激动人心的挖孔环节了!想象一下,挖掘机就像一只强壮的“手臂”,在地面上舞动着,把土层一点点挖开。
这可不是一锹下去就能搞定的活,得慢慢来,像是在给大地做个“深呼吸”。
当然,挖孔的深度和直径得根据设计图纸来,不能随便来一刀。
在挖的过程中,还得注意周围的土质,如果遇到特别坚硬的地方,咱们可得小心翼翼,像是抚摸一件古董,万一把它损坏了,那可是得不偿失。
挖出来的土方可不能随便丢,得找个地方处理妥当,别让施工现场变得乱七八糟。
3.2 检查与加固挖完孔后,别急着灌注混凝土,得先检查一下孔的质量。
这个过程就像验收一道菜,得先看看味道是不是对了,孔壁有没有松动。
如果有问题,赶紧用工具加固,确保一切都稳稳当当。
这时候,施工人员得像个侦探,仔细检查每一个细节,绝不能放过任何蛛丝马迹。
人工挖孔灌注桩施工工艺标准人工挖孔灌注桩是一种常见的地基处理方式,它对于提高地基的承载能力和稳定性具有重要意义。
然而,它的施工质量很大程度上取决于施工工艺的合理性和标准化程度。
因此,在进行人工挖孔灌注桩施工时,必须遵循一定的工艺标准,以确保其施工质量符合要求。
一、施工前的准备工作1、施工前必须进行现场勘察,了解地质条件与环境因素,并根据施工要求进行设计和选型。
2、师傅傅士奇前必须进行试桩,以测试地基的承载力和桩身的质量,并根据试验结果判断施工的可行性和桩号的合适性,并进行相应的调整。
3、根据现场勘察和试验结果,确定施工方案和施工进度,并对施工现场进行防护措施和安全保障。
二、挖孔施工1、对于一般土层,挖孔直径一般应略大于基桩直径20~30cm,孔口直径一般要比基桩直径大30cm左右。
2、挖孔过程中必须保证孔口的垂直度控制在±3cm以内,保证孔底水平度在±5cm以内,并保证孔内无明显裂缝和陷落现象。
3、对于特殊土层(如砂层、泥岩层等),挖孔尺寸和条件应按照设计要求进行调整,并注意选择适当的孔壁支护和排水措施。
三、模板制作1、根据其直径和长度,制作适当的模板,以确保桩体成型后的尺寸和表面光滑度符合要求。
2、模板应选用高强度材料制作,并根据模板密实度和硬度进行表面处理,以确保其使用寿命和稳定性。
四、灌注混凝土1、采用自动或半自动掺合设备进行搅拌,保证混凝土配合比的准确性和混合均匀度。
2、在灌注过程中,应注意采用合理的振捣措施,以确保混凝土内部气泡的消除,尽量避免混凝土的密实度和质量受到不利影响。
3、对于高强度桩身,可以适当地采用预制混凝土或高强度混凝土材料进行灌注,以提高桩体的质量和强度指标。
五、成型与拆模1、灌注完毕后,应及时清理桩身表面,保证其附着性和整体光滑度。
2、在桩身未完全硬化之前必须保持模板的加固,以确保其表面光滑度和整体强度,避免引起破裂和变形。
3、在桩身硬化完毕后,应及时拆除模板,并对桩身表面进行清理和砂光处理,以确保其表面的平整度和图纹一致性。

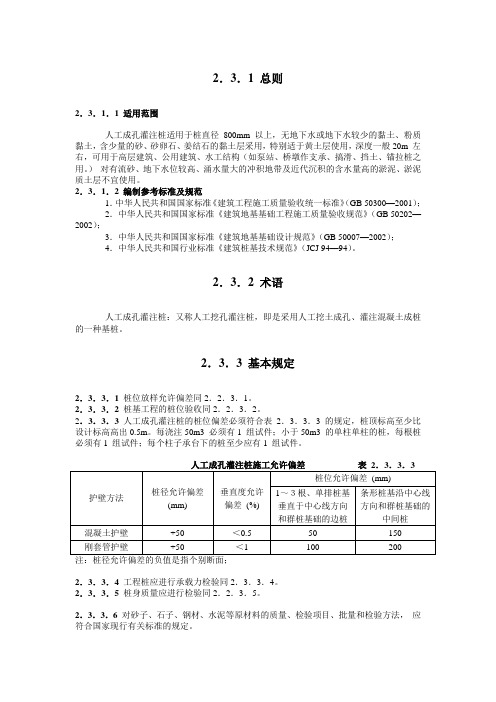

2.3.1 总则2.3.1.1 适用范围人工成孔灌注桩适用于桩直径800mm 以上,无地下水或地下水较少的黏土、粉质黏土,含少量的砂、砂卵石、姜结石的黏土层采用,特别适于黄土层使用,深度一般20m 左右,可用于高层建筑、公用建筑、水工结构(如泵站、桥墩作支承、搞滑、挡土、锚拉桩之用。
)对有流砂、地下水位较高、涌水量大的冲积地带及近代沉积的含水量高的淤泥、淤泥质土层不宜使用。
2.3.1.2 编制参考标准及规范1.中华人民共和国国家标准《建筑工程施工质量验收统一标准》(GB 50300—2001);2.中华人民共和国国家标准《建筑地基基础工程施工质量验收规范》(GB 50202—2002);3.中华人民共和国国家标准《建筑地基基础设计规范》(GB 50007—2002);4.中华人民共和国行业标准《建筑桩基技术规范》(JCJ 94—94)。
2.3.2 术语人工成孔灌注桩:又称人工挖孔灌注桩,即是采用人工挖土成孔、灌注混凝土成桩的一种基桩。
2.3.3 基本规定2.3.3.1 桩位放样允许偏差同2.2.3.1。
2.3.3.2 桩基工程的桩位验收同2.2.3.2。
2.3.3.3 人工成孔灌注桩的桩位偏差必须符合表2.3.3.3 的规定,桩顶标高至少比设计标高高出0.5m。
每浇注50m3 必须有1 组试件;小于50m3 的单柱单柱的桩,每根桩必须有1 组试件;每个柱子承台下的桩至少应有1 组试件。
2.3.3.4 工程桩应进行承载力检验同2.3.3.4。
2.3.3.5桩身质量应进行检验同2.2.3.5。
2.3.3.6对砂子、石子、钢材、水泥等原材料的质量、检验项目、批量和检验方法,应符合国家现行有关标准的规定。
2.3.3.7为核对地质资料、检验设备、工艺以及技术要求是否适宜,桩在施工前,宜进行“试成孔”。
并应复验孔底持力层土(岩)性,嵌岩桩必须有桩端持力层的岩性报告。
2.3.3.8人工挖孔灌注桩在地下水位较高,特别是有承压水的砂土层、滞水层、厚度较大的高压缩性淤泥层和流蛆淤泥质土层中施工时,必须有可靠的技术措施和安全措施。
第5节人工挖孔灌注桩施工工艺1.适用范围人工成孔灌注桩一般用于桩直径800mm以上,无地下水或地下水较少的粘土、粉质粘土,含水量的砂、砂卵石的粘土层采用,深度一般为6—20m 左右,可用于高层建筑、公用建筑、水工结构。
对地下水位较高且流砂量大、涌水量大的冲积地带;近代沉积的含水量高的淤泥、淤泥质土层;持力层埋深较高、较深、超过40m的不宜使用人工挖孔桩。
2.施工准备(1)材料质量①水泥:宜用42。
5级的普通硅酸盐水泥,有出厂合格证并且经试验合格。
②砂:中砂或粗砂,含泥量不大于3%。
石:碎石或卵石粒径10~40mm,含泥量不大于2%.③钢筋:品种和规格均应符合设计规定,有出厂合格证和经试验合格后方能使用。
④外加剂:外加早强剂应通过试验选用,粉煤灰掺合料按试验室试验报告的规定使用。
(2)技术准备①施工前应先平整场地,清除障碍物,架设临时设施,如水、电、管线敷设.②场地做好排水措施,留设临时通道以及时运走孔边堆放过高的堆土。
③施工前制定施工方案,施工组织设计,并经编、审、批程序,各种原材料,应送检合格方能使用,施工中严格按配合比施工。
3. 施工工艺(1)工艺流程放线定桩位成孔→支护壁→复核桩位(中心)轴线→架设垂直运输架→安装吊运设备(如卷场扬机或木辘轱、吊运桶、照明、水泵、通风机等) →开挖吊运第二节桩孔土方→先拆第一节模板支第二节护壁模板→浇筑第二节护壁砼→复核桩位(中心)轴线→逐层往下循环作业→开挖底部土方→检查验收持力层→钢筋笼制作→清理扩大头锅底浮浆层、抽水→吊放钢筋笼→清理孔底→放混凝土溜筒(导管) →浇筑桩身混凝土(随浇随振)。
(2)操作要点①成孔a 桩孔采用人工分节开挖,浇捣完第一节护壁混凝土后再继续下一节的施工.挖土次序为先挖中间部分后挖周边,按设计桩径加护壁厚度控制截面。
护壁模板要备用2—3套留上节、支下节循环使用。
护壁混凝土注意捣实,上节护壁钢筋伸入下节,与下节钢筋绑扎牢固。
护壁混凝土强度达到1MPa后方可拆除护壁模板。
简述人工挖孔灌注桩的施工工艺流程
人工挖孔灌注桩是一种常用的地基处理方法,施工工艺流程如下:
1. 确定桩位:根据设计要求和地质条件确定桩的位置和布置。
2. 挖孔:使用挖孔机械或手工挖掘机进行挖孔,挖孔深度根据
设计要求确定。
3. 清理孔底:将孔底清理干净,去除松散土层和岩石碎屑。
4. 安装钢筋笼:将预制好的钢筋笼按照设计要求放入孔内,确
保钢筋笼的位置正确。
5. 灌注混凝土:将混凝土通过泵送或人工的方式注入孔中,同
时使用振动棒进行振捣,以保证混凝土的密实性。
6. 灌注完成后,进行养护:对灌注桩进行适当的养护,包括覆
盖塑料薄膜,喷水养护等。
7. 检测强度:在混凝土养护期结束后,进行桩身强度测试,以
确保桩的质量满足要求。
8. 完工验收:经过强度检测合格后,进行完工验收,确保桩的
施工质量。
以上就是人工挖孔灌注桩的施工工艺流程,每个步骤都需要严格按照规范进行操作,以确保施工质量和桩的稳定性。
人工成孔灌注桩施工工艺标准(206-1996)范围本工艺标准适用于工业和民用建筑中粘土、粉质粘土及含少量砂、石粘土层,且地下水位低的人工成孔灌注桩工程。
施工准备2.1 材料及主要机具:2.1.1 水泥:宜采用325号~425号普通硅酸盐水泥或矿渣硅酸盐水泥。
2.1.2 砂:中砂或粗砂,含泥量不大于5%。
2.1.3 石子:粒径为0.5~3.2cm的卵石或碎石;桩身混凝土也可用粒径不大于5cm的石子,且含泥量不大于2%。
2.1.4 水:应用自来水或不含有害物质的洁净水。
2.1.5 外加早强剂应通过试验选用,粉煤灰掺合料按试验室的规定确定。
2.1.6 钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告。
2.1.7 一般应备有三木搭、卷扬机组或电动葫芦、手推车或翻斗车、镐、锹、手铲、钎、线坠、定滑轮组、导向滑轮组、混凝土搅拌机、吊桶、溜槽、导管、振捣棒、插钎、粗麻绳、钢丝绳、安全活动盖板、防水照明灯(低压36V、100W),电焊机、通风及供氧设备、扬程水泵、木辘轳、活动爬梯、安全帽、安全带等。
2.1.8 模板:组合式钢模,弧形工具式钢模四块(或八块)拼装。
卡具、挂钩和零配件。
木板、木方,8号或12号槽钢等。
2.2 作业条件:2.2.1 人工开挖桩孔,井壁支护应根据该地区的土质特点、地下水分布情况,编制切实可行的施工方案,进行井壁支护的计算和设计。
2.2.2 开挖前场地应完成三通一平。
地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕。
各项临时设施,如照明、动力、通风、安全设施准备就绪。
2.2.3 熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数。
2.2.4 按基础平面图,设置桩位轴线、定位点;桩孔四周撒灰线。
测定高程水准点。
放线工序完成后,办理预检手续。
2.2.5 按设计要求分段制作好钢筋笼。
2.2.6 全面开挖之前,有选择地先挖两个试验桩孔,分析土质、水文等有关情况,以此修改原编施工方案。
人工挖孔灌注桩施工工艺人工挖孔灌注桩是一种通过人工挖掘成孔,然后浇筑混凝土形成的灌注桩基础形式。
它具有施工设备简单、操作方便、成本较低等优点,在建筑工程中得到了广泛的应用。
下面我们就来详细了解一下人工挖孔灌注桩的施工工艺。
一、施工准备1、场地平整在施工前,需要对施工现场进行平整,清除杂物和障碍物,确保施工场地的平整度和稳定性。
2、测量放线根据设计图纸,使用全站仪或经纬仪等测量仪器,准确放出桩位的中心位置,并设置好护桩,以便在施工过程中进行桩位的复核。
3、井口防护在井口周围设置高于地面 20-30cm 的防护栏,防止杂物和人员掉入井内。
4、设备和材料准备准备好挖孔所需的工具,如铁锹、风镐、吊篮等,以及混凝土浇筑所需的原材料,如水泥、砂、石子等。
二、挖孔1、分段挖掘挖孔一般采用分段挖掘的方式,每段高度通常为08-10m。
挖掘时,先从井口中间部分向下挖掘,然后逐渐向周边扩展。
2、出土挖掘出的土方通过吊篮或吊桶运出井口,然后及时运走,不得在井口附近堆积。
3、护壁施工为了防止孔壁坍塌,在每段挖掘完成后,需要及时进行护壁施工。
护壁一般采用混凝土护壁,厚度通常为 10-15cm,混凝土强度等级不低于 C20。
4、通风和照明在挖孔过程中,要保持孔内通风良好,可采用鼓风机向孔内送风。
同时,孔内照明应采用安全电压,照明灯具应采用防爆灯具。
三、钢筋笼制作与安装1、钢筋笼制作根据设计要求,在加工场地制作钢筋笼。
钢筋笼的主筋应采用焊接或机械连接的方式连接,箍筋应与主筋绑扎牢固。
2、钢筋笼安装在孔内安装钢筋笼时,应保证钢筋笼的位置准确、垂直度符合要求。
钢筋笼安装完成后,应采取可靠的固定措施,防止在浇筑混凝土过程中发生移位。
四、混凝土浇筑1、混凝土制备混凝土应按照设计配合比进行搅拌,确保混凝土的质量符合要求。
2、混凝土浇筑混凝土浇筑一般采用串筒或导管,以防止混凝土离析。
浇筑时,应分层振捣,每层厚度不宜超过 30cm,振捣应密实,以保证混凝土的强度和密实度。
2-6 人工成孔灌注桩施工工艺标准依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑地基基础工程施工质量验收规范》 GB50202-2002《建筑桩基技术规范》JGJ94-941 范围本工艺标准适用于工业及民用建筑中粘土、粉质粘土及含少量砂、石粘土层,且地下水位低的人工成孔灌注桩工程。
2施工准备2.1作业条件2.1.1、人工成孔桩孔,井壁支护要根据该地区的土质特点、地下水分布情况,编制切实可行的施工方案,进行井壁支护的计算和设计。
2.1.2、开挖前场地完成三通一平。
地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕。
各项临时设施,如照明、动力、通风、安全设施准备就绪。
2.1.3、熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数。
2.1.4、按基础平面图,设置桩位轴线、定位点;桩孔四周撒灰线。
测定高程水准点。
放线工序完成后,办理预检手续。
2.1.5、按设计要求分段制作好钢筋笼。
2.1.6、全面开挖之前,有选择地先挖两个试验桩孔,分析土质、水文等有关情况,以此修改原编施工方案。
2.1.7、在地下水位比较高的区域,先降低地下水位至桩底以下0.5m左右。
2.1.8、人工挖孔操作的安全至关重要,开挖前对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试验,确保施工安全。
2.1.9、准备好砼配合比。
2.2材质要求2.2.1、水泥:采用32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥,有出厂材质证明,复试报告。
2.2.2、砂:中砂或粗砂,含泥量不大于5%。
2.2.3、石子:卵石或碎石,粒径5~31.5mm,桩身混凝土也可用粒径不大于50mm的石子,且含泥量不大于2%。
2.2.4、水:自来水或不含有害物质的洁净水。
2.2.5、钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面无老锈和油污。
2.2.6、垫块:用1:3水泥砂浆埋22号火烧丝提前预制或用塑料卡。
2.2.7、火烧丝:规格18—20号铁丝烧成。
2.2.8、外加剂、掺合料:有出厂材质证明,复试报告。
2.3工器具主要工器具:三木搭、卷扬机组或电动葫芦、手推车或翻斗车、镐、锹、手铲、钎、线坠、定滑轮组、导向滑轮组、混凝土搅拌机、吊桶、溜槽、导管、振捣棒、插钎、粗麻绳、钢丝绳、安全活动盖板、防水照明灯(低压36V、lOOw),电焊机、通风及供氧设备、扬程水泵、木辘轳、活动爬梯、安全带等。
模板:组合式钢模、弧形工具式钢模四块(或八块)拼装。
卡具、挂钩和零配件。
木板、木方,8号或12号槽钢等。
3 操作工艺3.1 工艺流程:放线定桩位及高程——开挖第一节桩孔土方——支护壁模板放附加钢筋——浇筑第一节护壁砼——检查桩位(中心)轴线——架设垂直运输架——安装电动葫芦(卷扬机或木辘轳) ——安装吊桶、照明、活动盖板、水泵、通风机等——开挖吊运第二节桩孔土方(修边) ——先拆第一节支第二节护壁模板(放附加钢筋) ——浇筑第二节护壁砼——检查桩位(中心)轴线——逐层往下循环作业——开挖扩底部分——检查验收——吊放钢筋笼——放砼溜筒(导管) ——浇筑桩身砼(随浇随振) ——插桩顶钢筋3.2放线定桩位及高程在场地三通一平的基础上,依据建筑物测量控制网的资料和基础平面布置图,测定桩位轴线方格控制网和高程基准点。
确定好桩位中心,以中点为圆心,以桩身半径加护壁厚度为半径画出上部(即第一步)的圆周。
撒石灰线作为桩孔开挖尺寸线。
桩位线定好之后,必须经有关部门进行复查,办好预检手续后开挖。
3.3开挖第一节桩孔土方开挖桩孔要从上到下逐层进行,先挖中间部分的土方,然后扩及周边,有效地控制开挖桩孔的截面尺寸。
每节的高度要根据土质好坏、操作条件而定,一般O.9m—1.2m为宜。
3.4支护壁模板附加钢筋3.4.1、为防止桩孔壁坍方,确保安全施工,成孔要设置钢筋砼(或砼)井圈。
当桩孔直径不大,深度较浅而土质又好,地下水位较低的情况下,也可以采用喷射砼护壁。
护壁的厚度要根据井圈材料、性能、刚度、稳定性、操作方便、构造简单等要求,并按受力状况,以最下面一节所承受的土侧压力和地下水侧压力,通过计算来确定。
3.4.2、护壁模板采用拆上节、支下节重复周转使用。
模板之间用卡具、扣件连接固定,也可以在每节模板的上下端各设一道圆弧形的用槽钢或角钢做成的内钢圈作为内侧支撑,防止内模因涨力而变形。
不设水平支撑,以方便操作。
3.4.3、第一节护壁高出地坪150---200mm,便于挡土、挡水,桩位轴线和高程均要标定在第一节护壁上口,护壁厚度一般取100~150mm。
3.5浇筑第一节护壁砼桩孔护壁砼每挖完一节以后要立即浇筑砼。
人工浇筑,人工捣实,砼强度一般为C20,坍落度控制在80~lOOmm,确保孔壁的稳定性。
3.6检查桩位(中心)轴线及标高每节桩孔护壁做好以后,必须将桩位十字轴线和标高测设在护壁的上口,然后用十字线对中,吊线坠向井底投设,以半径尺杆检查孔壁的垂直平整度。
随之进行修整,井深必须以基准点为依据,逐根进行引测。
保证桩孔轴线位置、标高、截面尺寸满足设计要求。
3.7架设垂直运输架第一节桩孔成孔以后,即着手在桩孔上口架设垂直运输支架,要求搭设稳定、牢固。
3.8安装电动葫芦或卷扬机在垂直运输架上安装滑轮组和电动葫芦或穿卷扬机的钢丝绳,选择适当位置安装卷扬机。
3.9安装吊桶、照明、活动盖板、水泵和通风机3.9.1、在安装滑轮组及吊桶时,注意使吊桶与桩孔中心位置重合,作为挖土时直观上控制桩位中心和护壁支模的中心线。
3.9.2、井底照明必须用低压电源(36v、lOOW)、防水带罩的安全灯具。
桩口上设围护栏。
3.9.3、当桩孔深大于20m时,要向井下通风,加强空气对流。
必要时输送氧气,防止有毒气体的危害。
操作时上下人员轮换作业,桩孔上人员密切注视观察桩孔下人员的情况,互相呼应,切实预防安全事故的发生。
3.9.4、当地下水量不大时,随挖随将泥水用吊桶运出。
地下渗水量较大时,吊桶已满足不了排水,先在桩孔底挖集水坑,用高程水泵沉人抽水,边降水边挖土,水泵的规格按抽水量确定。
要日夜三班抽水,使水位保持稳定。
地下水位较高时,要先采用统一降水的措施,再进行开挖。
3.9.5、桩孔口安装水平推移的活动安全盖板,当桩孔内有人挖土时,要掩好安全盖板,防止杂物掉下砸人。
无关人员不得靠近桩孔口边。
吊运土时,再打开安全盖板。
3.10开挖吊运第二节桩孔土方(修边),从第二节开始,利用提升设备运土,桩孔内人员要戴好安全帽,地面人员要拴好安全带。
吊桶离开孔口上方1.5m时,推动活动安全盖板,掩蔽孔口,防止卸土的土块、石块等杂物坠落孔内伤人。
吊桶在小推车内卸土后,再打开活动盖板,下放吊桶装土。
桩孔挖至规定的深度后,用支杆检查桩孔的直径及井壁圆弧度,上下要垂直平顺,修整孔壁。
3.11先拆除第一节支第二节护壁模板(放附加钢筋)护壁模板采用拆上节支下节依次周转使用。
模板上口留出高度为lOOmm的砼浇筑口,接口处要捣固密实,强度达到IMPa时拆模,拆模后用砼或砌砖堵严,水泥砂浆抹平。
3.12浇筑第二节护壁砼砼用串桶送来,人工浇筑,人工插捣密实。
砼可由试验室确定掺人早强剂,以加速砼的硬化。
3.13检查桩位中心轴线及标高以桩孔口的定位线为依据,逐节校测。
3.14逐层往下循环作业,将桩孔挖至设计深度,清除虚土,检查土质情况,桩底要支承在设计所规定的持力层上。
3.15开挖扩底部分桩底可分为扩底和不扩底两种情况。
挖扩底桩要先将扩底部位桩身的圆柱体挖好,再按扩底部位的尺寸、形状自上而下削土扩充成设计图纸的要求;如设计无明确要求,扩底直径一般为1.5~3.Od,扩底部位的变径尺寸为1:4。
3.16检查验收成孔以后必须对桩身直径、扩头尺寸、孔底标高、桩位中线、井壁垂直、虚土厚度进行全面测定,做好施工记录,办理隐蔽验收手续。
3.17吊放钢筋笼钢筋笼放人前要先绑好砂浆垫块,按设计要求一般为7 0mm(钢筋笼四周,在主筋上每隔3~4m 左右设一个Ф20耳环,作为定位垫块);吊放钢筋笼时,要对准孔位,直吊扶稳、缓慢下沉,避免碰撞孔壁。
钢筋笼放到设计位置时,要立即固定。
遇有两段钢筋笼连接时,要采用双面焊接,接头数按50%错开,以确保钢筋位置正确,保护层厚度符合要求。
3.18浇筑桩身砼桩身砼可使用粒径不大于50mm的石子,坍落度80~lOOmm,机械搅拌。
用溜槽加串桶向桩孔内浇筑砼。
砼的落差大于2m,桩孔深度超过12m时,要采用砼导管浇筑。
浇筑砼时要连续进行,分层振捣密实。
第一步浇筑到扩底部位的顶面,然后浇筑上部砼。
分层高度按振捣的工具而定但不大于1.5m。
3.19砼浇筑到桩顶时,要适当超过桩顶设计标高,一般可为50~70mm,以保证在剔除浮浆后,桩顶标高符合设计要求。
桩顶上的钢筋插铁一定要保持设计尺寸,垂直插入,并有足够的保护层。
4 质量标准4.1人工成孔灌注桩(钢筋笼)质量要求主控项目(1)主筋间距:±lOmm。
尺量检查。
(2)长度:±lOOmm。
尺量检查。
一般项目(1)钢筋材质检验:符合设计要求。
检查合格证及检验报告。
(2)箍筋间距:±20mm。
尺量检查。
(3)直径:±lOmm。
尺量检查。
4.2灌注桩质量要求主控项目1)灌注桩的原材料和混凝土强度必须符合设计要求和施工规范的规定。
2)实际浇筑的混凝土量,严禁小于计算体积。
3)浇筑混凝土后的桩顶标高及浮浆的处理,必须符合设计要求的施工规范的规定。
一般项目1)孔底虚土厚度不应超过规定。
扩底形状、尺寸符合设计要求。
桩底应落在持力土层上,持力层土体不应破坏。
2)灌注桩的桩位偏差必须符合下表的规定:5 成品保护5.1、已挖好的桩孔必须用木板或脚手板、钢筋网片盖好,防止土块、杂物、人员坠落。
严禁用草袋、塑料布虚掩。
5.2、已挖好的桩孔及时放好钢筋笼,及时浇筑混凝土,间隔时间不得超过4h,以防坍方。
有地下水的桩孔要随挖、随检、随放钢筋笼、随时将混凝土灌好,避免地下水浸泡。
5.3、桩孔上口外圈要做好挡土台,防止灌水及掉土。
5.4、保护好已成形的钢筋笼,不得扭曲、松动变形。
吊人桩孔时,不要碰坏孔壁。
串桶要垂直放置防止因混凝土斜向冲击孔壁,破坏护壁土层,造成夹土。
5.5、钢筋笼不要被泥浆污染;浇筑混凝土时,在钢筋笼顶部固定牢固,限制钢筋笼上浮。
5.6、桩孔混凝土浇筑完毕,要复核桩位和桩顶标高。
将桩顶的主筋或插铁扶正,用塑料布或草帘围好,防止混凝土发生收缩、干裂。
5.7、施工过程妥善保护好场地的轴线桩、水准点。
不得碾压桩头,弯折钢筋。
6 应注意的质量问题6.1、垂直偏差过大:由于开挖过程未按要求每节核验垂直度,致使挖完以后垂直超偏。
每挖完一节,必须根据桩孔口上的轴线吊直、修边、使孔壁圆弧保持上下顺直。
