窗帘盒制作与安装施工工艺
- 格式:docx
- 大小:37.69 KB
- 文档页数:5

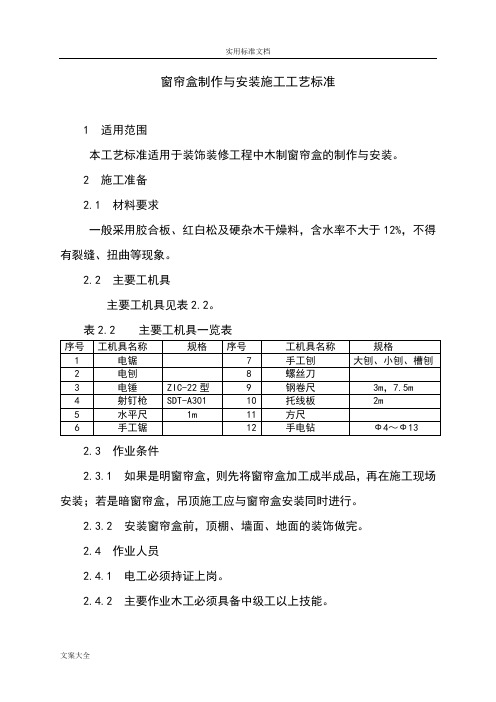

窗帘盒制作与安装施工工艺标准1 适用范围本工艺标准适用于装饰装修工程中木制窗帘盒的制作与安装。
2 施工准备2.1 材料要求一般采用胶合板、红白松及硬杂木干燥料,含水率不大于12%,不得有裂缝、扭曲等现象。
2.2 主要工机具主要工机具见表2.2。
表2.2 主要工机具一览表2.3 作业条件2.3.1 如果是明窗帘盒,则先将窗帘盒加工成半成品,再在施工现场安装;若是暗窗帘盒,吊顶施工应与窗帘盒安装同时进行。
2.3.2 安装窗帘盒前,顶棚、墙面、地面的装饰做完。
2.4 作业人员2.4.1 电工必须持证上岗。
2.4.2 主要作业木工必须具备中级工以上技能。
2.4.3 作业人员经安全、质量、环保、技能培训,满足作业的各项要求。
3 施工工艺3.1 工艺流程3.1.1 明窗帘盒的制作流程3.1.2 暗窗帘盒的安装流程3.2 操作工艺3.2.1 明窗帘盒的制作3.2.1.1 下料下料时注意根据图纸净料尺寸,所下毛料应留足施作和刨光余量。
毛料长比净尺寸长30~50mm,厚度、宽度要分别大于净尺寸3~5mm。
3.2.1.2 刨光刨光时要顺木纹操作,先刨削出相邻两个基准面,并做上符合标记,再按规定尺寸加工完另外两个基础面,要求光洁、无戗槎。
3.2.1.3 制作卯榫最佳结构方式是采用45°全暗燕尾卯榫,也可采用45°斜角钉胶结合,但钉帽一定要砸扁后打入木内。
上盖面可加工后直接涂胶钉入下框体。
3.2.1.4 装配用直角尺测准转角度后把结构敲紧打严,注意格角处不要露缝。
3.2.1.5 修正砂光结构固化后可修正砂光。
用0号砂纸打磨掉毛刺、棱角、立槎,注意不可逆木纹方向砂光。
要顺木纹方向砂光。
3.2.2 暗窗帘盒的安装暗装形式的窗帘盒,主要特点是与吊顶部分结合在一起,常见的有内藏式和外接式。
3.2.2.1 内藏式窗帘盒主要形式是在窗顶部位的吊顶处,做出一条凹槽,在槽内装好窗帘轨。
作为含在吊顶内的窗帘盒,与吊顶施工一起做好。
塑料窗帘盒的施工工艺流程
1. 准备工作
- 确定窗帘盒的安装位置和尺寸要求。
- 根据窗帘盒尺寸,选择合适的塑料材料。
- 准备所需的施工工具和材料,如钢尺、锯、胶水等。
2. 制作窗帘盒框架
- 使用钢尺按照尺寸要求测量塑料材料,并用锯将其切割成合适的尺寸。
- 使用胶水将切割好的塑料材料拼接成窗帘盒的框架。
3. 安装窗帘盒框架
- 将窗帘盒框架放置在预定位置上,并使用螺丝或胶水固定在墙面上。
- 确保窗帘盒框架安装牢固、水平平整。
4. 安装窗帘轨道
- 根据尺寸要求,在窗帘盒框架上标记安装窗帘轨道的位置。
- 使用螺丝将窗帘轨道安装在窗帘盒框架上,并确保其安装牢固。
5. 安装窗帘
- 根据窗帘尺寸要求,在窗帘轨道上滑动安装窗帘。
- 确保窗帘安装平整,并调整窗帘轨道使窗帘打开和关闭顺畅。
6. 测试和调整
- 测试窗帘操作是否正常,包括打开、关闭和滑动。
- 如有需要,对窗帘盒、窗帘轨道进行调整,以确保其正常使用。
7. 清理和整理
- 清理施工过程中的垃圾和残留物。
- 整理施工工具和材料,保持施工区域整洁。
以上是塑料窗帘盒的施工工艺流程。
根据实际情况,工艺流程
中的具体步骤和细节可能有所不同,但整体流程大致相同。
在施工
过程中,务必遵循相关安全操作规范,并根据需要进行适当的调整
和优化。
木窗帘盒、金属窗帘杆安装施工工艺第一节施工准备1. 材料准备:根据设计要求及施工图纸,提前预订木窗帘盒、金属窗帘杆所需材料,确保材料质量符合国家标准。
材料包括木材、金属、油漆、胶粘剂、螺丝、挂件等。
2. 主要设备:电钻、螺丝刀、扳手、卷尺、水平尺、墨斗、裁刀等。
3. 作业条件:木窗帘盒、金属窗帘杆安装施工前,应确保施工现场安全、整洁。
对基层进行处理,弹出中线,为施工提供基准。
第二节工艺流程基层处理→ 制作木窗帘盒→ 安装金属窗帘杆→ 油漆施工→ 干燥→ 养护第三节施工工艺1. 基层处理:(1)对基层进行清理,去除灰尘、油污、松动的旧窗帘盒等。
(2)对基层进行修补,填补裂缝、孔洞等缺陷。
(3)打磨基层,确保基层平整、光滑。
2. 制作木窗帘盒:(1)根据设计要求,制作木窗帘盒,确保窗帘盒尺寸准确、结构牢固。
(2)使用木材制作窗帘盒,确保木材拼接平整、无翘曲。
(3)在窗帘盒接缝处涂抹胶粘剂,确保接缝严密。
3. 安装金属窗帘杆:(1)将制作好的木窗帘盒放置在预定位置。
(2)使用螺丝、挂件等固定金属窗帘杆,确保窗帘杆与木窗帘盒结合紧密。
4. 油漆施工:(1)在木窗帘盒表面均匀涂抹油漆,确保涂抹均匀。
(2)根据气温和湿度条件,进行适当的通风和换气。
5. 干燥:(1)等待油漆自然干燥,一般需要24小时以上。
(2)根据实际情况,可以进行加速干燥处理,如使用风扇、加热器等。
6. 养护:(1)施工完成后,对木窗帘盒进行适当的养护,保持窗帘盒的光泽和延长使用寿命。
(2)定期对窗帘盒进行清洁和保养,保持窗帘盒的干净和美观。
第四节质量标准1. 主控项目:木窗帘盒、金属窗帘杆安装施工平整、牢固;窗帘盒与基层结合紧密;油漆涂抹均匀,无气泡、无漏漆。
2. 一般项目:施工过程中,确保施工工具干净、施工环境整洁;窗帘盒尺寸准确、结构牢固。
第五节施工注意事项1. 严格遵守安全操作规程,确保施工人员安全。
2. 施工现场应保持整洁,防止环境污染。
木窗帘盒施工方案
木窗帘盒是一种常见的窗帘处理方式,它能够提供美观的外观和实用的功能。
以下是一种木窗帘盒的施工方案:
1. 实地勘测:施工前,必须进行一次实地勘测,测量窗户的尺寸和位置,确定木窗帘盒的大小和位置。
2. 准备材料和工具:准备好所需要的木材、电动工具(如电动锯、电钻等)、固定材料(如螺丝、胶水等)。
3. 制作窗帘盒:根据窗户的尺寸和木材的厚度,计算出窗帘盒的大小,并在木材上进行标记。
使用电动工具将木材切割成所需的尺寸。
然后,装配木材,使用螺丝将零部件固定在一起,确保窗帘盒的结构牢固。
4. 安装窗帘盒:使用电钻和螺丝将窗帘盒固定在墙壁上。
确保窗帘盒与墙面保持垂直,并且固定牢固。
如果墙壁不适合使用螺丝固定,可以考虑使用胶水或其他固定材料进行固定。
5. 添加装饰:根据个人需要,可以在窗帘盒上添加一些装饰,如木质装饰板、裱花等,以增加窗帘盒的美观度。
6. 刷漆或上油:施工完成后,可以根据实际需求对木窗帘盒进行刷漆或上油处理,以保护木材,并使其更加美观。
7. 安装窗帘轨道:在窗帘盒内安装窗帘轨道,以便后续安装窗帘。
8. 安装窗帘:根据窗户的尺寸,选择适合的窗帘,将窗帘悬挂在窗帘轨道上。
根据需要,可以添加窗帘扣、窗帘纽扣等装饰物。
9. 清理卫生:施工完成后,清理施工现场,确保没有留下垃圾和建筑材料。
以上是一种木窗帘盒的施工方案,具体施工步骤可以根据实际情况进行调整。
施工过程中要注意安全,遵守相关的操作规范和安全要求,确保施工质量和施工人员的安全。
本工程为木窗帘盒安装施工,主要针对家庭住宅装修。
根据设计要求,窗帘盒采用木制材料,规格为高100毫米左右,宽度根据使用窗帘杆的数量确定,长度根据设计要求,最短应超过窗口宽度300毫米,窗口两侧各超出150毫米,最长可与墙体通长。
二、施工准备1. 材料准备:大芯板、饰面板、金属支架、塑料胀销、螺丝钉、胶粘剂、腻子、砂纸等。
2. 工具准备:电钻、螺丝刀、水平尺、钢卷尺、墨斗、线锤等。
3. 人员准备:熟练掌握木工技术的施工人员。
三、施工工艺流程1. 窗帘盒制作(1)根据设计要求,使用大芯板制作窗帘盒,尺寸应符合设计要求。
(2)开燕尾梅粘胶对接,确保连接牢固。
(3)如饰面为清油涂刷,应做与窗框套同材质的饰面板粘贴,粘贴面为窗帘盒的外侧面及底面。
2. 窗帘盒安装(1)根据窗帘盒的规格和长度,确定安装位置。
(2)贯通式窗帘盒可直接固定在两侧墙面及顶面上,非贯通式窗帘应使用金属支架。
(3)在固定点打孔,安放塑料胀销,用螺丝钉固定。
(4)为保证窗帘盒安装平整,两侧距窗洞口长度相等,安装前应先弹线。
3. 饰面施工(1)安装窗帘盒后,进行饰面的终饰施工。
(2)对安装后的窗帘盒进行保护,防止污染和破坏。
四、施工质量控制1. 材料质量:确保使用的木制材料、金属支架等符合设计要求。
2. 制作质量:窗帘盒制作尺寸、形状、连接牢固度应符合设计要求。
3. 安装质量:窗帘盒安装位置、平整度、固定牢固度应符合设计要求。
4. 饰面质量:饰面施工应平整、美观,无污染和破坏。
五、施工安全措施1. 施工人员应穿戴好个人防护用品,如安全帽、工作服、手套等。
2. 施工现场应保持整洁,避免施工过程中发生意外。
3. 施工过程中,注意高空作业安全,确保施工人员安全。
4. 施工完成后,清理施工现场,确保无安全隐患。
六、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
七、施工验收1. 施工过程中,对施工质量进行自检、互检、专检。
窗帘盒制作与安装施工工艺1、施工准备(1)技术准备窗帘盒的位置与尺寸同施工图相符,按施工要求做好技术交底工作。
(2)质量要求板面不许有脱胶鼓泡,厚度自6mm以上的板,其翘曲度不得超过1%。
2、材料和质量要点(1)材料的关键要求1)窗帘盒制作与安装所使用的材料和规格、木材的阻燃性能等级和含水率(含水率不大于12﹪)及人造夹板的甲醛含量应符合设计要求和国家现行标准的有关规定。
2)防腐剂、油漆、钉子等各种小五金必须符合设计要求。
(2)技术关键要求按图纸要求截下的材料要长于要求规格30~50mm,厚度、宽度要分别大于3~5mm。
(3)质量关键要求1)材料一般选用无死结、无裂纹和无大翘曲的干燥木材,含水率不超过12%。
2)制作时楔眼松旷或基体连接不牢固容易导致的窗帘盒松动,如果是楔眼对接不紧,应拆下窗帘盒,修理楔眼后重新安装。
如果是同基体连结不牢固,应将螺丝钉进一步拧紧,或增加固定点。
3)安装时没有弹线就安装容易使窗帘盒不正、两端高低差和侧向位置安装差超过允许偏差。
所以在安装窗帘盒前一定要进行弹线。
4)窗帘盒两端伸出窗口的长度应一致,否则影响装饰效果。
3、操作工艺1)窗帘盒主要形式是在窗顶部位的吊顶处,做出一条凹槽,在槽内装好窗帘轨。
作为含在吊顶内的窗帘盒,与吊顶施工一起做好。
2)窗帘轨安装窗帘轨道有单、双或三轨道之分。
单体窗帘盒一般先安轨道,暗窗帘盒在安轨道时,轨道应保持在一条直线上。
轨道型式有工字形、槽形和圆杆形三种。
工字形窗帘轨是用与其配套的固定爪来安装,安装时先将固定爪套入工字形窗帘轨上,每米窗帘轨道有三个固定爪安装在墙面上或窗帘盒的木结构上。
槽形窗帘轨的安装,可用φ5.5的钻头在槽形轨的底面打出小孔,再用螺丝穿过小孔,将槽形钢固定在窗帘盒内的顶面上。
4、质量要求(1)主控项目1)窗帘盒制作与安装所使用材料的材质和规格、木材的阻燃性能等级和含水率、人造木板的甲醛含量应符合设计要求及国家现行标准的有关规定。
窗帘盒制作与安装施工工艺1、施工准备(1)技术准备窗帘盒的位置与尺寸同施工图相符,按施工要求做好技术交底工作。
(2)质量要求板面不许有脱胶鼓泡,厚度自6mm以上的板,其翘曲度不得超过1%。
2、材料和质量要点(1)材料的关键要求1)窗帘盒制作与安装所使用的材料和规格、木材的阻燃性能等级和含水率(含水率不大于12﹪)及人造夹板的甲醛含量应符合设计要求和国家现行标准的有关规定。
2)防腐剂、油漆、钉子等各种小五金必须符合设计要求。
(2)技术关键要求按图纸要求截下的材料要长于要求规格30~50mm,厚度、宽度要分别大于3~5mm。
(3)质量关键要求1)材料一般选用无死结、无裂纹和无大翘曲的干燥木材,含水率不超过12%。
2)制作时楔眼松旷或基体连接不牢固容易导致的窗帘盒松动,如果是楔眼对接不紧,应拆下窗帘盒,修理楔眼后重新安装。
如果是同基体连结不牢固,应将螺丝钉进一步拧紧,或增加固定点。
3)安装时没有弹线就安装容易使窗帘盒不正、两端高低差和侧向位置安装差超过允许偏差。
所以在安装窗帘盒前一定要进行弹线。
4)窗帘盒两端伸出窗口的长度应一致,否则影响装饰效果。
3、操作工艺(1)工艺流程定位→固定角铁→固定窗帘盒(2)操作工艺1)窗帘盒主要形式是在窗顶部位的吊顶处,做出一条凹槽,在槽内装好窗帘轨。
作为含在吊顶内的窗帘盒,与吊顶施工一起做好。
2)窗帘轨安装窗帘轨道有单、双或三轨道之分。
单体窗帘盒一般先安轨道,暗窗帘盒在安轨道时,轨道应保持在一条直线上。
轨道型式有工字形、槽形和圆杆形三种。
工字形窗帘轨是用与其配套的固定爪来安装,安装时先将固定爪套入工字形窗帘轨上,每米窗帘轨道有三个固定爪安装在墙面上或窗帘盒的木结构上。
槽形窗帘轨的安装,可用φ5.5的钻头在槽形轨的底面打出小孔,再用螺丝穿过小孔,将槽形钢固定在窗帘盒内的顶面上。
4、质量要求(1)主控项目1)窗帘盒制作与安装所使用材料的材质和规格、木材的阻燃性能等级和含水率、人造木板的甲醛含量应符合设计要求及国家现行标准的有关规定。
木窗帘盒的施工工艺流程木窗帘盒是一种常见的装饰性窗帘盒,它可以用来隐藏窗帘轨道和窗帘的底部,提供一个整洁、美观的窗帘装饰效果。
本文将介绍木窗帘盒的施工工艺流程,帮助您了解木窗帘盒的制作过程。
步骤一:确定尺寸与材料选择首先,需要确定木窗帘盒的尺寸。
测量窗户的宽度和高度,并根据窗户的大小确定木窗帘盒的尺寸。
通常,木窗帘盒应比窗户宽度多出10-15厘米,高度则根据需要确定。
确定尺寸后,选择合适的木材作为木窗帘盒的材料。
常用的木材有松木、橡木、樱桃木等。
步骤二:CAD设计与绘制图纸在开始制作木窗帘盒之前,可以使用计算机辅助设计软件(CAD)进行设计,并根据设计得出的尺寸进行绘制图纸。
图纸应包括木窗帘盒的平面图、剖面图以及连接方式等详细信息。
步骤三:木材加工与修边根据图纸,将所选的木材进行加工。
首先,根据尺寸要求将木材锯成所需长度。
然后,使用刨床、刨子等工具修边,使木材表面光滑、整齐。
步骤四:组装木窗帘盒开始组装木窗帘盒。
首先,根据图纸要求,将木材进行剪裁,得到木窗帘盒的各个组成部分,包括顶板、底板、侧板和背板等。
然后,使用胶水和钉子将这些零件连接在一起,组成一个完整的木窗帘盒的框架。
步骤五:安装窗帘盒完成木窗帘盒框架的组装后,需要将其安装到墙壁上。
首先,使用电钻和螺丝钉将木窗帘盒固定在墙壁上。
接下来,根据需要安装窗帘轨道和窗帘。
将窗帘轨道安装到木窗帘盒内部,然后将窗帘挂在轨道上。
最后,对窗帘盒进行润色和喷漆等装饰工序,使其外观更加美观。
步骤六:验收与维护完成木窗帘盒的安装后,进行最终的验收工作。
确保木窗帘盒安装牢固,没有松动或缺陷。
随后,对木窗帘盒进行定期的维护和保养,包括清洁、修复损坏部分等操作。
这样可以延长木窗帘盒的使用寿命。
结论通过以上的工艺流程,您可以了解到木窗帘盒的制作和安装过程。
在实际施工时,需要注意尺寸的准确性和材料的选择,以确保木窗帘盒的质量和美观度。
同时,施工过程中要注意安全措施,避免发生意外事故。
窗帘盒工艺流程,施工要点,主控项目下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!窗帘盒工艺流程与施工要点解析窗帘盒,作为室内装修的重要组成部分,不仅能够隐藏窗帘轨道,提升室内美观度,还能有效遮挡光线,保护窗帘。
窗帘盒、窗台板制作安装工程施工方案一、材料要求:制作材料的品种、材质、颜色应按设计选用,一般采用红、白松及硬杂木干燥料,含水率不大于12%,并做好防腐处理,并不得有裂缝、扭曲等缺陷;安装固定材料一般用木龙骨、角钢或扁钢。
窗台板材料有:木材、水磨石、天然石材、金属等。
二、主要机具:主要机具包括:电焊机、云石锯、手电钻、电锤、砂轮锯、钢板锉大刨子、小刨子、小锯、钢锯、锤子、凿子、冲子、割角尺、橡皮锤、靠尺板、小线、水平尺、螺丝刀、气钉枪等。
三、作业条件:1窗帘盒安装:室内抹灰完毕。
无吊顶采用明窗帘盒的房间,应安装好窗框;有吊顶采用暗窗帘盒的房间,吊顶施工应与窗帘盒同时进行。
2窗台板安装:安装窗台板应在窗框安装完成后进行。
窗台板超过1500㎜时,跨空窗台板应按设计要求设支架。
四、工艺流程:一)窗帘盒:1预制窗帘盒安装:1)定位与划线:安装窗帘盒、窗帘杆,应按设计图要求进行中心定位,弹好找平线,找好构造关系。
2)预埋件检查和处理:找线后检查牢固窗帘盒的预埋牢固件的位置、规格、预埋方式是不是能满足安装牢固的要求,对于标高、平度、中央位置、出墙距离有误差的应采纳措施进行处理。
3)核查加工品:核对已进场的加工品,安装前应核对种类、规格、组装组织是不是吻合设计及安装要求。
4)安装窗帘盒:先按平线确定标高,划好窗帘盒中线,安装时将窗帘盒中线对准窗口中线,窗帘盒的靠墙部位要贴严,固定方法按设计要求。
5)安装窗帘轨:窗帘轨有单轨、双轨或三轨道之分,当窗宽大于1200㎜时,窗帘轨应断开煨弯错开,煨弯应成缓曲线,搭接长度不小于200㎜;明窗帘盒一般在盒上先安装轨道,如为重窗帘时,轨道应加机螺丝固定;暗窗帘盒应后安装轨道,重窗帘轨道小角应加密间距,木螺丝规格不小于30㎜。
轨道应保持在一条直线上。
2现场制作窗帘盒安装:1)定位划线:应按设计图要求进行中心定位,弹好找平线,找好构造关系。
2)制作窗帘盒:按照设计尺寸进行裁板并组装窗帘盒。
窗帘盒制作与安装施工工艺
1、施工准备
(1)技术准备
窗帘盒的位置与尺寸同施工图相符,按施工要求做好技术交底工作。
(2)质量要求
板面不许有脱胶鼓泡,厚度自6mm以上的板,其翘曲度不得超过1%。
2、材料和质量要点
(1)材料的关键要求
1)窗帘盒制作与安装所使用的材料和规格、木材的阻燃性能等级和含水率(含水率不大于12﹪)及人造夹板的甲醛含量应符合设计要求和国家现行标准的有关规定。
2)防腐剂、油漆、钉子等各种小五金必须符合设计要求。
(2)技术关键要求
按图纸要求截下的材料要长于要求规格30~50mm,厚度、宽度要分别大于3~5mm。
(3)质量关键要求
1)材料一般选用无死结、无裂纹和无大翘曲的干燥木材,含水率不超过12%。
2)制作时楔眼松旷或基体连接不牢固容易导致的窗帘盒松动,如果是楔眼对接不紧,应拆下窗帘盒,修理楔眼后重新安装。
如果是同基体连结不牢固,应将螺丝钉进一步拧紧,或增加固定点。
3)装置时没有弹线就装置简单使窗帘盒不正、两端高低差和侧向位置装置差超过允许偏差。
所以在装置窗帘盒前肯定要进行弹线。
4)窗帘盒两端伸出窗口的长度应一致,否则影响装饰效果。
3、操作工艺
(1)工艺流程
定位→固定角铁→固定窗帘盒
(2)操作工艺
1)窗帘盒主要形式是在窗顶部位的吊顶处,做出一条凹槽,在槽内装好窗帘轨。
作为含在吊顶内的窗帘盒,与吊顶施工一起做好。
2)窗帘轨装置
窗帘轨道有单、双或三轨道之分。
单体窗帘盒一般先安轨道,暗窗帘盒在安轨道时,轨道应保持在一条直线上。
轨道型式有工字形、槽形和圆杆形三种。
工字形窗帘轨是用与其配套的固定爪来安装,安装时先将固定爪套入工字形窗帘轨上,每米窗帘轨道有三个固定爪安装在墙面上或窗帘盒的木结构上。
槽形窗帘轨的安装,可用φ5.5的钻头在槽形轨的底面打出小孔,再用螺丝穿过小孔,将槽形钢固定在窗帘盒内的顶面上。
4、质量要求
(1)主控项目
1)窗帘盒制作与装置所使用资料的材质和规格、木材的阻燃性能品级和含水率、人造木板的甲醛含量应符合设计要求及国家现行标准的有关划定。
2)窗帘盒的外型、规格、尺寸、装置位置和固定方法必需符合设计要求。
窗帘盒的装置必需牢固。
3)窗帘盒配件的品种、规格应符合设计要求,装置应牢固
(2)一般项目
1)窗帘盒表面应平整、洁净、线条顺直、接缝严密、纹理一致,不得有裂缝、翘曲及损坏。
2)窗帘盒与墙面、窗框的衔接应严密、密封胶应顺直、光滑。
3)窗帘盒装置的允许偏差和检验方法应符合下表划定。
窗帘盒安装的允许偏差和检验方法XXX
1
2
项目
水平度
上口、下口直线
度
两端距窗洞口
长度差
两端出墙厚度
差
允许偏差(mm)
2
3
检验方法
用1m水平尺和XXX检查
拉5m线,不足5m拉通线,
用钢直尺检查
用钢直尺检查32
43用钢直尺搜检
5、成品保护
(1)安装窗帘盒后,应进行饰面的终饰施工,应对安装后的窗帘盒进行保护,防止污染和损坏。
