2014江苏省建筑与装饰工程计价定额(说明及计算规则)总说明一、为了贯彻执行住房和城乡建设部《建设工程工程量清单计价规范》(GB 50500—2013)以及《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),适应江苏省建设工程市场计价的需要,为工程建设各方提供计价依据,省住房和城乡建设厅组织有关人员对《江苏省建筑与装饰工程计价表》进行了修订,形成了《江苏省建筑与装饰工程计价定额》(2014年)(以下简称本定额)。
本定额共分上下两册。
二、本定额适用于江苏省行政区域范围内一般工业与民用建筑的新建、扩建、改建工程及其单独装饰工程。
国有资金投资的建筑与装饰工程应执行本定额;非国有资金投资的建筑与装饰工程可参照使用本定额;当工程施工合同约定按本定额规定计价时,应遵守本定额的相关规定。
三、本定额的编制依据:1.《江苏省建筑与装饰工程计价表》;2.《全国统一建筑工程基础定额》;3.《全国统一建筑装饰装修工程消耗量定额》(GYD-901—2002);4.《建设工程劳动定额建筑工程》[LD/T 72.1~11—2008];5.《建设工程劳动定额装饰工程》[LD/T 73.1~4—2008];7.《全国统一建筑安装工程工期定额》(2000年);8.《全国统一施工机械台班费用编制规则》;9.南京市2013年下半年建筑工程材料指导价格。
四、本定额的作用:1.编制工程招标控制价(最高投标限价)的依据;2.编制工程标底、结算审核的指导;3.工程投标报价、企业内部核算、制定企业定额的参考;4.编制建筑工程概算定额的依据;5.建设行政主管部门调解工程价款争议、合理确定工程造价的依据。
五、本定额由24章及9个附录组成,包括一般工业与民用建筑的工程实体项目和部分措施项目;不能列出定额项目的措施费用,应按照《江苏省建设工程费用定额》(2014年)的规定进行计算。
六、本定额中的综合单价由人工费、材料费、机械费、管理费、利润等五项费用组成。

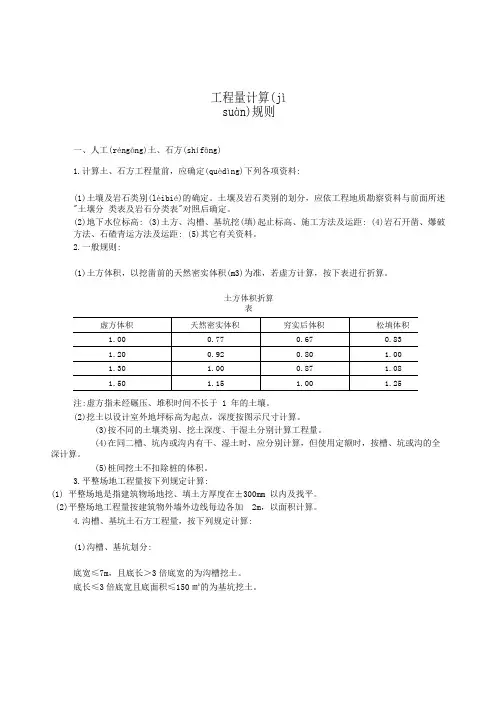

工程量计算(jìsuàn)规则一、人工(réngōng)土、石方(shífāng)1.计算土、石方工程量前,应确定(quèdìng)下列各项资料:(1)土壤及岩石类别(lèibié)的确定。
土壤及岩石类别的划分,应依工程地质勘察资料与前面所述"土壤分类表及岩石分类表"对照后确定。
(2)地下水位标高: (3)土方、沟槽、基坑挖(填)起止标高、施工方法及运距: (4)岩石开凿、爆破方法、石碴青运方法及运距: (5)其它有关资料。
2.一般规则:(1)土方体积,以挖凿前的天然密实体积(m3)为准,若虚方计算,按下表进行折算。
土方体积折算表注:虚方指未经碾压、堆积时间不长于 1 年的土壤。
(2)挖土以设计室外地坪标高为起点,深度按图示尺寸计算。
(3)按不同的土壤类别、挖土深度、干湿土分别计算工程量。
(4)在同二槽、坑内或沟内有干、湿土时,应分别计算,但使用定额时,按槽、坑或沟的全深计算。
(5)桩间挖土不扣除桩的体积。
3.平整场地工程量按下列规定计算:(1) 平整场地是指建筑物场地挖、填土方厚度在±300mm 以内及找平。
(2)平整场地工程量按建筑物外墙外边线每边各加 2m,以面积计算。
4.沟槽、基坑土石方工程量,按下列规定计算:(1)沟槽、基坑划分:底宽≤7m,且底长>3倍底宽的为沟槽挖土。
底长≤3倍底宽且底面积≤150㎡的为基坑挖土。
底长三3 倍底宽且底面积三150m2 的为基坑。
套用定额计价时,应根据底面积的不同(bù tónɡ),分别按底面积 20�150m2 间、20m2 以内(yǐ nèi),套用对应的定额于目。
凡沟槽底宽 7m 以上,基坑底面积 150m2 以上,按挖二般土方或挖二般石方计算(jì suàn)。
(2)沟槽工程量按沟槽长度乘以沟槽截面积计算。
2014江苏省建筑与装饰工程计价定额(说明及计算规则)总说明一、为了贯彻执行住房和城乡建设部《建设工程工程量清单计价规范》(GB 50500—2013)以及《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),适应江苏省建设工程市场计价的需要,为工程建设各方提供计价依据,省住房和城乡建设厅组织有关人员对《江苏省建筑与装饰工程计价表》进行了修订,形成了《江苏省建筑与装饰工程计价定额》(2014年)(以下简称本定额)。
本定额共分上下两册。
二、本定额适用于江苏省行政区域范围内一般工业与民用建筑的新建、扩建、改建工程及其单独装饰工程。
国有资金投资的建筑与装饰工程应执行本定额;非国有资金投资的建筑与装饰工程可参照使用本定额;当工程施工合同约定按本定额规定计价时,应遵守本定额的相关规定。
三、本定额的编制依据:1.《江苏省建筑与装饰工程计价表》;2.《全国统一建筑工程基础定额》;3.《全国统一建筑装饰装修工程消耗量定额》(GYD-901—2002);4.《建设工程劳动定额建筑工程》[LD/T 72.1~11—2008];5.《建设工程劳动定额装饰工程》[LD/T 73.1~4—2008];7.《全国统一建筑安装工程工期定额》(2000年);8.《全国统一施工机械台班费用编制规则》;9.南京市2013年下半年建筑工程材料指导价格。
四、本定额的作用:1.编制工程招标控制价(最高投标限价)的依据;2.编制工程标底、结算审核的指导;3.工程投标报价、企业内部核算、制定企业定额的参考;4.编制建筑工程概算定额的依据;5.建设行政主管部门调解工程价款争议、合理确定工程造价的依据。
五、本定额由24章及9个附录组成,包括一般工业与民用建筑的工程实体项目和部分措施项目;不能列出定额项目的措施费用,应按照《江苏省建设工程费用定额》(2014年)的规定进行计算。
六、本定额中的综合单价由人工费、材料费、机械费、管理费、利润等五项费用组成。
目录总说明 (1)第一章土、石方工程 (7)第二章地基处理及边坡支护工程 (16)第三章桩基工程 (18)第四章砌筑工程 (23)第五章钢筋工程 (31)第六章混凝土工程 (38)第七章金属结构工程 (48)第八章构件运输及安装工程 (51)第九章木结构工程 (56)第十章屋面及防水工程 (58)第十一章保温、隔热、防腐工程 (61)第十二章厂区道路及排水工程 (63)第十三章楼地面工程 (64)第十四章墙柱面工程 (67)第十五章天棚工程 (72)第十六章门窗工程 (75)第十七章油漆、涂料、裱糊工程 (80)第十八章其它零星工程 (86)第十九章建筑物超高增加费用 (89)第二十章脚手架工程 (91)第二十一章模板工程 (99)第二十二章施工排水、降水 (109)第二十三章建筑工程垂直运输 (110)第二十四章场内二次搬运 (112)总说明一、为了贯彻执行住房和城乡建设部《建设工程工程量清单计价规范》(GB50500~2013)以及《房屋建筑与装饰工程工程量计算规范》(GB50854-2013),适应江苏省建设工程市场计价的需要,为工程建设各方提供计价依据,省住房和城乡建设厅组织有关人员对《江苏省建筑与装饰工程计价表》进行了修订,形成了《江苏省建筑与装饰工程计价定额》(2014年)(以下简称本定额)。
本定额共分上下两册。
二、本定额适用于江苏省行政区域范围内一般工业与民用建筑的新建、扩建、改建工程及其单独装饰工程。
国有资金投资的建筑与装饰工程应执行本定额;非国有资金投资的建筑与装饰工程可参照使用本定额;当工程施工合同约定按本定额规定计价时,应遵守本定额的相关规定。
三、本定额的编制依据:1.《江苏省建筑与装饰工程计价表》;2.《全国统一建筑工程基础定额》;3.《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002);4.《建设工程劳动定额建筑工程》[LD/T72.1~11-2008];5.《建设工程劳动定额装饰工程》[LD/T73.1~4-2008];7.《全国统一建筑安装工程工期定额》(2000年);8.《全国统一施工机械台班费用编制规则》;9.南京市2013年下半年建筑工程材料指导价格。
《2013年建设⼯程⼯程量清单计价规范》GB50500-2013《2013年建设⼯程⼯程量清单计价规范》GB50500-2013发布⽇期:2014-10-14 08:53:33 浏览次数:87634《2013⼯程量清单计价规范》GB50500-20131 总则1.0.1 为规范建设⼯程造价计价⾏为,统⼀建设⼯程计价⽂件的编制原则和计价⽅法,根据《中华⼈民共和国建筑法》、《中华⼈民共和国合同法》、《中华⼈民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适⽤于建设⼯程发承包及实施阶段的计价活动。
1.0.3 建设⼯程发承包及实施阶段的丁程造价应由分部分项⼯程费、措施项⽬费、其他项⽬费、规费和税⾦组成。
1.0.4 招标⼯程量清单、招标控制价、投标报价、⼯程计量、合同价款调整、合同价款结算与⽀付以及⼯程造价鉴定等⼯程造价⽂件的编制与核对,应由具有专专业资格的⼯程造价⼈员承担。
1.0.5 承担⼯程造价⽂件的编制与核对的⼯程造价⼈员及其所在单位,应对⼯程造价⽂件的质量负责。
1.0.6 建设⼯程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7 建设⼯程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现⾏有关标准的规定。
2 术语2.0.1 ⼯程量清单载明建设⼯程分部分项⼯程项⽬、措施项⽬、其他项⽬的名称和相应数量以及规费、税⾦项⽬等内容的明细清单。
2.0.2 招标⼯程量清单招标⼈依据国家标准、招标⽂件、设计⽂件以及施⼯现场实际情况编制的,随招标⽂件发布供投标报价的⼯程量清单,包括其说明和表格。
2.0.3 已标价⼯程量清单构成合同⽂件组成部分的投标⽂件中已标明价格,经算术性错误修正(如有)且承包⼈已确认的⼯程量清单,包括其说明和表格。
2.0.4 分部分项⼯程分部⼯程是单项或单位⼯程的组成部分,是按结构部位、路段长度及施⼯特点或施⼯任务将单项或单位⼯程划分为若⼲分部的⼯程;分项⼯程是分部⼯程的组成部分,是按不同施⼯⽅法、材料、⼯序及路段长度等将分部⼯程划分为若⼲个分项或项⽬的⼯程。
2014江苏省建筑与装饰工程计价定额(说明及计算规则)总说明一、为了贯彻执行住房和城乡建设部《建设工程工程量清单计价规范》(GB 50500—2013)以及《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),适应江苏省建设工程市场计价的需要,为工程建设各方提供计价依据,省住房和城乡建设厅组织有关人员对《江苏省建筑与装饰工程计价表》进行了修订,形成了《江苏省建筑与装饰工程计价定额》(2014年)(以下简称本定额)。
本定额共分上下两册。
二、本定额适用于江苏省行政区域范围内一般工业与民用建筑的新建、扩建、改建工程及其单独装饰工程。
国有资金投资的建筑与装饰工程应执行本定额;非国有资金投资的建筑与装饰工程可参照使用本定额;当工程施工合同约定按本定额规定计价时,应遵守本定额的相关规定。
三、本定额的编制依据:1.《江苏省建筑与装饰工程计价表》;2.《全国统一建筑工程基础定额》;3.《全国统一建筑装饰装修工程消耗量定额》(GYD-901—2002);4.《建设工程劳动定额建筑工程》[LD/T 72.1~11—2008];5.《建设工程劳动定额装饰工程》[LD/T 73.1~4—2008];7.《全国统一建筑安装工程工期定额》(2000年);8.《全国统一施工机械台班费用编制规则》;9.南京市2013年下半年建筑工程材料指导价格。
四、本定额的作用:1.编制工程招标控制价(最高投标限价)的依据;2.编制工程标底、结算审核的指导;3.工程投标报价、企业内部核算、制定企业定额的参考;4.编制建筑工程概算定额的依据;5.建设行政主管部门调解工程价款争议、合理确定工程造价的依据。
五、本定额由24章及9个附录组成,包括一般工业与民用建筑的工程实体项目和部分措施项目;不能列出定额项目的措施费用,应按照《江苏省建设工程费用定额》(2014年)的规定进行计算。
六、本定额中的综合单价由人工费、材料费、机械费、管理费、利润等五项费用组成。
附件一:措施项目清单调整和增加一、单价措施项目:1、房屋建筑与装饰工程中增补电梯井脚手架。
2、011702003构造柱模板工程量计算规则调整为:按图示外露部分计算面积(锯齿形按锯齿形最宽面计算模板宽度)。
3、011703001工程量计算规则中的“施工工期日历天”为定额工期。
4、011704001超高施工增加注1调整为:超高施工增加适用于建筑物檐口高度超过20m或层数超过6层时。
工程量按超过20m部分与超过6层部分建筑面积中的较大值计算。
地下室不计算层数。
二、总价措施项目调整和增加如下:附件二:F.2 综合单价分析表工程名称:标段:第页共页2招标文件提供了暂估单价的材料,按暂估的单价填入表内“暂估单价”栏及“暂估合价”栏。
表-09G.3 材料(工程设备)暂估单价及调整表工程名称:标段:第页共页并在备注栏说明暂估价的材料、工程设备拟用在那些清单项目上,投标人应将上述材料、工程设备暂估单价计入工程量清单综合单价报价中,并填写“数量”中的“投标”和“暂估合价”列。
2、此表中所列暂估材料(工程设备)为暂时不能确定价格的材料(工程设备),不包含发包人供应材料(工程设备)。
表-12-2附录H 规费、税金项目计价表工程名称:标段:第页共页编制人(造价人员):复核人(造价工程师):表-13L.1 发包人提供材料和工程设备一览表工程名称:标段: 第页共页注:1.此表由招标人填写除“数量”、“合价”栏之外的内容,“数量”、“合价”由投标人填写。
2.结算时,“单价”栏按招标人实际采购价(包含采保费)列入。
表-20L.2 承包人提供主要材料和工程设备一览表(适用于造价信息差额调整法)工程名称:标段:第页共页2.招标人应优先采用工程造价管理机构发布的单价作为基准单价,未发布的,通过市场调查确定其基准单价。
3.此表中不包含暂估单价的材料(工程设备)。
表-21。
精心整理江苏省住房和城乡建设厅文件苏建价〔2014〕448号省住房城乡建设厅关于《建设工程工程量清单计价规范》(GB50500—2013)及其9本工程建设各方在建设工程计价管理活动中应严格执行2013版计价规范和计算规范。
2、国有资金投资的建设工程项目以及依法必须招标的非国有资金投资建设工程项目,必须采用工程量清单计价,严格执行2013版计价规范和计算规范。
3、工程造价文件的编制与审核(核对)应由具有相应资格的工程造价专业人员承担。
接受委托从事建设工程造价咨询活动的企业应具有相应的工程造价咨询资质。
招标代理机构可以在其资格等级范围内从事其代理招标的建设工程项目的工程量清单与招标控制价的编45根据2013版计价规范的要求制定。
实行工程量清单计价的建设项目应采用单价合同。
招标文件、施工合同必须明确计价中的风险内容及其范围,不得采用无限风险、所有风险或类似语句规定计价中的风险内容及其范围。
在风险因素中,国家法律、法规、规章和政策变化,省级建设行政主管部门发布的建设工程人工工资指导价调整,实行政府定价管理的水、电、燃油、燃气价格调整,应由发包人承担。
在招标文件备案时,招投标监管机构发现风险条款设置不合理的,应责令修改。
6、在办理施工合同备案时,建设行政主管部门发现施工合同中合同1投标人投标时,甲供材料的名称、规格、单价、交货方式、交货地点等必须与招标工程量清单一致。
甲供材料价格应计入相应项目的综合单价中,数量由投标人根据自身的施工技术和管理水平自主确定。
2、发承包双方应在施工合同专用条款中约定甲供材料价款扣除的价格、时间以及领料量超出或少于所报数量时价款的处理办法。
没有约定时,按下述原则执行:(1)结算时甲供材料应按发包人采购材料的加权平均价格(含采购3措施项目清单缺项为由要求新增措施项目。
4、因工程变更造成施工方案变更,引起措施项目发生变化时,措施项目费的调整,合同有约定的,按合同执行。
合同中没有约定的按下列原则调整:单价措施项目变更原则同分部分项工程;总价措施项目中以费率报价的,费率不变;总价项目中以费用报价的,按投标时口径折算成费率调整;原措施费中没有的措施项目,由承包人提出适当的措施费变更要求,经发包人确认后调整。
总的来说除人工挖一般土方部分定额水平平均下降了18.82% 外,第一章土、石方工程中的其他项目2014与2004定额水平一样。
第二章地基处理和边坡支护工程本章为新增章节,分地基处理和边坡支护两个部分,包括强夯加固地基、深层搅拌桩、粉喷桩等9节,共46个子目。
(1)将04计价表第一章中的强夯法加固地基、第二章的深层搅拌桩、粉喷桩、基坑锚喷护壁、第二十一章的钢管支撑、打、拔钢板桩归入本章节。
(2)补充了三轴深层搅拌桩、高压旋喷桩、压密注浆、斜拉锚桩成孔子目。
总的来说该章2014与2004定额水平没有太大变化。
总的来说该章2014与2004定额相比,除以上几个主要、常用的子目定额水平下降特别多外,其他项目2014与2004定额水平没有太大变化基本一样。
第六章混凝土工程本章混凝土构件分为自拌混凝土构件、商品混凝土泵送构件、商品混凝土非泵送构件三部分,各部分又包括了现浇构件、现场预制构件、加工厂预制构件、构筑物等共有441个子目。
与2004计价表相比的子目变化情况:总的来说该章2014与2004定额水平没有太大变化。
第七章金属结构工程此次修编,共设置定额子目63个。
其中:修编原计价表45个子目中的44个;将原省补定额中的机械喷砂和抛丸除锈2个定额子目编为本章节基本子目;新增箱型柱梁、钢管柱、网架制作等18个子目。
说明及工程量计算规则主要变化情况1.原定额以重量为计量单位的,现统一改为按质量为计量单位。
2.根据市场调研,将定额人工含量大体比原定额下调20%,其中原晒衣架制安子目中人工含量太多,此次作大幅下调。
3.除不锈钢网架外。
其余构件制作定额中均含有刷防锈漆一道的工作内容,并对防锈漆、油漆溶剂含量统一作调整。
4.定额材料中不再列有带帽螺栓。
5.钢材制作损耗率仍按5%.其中:焊接空心球网架按9%(含空心球按设计质量计算的损耗率在内),不锈钢网架按6%(其中不锈钢球按设计质量计算不计损耗率)。
6.原定额构件制作按照交流电弧焊的焊接方式编制。

清单工程量与定额计价工程量计算规则对照表在建筑工程造价中,清单工程量和定额计价工程量的计算规则往往存在差异。
了解这些差异对于正确计算工程造价至关重要。
本文将对照列出清单工程量与定额计价工程量的计算规则,以便读者更好地理解和应用。

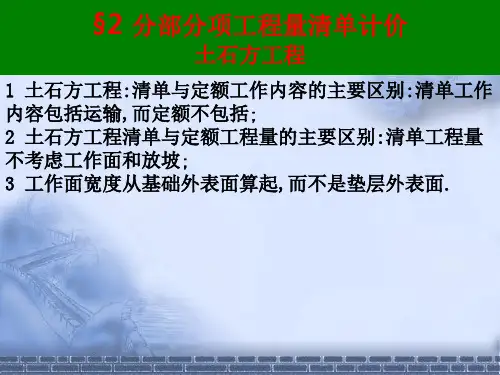

清单工程量:根据图纸尺寸计算挖填土方量,不扣减工作面和放坡系数。
定额计价工程量:根据实际施工情况考虑工作面和放坡系数,计算挖填土方量。
清单工程量:根据图纸尺寸计算基础体积,不扣减地梁、基础墙所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑地梁、基础墙所占体积。
清单工程量:按图纸标注的规格和数量计算钢筋工程量。
定额计价工程量:在清单工程量的基础上,需考虑搭接和弯曲调整系数。
清单工程量:根据图纸尺寸计算混凝土体积,不扣减钢筋所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑钢筋所占体积。
清单工程量:按图纸标注的规格和数量计算模板面积或体积。
定额计价工程量:在清单工程量的基础上,需考虑模板超高、支撑等因素。
清单工程量:根据图纸尺寸计算砌筑体积,不扣减门窗洞口所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑门窗洞口所占体积。
清单工程量:按图纸标注的规格和数量计算装饰面积或体积。
定额计价工程量:在清单工程量的基础上,需考虑装饰线条、收口等因素。
清单工程量:根据图纸标注的规格和数量计算其他工程量。
定额计价工程量:在清单工程量的基础上,需考虑实际施工情况等因素。
清单工程量和定额计价工程量的计算规则存在差异,需要结合具体施工情况和合同约定进行计算。
在实际工作中,建议咨询专业造价人员以确保计算的准确性。
在建设工程项目中,定额与清单计价是两个核心概念,它们在工程管理和造价控制方面发挥着至关重要的作用。
本文将详细阐述这两个概念的定义、差异以及各自的适用范围,为工程建设领域的相关人员提供有益的参考。
建设工程定额是指在正常施工条件下,完成单位合格产品所必需的人工、材料、机械台班消耗量的标准。
2014江苏省市政工程计价表定额工程量计算规则标准资料网WWW:工程类别的划分(依据2014年江苏省建设工程费用定额)1、市政工程与建设工程项目划分,(包括厂区、小区)按《城市道路工程设计规范》设计的工程为市政工程,按《建设工程标准图集》设计为建设工程项目。
2、土方工程量包含弹软基土处理、坑槽内实体结构以上路基部分(不包括道路结构层部分)的多合土、砂、碎石回填工程量。
3、各专业交叉时类别划分说明:(1)、电力、弱电管沟(不包括穿线)如在小区、厂区范围内,按照建设工程三类,在市政道路范围内,按市政排水三类执行。
(2)、专业渋及修缮、加固部分,按修缮工程取费。
(3)、在小区、园区、厂区范围内的道路,如按《城市道路工程设计规范》设计的工程为市政道路工程取费,未明确时按照土建三类取费。
2014江苏市政工程计价表定额工程量计算规则计算规则编制依据:市政工程计价表定额(第一、二、三、六册)说明:关于材料消耗量:混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及胶泥均按半成品消耗量以体积(m3)表示,混凝土养护均按自然养护考虑。
1、对场站工程:泵送砼:定额人工数量-30% 定额搅拌机数量-100% 水平运输数量-50% 垂直运输-100%非泵送砼:定额人工数量-15% 定额搅拌机数量-100%2、对市政工程:泵送砼:定额人工数量-40% 定额搅拌机数量-100%第一册通用项目说明:1、挖湿土人工机械系数*1.18,(除井点降水)2、人工、机械夯实土堤套用人工、机械填土夯实平地。
3、挖土机垫板上作业,人工、机械*系数1.25,搭拆垫板材料按摊销费另行计算。
4、推土机推土或铲运机铲土的平均厚度小于30cm时,推土机台班*系数1.25,铲运机台班*系数1.17。
5、支撑下挖土,人工*系数1.43,机械*系数1.20.先挖后撑不算。
6、挖密实钢渣,按四类土人工*系数2.5,机械*系数1.5.7、采用人工垂直运输土石方,垂直深度每米折合水平运距7m计算。
江苏省2014与2009费用定额对比说明:《江苏省2014计价表》是根据住房和城乡建设部2013年颁布的《建设工程工程量清单计价规范》(GB50500-2013),由江苏省住房和城乡建设厅编制而成,定额自2014年7月1日起在全省范围内实行,原2004计价表及费用定额同时停止执行。
其他专业无较大变动,新增《城市轨道交通工程》类别划分说明,另外对各专业工程交叉的类型划分进行了说明。
1、电力管沟、弱电管沟(不包括穿线)如在小区、厂区范围内,按照建筑工程三类执行:如在市政道路范围内,按市政排水工程三类执行。
2、专业工程中涉及修缮、加固部分,应另列单位工程费计价表:有专业加固资质的,加固部分按加固工程取费,修缮部分按修缮工程取费;无专业加固资质的,修缮、加固部分按修缮工程取费。
3、在厂区、园区及小区内的道路,如按市政规范设计时,按市政道路工程取费;未明确时,按土建工程三类取费。
1.3 工程费用取费标准及有关规定(一)企业管理费、利润取费标准及规定《建筑工程企业管理费和利润取费标准表》、《单独装饰工程企业管理费和利润取费标准表》、《安装工程企业管理费和利润取费标准表》、《市政工程企业管理费和利润取费标准表》、《仿古建筑及园林绿化工程企业管理费和利润取费标准表》、《房屋修缮工程企业管理费和利润取费标准表》内的各费率仍然按《09费用定额》执行。
主要的变化,增加了《城市轨道交通工程企业管理费和利润率取费标准表》如下表。
(二)措施项目取费标准及规定和《09费用定额》相比《14费用定额》有很明显的变化。
1、单价措施项目以清单工程量乘以综合单价计算。
2、总计措施项目以费率乘以计费基础,其计费基础为:分部分项工程费-工程设备费+单价措施项目费。
3、增加了措施项目费中赶工措施、住宅分户验收费的费率。
4、安全文明措施费取费费率在项目划分、取费基数以及费率都做了调整。
措施项目费取费标准表安全文明施工措施项目取费标准表注:对于开展市级建筑安全文明施工标准化示范工地创建活动的地区,市级标化增加费按照省级费率乘以0.7系数1.4 工程造价计算程序(一)工程量清单法计算程序(包工包料)(二)工程量清单法计算程序(包工不包料)。
2014江苏省建筑与装饰工程计价定额(说明及计算规则)总说明一、为了贯彻执行住房和城乡建设部《建设工程工程量清单计价规范》(GB 50500—2013)以及《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),适应江苏省建设工程市场计价的需要,为工程建设各方提供计价依据,省住房和城乡建设厅组织有关人员对《江苏省建筑与装饰工程计价表》进行了修订,形成了《江苏省建筑与装饰工程计价定额》(2014年)(以下简称本定额)。
本定额共分上下两册。
二、本定额适用于江苏省行政区域范围内一般工业与民用建筑的新建、扩建、改建工程及其单独装饰工程。
国有资金投资的建筑与装饰工程应执行本定额;非国有资金投资的建筑与装饰工程可参照使用本定额;当工程施工合同约定按本定额规定计价时,应遵守本定额的相关规定。
三、本定额的编制依据:1.《江苏省建筑与装饰工程计价表》;2.《全国统一建筑工程基础定额》;3.《全国统一建筑装饰装修工程消耗量定额》(GYD-901—2002);4.《建设工程劳动定额建筑工程》[LD/T 72.1~11—2008];5.《建设工程劳动定额装饰工程》[LD/T 73.1~4—2008];7.《全国统一建筑安装工程工期定额》(2000年);8.《全国统一施工机械台班费用编制规则》;9.南京市2013年下半年建筑工程材料指导价格。
四、本定额的作用:1.编制工程招标控制价(最高投标限价)的依据;2.编制工程标底、结算审核的指导;3.工程投标报价、企业内部核算、制定企业定额的参考;4.编制建筑工程概算定额的依据;5.建设行政主管部门调解工程价款争议、合理确定工程造价的依据。
五、本定额由24章及9个附录组成,包括一般工业与民用建筑的工程实体项目和部分措施项目;不能列出定额项目的措施费用,应按照《江苏省建设工程费用定额》(2014年)的规定进行计算。
六、本定额中的综合单价由人工费、材料费、机械费、管理费、利润等五项费用组成。
2014江苏省市政工程计价表定额工程量计算规则标准资料网WWW:PV265。
COM工程类别的划分(依据2014年江苏省建设工程费用定额)1、市政工程与建设工程项目划分,(包括厂区、小区)按《城市道路工程设计规范》设计的工程为市政工程,按《建设工程标准图集》设计为建设工程项目。
2、土方工程量包含弹软基土处理、坑槽内实体结构以上路基部分(不包括道路结构层部分)的多合土、砂、碎石回填工程量。
3、各专业交叉时类别划分说明:(1)、电力、弱电管沟(不包括穿线)如在小区、厂区范围内,按照建设工程三类,在市政道路范围内,按市政排水三类执行。
(2)、专业渋及修缮、加固部分,按修缮工程取费.(3)、在小区、园区、厂区范围内的道路,如按《城市道路工程设计规范》设计的工程为市政道路工程取费,未明确时按照土建三类取费。
2014江苏市政工程计价表定额工程量计算规则计算规则编制依据:市政工程计价表定额(第一、二、三、六册)说明:关于材料消耗量:混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及胶泥均按半成品消耗量以体积(m3)表示,混凝土养护均按自然养护考虑。
1、对场站工程:泵送砼:定额人工数量-30%定额搅拌机数量-100%水平运输数量—50%垂直运输-100% 非泵送砼:定额人工数量-15%定额搅拌机数量-100%2、对市政工程:泵送砼:定额人工数量—40% 定额搅拌机数量-100% 第一册通用项目说明:1、挖湿土人工机械系数*1.18,(除井点降水)2、人工、机械夯实土堤套用人工、机械填土夯实平地。
3、挖土机垫板上作业,人工、机械*系数1.25,搭拆垫板材料按摊销费另行计算。
4、推土机推土或铲运机铲土的平均厚度小于30cm时,推土机台班*系数1.25,铲运机台班*系数1.17。
5、支撑下挖土,人工*系数1。
43,机械*系数1。
20。
先挖后撑不算。
6、挖密实钢渣,按四类土人工*系数2.5,机械*系数1.5。
7、采用人工垂直运输土石方,垂直深度每米折合水平运距7m计算。
江苏省市政工程计价定额2014版总说明1.《江苏省市政工程造价定额》共八册,包括:第一册通用项目第二册道路工程第三册桥涵工程第四册隧道工程第五册给水工程第六册排水工程第七册燃气与集中供热工程第八册路灯工程2.《江苏省市政工程造价定额》(以下简称本定额),是完成规定计量单位分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制市政工程概算、招标工程控制价、工程预算及竣工结算的依据。
本定额计价单位为元,默认尺寸单位为毫米(mm)。
3.本定额适用于城镇管辖范围内的新建、扩建及大中修市政工程,不适用于市政工程的小修保养。
4.本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织编制的,反映了社会平均消耗水平。
5.本定额是依据国家有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程编制的,并适当参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。
6.关于人工工日消耗量:本定额人工不分工种、技术等级,均以综合工日表示,内容包括基本用工、超运距用工、人工幅度差和辅助用工。
7.关于材料消耗量:(1)本定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计入了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
(2)混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积(m3)表示。
定额中混凝土的养护,除另有说明者外,均按自然养护考虑。
混凝土消耗量按现场拌合考虑,采用预拌(商品)混凝土的按下列办法计算:对厂站工程:泵送混凝土的,定额人工数量扣30%,定额混凝土搅拌机械数量全扣,定额水平运输机械数量扣50%,垂直运输机械全扣;非泵送混凝土的,定额人工数量扣15%,混凝土搅拌机械全扣。
对其它市政工程:泵送混凝土的,人工扣40%,混凝土搅拌机械数量全扣,定额水平运输机械数量扣50%,垂直运输机械全扣;非泵送混凝土的,人工扣20%,混凝土搅拌机械全扣。
