江苏省2014定额解读-2016-12-2(建筑工程垂直运输编制说明)
- 格式:ppt
- 大小:1.02 MB
- 文档页数:12
江苏定额解释关于土建工程垂直运输费计算有关问题Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT江苏省定额解释关于土建工程垂直运输费计算有关问题1、多个单项工程组团工程垂直运输费如何套用答:根据每个单项工程,分别套用国家工期定额,分别计算垂直运输费。
2、单项工程实际使用垂直运输机械与定额不一致时,定额含量如何调整答:(1)如实际只使用一台塔吊,不使用卷扬机时,定额塔吊台班数量改以该子目卷扬机台班数量换之,且檐口高度在30m以上的单项工程另增加塔吊台班台班/天,卷扬机台班扣除。
(2)如实际只使用一台卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数。
3、两个或三个土建单位工程合用一台塔吊(卷扬机)时,垂直运输费如何计取答:(1)如实际只使用塔吊,不使用卷扬机时,应按照上述第1条规定处理,另外乘以系数:(单独施工天数+与另外一栋同时施工天数Χ+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(2)如实际只使用卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数Χ(单独施工天数+与另外一栋同时施工天数Χ+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(3)当采用合同工期来确定单独施工天数、与另外一栋同时施工天数及与另外两栋同时施工天数时,可按照各自所占比重确定上述系数。
例:甲(檐口高度在30m以内)、乙(檐口高度在20m以内)两个砖混结构单项工程合用一台塔吊,甲工程定额工期为350天,乙工程定额工期290天,合同工期甲工程为280天、乙工程为230天,甲工程比乙工程早开工20日。
请计算甲、乙两个单项工程的定额塔吊台班数量。
解:1、甲工程应套用22—7子目,塔式起重机台班数量调整为台班/天×(280天-230天+230天×)/280天=台班/天 2、乙工程应套用22—6子目,塔式起重机台班数量调整为台班/天×(230天×)/230天=台班/天4、如实际使用的塔吊型号与定额不一致时,是否可以调整答:不予调整,仍按定额执行。
附件一:《江苏省建设工程费用定额》(2014年)营改增后调整内容一、建设工程费用组成(一)一般计税方法1、根据住房和城乡建设部办公厅《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标〔2016〕4号)规定的计价依据调整要求,营改增后,采用一般计税方法的建设工程费用组成中的分部分项工程费、措施项目费、其他项目费、规费中均不包含增值税可抵扣进项税额.2、企业管理费组成内容中增加第(19)条附加税:国家税法规定的应计入建筑安装工程造价内的城市建设维护税、教育费附加及地方教育附加.3、甲供材料和甲供设备费用应在计取现场保管费后,在税前扣除.4、税金定义及包含内容调整为:税金是指根据建筑服务销售价格,按规定税率计算的增值税销项税额。
(二)简易计税方法1、营改增后,采用简易计税方式的建设工程费用组成中,分部分项工程费、措施项目费、其他项目费的组成,均与《江苏省建设工程费用定额》(2014年)原规定一致,包含增值税可抵扣进项税额。
2、甲供材料和甲供设备费用应在计取现场保管费后,在税前扣除。
3、税金定义及包含内容调整为:税金包含增值税应纳税额、城市建设维护税、教育费附加及地方教育附加。
二、取费标准调整(一)一般计税方法1、企业管理费和利润取费标准建筑工程企业管理费和利润取费标准表单独装饰工程企业管理费和利润取费标准表安装工程企业管理费和利润取费标准表市政工程企业管理费和利润取费标准表仿古建筑及园林绿化工程企业管理费和利润取费标准表房屋修缮工程企业管理费和利润取费标准表城市轨道交通工程企业管理费和利润取费标准表表4-72、措施项目费及安全文明施工措施费取费标准措施项目费取费标准表注:本表中除临时设施、赶工措施、按质论价费率有调整外,其他费率不变.安全文明施工措施费取费标准表3、其他项目取费标准暂列金额、暂估价、总承包服务费中均不包括增值税可抵扣进项税额。
4、规费取费标准社会保险费及公积金取费标准表5、税金计算标准及有关规定税金以除税工程造价为计取基础,费率为11%。
附件一:《江苏省建设工程费用定额》(2014年)营改增后调整内容一、建设工程费用组成(一)一般计税方法1、根据住房和城乡建设部办公厅《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标〔2016〕4号)规定的计价依据调整要求,营改增后,采用一般计税方法的建设工程费用组成中的分部分项工程费、措施项目费、其他项目费、规费中均不包含增值税可抵扣进项税额。
2、企业管理费组成内容中增加第(19)条附加税:国家税法规定的应计入建筑安装工程造价内的城市建设维护税、教育费附加及地方教育附加。
3、甲供材料和甲供设备费用应在计取现场保管费后,在税前扣除。
4、税金定义及包含内容调整为:税金是指根据建筑服务销售价格,按规定税率计算的增值税销项税额。
(二)简易计税方法1、营改增后,采用简易计税方式的建设工程费用组成中,分部分项工程费、措施项目费、其他项目费的组成,均与《江苏省建设工程费用定额》(2014年)原规定一致,包含增值税可抵扣进项税额。
2、甲供材料和甲供设备费用应在计取现场保管费后,在税前扣除。
3、税金定义及包含内容调整为:税金包含增值税应纳税额、城市建设维护税、教育费附加及地方教育附加。
二、取费标准调整(一)一般计税方法1、企业管理费和利润取费标准建筑工程企业管理费和利润取费标准表单独装饰工程企业管理费和利润取费标准表安装工程企业管理费和利润取费标准表市政工程企业管理费和利润取费标准表仿古建筑及园林绿化工程企业管理费和利润取费标准表房屋修缮工程企业管理费和利润取费标准表城市轨道交通工程企业管理费和利润取费标准表表4-72、措施项目费及安全文明施工措施费取费标准措施项目费取费标准表注:本表中除临时设施、赶工措施、按质论价费率有调整外,其他费率不变。
安全文明施工措施费取费标准表3、其他项目取费标准暂列金额、暂估价、总承包服务费中均不包括增值税可抵扣进项税额。
4、规费取费标准社会保险费及公积金取费标准表5、税金计算标准及有关规定税金以除税工程造价为计取基础,费率为11%。

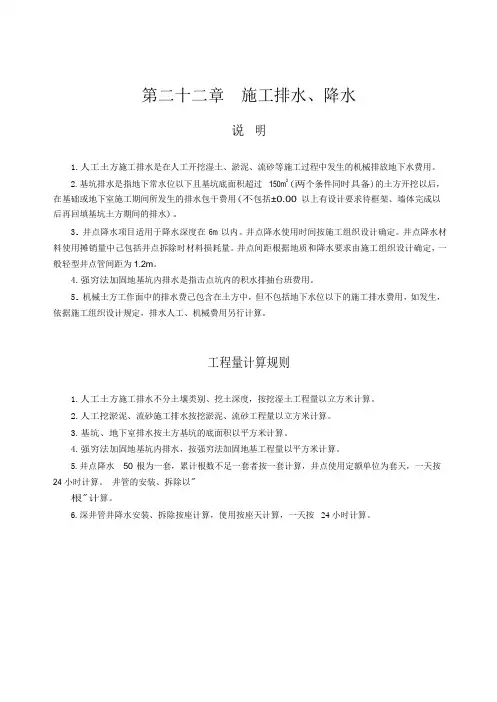

第二十二章施工排水、降水说明1.人工土方施工排水是在人工开挖湿土、淤泥、流砂等施工过程中发生的机械排放地下水费用。
2.基坑排水是指地下常水位以下且基坑底面积超过150m2(两个条件同时具备)的土方开挖以后,在基础或地下室施工期间所发生的排水包干费用(不包括±0.00以上有设计要求待框架、墙体完成以后再回填基坑土方期间的排水)。
3.井点降水项目适用于降水深度在6m 以内。
井点降水使用时间按施工组织设计确定。
井点降水材料使用摊销量中己包括井点拆除时材料损耗量。
井点间距根据地质和降水要求由施工组织设计确定,一般轻型井点管间距为1.2m。
4.强穷法加固地基坑内排水是指击点坑内的积水排抽台班费用。
5.机械土方工作面中的排水费己包含在土方中,但不包括地下水位以下的施工排水费用,如发生,依据施工组织设计规定,排水人工、机械费用另行计算。
工程量计算规则1.人工土方施工排水不分土壤类别、挖土深度,按挖湿土工程量以立方米计算。
2.人工挖淤泥、流砂施工排水按挖淤泥、流砂工程量以立方米计算。
3.基坑、地下室排水按土方基坑的底面积以平方米计算。
4.强穷法加固地基坑内排水,按强穷法加固地基工程量以平方米计算。
5.井点降水50 根为一套,累计根数不足一套者按一套计算,井点使用定额单位为套天,一天按24 小时计算。
井管的安装、拆除以"根"计算。
6.深井管井降水安装、拆除按座计算,使用按座天计算,一天按24 小时计算。
第二十三章建筑工程垂直运输说明一、建筑物垂直运输1."檐高"是指设计室外地坪至檐口的高度,突出主体建筑物顶的女儿墙、电梯间、楼梯间、水箱等不计入檐口高度以内:"层数"指地面以上建筑物的层数,地下室、地面以上部分净高小于2.1m 的半地下室不计入层数。
2.本定额工作内容包括在江苏省调整后的国家工期定额内完成单位工程全部工程项目所需的垂直运输机械台班,不包括机械的场外运输、一次安装、拆卸、路基铺垫和轨道铺拆等费用。
