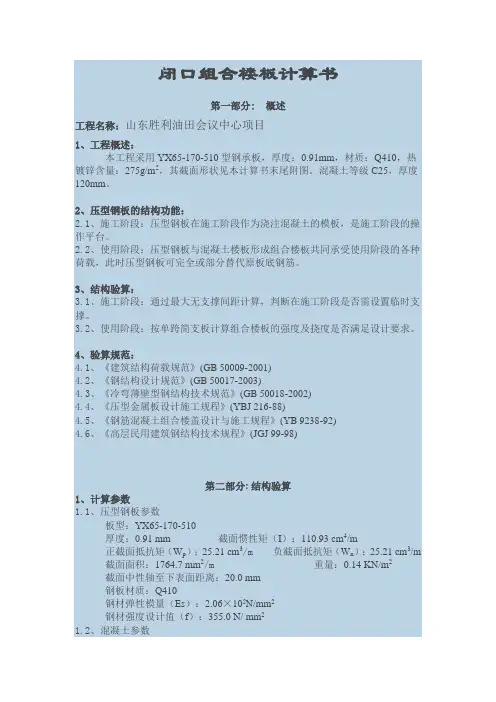

闭口组合楼板计算书第一部分: 概述工程名称:山东胜利油田会议中心项目1、工程概述:本工程采用YX65-170-510型钢承板,厚度:0.91mm,材质:Q410,热镀锌含量:275g/m2,其截面形状见本计算书末尾附图。

混凝土等级C25,厚度120mm。

2、压型钢板的结构功能:2.1、施工阶段:压型钢板在施工阶段作为浇注混凝土的模板,是施工阶段的操作平台。

2.2、使用阶段:压型钢板与混凝土楼板形成组合楼板共同承受使用阶段的各种荷载,此时压型钢板可完全或部分替代原板底钢筋。

3、结构验算:3.1、施工阶段:通过最大无支撑间距计算,判断在施工阶段是否需设置临时支撑。

3.2、使用阶段:按单跨简支板计算组合楼板的强度及挠度是否满足设计要求。

4、验算规范:4.1、《建筑结构荷载规范》(GB 50009-2001)4.2、《钢结构设计规范》(GB 50017-2003)4.3、《冷弯薄壁型钢结构技术规范》(GB 50018-2002)4.4、《压型金属板设计施工规程》(YBJ 216-88)4.5、《钢筋混凝土组合楼盖设计与施工规程》(YB 9238-92)4.6、《高层民用建筑钢结构技术规程》(JGJ 99-98)第二部分: 结构验算1、计算参数1.1、压型钢板参数板型:YX65-170-510厚度:0.91 mm 截面惯性矩(I):110.93 cm4/m正截面抵抗矩(W p):25.21 cm3/m 负截面抵抗矩(W n):25.21 cm3/m 截面面积:1764.7 mm2/m 重量:0.14 KN/m2截面中性轴至下表面距离:20.0 mm钢板材质:Q410钢材弹性模量(Es):2.06×105N/mm2钢材强度设计值(f):355.0 N/ mm21.2、混凝土参数混凝土厚度:120mm混凝土等级:C25混凝土弹性模量(Ec):2.80×104N/mm2混凝土抗压强度设计值(fc):11.9 N/mm2混凝土抗拉强度设计值(ft):1.27 N/mm21.3、楼板计算净跨距(次梁间距):4.00m2、荷载取值2.1、恒荷载:压型钢板自重:0.14 KN/m2混凝土自重: 3.00 KN/m2装饰面层及吊顶重:0.00 KN/m2其它恒荷载:0.00 KN/m22.2、活荷载:楼、屋面活荷载:0.50 KN/m2施工活荷载(均布荷载): 1.50 KN/m2施工活荷载(集中荷载): 2.25 KN其它活荷载:0.00 KN/m23、施工阶段支撑间距验算(其中施工阶段结构重要性系数取k=0.90)施工阶段压型钢板作为浇注混凝土的模板,需按强度和挠度验算最大无支撑间距,以确定施工阶段是否需设置临时支撑。

3.1、单跨板计算方法:取1m宽板带,按单跨简支板计算,其计算简图如下。

,最大弯矩截面为跨中截面荷载设计值:q=(1.2×(0.14+3.00)+1.4×1.50)×1.0=5.87 KN/m由 f.W p=得L S11= (8f.W p/k.q)1/2=(8×355.0×25.21×1000/0.90×5.87)1/2= 3.68m,最大弯矩截面为跨中截面荷载设计值:q=1.2×(0.14+3.00)×1.0=3.77 KN/mP=1.4×2.25=3.15 KN由 f.W p=k(q.L2/8+P.L/4)355.0×25.21×1000= 0.90×(3.77×L2/8+3.15×L/4)得L S12= 3.83mL S1=min(L S11, L S12)=3.68m即施工阶段由强度条件决定的单跨最大无支撑间距为 3.68m。

挠度验算时不考虑施工活荷载。

验算条件:w=5q k L4/384EI<[w]=min(L/180,20)荷载标准值:q k=(0.14+3.00)×1.0=3.14 KN/m由5q k L4/384EI=L/180得L L/180=(384EI/5×180q k)1/3=((384×2.06×105×110.93×104)/(5×180×3.14))1/3= 3.14m由5q k L4/384EI=20得L20=(20×384EI/5q k)1/4=((20×384×2.06×105×110.93×104)/(5×3.14))1/4= 3.25mL D1= min(L L/180, L20)= 3.14m即施工阶段由挠度条件决定的单跨最大无支撑间距为 3.14m。

综合考虑强度和挠度后的单跨最大无支撑间距为:L1= min(L S1, L D1)= 3.14m施工阶段单跨验算结论:根据以上强度和挠度的验算,本工程施工阶段单跨最大无支撑间距为 3.14m,小于次梁间距 4.00m,因此本工程钢承板在施工阶段需设置临时支撑,临时支撑最大间距为 3.14m。

3.2、两跨连续板计算方法:取1m宽板带,按两跨连续板计算,其计算简图如下。

,最大弯矩截面为中间支座处截面,为负弯矩荷载设计值:q=(1.2×(0.14+3.00)+1.4×1.50)×1.0=5.87 KN/m由 f.W n=得L S21= (8f.W n/k.q)1/2=(8×355.0×25.21×1000/0.90×5.87)1/2= 3.68m,最大弯矩截面为第一跨跨中截面荷载设计值:q=1.2×(0.14+3.00)×1.0=3.77 KN/mP=1.4×2.25=3.15 KN由 f.W p=k(355.0×25.21×1000= 0.90×(0.096×3.77L2+0.203×3.15L)得L S22= 4.43mL S2=min(L S21, L S22)=3.68m即施工阶段由强度条件决定的两连跨最大无支撑间距为 3.68m。

挠度验算时不考虑施工活荷载。

验算条件:w=0.00521q k L4/EI<[w]=min(L/180,20)荷载标准值:q k=(0.14+3.00)×1.0=3.14 KN/m由0.00521q k L4/EI=L/180得L L/180=(EI/0.00521×180q k)1/3=((2.06×105×110.93×104)/(0.00521×180×3.14))1/3= 4.27m由0.00521q k L4/EI=20得L20=(20×EI/0.00521q k)1/4=((20×2.06×105×110.93×104)/(0.00521×3.14))1/4= 4.09mL D2= min(L L/180, L20)= 4.09m即施工阶段由挠度条件决定的两连跨最大无支撑间距为 4.09m。

综合考虑强度和挠度后的两连跨最大无支撑间距为:L2= min(L S2, L D2)= 3.68m施工阶段两连跨验算结论:根据以上强度和挠度的验算,本工程施工阶段两连跨最大无支撑间距为 3.68m,小于次梁间距 4.00m,因此本工程钢承板在施工阶段需设置临时支撑,临时支撑最大间距为 3.68m。

3.3、三跨连续板计算方法:取1m宽板带,按三跨连续板计算,其计算简图如下。

闭口组合楼板计算书第一部分: 概述工程名称:山东胜利油田会议中心项目1、工程概述:本工程采用YX65-170-510型钢承板,厚度:0.91mm,材质:Q410,热镀锌含量:275g/m2,其截面形状见本计算书末尾附图。

混凝土等级C25,厚度120mm。

2、压型钢板的结构功能:2.1、施工阶段:压型钢板在施工阶段作为浇注混凝土的模板,是施工阶段的操作平台。

2.2、使用阶段:压型钢板与混凝土楼板形成组合楼板共同承受使用阶段的各种荷载,此时压型钢板可完全或部分替代原板底钢筋。

3、结构验算:3.1、施工阶段:通过最大无支撑间距计算,判断在施工阶段是否需设置临时支撑。

3.2、使用阶段:按单跨简支板计算组合楼板的强度及挠度是否满足设计要求。

4、验算规范:4.1、《建筑结构荷载规范》(GB 50009-2001)4.2、《钢结构设计规范》(GB 50017-2003)4.3、《冷弯薄壁型钢结构技术规范》(GB 50018-2002)4.4、《压型金属板设计施工规程》(YBJ 216-88)4.5、《钢筋混凝土组合楼盖设计与施工规程》(YB 9238-92)4.6、《高层民用建筑钢结构技术规程》(JGJ 99-98)第二部分: 结构验算1、计算参数1.1、压型钢板参数板型:YX65-170-510厚度:0.91 mm 截面惯性矩(I):110.93 cm4/m正截面抵抗矩(W p):25.21 cm3/m 负截面抵抗矩(W n):25.21 cm3/m 截面面积:1764.7 mm2/m 重量:0.14 KN/m2截面中性轴至下表面距离:20.0 mm钢板材质:Q410钢材弹性模量(Es):2.06×105N/mm2钢材强度设计值(f):355.0 N/ mm21.2、混凝土参数混凝土厚度:120mm混凝土等级:C25混凝土弹性模量(Ec):2.80×104N/mm2混凝土抗压强度设计值(fc):11.9 N/mm2混凝土抗拉强度设计值(ft):1.27 N/mm21.3、楼板计算净跨距(次梁间距):4.00m2、荷载取值2.1、恒荷载:压型钢板自重:0.14 KN/m2混凝土自重: 3.00 KN/m2装饰面层及吊顶重:0.00 KN/m2其它恒荷载:0.00 KN/m22.2、活荷载:楼、屋面活荷载:0.50 KN/m2施工活荷载(均布荷载): 1.50 KN/m2施工活荷载(集中荷载): 2.25 KN其它活荷载:0.00 KN/m23、施工阶段支撑间距验算(其中施工阶段结构重要性系数取k=0.90)施工阶段压型钢板作为浇注混凝土的模板,需按强度和挠度验算最大无支撑间距,以确定施工阶段是否需设置临时支撑。

3.1、单跨板计算方法:取1m宽板带,按单跨简支板计算,其计算简图如下。

,最大弯矩截面为跨中截面荷载设计值:q=(1.2×(0.14+3.00)+1.4×1.50)×1.0=5.87 KN/m由 f.W p=得L S11= (8f.W p/k.q)1/2=(8×355.0×25.21×1000/0.90×5.87)1/2= 3.68m,最大弯矩截面为跨中截面荷载设计值:q=1.2×(0.14+3.00)×1.0=3.77 KN/mP=1.4×2.25=3.15 KN由 f.W p=k(q.L2/8+P.L/4)355.0×25.21×1000= 0.90×(3.77×L2/8+3.15×L/4)得L S12= 3.83mL S1=min(L S11, L S12)=3.68m即施工阶段由强度条件决定的单跨最大无支撑间距为 3.68m。
