叠合楼板支撑计算书

叠合楼板支撑计算书
叠合楼板支撑计算书

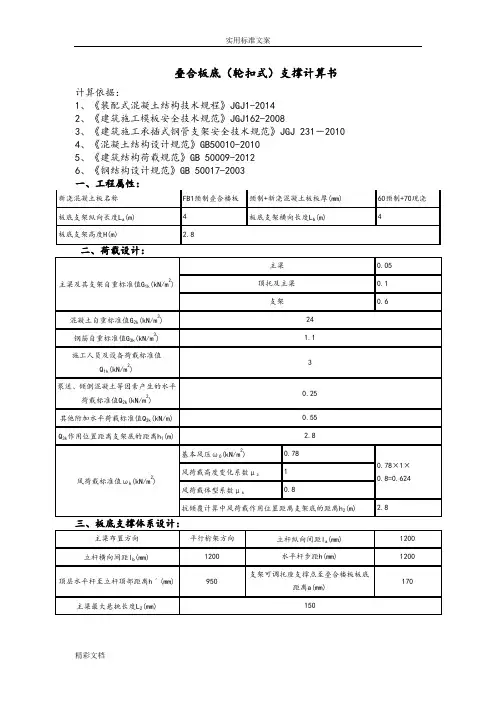

叠合板底(轮扣式)支撑计算书

计算依据:

1、《装配式混凝土结构技术规程》JGJ1-2014

2、《建筑施工模板安全技术规范》JGJ162-2008

3、《建筑施工承插式钢管支架安全技术规范》JGJ 231-2010

4、《混凝土结构设计规范》GB50010-2010

5、《建筑结构荷载规范》GB 50009-2012

6、《钢结构设计规范》GB 50017-2003

平面图

纵向剖面图

四、叠合楼板验算

按简支梁,取1.2m单位宽度计算。计算简图如下:

W=bt2/6=1200×602/6=720000mm4

I=bt3/12=1200×603/12=21600000mm3

承载能力极限状态

q

1=γ

G

b (G

2k

+G

3k

) (h

现浇

+ h

预制

)+γ

Q

bQ

1k

=1.2×1.2×(24+1.1) × (0.06+0.07)

+1.4×1.2×3=9.739kN/m

q

1静=γ

G

b (G

2k

+G

3k

) (h

现浇

+ h

预制

)=1.2×1.2×(24+1.1) × (0.06+0.07)

=4.7kN/m

正常使用极限状态

q=γ

G b (G

2k

+G

3k

) (h

现浇

+ h

预制

)+γ

Q

bQ

1k

=1×1.2×(24+1.1) × (0.06+0.07)

+1×1.2×3=7.52kN/m 1、强度验算

M

max =0.125q

1

l2=0.125×9.739×1.22=1.753kN·m

σ=M

max

/W=1.753×106/(7.2×105)=2.435N/mm2≤[f]=14.3N/mm2

满足要求!

2、挠度验算

ν

max

=5ql4/(384EI)=5×7.52×12004/(384×30000×216×105)=0.313mm

ν

max

=0.313 mm≤min{1200/150,10}=8mm

满足要求!

五、主梁验算

q 1=γ

G

l(G

1k +(G

2k

+G

3k

)h

)+γ

Q

lQ

1k

=1.2×1.2×(0.05+(24+1.1)

×0.13)+1.4×1.2×3=9.811kN/m 正常使用极限状态

q=γ

G l(G

1k

+(G

2k

+G

3k

)h

)+γ

Q

lQ

1k

=1×1.2×(0.05+(24+1.1)

×0.13)+1×1.2×3=7.576kN/m

按四等跨梁连续梁计算,又因小梁较大悬挑长度为200mm,因此需进行最不利组合,计算简图如下:

1、强度验算

σ=M

max

/W=1.457×106/106667=13.659N/mm2≤[f]=17.16N/mm2 满足要求!

2、抗剪验算

V

max

=6.937kN

τ

max =3V

max

/(2bh

)

=3×6.937×1000/(2×100×80)=1.301N/mm2≤[τ]=1.848N/mm2 满足要求!

3、挠度验算

ν

max =2.43mm≤[ν]=min[l

b

/150,10]=min[1200/150,10]=8mm

满足要求!

4、支座反力

承载能力极限状态 R

1

=6.797kN

R

2

=13.173kN

R

3

=11.071kN

R

4

=13.173kN

R

5

=6.797kN

正常使用极限状态

R 1ˊ=5.252kN R 2ˊ=10.179kN R 3ˊ=8.555kN R 4ˊ=10.179kN R 5ˊ=5.252kN

六、立柱验算

l 01=hˊ+2ka=950+2×0.7×170=1188mm

考虑到为了施工操作方便存在拆除扫地杆情况,因此取h=1200+350=1550 l 02=ηh=1.2×1550=1860mm 取两值中的大值l 0=1860mm

λ=l 0/i=1860/15.9=116.981≤[λ]=150 长细比满足要求! 2、立柱稳定性验算 不考虑风荷载

顶部立杆段: λ1=l 01/i=1188/15.9=74.72 查表得,φ=0.75

N 1=[γG (G 1k +(G 2k +G 3k )h 0)+γQ Q 1k ]l a l b =[1.2×(0.1+(24+1.1)×0.13)+1.4×3]×1.2×1.2=11.859kN

f=N 1/(φ1A)=11.859×103/(0.75×489)=32.34N/mm 2≤[σ]=205N/mm 2 满足要求!

非顶部立杆段: λ2=l 02/i=1860/15.9=116.981 查表得,φ=0.47

N 2=[γG (G 1k +(G 2k +G 3k )h 0)+γQ Q 1k ]l a l b =[1.2×(0.6+(24+1.1)×0.13)+1.4×3]×1.2×1.2=12.723kN

f=N 2/(φ2A)=12.723×103/(0.47×489)=55.35N/mm 2≤[σ]=205N/mm 2 满足要求! 考虑风荷载

M w =ψc ×γQ ωk l a h 2/10=0.9×1.4×0.624×1.2×1.552/10=0.227kN·m 顶部立杆段:

N 1w =[γG (G 1k +(G 2k +G 3k )h 0)+ψc ×γQ

Q 1k ]l a l b +ψc ×γQ M w /l b =[1.2×(0.1+(24+1.1)×0.13)+0.9×1.4×3]×1.2×1.2+0.9×1.4×0.227/1.2=11.493kN

f=N 1w /(φ1A)+M w /W=11.493×103/(0.75×489)+0.227×106/5080=76.03N/mm 2≤[σ]=205N/mm 2

满足要求!

非顶部立杆段:

N 2w =[γG (G 1k +(G 2k +G 3k )h 0)+ψc ×γQ

Q 1k ]l a l b +ψc ×γQ M w /l b =[1.2×(0.6+(24+1.1)×0.13)+0.9×1.4×3]×1.2×1.2+0.9×1.4×0.227/1.2=12.357kN

f=N 2w /(φ2A)+M w /W=12.357×103/(0.47×489)+0.227×106/5080=98.45N/mm 2≤[σ]=205N/mm 2

满足要求!

七、可调托座验算

N =11.85kN≤[N]=40kN

满足要求!

八、抗倾覆验算

混凝土浇筑前,倾覆力矩主要由风荷载产生,抗倾覆力矩主要由叠合楼板及支架自重产生

M T =ψc ×γQ (ωk L a Hh 2+Q 3k L a h 1)=0.9×1.4×(0.624×4×2.8×2.8+0.55×4×2.8)=32.418kN.m

M R =γG G 1k L a L b 2/2=1.35×[0.6+(24+1.1)×0.06]×4×42/2=90.98kN.m M T =32.418kN.m <M R =90.98kN.m 满足要求! 混凝土浇筑时,倾覆力矩主要由泵送、倾倒混凝土等因素产生的水平荷载产生,抗倾覆力矩主要由钢筋、混凝土、叠合楼板及支架自重产生

M T =ψc ×γQ (Q 2k L a H+Q 3k L a h 1)=0.9×1.4×(0.25×4×2.8+0.55×4×2.8)=11.29kN.m

M R =γG [G 1k +(G 2k +G 3k )h 0]L a L b 2/2=1.35×[0.6+(24+1.1)×0.13]×4×42/2=166.882k N.m

M T =11.29kN.m≤M R =166.882kN.m 满足要求!

九、立柱地基承载力验算

地基土类型

混凝土地面 地基承载力特征值f g (kPa) 1.2×103

地基承载力调整系数k c

0.4

垫板底面积A(m 2

)

0.25

由于地面为钢筋混凝土地面,取最低混凝土强度等级C30,强度可以达到30MPa ,考虑到浇筑混凝土几天后便进行楼板吊装,取楼面混凝土达到1.2MPa 方能上人施工为最低强度 立柱底垫板的底面平均压力

p=N/(m f A)=11.859/(0.4×0.25)=118.59kPa<f ak =1200kPa 满足要求!

PC结构叠合楼板模板及支撑架计算书

板模板(扣件式)住宅楼层叠合板计算书计算依据: 1、《建筑施工模板安全技术规范》JGJ162-2008 2、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-2011 3、《混凝土结构设计规范》GB 50010-2010 4、《建筑结构荷载规范》GB 50009-2012 5、《钢结构设计规范》GB 50017-2003 一、工程属性

模板设计平面图

模板设计剖面图(模板支架纵向)

模板设计剖面图(模板支架横向) 四、面板验算 W=bh2/6=900×60×60/6=540000mm3,I=bh3/12=900×60×60×60/12=1.62×107mm4 承载能力极限状态 q1=0.9×max[1.2(G1k+(G2k+G3k)×h)+1.4×Q1k,1.35(G1k +(G2k+G3k)×h)+1.4×0.7×Q1k]×b=0.9×max[1.2×(0.1+(24+1.1)×0.13)+1.4×2.5,1.35×(0.1+(24+1.1)×0.13)+1.4×0.7×2.5] ×1=6.782kN/m q2=0.9×1.2×G1k×b=0.9×1.2×0.1×1=0.108kN/m

p=0.9×1.4×Q1k=0.9×1.4×2.5=3.15kN 正常使用极限状态 q=(γG(G1k +(G2k+G3k)×h))×b =(1×(0.1+(24+1.1)×0.13))×1=3.363kN/m 计算简图如下: 根据混凝土设计规范GB 50010-2010 叠合板正截面受弯承载力M≦α1f c bx(h0-x/2)=f y aA s x=ξb h0 ξb=β1/(1+f y/E sεcu) =0.8/(1+360/(2×105×0.0033)) =0.5177 x=ξb h0=0.5177×(60-15)=23.3mm 叠合板混凝土受压区的受弯承载力 α1f c bx(h0-x/2)=1×14.3×900×23.3×(45-23.3/2)=10000697.9N·mm =10 kN·m 叠合板钢筋受拉区的受弯承载力 f y A s(h0-x/2)=360×302mm2(45-23.3/2)=3625812 N·mm=3.626kN·m 因为,叠合板面M max=max[M1,M2]=max[0.687,0.72]=0.72kN·m 现浇叠合板受拉受压区的受弯承载力为10 kN·m,3.626kN·m 远大于M max=0.72kN·m,所以叠合板本身可承载上部施工荷载 1、强度验算 M1=q1l2/8=6.782×0.92/8=0.687kN·m M2=q2L2/8+pL/4=0.108×0.92/8+3.15×0.9/4=0.72kN·m

2018.5.26箱梁预制台座计算书 - 副本

箱梁预制台座设置及验算 后张法预应力箱梁台座设置及其验算(以lp —25m 箱梁为例) 1、台座设置 (1)以滨北线为例,根据地质勘察资料,粉质粘土的基本允许承载力 [fao]=150KPa 。 首先对台座基础的地基进行加强处理,除台座两端加强地段以外的换填深度不小于0.2m 的砾石土(台座基础的实际换填深度应根据地质条件决定),使台座基底承载力≥150KPa 。(2)台座基础两端2.0m 范围为台座基础加强区段,下挖50cm 台座基础,宽1.6m ,并布筋浇注C30混凝土;中间基础部分宽0.9m ,厚30cm ,浇注C30混凝土;台座顶面采用小石子混凝土调平,并用4cmx4cm 角钢包边,防止边角破坏。底模采用0.9m 宽5mm 厚的大块钢板平铺,并且与台座连接成整体。用3.0m 靠尺及塞尺检测平整度,偏差控制2.0mm 以内,确保钢板接缝严密、光滑平顺。台座施工预留模板对拉螺栓孔间距50cm 。 (3)单片箱梁重量=27.275m 3×2.6t/m 3=70.915t ,箱梁采用两台50t 龙门吊或汽车吊起吊。在梁底台座预留吊装孔,吊点位置距梁端 1.0m —1.5m 。(20m 和25m 预制箱梁共用台座设置4个吊装孔洞。) (4)预应力梁在张拉时会上拱,为减小梁底上拱度及防止梁顶出现裂纹,并且为了保证桥梁底平顺,梁在预制时一般设置反拱度(在梁台底座上设置),在25m (20m )箱梁台座跨中设向下13mm 的预拱度,从跨中向梁端按抛物线过渡设置。 抛物线公式为:y= δδ-?22x L ,其中δ-跨中预拱度,x-距跨中的距离,L-梁的半跨长度。 一般情况下根据设计图给定的上拱度设置反拱(一般为10mm —15mm ),正常情况下会达到预拱度,建议在前期生产的梁做试验,实测上拱度是多少,然后调整台座反拱。施工时可根据实际情况进行适当调整。 (5)预制台座间距为3m ,以便吊装模板。

梁场台座计算书

汉宜铁路32m预制T梁梁场 台座及基础 设计计算书 计算: 复核: 2008年11月25日

汉宜铁路客运专线梁场采用短线方式存梁,本计算书分别对制梁台座、存梁台座及其基础设计进行验算。 一、设计验算依据 1.《汉宜铁路荆州梁场岩土工程勘察报告》 2.《汉宜铁路潜江梁场岩土工程勘察报告》 3.《混凝土结构设计规》GB50010-2002 4.《建筑地基基础设计规》GB50007-2002 5.《建筑桩基技术规》JGJ94-94 6.《建筑地基处理技术规》JGJ79-2002 7.《铁路桥涵地基和基础设计规》TB10002.5-2005 8. 制梁、存梁台座相关设计图纸 9.《公路钢筋混凝土及预应力混凝土桥涵设计规》JTG D62-2004 10.《重力式码头设计与施工规》JTJ 290-98 二、验算容 1、荆州梁场制梁台座检算: (1)制梁台座受力和刚度检算; (2)扩大基础承载力检算。 2、荆州梁场存梁台座检算: (1)存梁台座受力和刚度检算; (2)扩大基础承载力和沉降检算。 3、潜江梁场制梁台座检算: (1)制梁台座受力和刚度检算; (2)基础承载力检算。 4、潜江梁场存梁台座检算: (1)存梁台座受力和刚度检算; (2)基础承载力和沉降检算。 三、荆州制梁台座计算

1、设计资料 该区制梁台座采用扩大基础的形式:台座底为1m的换填碎石土,其下为可~硬塑状态的粘土(持力层)。台座底在两端宽2.9m,中部宽1.88m。 地质情况参见《汉宜铁路荆州梁场岩土工程勘察报告》。制梁台座按最大梁重(边梁)146.31t计算,考虑模板自重及其它附加荷载80t,共计台座最大受力226.31t。 2、计算模型的建立 对制梁台座地上和地下部分进行有限元建模计算,采用弹性地基梁的方法。根据地质报告及台座设计图,选取台座底的基床系数为40000KN/m3。其受力机理及工况如下: 由底模传下的混凝土荷载传递至换填的碎石土层,再传递到底下的粘土持力层。 荷载工况1:T梁刚浇注完毕,上部荷载为T梁混凝土重及模板等附加荷载,最大荷载合计2263.1KN;此时的荷载基本是均匀分布在台座上。 荷载工况2:模板拆除,拉完预应力钢束,上部荷载就T梁重1463.1KN。此时,预应力作用使梁体向上起拱,梁体中部脱离台座,使得支座附近受力变大 ——T 梁重由台座两端部分承担。 计算模型如下: 模型立面图 模型等视图 3、制梁台座计算结果

叠合板支撑体系施工方案

叠合板支撑体系施工方案(承插型盘扣式支架) 编制:____________ 审核:____________ XXX建筑有限公司

二?一二年二月十八日

目录第一章、工程概况 一、编制依据 二、工程概况 三、盘扣式支架设计概要 第二章、施工技术措施 一、盘扣式支架施工 第三章、质量保证措施 一、材料要求 二、盘扣式支架搭设质量要求及检查、验收标准 三、盘扣式支架搭设要点及注意事项 四、盘扣式支架拆除要点及注意事项 第四章、构造措施 一、盘扣式支架构造措施 二、盘扣式支架与现浇梁支架构造措施 第五章、安全施工措施及施工应急预案 一、安全生产管理 二、施工应急预案 第六章、雨季施工措施 第七章、盘扣式支架计算书 一、盘扣式支架承载能力计算 二、木工字梁受力计算 三、方钢管受力计算 四、盘扣式支架稳定性计算 五、承插型盘扣式支架抗倾覆验算 六、水平杆及斜杆受力计算 七、地基承载力要求

第八章、施工资源配备和进度计划 附件1:XXXX地下车库工程承插型盘扣式支架布置图 第一章、工程概况 一、编制依据 1编制依据 (1)XXXXX地下车库工程结构施工图纸; (2)《建筑施工承插型盘扣式钢管支架安全技术规程》(JGJ 231- 2010; (3)《混凝土结构工程施工及验收规范》(GB50204-2002); (4)《混凝土地面设计规范》(GB50037-96); (6)《建筑施工高处作业安全技术规范》(JGJ80-91); (7)国家、建设部、安徽省颁发的现行设计规范、施工规范、技术规程、质量检验评定标准及验收办法; (8)我国的法律、法规及当地政府有关施工安全、文明施工、劳动保护、土地使用与管理、环境保护等方面的具体规定; (9)屋玛公司的专业计算软件Power Frame寸本方案进行的验算。

箱梁预制台座计算书

箱梁预制及存放台座设置及验算 1、后张法预应力箱梁台座设置及其验算 1、1台座设置 (1)对台座基础的地基进行加强处理,使台座基底承载力≥150Kpa 。 (2)台座基础两端范围下挖50cm 台座基础,宽,中间基础部分宽,30cm 厚,并布筋浇注C30混凝土;台座部分配置结构钢筋,浇筑20cm 厚混凝土,台座顶面采用小石子混凝土调平,并用4x4cm 角钢包边,防止边角破坏。底模采用1m 宽8mm 厚的大块钢板平铺,并且与台座连接成整体。用3m 靠尺及塞尺检测平整度,偏差控制2mm 以内,确保钢板接缝严密、光滑平顺。台座施工预留模板对拉螺栓孔间距50cm 。 (3)箱梁采用两台50t 龙门吊起吊。在梁底台座预留吊装孔,吊点位置距梁端1m 。20m 和25m 预制箱梁共用台座设置4个吊装孔洞。 (4)为了保证桥梁平顺,在20m (25m )箱梁台座跨中设向下13mm 的预拱度,从跨中向梁端按抛物线过渡设置。施工时可根据实际情况进行适当调整。 (5)预制台座间距为3m ,以便吊装模板。 台座受力验算 按25m 箱梁对台座受力进行验算。 单片箱梁重量=×=。 模板重量=12t , 小箱梁底面面积为:1×=, 则台座所受压强=(+12)×1000×10/=,小于台座强度30MPa 。 张拉完毕后受力面积取2 m 2,则台座所受压强=(+12)×10×1000/2=,小于台座强度30MPa 。 台座两端地基承载力压强需达到 MPa ×1/(2×)=。施工时夯实地基并铺设碎石垫层使其满足要求。 2、箱梁存梁区台座设计及验算 箱梁存梁区台座设计 台座枕梁采用C30混凝土(计算中枕梁视为刚性构件),箱梁存梁用枕梁尺寸为××见下图:(验算以25米箱梁进行验算,其余20米箱梁的存梁用枕梁采用同25米箱梁存梁用枕梁相同的结构), 25米箱梁最大一片砼方量为,钢筋砼比重取26KN/m 3,最高放置两层,则存梁荷载F=×26×2/2=。 +30

龙门吊轨道基础计算书

附件一 1 预制梁场龙门吊计算书 1.1工程概况 1.1.1工程简介 本项目预制梁板形式多样,分别为预制箱梁、空心板及T梁,其中最重的是30m 组合箱梁中的边梁,一片重达105t。预制梁场拟采用两台起吊能力为100t的龙门吊用于预制梁的出槽,其龙门吊轨道之间跨距为36.7m。 1.1.2地质情况 预制梁场基底为粉质粘土。查《路桥施工计算手册》中碎石土的变形模量E0=29~65MPa,粉质粘土16~39MPa,考虑最不利工况,统一取粉质粘土的变形莫量E0=16 MPa。临建用地经现场动力触探测得实际地基承载力大于160kpa。 1.2基础设计及受力分析 1.2.1龙门吊轨道基础设计 龙门吊轨道基础采用倒T型C30混凝土条形基础,基础底部宽80cm,上部宽40cm。每隔10m设置一道2cm宽的沉降缝。基础底部采用8根Φ16钢筋作为纵向受拉主筋,顶部放置4根Φ12钢筋作为抗负弯矩主筋,每隔40cm设置一道环形箍筋。,箍筋采用HPB235Φ10mm光圆钢筋,箍筋间距为40cm,具体尺寸如图1.2.1-1、1.2.1-2所示。

图1.2.1-1 龙门吊轨道基础设计图 图1.2.2-2 龙门吊轨道基础配筋图 1.2.2受力分析 梁场龙门吊属于室外作业,当风力较大或降雨时候应停止施工。当起吊最重梁板(105t)且梁板位于最靠近轨道位置台座的时候为最不利工况。

图1.2-1 最不利工况所处位置 单个龙门吊自重按G1=70T估算,梁板最重G2=105t。起吊最重梁板时单个天车所受集中荷载为P,龙门吊自重均布荷载为q。 P=G1/2=105×9.8/2=514.5KN (1-1) q=G2/L=70×9.8/42=16.3KN/m (1-2)当处于最不利工况时单个龙门吊受力简图如下: ` 图1.2-3 龙门吊受力示意图 龙门吊竖向受力平衡可得到: N1+N2=q×L+P (1-3)取龙门吊左侧支腿为支点,力矩平衡得到: N2×L=q×L×0.5L+P×3.5 (1-4)由公式(1-3)(1-4)可求得N1=869.4KN,N2=331.1KN 龙门吊单边支腿按两个车轮考虑,两个车轮之间距离为6m,对受力较大支腿进行分析,受力简图如下所示:

压型钢板组合楼板计算与构造

压型钢板组合楼板 1.定义 组合楼板由压型钢板、混凝土板通过抗剪连接措施共同作用形成。 2.组合楼板的优点 1)压型钢板可作为浇灌混凝土的模板,节省了大量木模板及支撑; 2)压型钢板非常轻便,堆放、运输及安装都非常方便; 3)使用阶段,压型钢板可代替受拉钢筋,减少钢筋的制作与安装工作。 4)刚度较大,省去许多受拉区混凝土,节省混凝土用量,减轻结构自重; 5)有利于各种管线的布置、装修方便; 6)与木模板相比,施工时减小了火灾发生的可能性; 7)压型钢板也可以起到支撑钢梁侧向稳定的作用。 3.组合楼板的发展 二十世纪30-50年代 早在三十年代,人们就认识到压型钢板与混凝土楼板组合结构具有省时、节力、经济效益好的优点,到50年代,第一代压型钢板在市场上出现。 二十世纪60年代-70年代 六十年代前后,欧美、日本等国多层和高层建筑的大量兴起,开始使用压型钢板作为楼板的永久性模板和施工平台,随后人们很自然的想到在压型钢板表面做些凹凸不平的齿槽,使它和混凝土粘结成一个整体共同受力,此时压型钢板可以代替或节省楼板的受力钢筋,其优越性很大。 二十世纪80年代-现在 组合板的试验和理论有了新进展,特别是在高层建筑中,广泛地采用了压型钢板组合楼板。日本、美国、欧洲一些国家相应的制定了相关规程。 我国对组合楼板的研究和应用是在20世纪80年代以后,与国外相比起步较晚,主要是由于当时我国钢材产量较低,薄卷材尤为紧缺,成型的压型钢板和连接件等配套技术未得到开发。近年来由于新技术的引进,组合楼板技术在我国已较为成熟。 4 常用的压型钢板的截面形式 给出了几种实际工程中采用的压型钢板,通过图片使学生对压型钢板有感性的认识,图中所示设置凹槽的压型钢板,设置凹槽后可明显提高钢板和混凝土板的组合作用。

叠合楼板支撑计算书

叠合板底(轮扣式)支撑计算书 计算依据: 1、《装配式混凝土结构技术规程》JGJ1-2014 2、《建筑施工模板安全技术规范》JGJ162-2008 3、《建筑施工承插式钢管支架安全技术规范》JGJ 231-2010 4、《混凝土结构设计规范》GB50010-2010 5、《建筑结构荷载规范》GB 50009-2012 6、《钢结构设计规范》GB 50017-2003

平面图 纵向剖面图 四、叠合楼板验算

按简支梁,取1.2m单位宽度计算。计算简图如下: W=bt2/6=1200×602/6=720000mm4 I=bt3/12=1200×603/12=21600000mm3 承载能力极限状态 q 1=γ G b (G 2k +G 3k ) (h 现浇 + h 预制 )+γ Q bQ 1k =1.2×1.2×(24+1.1) × (0.06+0.07) +1.4×1.2×3=9.739kN/m q 1静=γ G b (G 2k +G 3k ) (h 现浇 + h 预制 )=1.2×1.2×(24+1.1) × (0.06+0.07) =4.7kN/m 正常使用极限状态 q=γ G b (G 2k +G 3k ) (h 现浇 + h 预制 )+γ Q bQ 1k =1×1.2×(24+1.1) × (0.06+0.07) +1×1.2×3=7.52kN/m 1、强度验算 M max =0.125q 1 l2=0.125×9.739×1.22=1.753kN·m σ=M max /W=1.753×106/(7.2×105)=2.435N/mm2≤[f]=14.3N/mm2 满足要求! 2、挠度验算 ν max =5ql4/(384EI)=5×7.52×12004/(384×30000×216×105)=0.313mm ν max =0.313 mm≤min{1200/150,10}=8mm 满足要求! 五、主梁验算 q 1=γ G l(G 1k +(G 2k +G 3k )h )+γ Q lQ 1k =1.2×1.2×(0.05+(24+1.1) ×0.13)+1.4×1.2×3=9.811kN/m 正常使用极限状态 q=γ G l(G 1k +(G 2k +G 3k )h )+γ Q lQ 1k =1×1.2×(0.05+(24+1.1) ×0.13)+1×1.2×3=7.576kN/m

梁场m小箱梁预应力张拉计算书

梁场m小箱梁预应力张拉计算书-()

————————————————————————————————作者: ————————————————————————————————日期:

河恵莞高速公路龙川至紫荆TJ1合同段 (-K0+000~K6+800) 2#梁场25米小箱梁预应力张拉计算书 计算: 复核: 审核: 核工业华南建设工程集团有限公司 河恵莞高速公路龙川至紫荆TJ1合同段项目经理部 二〇一七年九月十日

1#梁场25米小箱梁 后张法预应力钢绞线张拉伸长值计算 桥梁预应力施工时,采用张拉应力和伸长值双控,实际伸长值与理论伸长值误差不得超过6%,所以伸长值的计算就相当重要,结合实际施工过程,通过对后张法现浇预应力小箱梁预应力钢绞线张拉伸长值的计算,适用于现场施工的伸长值计算方法。 一、工程概况 本标共398片梁,其中2#梁场主要预制25m小箱梁共168片;1#梁场预制40mT梁计230片。1#预制场位于主线K5+800 处,为线内梁场。 二、张拉工艺要求 预应力的张拉应在混凝土强度达到强度设计值的85%以后方可进行,张拉时施加预应力应采用张拉力与引伸量双控。预制梁内正弯矩钢束锚下张拉控制应力为0.75pk f =1860*0.75=1395Mpa,预应力张拉时还需考虑钢束与锚圈口之间的摩擦损失,锚口摩阻损失采用厂家及施工单位常年积累的数据按3%考虑,即钢束锚外张拉控制应力为1395 Mpa,当预应力钢束张拉达到设计张拉力时,实际引伸量值与理论引伸量值的误差应控制在±6%以内。实际引伸量值扣除钢束的非弹性变形影响。 钢束引伸量一览表单位:mmN1 N2 N3 N4N5 174 173 172 172 173 主梁预应力钢束采用两端同时张拉,以对称于构件截面的中轴线、上下左右均衡为原则,同时考虑不使构件的上、下缘混凝土应力超过容许值。主梁正弯矩钢束张拉顺序为N1→N3→N2→N5→N4。 预应力施工应采用自动智能控制张拉系统。 预应力筋张拉后,孔道应及早压浆,一般应在24小时内灌浆完毕。 三、后张法预应力钢绞线材料规定 预应力体系:预应力砼箱梁预应力钢束采用Φs15.2钢绞线,采用高强度低松驰7丝捻制的预应力钢绞线,公称直径为15.20mm,公称面积140mm2,标准强 度f pk=1860Mpa,弹性模量E p =1.95×105MPa,1000h后应力松驰率不大于3%, 其技术性能符合中华人民共和国国家标准(GB/T5224-2003)《预应力筋用钢绞线》的规定。 锚具:预制箱梁正弯矩钢束采用YM15-4、YM15-5圆形锚具及其配套的配件,锚具及其配套的配件必须采用工厂定型产品,并符合JT/T 329—2010《公路桥梁预应力钢绞线用锚具、夹具和连接器》的要求。 预应力管道:采用预埋圆形金属波纹管成孔, 圆形金属波纹管符合JG225

闭口型压型钢板组合楼板施工工艺图

楼承板施工方案 本工程采用闭口型压型钢板组合楼板。 1压型钢板施工 (1)压型钢板安装 本工程使用楼承压型钢板在施工阶段可当模板使用,在使用阶段替代全部板底受拉钢筋。施工过程中由于它满铺在钢梁上且用栓钉焊接牢固,所以可作为安装人员的脚手板。 1)材料要求 序号材料要求 1 压型钢板和连接件等的品种、规格以及 性能应符合设计要求和国家现行有关 标准的规定,供货方供货时应提供质量 证明书,出厂合格证和复验报告。 压型钢板安装前检验涂层质量 2 压型钢板到场后,按照要求堆放,并且还必须采取保护措施,防止损伤及变形,无保护措施时,避免在地面开包,转运过程要用专用吊具进行吊运,并作 好防护措施。 3 材料及机具:压型板施工使用的材料主要有焊接材料如E43××的焊条,所有这些材料均应符合有关的技术、质量和安全的专门规定,局部切割采用等离子 切割机。 4 规格品种:由于压型板厚度较小,为避免焊接施工时烧穿,焊接时所采用的焊条直径可采用Ф2.5mm、Ф3.2mm 等小 直径的焊条。 2)施工质量技术要点 序号施工质量技术要点

1 压型钢板在装、卸、安装中严禁用钢丝绳捆绑直接起吊,运输及堆放应有足够支点, 以防变形。 2 铺设前对弯曲变形的压型钢板应校正好。 3 功能楼层钢梁顶面要保持清洁,严防潮湿及涂刷油漆未干。 4 下料、切孔采用等离子切割机进行切割,严禁用氧气乙炔火焰切割。大孔洞四周应 补强。 5 支顶架拆除应待混凝土达到一定强度后方可拆除。 6 压型钢板按图纸放线安装、调直、压实并点焊牢靠。 7 压型钢板铺设完毕、调直固定后应及时用锁口机具进行锁口,防止由于堆放施工材 料和人员交通造成压型板咬口分离。 8 安装完毕,及时清扫施工垃圾,剪切下来的边角料应收集到地面上集中堆放。 9 加强成品保护,铺设人员交通马道,减少人员在压型钢板上不必要的走动,严禁在 压型钢板上堆放重物。 3)压型钢板堆放及吊装 序号堆放及吊装注意事项 1 楼承板运至现场,需妥善保护,不得有任何损坏和污染,特别是不得沾染油污。堆放 时应成捆离地斜放以免积水。 2 吊装前先核对楼承板捆号及吊装位置是否正确,包装是否稳固。 3 起吊时每捆应有两条钢丝绳分别捆于两端四分之一钢板长度处。起吊前应先行试吊,以检查重心是否稳定,钢索是否会滑动,待安全无虑时方可起吊。 4 压型钢板在装、卸时采用皮带吊索,严禁直接用钢丝绳绑扎起吊,避免钢承板变形。5 吊装时由下往上楼层吊装顺序,避免因先行吊放上层材料后阻碍下一层楼的吊装作 业。

预制梁台座数量与工期计算

预制梁台座数量与工期计算 经常在开工地例会的时候听某些同志在谈论关于预制梁工期问题,常会说:预制工期没问题,时间应该够了。这里提到的“应该够了”,我就怀疑他们是凭经验说的呢,还是凭计算后的数据来确定的,那么在计划工期内预制梁的底座个数究竟如何计算,或者引伸说在现有的底座和计划工期的前提下能不能保证预制任务按时完成(本期不谈论模板数量、存梁场周转或安装等其他方面带来的影响)。在计划工期内如何合理的布置台座数量做到既能节省工程造价又能满足工期要求。现举例说明如下: 第一种假设:有30mT梁400片,业主要求的工期为6个月,每片梁预制周期为y天,问需要底座多少个? 答: 1、每片梁预制周期测算。铜筋绑扎1天(含下钢铰线等工序),安模板1天,浇筑0.5天,养生7天(图纸中要求,注意各设计单位要求可能不一样),压浆后养生3天,出坑0.5天,累计13天左右。如到夏天时有人会提出温度高导致梁片强度上升快,不要7天的养生期(但图纸上是这样要求的),或者设计单位同意梁片到存梁场进行张拉,但都需要设计上同意,预制周期还是暂按13天计算吧。 2、400片梁一共需要的天数为400*13=5200天,计划工期总天数6个月为6*30=180天 3、底座个数:5200/180=28.8=29个底座(有小数要进上去) 4、上述每片梁的施工周期未考虑模板、天气、机械设备等各种

不利因素的影响。模板计算同上述一样。 第二种假设:现场准备了30个底座,根据上述情况推算,预制一共要多少天? 答: 1、每片梁预制周期还按13天计算 2、400片梁一共需要的天数为400*13=5200天 3、一共需要预制天数为:5200/30=174天,(5个月带24天,小于6个月工期要求。) 第三种假设:现在工期还有120天,台座仍为30个,还有350片梁要预制,一片梁预制周期仍为13天,请问,梁板预制到底能不能按时完成。 答:在此剩余工期120内还能完成的预制数量为 120*30/13=276片<350片即在规定工期内不能完成梁的预制。 第四种假设(快速计算情况):一片梁周期仍按13天计算,一共30个台座,一个月梁场最多能预制几片梁。 答:一个月最多能完成数量为:30*30/13=69片 通过以上假设示例不难看出预制梁片中台座数量与工期的计算关系,在计划工期内合理的布置台座数量既能节省工程造价又能满足工期要求。

(参考资料)32m预制箱梁计算书

32m 预制箱梁计算书 1. 计算依据与基础资料 1.1. 标准及规范 1.1.1. 标准 ?跨径:桥梁标准跨径30m ; ?设计荷载:公路-I 级(城-A 级验算); ?桥面宽度:(路基宽26m ,城市主干路),半幅桥全宽13m ,0.5m (栏杆)12.25m (机动车道)+0.5/2m (中分带)=13m 。 ?桥梁安全等级为一级,环境类别一类。 1.1.2. 规范 《公路工程技术标准》JTG B01-2013 《公路桥涵设计通用规范》(JTGD60-2015);(简称《通规》) 《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTG D62-2004(简称《预规》) 《城市桥梁设计规范》(CJJ11-2011); 1.1.3. 参考资料 《公路桥涵设计手册》桥梁上册(人民交通出版社2004.3) 1.2. 主要材料 1)混凝土:预制梁及现浇湿接缝、横梁为C50、现浇调平层为C40; 2)预应力钢绞线:采用钢绞线15.2s φ,1860pk f MPa =,51.9510p E Mpa = × 3)普通钢筋:采用HRB400,400=sk f MPa ,5 2.010S E Mpa =× 1.3. 设计要点 1)预制组合箱梁按部分预应力砼A 类构件设计; 2)根据小箱梁横断面,采用刚性横梁法计算汽车荷载横向分布系数,将小箱梁简化为单片梁进行计算,荷载横向分配系数采用刚性横梁法计算。 3)预应力张拉控制应力值0.75σ=con pk f ,混凝土强度达到90%时才允许张拉预

应力钢束; 4)计算混凝土收缩、徐变引起的预应力损失时张拉锚固龄期为7d; 5)环境平均相对湿度RH=80%; 6)存梁时间不超过90d。 2.标准横断面布置 2.1.标准横断面布置图 2.2.跨中计算截面尺寸

龙门吊轨道基础计算书

龙门吊轨道基础计算书 1.编制依据 (1)《基础工程》(人民交通出版社); (2)《吊车轨道的连接标准》(GB253); (3)《机械设备安装工程施工及验收通用规范》(GB50231-98); (4)《建筑地基基础设计规范》(GB50007-2002); (5)《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004); (6)《公路工程施工安全技术规范》(JTG F90-2015); 2.工程概况 本项目为江苏省江都至广陵高速公路改扩建工程路基桥涵施工项目JG-JD-2标段,起自大桥互通,终于扬泰交界处,起讫点桩号为K980+400~K992+533.927,全长12.134km,途经大桥、浦头两镇。 本工程为既有高速“四改八”项目,目前路基宽度为26m,改扩建采用两侧各拼宽8m,路基宽42m。 本标段先张法空心板梁共428片,其中13m板梁16片,16m板梁400片,20m 板梁12片。后张法25mT梁24片,后张法30m箱梁64片(单片重93t)。 考虑施工场地、施工条件及预制梁总量,先张法空心板梁和后张法预制梁均采用外购成品梁;空心板梁梁场存梁能力满足施工要求,后张法预制梁梁场受施工场地限制,存梁能力较小;综上考虑,在X203跨线桥16#台尾附近设置存梁台座,存梁能力36片。 存梁区域龙门吊轨道基础长200m,龙门吊轨道基础中心间距16m,龙门吊轨道基础采用“凸型”钢筋混凝土结构;存梁区域共设有3个存梁台座,存梁台座可存梁36片(双层存梁)。 存梁区域投入2台60t龙门吊,跨度16m,龙门吊主承重梁采用桁架结构,长25m,支腿高度9m。单台龙门吊自重为27t。 3.设计说明 龙门吊走行轨道基础采用钢筋混凝土条形基础,采用倒T形截面,混凝土强度等级为C30。龙门吊走行轨道采用龙门吊厂家设计要求采用的起重钢轨型号,基础设计中不考虑轨道与基础共同受力作用,忽略钢轨承载能力。基础按弹性地基梁进行分析设计。

组合楼板计算实例

组合楼板计算 用于组合楼板的压型钢板净厚度(不包括涂层)不应小于0.75mm ,也不得超过1.6mm 。波槽平均宽度(对闭口式压型钢板为上口槽宽)不应小于50mm ;当在槽内设置栓钉时,压型钢板的总高度不应大于80mm 。根据上述构造要求,选用型号为60020075---XY 的压型钢板,厚度1.2mm 。 组合板总厚度不应小于90mm ,压型钢板顶面以上的混凝土厚度不应小于50mm 。此外,对于简支组合板的跨高比不宜大于25,连续组合板的跨高比不宜大于35。根据以上构造要求,压型钢板上混凝土厚度取c h =60mm 。 mm b 1121= mm b 582=mm b 49.763= 23() 31.2h b b c mm b += =∑压型钢板的形心高度 即单槽口对于上边(用s 代表)及下边(用x 代表)的截面模量为: 压型钢板的惯性模量s I :4233212357691) 32 (mm b b b b b b th I s =∑-∑+= 2123323 2 ()3s x x th b b b b b I W c b b +-==+∑ 22 1.275(1125876.49(1125876.49)76.49) 35876.49 ???+??++-==+114523mm 2123313 2 ()3x x x th b b b b b I W h c b b +-==-+∑ x x

2 2 1.275(1125876.49(112 5876.49)76.49) 311276.49 ???+??++-= =+81713mm 压型钢板的截面抵抗矩s W 取s x W 和x x W 的较小值,故: s W =x x W =81713mm 压型钢板的截面面积21000 1.240033 p l A t mm =?= ?= 施工阶段荷载 恒载 钢筋混凝土自重:5×[(58+88)×75/2+70×200] ×25=2.43kN/m 2 压型钢板自重: 0.16kN/m 2 荷载总重=2.43+0.16=2.59kN/m 2 活载 施工活载:1.5kN/m 2 2/208.55.14.159.22.1mm kN q =?+?= 2/04.1208.52.02.0mm kN q q x =?== m kN l q M x ?=??==17.1304.18 1 812max m kN q /818.02.0)5.159.2(0=?+= 强度验算 正应力验算:226 max max /205/2.14381711017.1mm N f mm N W M s =?=?==σ 剪应力验算kN l q V x 56.1304.12 1 21max =??== 腹板最大剪应力:23 3max max /7.122.149.76221056.1323mm N t b V =?????=∑=τ 挠度验算: []mm l w mm EI l q w s 7.1620,180min 7.113576911006.23843000818.053845540max =??? ???=?=?????== 使用阶段 1.2厚压型钢板自重:2 /16.0mm kN

箱梁预制台座计算书

箱梁预制台座计算书 Revised as of 23 November 2020

箱梁预制及存放台座设置及验算 1、后张法预应力箱梁台座设置及其验算 1、1台座设置 (1)对台座基础的地基进行加强处理,使台座基底承载力≥150Kpa。 (2)台座基础两端范围下挖50cm台座基础,宽,中间基础部分宽,30cm厚,并布筋浇注C30混凝土;台座部分配置结构钢筋,浇筑20cm厚混凝土,台座顶面采用小石子混凝土调平,并用 4x4cm角钢包边,防止边角破坏。底模采用1m宽8mm厚的大块钢板平铺,并且与台座连接成整体。用3m靠尺及塞尺检测平整度,偏差控制2mm以内,确保钢板接缝严密、光滑平顺。台座施工预留模板对拉螺栓孔间距50cm。 (3)箱梁采用两台50t龙门吊起吊。在梁底台座预留吊装孔,吊点位置距梁端1m。20m和25m预制箱梁共用台座设置4个吊装孔洞。 (4)为了保证桥梁平顺,在20m(25m)箱梁台座跨中设向下13mm的预拱度,从跨中向梁端按抛物线过渡设置。施工时可根据实际情况进行适当调整。 (5)预制台座间距为3m,以便吊装模板。 台座受力验算 按25m箱梁对台座受力进行验算。 单片箱梁重量=×=。 模板重量=12t, 小箱梁底面面积为:1×=, 则台座所受压强=(+12)×1000×10/=,小于台座强度30MPa。 张拉完毕后受力面积取2 m2,则台座所受压强=(+12)×10×1000/2=,小于台座强度30MPa。

台座两端地基承载力压强需达到 MPa ×1/(2×)=。施工时夯实地基并铺设碎石垫层使其满足要求。 2、箱梁存梁区台座设计及验算 箱梁存梁区台座设计 台座枕梁采用C30混凝土(计算中枕梁视为刚性构件),箱梁存梁用枕梁尺寸为××见下图:(验算以25米箱梁进行验算,其余20米箱梁的存梁用枕梁采用同25米箱梁存梁用枕梁相同的结构), 25米箱梁最大一片砼方量为,钢筋砼比重取26KN/m 3,最高放置两层,则存梁荷载F=×26×2/2=。 地基承载力计算 地基承载力为:f a =(P 1+P 2 =(+(××+××2)×26)/×= 其中:P 1——25米箱梁重量; P 2——枕梁自重; A ——枕梁底面积; 处理地基,承载力达到300Kpa 以后进行枕梁砼的浇筑。 枕梁强度验算 (1)计算枕梁截面特性 ①枕梁截面惯性矩 如图建立坐标系xoy ,则矩形组合体的形心距地面距离y1为: A1=80×40=3200cm2 a1=20cm A2=40×30=1200cm2 a2=55cm y1=(A1*a1+A2*a2)/(A1+A2) =(1200*55+3200*20)/(1200+3200)= y2== 枕梁横断面图 枕梁平面图40+30 20402030 404080

梁场台座计算书

汉宜铁路32m预制T梁梁场 台座及基 础 设计计算书 计算: 复 核: 2008年11月25日

汉宜铁路客运专线梁场采用短线方式存梁,本计算书分别对制梁台座、存梁台座及其基础设计进行验算。 一、设计验算依据 1.《汉宜铁路荆州梁场岩土工程勘察报告》 2.《汉宜铁路潜江梁场岩土工程勘察报告》 3.《混凝土结构设计规范》GB50010-2002 4.《建筑地基基础设计规范》GB50007-2002 5.《建筑桩基技术规范》JGJ94-94 6.《建筑地基处理技术规范》JGJ79-2002 7.《铁路桥涵地基和基础设计规范》TB10002.5-2005 8. 制梁、存梁台座相关设计图纸 9.《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTG D62-2004 10.《重力式码头设计与施工规范》JTJ 290-98 二、验算内容 1、荆州梁场制梁台座检算: (1)制梁台座受力和刚度检算; (2)扩大基础承载力检算。 2、荆州梁场存梁台座检算: (1)存梁台座受力和刚度检算; (2)扩大基础承载力和沉降检算。 3、潜江梁场制梁台座检算: (1)制梁台座受力和刚度检算; (2)基础承载力检算。 4、潜江梁场存梁台座检算: (1)存梁台座受力和刚度检算; (2)基础承载力和沉降检算。 三、荆州制梁台座计算

1、设计资料 该区制梁台座采用扩大基础的形式:台座底为1m的换填碎石土,其下为可~硬塑状态的粘土(持力层)。台座底在两端宽2.9m,中部宽1.88m。 地质情况参见《汉宜铁路荆州梁场岩土工程勘察报告》。制梁台座按最大梁重(边梁)146.31t计算,考虑模板自重及其它附加荷载80t,共计台座最大受力226.31t。 2、计算模型的建立 对制梁台座地上和地下部分进行有限元建模计算,采用弹性地基梁的方法。根据地质报告及台座设计图,选取台座底的基床系数为40000KN/m3。 其受力机理及工况如下: 由底模传下的混凝土荷载传递至换填的碎石土层,再传递到底下的粘土持力层。 荷载工况1:T梁刚浇注完毕,上部荷载为T梁混凝土重及模板等附加荷载,最大荷载合计 2263.1KN;此时的荷载基本是均匀分布在台座上。 荷载工况2:模板拆除,张拉完预应力钢束,上部荷载就T梁重1463.1KN。此时,预应力作用使梁体向上起拱,梁体中部脱离台座,使得支座附近受力变大 ——T 梁重由台座两端部分承担。 计算模型如下: 模型立面图 模型等视图 3、制梁台座计算结果

箱梁预制台座计算书完整版

箱梁预制台座计算书 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

箱梁预制及存放台座设置及验算 1、后张法预应力箱梁台座设置及其验算 1、1台座设置 (1)对台座基础的地基进行加强处理,使台座基底承载力≥150Kpa。 (2)台座基础两端范围下挖50cm台座基础,宽,中间基础部分宽,30cm厚,并布筋浇注C30混凝土;台座部分配置结构钢筋,浇筑20cm厚混凝土,台座顶面采用小石子混凝土调平,并用4x4cm角钢包边,防止边角破坏。底模采用1m宽8mm厚的大块钢板平铺,并且与台座连接成整体。用3m靠尺及塞尺检测平整度,偏差控制2mm以内,确保钢板接缝严密、光滑平顺。台座施工预留模板对拉螺栓孔间距50cm。 (3)箱梁采用两台50t龙门吊起吊。在梁底台座预留吊装孔,吊点位置距梁端 1m。20m和25m预制箱梁共用台座设置4个吊装孔洞。 (4)为了保证桥梁平顺,在20m(25m)箱梁台座跨中设向下13mm的预拱度,从跨中向梁端按抛物线过渡设置。施工时可根据实际情况进行适当调整。 (5)预制台座间距为3m,以便吊装模板。 台座受力验算 按25m箱梁对台座受力进行验算。 单片箱梁重量=×=。 模板重量=12t, 小箱梁底面面积为:1×=, 则台座所受压强=(+12)×1000×10/=,小于台座强度30MPa。 张拉完毕后受力面积取2 m2,则台座所受压强=(+12)×10×1000/2=,小于台座强度30MPa。 台座两端地基承载力压强需达到 MPa×1/(2×)=。施工时夯实地基并铺设碎石垫层使其满足要求。 2、箱梁存梁区台座设计及验算 箱梁存梁区台座设计 台座枕梁采用C30混凝土(计算中枕梁视为刚性构件),箱梁存梁用枕梁尺寸为××见下图:(验算以25米箱梁进行验算,其余20米箱梁的存梁用枕梁采用同25米

预制梁场计算书(学习建筑)

目录 一、工程概况 (1) 二、地质情况 (1) 三、计算依据 (1) 四、存梁台座 (2) 4.1 存梁台座设计 (2) 4.2 存梁台座地基承载力计算 (2) 五、制梁台座 (2) 5.1 制梁台座设计 (2) 5.2 地基承载力计算 (3) 六、龙门吊机轨道 (4) 6.1 轨道设计 (4) 6.2 轨道地基承载力计算 (4)

一、工程概况 南昌市绕城高速公路南外环(塔城至生米段)工程A2标段全长10.9Km,起于赣抚平原总干渠西,跨越京九铁路、南莲路,骑行城南路,过迎宾大道、雄溪村,骑行富山三路、过金沙互通、昌宁枢纽,下穿向莆铁路、西环铁路,终于西环铁路西300米处。整个标段预制箱梁520片,预制梁场设置20个制梁台座,4个存梁台扩大基础,布置2台120t、2台10t龙门吊机作为箱梁施工、移梁设备。 二、地质情况 梁场区域地质情况,据设计图纸以钻孔位置K18+301处地质情况为代表,其地质资料如下: 18.52~13.02 为素填土 13.02~11.82 为粉质粘土 11.82~10.22 为细砂 10.22~5.92 为砾砂 5.92~2.72 为强风化泥质粉砂岩 2.72~-18.38 为中风化泥质粉砂岩 表2-1土层参数 层号地层名称层厚地基承载力 1 素填土 5.5 [f a0]=160KPa,q ik=50KPa 2 粉质粘土 1.2 [f a0]=160KPa,q ik=50KPa 3 细砂 1.6 [f a0]=150KPa,q ik=35KPa 4 砾砂 4.3 [f a0]=280KPa,q ik=75KPa 5 强风化泥质粉砂岩 3.2 [f a0]=300KPa,q ik=120KPa 6 中风化泥质粉砂岩21.1 [f a0]=900KPa,q ik=180KPa 三、计算依据 1、《建筑地基基础设计规范》 GB50007-2011 2、《公路钢筋混凝土及预应力混凝土桥涵设计规范》 JTG D62—2004

压型钢板闭口型组合楼板施工工艺流程

压型钢板组合楼板施工工艺 一、施工准备 组合楼板施工前,应对压型钢板的搬运、堆放、铺设、连接方法、板内配筋、预埋件以及浇筑混凝土的方法等等都应作详细规划,并绘制压型钢板平面排板图,梁和压型钢板连接的节点图,同时统计好压型板、栓钉的型号、规格和数量,配件详图、规格和数量。 本工程压型钢板选用YX46-200-600型压型钢板。 板型图如下: 二、压型钢板加工 1、压型钢板的原材料应有生产厂的质量证明书。 2、压型钢板采用的卷板其质量应符合下表:

3、成型后的压型钢板及包角板的基板不得有裂纹;漆膜 应无裂纹、剥落等缺陷。 4、压型钢板长度的容许偏差不应大于±7mm,横向剪刀差 不应大于5mm。 5、压型钢板截面尺寸的容许偏差不应超过下表: 8、压型钢板出厂时必须有产品合格证。 三、压型钢板运输和保管 1、装卸无外包装的压型钢板时,严禁直接用钢丝绳绑扎 起吊。 2、用车辆运输无外包装的压型钢板时,应在车上设置衬 有橡胶衬垫的枕木,间距不得大于3米。 3、对于采用汽车运输的压型板等,采用角钢框架分层固 定,绑扎牢固后进行运输。 4、压型钢板装卸时的悬伸长度不应大于1.5m。 5、压型钢板应按材质、板型分别堆放,压型钢板上不得

堆放重物,应避免污染。 6、板型规格的堆放顺序应与施工安装顺序相配合。 7、压型钢板在工地可采用枕木架空(架空枕木要保持约 5%的倾斜度)堆放。应堆放在不妨碍交通、不被高空重物撞击的 安全地带,并应采取遮雨措施。 8、安装压型钢板时,施工人员必须穿软底鞋,且不得聚 集在一起。在压型钢板上行走频繁的地方应设置临时木支撑。吊 放在钢梁上的压型钢板,应于当日安装完毕。未安装完毕的,必 须用绳具与钢梁捆绑牢固。 9、栓钉和瓷环的成品包装箱在运输中不得有损坏,运到 现场后要存放在干燥的小库房中,以免栓钉和瓷环受潮.在施工中 用多少料取多少料,以免来回搬运. 四、压型钢板切割、割孔和局部处理 1、切割和钻孔,原则上应采用机械加工,不要损害压型钢板的材质 和形状,不得已时可采用气割。考虑采用带锯机和全能锯机进行。 2、压型钢板在切割前必须校正弯曲和变形,切割时产生的毛刺、卷 边应及时清除。 3、压型钢板的端头未做封闭处理时,应设堵头板和挡板,防止施工时 混凝土的泄漏。 4、在压型钢板现场开洞的部位,应对其进行局部补强。 5、穿过楼板的水管,套管和各种悬挂件等都应事先固定在压型钢板 上或埋在槽内。 6、清扫压型钢板表面的各种杂物,以便下道工序的施工。 五、压型钢板铺设 1、清扫钢梁顶面的杂物,对变形的压型钢板进行矫正。
