审计签证单
- 格式:doc
- 大小:28.00 KB
- 文档页数:1

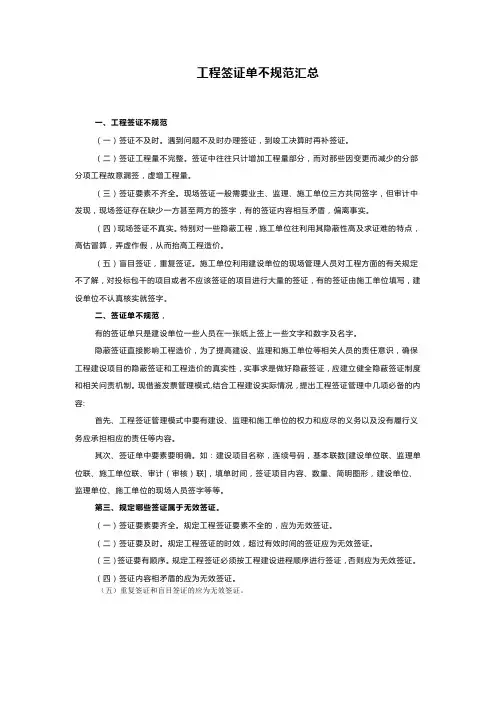

工程签证单不规范汇总一、工程签证不规范(一)签证不及时。
遇到问题不及时办理签证,到竣工决算时再补签证。
(二)签证工程量不完整。
签证中往往只计增加工程量部分,而对那些因变更而减少的分部分项工程故意漏签,虚增工程量。
(三)签证要素不齐全。
现场签证一般需要业主、监理、施工单位三方共同签字,但审计中发现,现场签证存在缺少一方甚至两方的签字,有的签证内容相互矛盾,偏离事实。
(四)现场签证不真实。
特别对一些隐蔽工程,施工单位往利用其隐蔽性高及求证难的特点,高估冒算,弄虚作假,从而抬高工程造价。
(五)盲目签证,重复签证。
施工单位利用建设单位的现场管理人员对工程方面的有关规定不了解,对投标包干的项目或者不应该签证的项目进行大量的签证,有的签证由施工单位填写,建设单位不认真核实就签字。
二、签证单不规范,有的签证单只是建设单位一些人员在一张纸上签上一些文字和数字及名字。
隐蔽签证直接影响工程造价,为了提高建设、监理和施工单位等相关人员的责任意识,确保工程建设项目的隐蔽签证和工程造价的真实性,实事求是做好隐蔽签证,应建立健全隐蔽签证制度和相关问责机制。
现借鉴发票管理模式,结合工程建设实际情况,提出工程签证管理中几项必备的内容:首先、工程签证管理模式中要有建设、监理和施工单位的权力和应尽的义务以及没有履行义务应承担相应的责任等内容。
其次、签证单中要素要明确。
如:建设项目名称,连续号码,基本联数[建设单位联、监理单位联、施工单位联、审计(审核)联],填单时间,签证项目内容、数量、简明图形,建设单位、监理单位、施工单位的现场人员签字等等。
第三、规定哪些签证属于无效签证。
(一)签证要素要齐全。
规定工程签证要素不全的,应为无效签证。
(二)签证要及时。
规定工程签证的时效,超过有效时间的签证应为无效签证。
(三)签证要有顺序。
规定工程签证必须按工程建设进程顺序进行签证,否则应为无效签证。
(四)签证内容相矛盾的应为无效签证。
(五)重复签证和盲目签证的应为无效签证。
浅谈工程签证单、变更单、洽商单、联系单的区别与本质工程签证是指在施工合同履行过程中,承发包双方根据合同的约定,就费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。
工程变更是在工程实施过程中,按照合同约定的程序,根据工程的需要,监理人对招标文件中的原设计或经监理人批准的施工方案在材料、工艺、功能、功效、尺寸、技术指标、工程量和施工方法等方面发出的指示。
,统称为工程变更。
工程洽商是工程实施过程中的洽谈商量,参建各方就项目实施过程中的未尽事宜,提出洽谈商量。
在取得一致意见后,或经相关部门审批确认后的洽商,可作为合同文件的组成部分之一。
工程联系单用于甲乙双方日常工作联系,只需建设、监理(或设计)、施工单位签认。
1法务角度理解从法律的角度来说,说白了就是这张白纸怎么变成红钞票是结果,那就要从法律的角度来分析讨论,要从增加或减少合同金额的书证来讨论。
通过《GF-2013-0201建设工程施工新合同范本》参考标准资料中分析,只有变更单和签证单是甲乙双方结算的证据,那么洽商单和联系单只是一个辅助证据不能作为结算的直接证据,要成为直接证据还得通过事件流程办理才会让审计或第三方有据可依。
签证单是施工单位发放给甲方的文件,双方签字(可能有监理方)确认就可以增减合同额;变更单是甲方(设计或监理)发给施工单位的文件,甲方确认施工单位接收就可以增减合同额;洽商记录单一般是施工单位在施工过程中发现合同内未包括或设计不明确的双方进行沟通的一个记录证据,事件未发生或者发生后进行洽谈的记录证据,证据只能证明有这么一件事,但事件已经完成待确定;联系单是施工单位或甲方进行通知沟通的一个单据,用口头或电话说不清楚或理解有歧义时要进行书面通知,双方签字只表示知道这件事的,但事件发生还没有发生待下一步确定。
通过以上分析,从文件流程可以明显看出,无论是谈判单还是联系单都是没有最终结果的证据,指向合同金额增减的证据一定是签证单或者变更单。
工程签证是指在施工合同履行过程中,承发包双方根据合同的约定,就费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。
工程变更是在工程项目实施过程中,按照合同约定的程序,监理人根据工程需要,下达指令对招标文件中的原设计或经监理人批准的施工方案进行的在材料、工艺、功能、功效、尺寸、技术指标、工程数量及施工方法等任一方面的改变,统称为工程变更。
工程洽商是工程实施过程中的洽谈商量,参建各方就项目实施过程中的未尽事宜,提出洽谈商量。
在取得一致意见后,或经相关部门审批确认后的洽商,可作为合同文件的组成部分之一。
工程联系单用于甲乙双方日常工作联系,只需建设、监理(或设计)、施工单位签认。
法务角度理解法务角度考虑,直白的说这张白纸怎么变成红钞票是结果,那我们就要从法务角度出发去分析讨论,就要从增减合同额的文件证据讨论。
通过《GF-2013-0201建设工程施工新合同范本》参考标准资料中分析,只有变更单和签证单是甲乙双方结算的证据,那么洽商单和联系单只是一个辅助证据不能作为结算的直接证据,要成为直接证据还得通过事件流程办理才会让审计或第三方有据可依。
签证单是施工单位发放给甲方的文件,双方签字(可能有监理方)确认就可以增减合同额;变更单是甲方(设计或监理)发给施工单位的文件,甲方确认施工单位接收就可以增减合同额;洽商记录单一般是施工单位在施工过程中发现合同内未包括或设计不明确的双方进行沟通的一个记录证据,事件未发生或者发生后进行洽谈的记录证据,证据只能证明有这么一件事,但事件已经完成待确定;联系单是施工单位或甲方进行通知沟通的一个单据,用口头或电话说不清楚或理解有歧义时要进行书面通知,双方签字只表示知道这件事的,但事件发生还没有发生待下一步确定。
通过上述分析,很显然从文件流程上理解,洽商单和联系单都是没有最终结果的证据,指向增减合同额的证据必须是签证单或变更单。
成本运营角度理解成本经营角度考虑,通过该文件增减合同额的数据大小是结果,我们要从成本运营分析怎么能控制好工程利润多少是关键,从文件的内容分析讨论。
工程审计合同中签证单【工程审计签证单】工程名称:_______________合同编号:_______________签证单编号:_______________日期:____年__月__日甲方(业主):_______________乙方(承包商):_______________审计单位:_______________一、变更内容:(详细描述工程项目中发生的变更内容,包括但不限于设计变更、材料替换、施工方法调整、工期变动等。
)二、变更原因:(说明导致变更的具体原因,如设计失误、现场条件限制、政策法规调整、自然灾害等。
)三、变更影响:(分析变更对工程成本、进度、质量等方面的影响,包括直接费用的变化、间接费用的影响、工期的延长或缩短等。
)四、变更措施:(提出针对变更的具体措施,如调整施工计划、增加或减少工程量、更换材料或设备、调整人员配置等。
)五、费用调整:(根据变更内容和影响,计算变更导致的费用增减,包括直接费用和间接费用,并附上详细的计算过程和依据。
)六、审核意见:(审计单位对变更内容、原因、影响及费用调整进行审核,并提出意见。
如有异议,应详细说明理由。
)七、确认签字:甲方代表(签字):_______________ 日期:____年__月__日乙方代表(签字):_______________ 日期:____年__月__日审计单位代表(签字):_______________ 日期:____年__月__日八、其他事项:(如有其他需要说明的事项,可在此栏目中补充。
)注:本签证单一式三份,甲方、乙方、审计单位各执一份。
【注意事项】1. 签证单应当在变更发生后及时填写,确保信息的准确性和时效性。
2. 签证单的内容应当真实、准确,不得有虚假记载或隐瞒事实。
3. 签证单的审核应当公正客观,确保审计结果的公信力。
4. 签证单一旦确认签字,即视为双方对变更内容和费用调整达成一致,具有法律效力。
