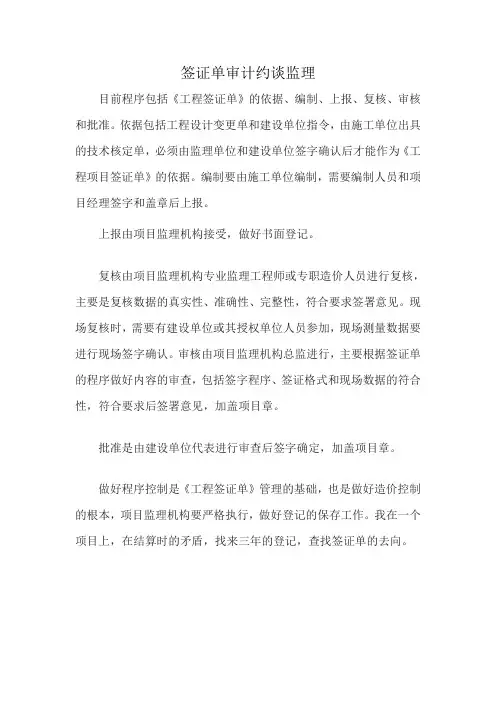

签证单审计约谈监理
目前程序包括《工程签证单》的依据、编制、上报、复核、审核和批准。
依据包括工程设计变更单和建设单位指令,由施工单位出具的技术核定单,必须由监理单位和建设单位签字确认后才能作为《工程项目签证单》的依据。
编制要由施工单位编制,需要编制人员和项目经理签字和盖章后上报。
上报由项目监理机构接受,做好书面登记。
复核由项目监理机构专业监理工程师或专职造价人员进行复核,主要是复核数据的真实性、准确性、完整性,符合要求签署意见。
现场复核时,需要有建设单位或其授权单位人员参加,现场测量数据要进行现场签字确认。
审核由项目监理机构总监进行,主要根据签证单的程序做好内容的审查,包括签字程序、签证格式和现场数据的符合性,符合要求后签署意见,加盖项目章。
批准是由建设单位代表进行审查后签字确定,加盖项目章。
做好程序控制是《工程签证单》管理的基础,也是做好造价控制的根本,项目监理机构要严格执行,做好登记的保存工作。
我在一个项目上,在结算时的矛盾,找来三年的登记,查找签证单的去向。

工程签证单(范本)工程签证单(范本)工程签证单编号:XXXXX项目名称:XXXXX合同编号:XXXXX签证原因:XXXXX签证内容:XXXXX1.签证事项概述:根据合同条款,本工程原定的施工计划需要进行调整,原因如下所述。
现就此向贵方提出签证申请,详细内容如下。
2.原施工计划与实际情况的差异:根据现场实际情况,本次施工计划调整的原因为(详细说明实际情况与原计划之间的差异)。
3.签证工程量及费用:基于上述原因,本次签证涉及的工程量调整及费用变化如下(列出具体调整的工程量和费用)。
4.签证原因及依据:本次签证涉及的原因和依据详见下表(列出所有涉及的原因和依据)。
5.其他说明:本签证单所列内容为本次施工计划调整的全部内容。
如有任何其他需要说明的事项,请在下面空白处填写。
6.申请人承诺:本人承诺上述签证内容真实、准确,并愿意承担由此产生的所有法律和经济责任。
7.建设单位意见:建设单位意见栏中应由建设单位相关负责人签字并加盖公章,以表明对本次签证的意见和建议。
8.设计单位意见:设计单位意见栏中应由设计单位相关负责人签字并加盖公章,以表明对本次签证的意见和建议。
9.监理单位意见:监理单位意见栏中应由监理单位相关负责人签字并加盖公章,以表明对本次签证的意见和建议。
该栏中还应填写本次签证涉及的工程量和费用,以及签证的具体原因和依据。
10.审计单位意见:审计单位意见栏中应由审计单位相关负责人签字并加盖公章,以表明对本次签证的意见和建议。
该栏中还应填写本次签证涉及的工程量和费用,以及签证的具体原因和依据。
11.其他需要说明的事项:如果有其他需要说明的事项,请在下面空白处填写。
例如,如果本次签证需要补充其他材料或证明文件,请在此处注明并提供相应清单。
12.备忘录:请各相关单位和人员在确认本签证单内容无误后,及时办理签证手续。
如有疑问或需要修改,请及时联系我方。
确认无误后,请在本签证单上加盖公章并签字确认。
如有特殊情况需要说明,请在备忘录栏中填写。
编号:
注:1、本签证单只确认签证的事项属实,是否设计费用和工期变更按有关规定执行。
2、本签证单只适用于除设计变更以外的现场签证。
编号:
注:1、本签证单只确认签证的事项属实,是否设计费用和工期变更按有关规定执行。
2、本签证单只适用于除设计变更以外的现场签证。
编号:
注:1、本签证单只确认签证的事项属实,是否设计费用和工期变更按有关规定执行。
2、本签证单只适用于除设计变更以外的现场签证。
编号:
注:1、本签证单只确认签证的事项属实,是否设计费用和工期变更按有关规定执行。
2、本签证单只适用于除设计变更以外的现场签证。
精品文档。

三通一平签证模板篇一:工程现场签证单注:本签证单一式四份注:本签证单一式四份注:本签证单一式四份注:本签证单一式四份注:本签证单一式四份篇二:工程签证明细及简单解释工程签证明细及简单解释;前期工作;1、前期因甲方未进行三通一平,我方如发生前期临时;需办理发电(发电机租赁费、燃油费、人工看护费);2、场地外道路虽然已通,但因为甲方未协调好当地村;成我方施工车辆不能正常通行,我方发生的协调费用,和甲方协商,让甲方变相的给予签证。
见第十项第20条;3、施工前现场垃圾外运及运距需签证;一、土石方工程;1、“三通一平”中的场地平整需签证方格网图;2、土方开挖施工图(需标明)工程签证明细及简单解释一、土石方工程1、“三通一平”中的场地平整需签证方格网图2、土方开挖施工图(需标明放坡系数)、标明马道详细尺寸及具体做法3、土方支护施工图并签证单价4、土方运距及采用什么机械装运土方,斗容量5、地沟、排水沟、电缆沟、集水坑二次开挖土方需签证6、机械破碎冻土需签证7、土壤的类别签证(指除一、二类土)8、机械挖土、土壤中的砂砾如果大于30%时,或者是多年沉积的砂砾,应有业主签字认可的地堪报告和图片等9、定额中土壤含水率按天然含水率的,如含水率大于25%时,定额人工机械乘以系数1.15,大于40%时,含水率应进行签证(应附检测报告)10、基底不满足施工要求如需换填,需签部位、深度及土质。
如发生换填,个别独立基础比其它加深,签人工挖加深部分土方;同时,为了保证换填厚度及满足施工要求,签整体回填完砂砾或土后二次开挖个别加深基础。
11、塔吊基础土方开挖,塔吊维护墙、塔吊基础详细尺寸及配筋签证。
12、现场回填土运距签证(定额中只包含5m范围内取土、夯填),场外回填土回运运距签证,如使用机械回填,尽量不要体现机械,因为机械夯填只能算5元/m3左右,人工夯填23元/立方。
13、房心回填土如需搭设脚手架、三轮车运土方需签证,定额综合5米内取土或砂砾。

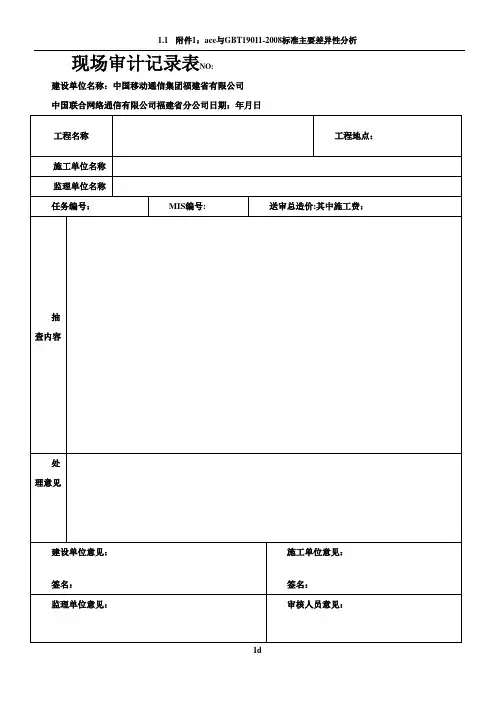

现场审计记录表NO:
建设单位名称:中国移动通信集团福建省有限公司
中国联合网络通信有限公司福建省分公司日期:年月日
现场审计记录表填写规范要求
NO:根据不同的审计中介机构顺序编号,不强制规定,但编号必须便于查阅和不重复
工程名称:根据规范的工程名称填写,以审计系统或交签表中规范的称呼填制
审计地点:必须详细到具体的地点,以区县+详细地点的组合,比如:永泰福永高速丘山隧道东基站至寨头隧道东基站线路,仓山区宝源科技酒店室内分布
施工单位名称:具体的施工单位的全称
监理单位名称:具体的监理单位的全称
任务编号:按审计系统生成的编号填制
MIS编号:按规范的项目MIS编号填制,如维修类的项目没有MIS编号,可不填制
送审造价:填制送审总造价和施工费
抽查内容:必须包括但不限于如下内容
1、是否有设计图纸、竣工图纸,图纸绘制的质量和效果与实际情况是否一致,如果不一致,请将情况简要描述,并将差异情况详细描述,描述要包含图纸的工作量(工程量)和现场实际的工作量(工程量)
2、随工签证(隐蔽工程)情况与现场实际核对,常用的材料信息,特别是电力电缆、水泥建材、照明设备等,必须明确其详细的品牌(供货厂家)和规格型号,对无法确认的,必须在现场审计记录中注明无法确认品牌或规格。
处理意见:根据存在的问题,提出处理意见,包括对结算文本的核减情况以及对工程管理工作存在问题的建议意见精品文档word文档可以编辑!谢谢下载!。
现场审计记录表NO:
建设单位名称:中国移动通信集团福建省有限公司
中国联合网络通信有限公司福建省分公司日期:年月日
现场审计记录表填写规范要求
NO:根据不同的审计中介机构顺序编号,不强制规定,但编号必须便于查阅和不重复
工程名称:根据规范的工程名称填写,以审计系统或交签表中规范的称呼填制
审计地点:必须详细到具体的地点,以区县+详细地点的组合,比如:永泰福永高速丘山隧道东基站至寨头隧道东基站线路,仓山区宝源科技酒店室内分布
施工单位名称:具体的施工单位的全称
监理单位名称:具体的监理单位的全称
任务编号:按审计系统生成的编号填制
MIS编号:按规范的项目MIS编号填制,如维修类的项目没有MIS编号,可不填制
送审造价:填制送审总造价和施工费
抽查内容:必须包括但不限于如下内容
1、是否有设计图纸、竣工图纸,图纸绘制的质量和效果与实际情况是否一致,如果不一致,请将情况简要描述,并将差异情况详细描述,描述要包含图纸的工作量(工程量)和现场实际的工作量(工程量)
2、随工签证(隐蔽工程)情况与现场实际核对,常用的材料信息,特别是电力电缆、水泥建材、照明设备等,必须明确其详细的品牌(供货厂家)和规格型号,对无法确认的,必须在现场审计记录中注明无法确认品牌或规格。
处理意见:根据存在的问题,提出处理意见,包括对结算文本的核减情况以及对工程管理工作存在问题的建议意见。
建筑工程一般签证项目【土石方部分】1.土方在投标时是没有考虑地下水的,如果挖方中看到有渗水,可以签证地下水位高度,挖湿土价格比干土高,挖淤泥就更高了,如果遇到有地下障碍物,那更应该签证,清理地下障碍物费用也不便宜。
还有,如果渗水较大,还可以编写施工方案申请排水降水措施和边坡支护措施。
2. 现场狭窄或者边坡不够稳定等情况下无法在现场堆放足够的回填土的时候,应该签证外运土方量以及运距。
因为投标中多数是考虑现场堆土,余土才发生外运的,如果挖出的土运走,回填又买土回填,这个费用不签明白是算不会钱的。
3. 土方运距自然是要看看是否有利,如果没超出清单范围就算了,超出了范围就要签运距,现在油价那么贵,呵呵。
4. 基础施工中响应甲方要求抢进度或者考虑边坡不稳定需要尽早回填等原因使用了砖模,如果招标时无要求,也是可以签证的,砖模价格比支模价格高。
5. 基础期间如果因雨停工或者因甲方原因延误工期,其排水降水费用是可以按照台班签证的,当然,如果长期停工,一定要记住不要拖到开工才签证,至少一个月要办一次,这也是长期签证的原则。
不然时间久远,甲方监理无法考核,后期补签会很麻烦。
6. 建设单位应该负责现场的三通一平,如果乙方也参与了该工作,可以和甲方协商。
【桩基础部分】1. 桩基础除了做好隐蔽工程记录之外,还要注意地下障碍物的签证,如果遇到岩石,更应该及时签证入岩深度。
隐蔽记录也要尽可能详尽,也就是说至少有:孔深、桩长、钢筋笼长、空段长、直径、入岩深度【砌筑部分】1. 砌体最常发生的就是做了拆拆了做,拆墙没问题,但签证一定要说明砖的破损程度(不然审计的直接给你把材料减掉),如果破损不严重,则签砖的损耗率和二次使用铲除灰疤、出渣等工日。
【混凝土部分】1.混凝土冬期施工如发生蒸汽养护,是可以签证的。
2.二次结构构造柱的混凝土施工如果使用锥形斗灌入、初凝后凿除的方案,则凿除部分的混凝土是可以签证的,因为定额没有包含该部分损耗,作为技术要求,可以申报技术核定单。
建筑工程一般签证项目【土石方部分】1.土方在投标时是没有考虑地下水的,如果挖方中看到有渗水,可以签证地下水位高度,挖湿土价格比干土高,挖淤泥就更高了,如果遇到有地下障碍物,那更应该签证,清理地下障碍物费用也不便宜。
还有,如果渗水较大,还可以编写施工方案申请排水降水措施和边坡支护措施。
2. 现场狭窄或者边坡不够稳定等情况下无法在现场堆放足够的回填土的时候,应该签证外运土方量以及运距。
因为投标中多数是考虑现场堆土,余土才发生外运的,如果挖出的土运走,回填又买土回填,这个费用不签明白是算不会钱的。
3. 土方运距自然是要看看是否有利,如果没超出清单范围就算了,超出了范围就要签运距,现在油价那么贵,呵呵。
4. 基础施工中响应甲方要求抢进度或者考虑边坡不稳定需要尽早回填等原因使用了砖模,如果招标时无要求,也是可以签证的,砖模价格比支模价格高。
5. 基础期间如果因雨停工或者因甲方原因延误工期,其排水降水费用是可以按照台班签证的,当然,如果长期停工,一定要记住不要拖到开工才签证,至少一个月要办一次,这也是长期签证的原则。
不然时间久远,甲方监理无法考核,后期补签会很麻烦。
6. 建设单位应该负责现场的三通一平,如果乙方也参与了该工作,可以和甲方协商。
【桩基础部分】1. 桩基础除了做好隐蔽工程记录之外,还要注意地下障碍物的签证,如果遇到岩石,更应该及时签证入岩深度。
隐蔽记录也要尽可能详尽,也就是说至少有:孔深、桩长、钢筋笼长、空段长、直径、入岩深度【砌筑部分】1. 砌体最常发生的就是做了拆拆了做,拆墙没问题,但签证一定要说明砖的破损程度(不然审计的直接给你把材料减掉),如果破损不严重,则签砖的损耗率和二次使用铲除灰疤、出渣等工日。
【混凝土部分】1.混凝土冬期施工如发生蒸汽养护,是可以签证的。
2.二次结构构造柱的混凝土施工如果使用锥形斗灌入、初凝后凿除的方案,则凿除部分的混凝土是可以签证的,因为定额没有包含该部分损耗,作为技术要求,可以申报技术核定单。
“工程签证”怎么审?如何发现虚假签证?一、现场签证发生的前提根据《建设工程工程量清单计价规范完整版》(GB50500-2013)9.10.1“承包人应发包人要求完成合同以外的零星项目、非承包人责任事件等工作的,发包人应及时以书面形式向承包人发出指令,提供所需的相关资料;承包人在收到指令后,应及时向发包人提出现场签证要求”的规定。
根据这一规定,现场签证发生的前提如下:1. 承包人应发包人要求实施。
2. 合同以外的零星项目。
3. 非承包人责任事件等工作。
二、判断现场签证单是否应该计价审核人员拿到签证单首先应该判断该项签证是否应该计价,切记看到签证单就按签证单上的工程量及价格计入,具体可以从以下方面入手:1. 签证合规性完整性审核1) 核查签字盖章是否完整签证单必须分别由监理公司、建设单位单位、施工单位共同签字盖章确认,缺一不可。
2) 核查签证手续是否齐全核查签证单的所附证据资料的审核审批手续是否符合合同约定的签证程序要求,签字审批权限是否准确,是否存在后补现象。
3) 核查签证的内容填写是否完整、依据是否充分、证据材料是否齐全,是否满足合同及建设单位相关文件要求。
4) 核查签证发生的时间是否明确,签证单内的材料或设备是否注明购买时间,品牌、型号及产地等,签证单上的价格是含税还是不含税。
5) 已在合同中约定的内容,不能以签证形式出现。
如:人工费调整、优惠项目、材料价格等。
2. 有效性审核签证的有效性核查需结合发承包双方签订的合同内容进行审核,主要核查以下内容:1) 核查签证内容是否与合同条款冲突,是否在合同单价或总价包干范围内。
2) 核查签证事由是否为承包人应承担的责任。
3) 核查签证是否在合同规定的时间内提出。
4) 核查签证所附证据材料是否具有足够的证明力。
5) 核查签证单上的签字人是否为授权人。
6) 审查签证内容是否重复,是否在竣工图中已包括又单独办理签证。
3. 真实性审核审核人员应认真审查现场签证所附全部证据资料,分析对比签证事由、工程量、时间及相关单位签署的意见与实际情况是否相符,可以采用实地察看、询问、对比分析等方法,核查现场签证是否客观存在、真实发生、是否存在虚假签证。
