仰斜式挡墙技术交底大全
- 格式:doc
- 大小:50.50 KB
- 文档页数:11
一、交底目的为确保仰斜式挡土墙施工过程中的安全,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、工程概况1. 工程名称:____________________2. 施工地点:____________________3. 施工单位:____________________4. 施工内容:仰斜式挡土墙施工三、施工安全注意事项1. 人员安全:(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)进入施工现场前,必须参加安全教育培训,经考核合格后方可上岗。
(3)严禁酒后作业、疲劳作业,确保施工人员身体健康。
2. 机械安全:(1)机械操作人员必须取得相应资格证书,熟悉机械性能和操作规程。
(2)机械操作前,必须检查机械各部件是否完好,确保机械安全运行。
(3)机械作业时,严禁无关人员靠近,确保人员安全。
3. 施工现场安全:(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工现场应保持整洁,避免杂物堆积,防止滑倒、摔伤等事故发生。
(3)施工现场应设置安全通道,确保人员疏散畅通。
四、施工技术要求1. 基坑开挖:(1)开挖前,应做好地下管线、文物等调查,并采取相应防护措施。
(2)开挖过程中,如对邻近建筑物或设施有影响,应采取安全防护措施。
(3)基坑开挖深度应符合设计要求,严禁超挖。
2. 墙体施工:(1)墙体材料应符合设计要求,确保墙体质量。
(2)墙体施工应严格按照施工图纸进行,确保墙体位置、尺寸准确。
(3)墙体施工过程中,应定期检查墙体稳定性,发现问题及时处理。
3. 仰斜式挡土墙特点:(1)仰斜式挡土墙应采用现浇混凝土或预制混凝土板结构。
(2)仰斜式挡土墙的倾斜角度应符合设计要求,确保墙体稳定。
(3)仰斜式挡土墙应设置排水设施,防止墙体内部积水。
五、施工过程中应注意的问题1. 施工过程中,应密切关注墙体稳定性,发现问题及时采取措施。
2. 施工过程中,应严格按照施工图纸进行,确保墙体质量。
施工技术交底记录基础施工。
(5)开挖成型的基坑如遇雨天,在坑内设排水沟,集水井疏干积水,保证基底无浸泡。
2.基底换填湿陷性黄土路段换填前应先进行初步整平碾压,使检测地基承载力大于250kpa,方可进行50cm厚12%灰土垫层换填处理。
灰土换填应注意两侧设置模板以防灰土外漏,并用小型机具夯实,且顶面坡度及两侧厚度严格按照下图控制,具体尺寸参照仰斜式挡墙尺寸及数量表,保证换填质量合格,并与挡墙基础顺接。
具体如下图:3、挡墙基础及墙身浇筑⑥拆除模板时,不得影响或中断混凝土的养护工作。
⑦拆模时严禁抛扔模板。
⑧模板拆除后应及时对其进行维修整理,并分类妥善保存。
⑨拆除后的混凝土结构应在混凝土达到100%的设计强度后,方可承受全部设计荷载。
4.施工缝处理⑴在每层施工连接缝处,均匀埋设石笋,以增加混凝土在施工接缝处的粘结能力。
⑵施工接缝光面处,进行人工凿毛,凿毛面积大于总面积的80%。
5.泄水孔、沉降缝预留预埋设置(1)挡土墙沿纵向每隔10-15m设伸缩缝,缝宽2cm,缝内沿墙的内、外、顶三边填塞沥青麻絮。
(2)当高度小于4m时墙底部设置一排泄水孔,当高度大于4m时左右间距2-3m交错设置须Φ100PVC管泄水孔,最低一排泄水孔高出地面或者常水位30cm,进水口应伸入砂砾反滤层内,用透水土工布(400g/m²)包裹,泄水孔口铺设复核土工膜(采用0.5m*0.5m“一布一膜”)。
具体如下图:(3)钢筋安装钢筋安装时根据放样数据拉线定位钢筋安装的位置及高程。
按照图纸要求,连接钢筋,施工时特别要注意控制好钢筋顶面高程以及线形。
钢筋安装时,应先确定起始点和结束点钢筋顶面标高,然后在起始点位置挂线至结束点,最后根据挂好的标高线进行钢筋绑扎或焊接;绑扎焊接时,为保证安装质量应根据实际情况对预埋钢筋进行调整。
主筋接长采用搭接焊,接头双面焊缝的长度不小于5d,单面焊缝的长度不小于10d;箍筋采用绑扎连接。
钢筋接头与钢筋弯曲处的距离不应小于10d,也不宜位于构件的最大弯矩处。

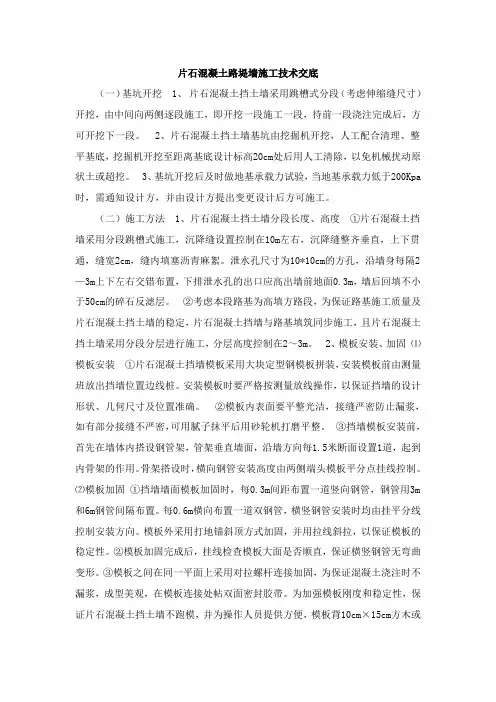

片石混凝土路堤墙施工技术交底(一)基坑开挖 1、片石混凝土挡土墙采用跳槽式分段(考虑伸缩缝尺寸)开挖,由中间向两侧逐段施工,即开挖一段施工一段,待前一段浇注完成后,方可开挖下一段。
2、片石混凝土挡土墙基坑由挖掘机开挖,人工配合清理、整平基底,挖掘机开挖至距离基底设计标高20cm处后用人工清除,以免机械扰动原状土或超挖。
3、基坑开挖后及时做地基承载力试验,当地基承载力低于200Kpa 时,需通知设计方,并由设计方提出变更设计后方可施工。
(二)施工方法 1、片石混凝土挡土墙分段长度、高度①片石混凝土挡墙采用分段跳槽式施工,沉降缝设置控制在10m左右,沉降缝整齐垂直,上下贯通,缝宽2cm,缝内填塞沥青麻絮。
泄水孔尺寸为10*10cm的方孔,沿墙身每隔2—3m上下左右交错布置,下排泄水孔的出口应高出墙前地面0.3m,墙后回填不小于50cm的碎石反滤层。
②考虑本段路基为高填方路段,为保证路基施工质量及片石混凝土挡土墙的稳定,片石混凝土挡墙与路基填筑同步施工,且片石混凝土挡土墙采用分段分层进行施工,分层高度控制在2~3m。
2、模板安装、加固⑴模板安装①片石混凝土挡墙模板采用大块定型钢模板拼装,安装模板前由测量班放出挡墙位置边线桩。
安装模板时要严格按测量放线操作,以保证挡墙的设计形状、几何尺寸及位置准确。
②模板内表面要平整光洁,接缝严密防止漏浆,如有部分接缝不严密,可用腻子抹平后用砂轮机打磨平整。
③挡墙模板安装前,首先在墙体内搭设钢管架,管架垂直墙面,沿墙方向每1.5米断面设置1道,起到内骨架的作用。
骨架搭设时,横向钢管安装高度由两侧端头模板平分点挂线控制。
⑵模板加固①挡墙墙面模板加固时,每0.3m间距布置一道竖向钢管,钢管用3m 和6m钢管间隔布置。
每0.6m横向布置一道双钢管,横竖钢管安装时均由挂平分线控制安装方向。
模板外采用打地锚斜顶方式加固,并用拉线斜拉,以保证模板的稳定性。
②模板加固完成后,挂线检查模板大面是否顺直,保证横竖钢管无弯曲变形。

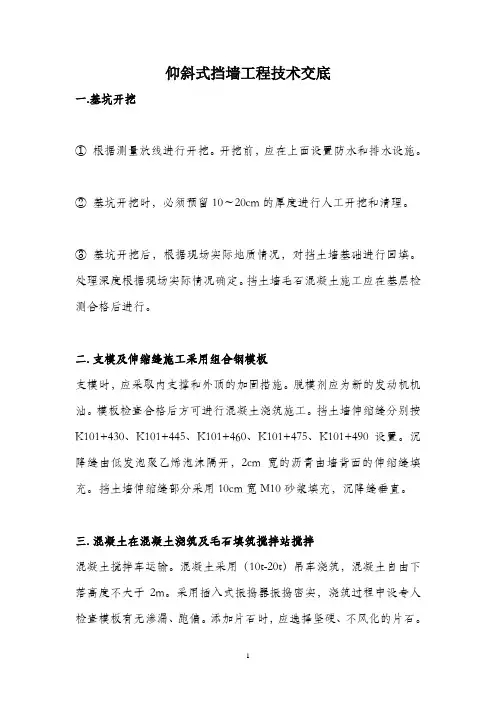

仰斜式挡墙工程技术交底一.基坑开挖①根据测量放线进行开挖。
开挖前,应在上面设置防水和排水设施。
②基坑开挖时,必须预留10~20cm的厚度进行人工开挖和清理。
③基坑开挖后,根据现场实际地质情况,对挡土墙基础进行回填。
处理深度根据现场实际情况确定。
挡土墙毛石混凝土施工应在基层检测合格后进行。
二.支模及伸缩缝施工采用组合钢模板支模时,应采取内支撑和外顶的加固措施。
脱模剂应为新的发动机机油。
模板检查合格后方可进行混凝土浇筑施工。
挡土墙伸缩缝分别按K101+430、K101+445、K101+460、K101+475、K101+490设置。
沉降缝由低发泡聚乙烯泡沫隔开,2cm宽的沥青由墙背面的伸缩缝填充。
挡土墙伸缩缝部分采用10cm宽M10砂浆填充,沉降缝垂直。
三.混凝土在混凝土浇筑及毛石填筑搅拌站搅拌混凝土搅拌车运输。
混凝土采用(10t-20t)吊车浇筑,混凝土自由下落高度不大于2m。
采用插入式振捣器振捣密实,浇筑过程中设专人检查模板有无渗漏、跑偏。
添加片石时,应选择坚硬、不风化的片石。
毛石与毛石之间的间隙不得小于30cm。
每层混凝土浇筑完成后,加一层毛石,然后再浇筑一层混凝土。
毛石层之间的混凝土厚度不得小于30cm。
混凝土强度达到85%后拆除模板,并用草覆盖和浇水养护,以保持覆盖层湿润,养护时间不少于7天。
四.施工注意事项①排水孔应在岩土边界及岩土边界以上或墙体正常水位以上左右错开分层。
孔径应为5.59cm PVC管。
PVC管应伸出墙背5cm,其端部应包裹土工布滤布。
最低排水孔的出口应保证排水畅通,无堵塞。
排水孔桩袋进水口应设置粗粒材料(大粒径砾石或卵石),以便于排水。
水下挡土墙的最低排排水孔应高于正常水位30cm以上。
在最低排水孔处铺设一层编织防渗土工布,形成隔离层。
在挡土墙最低排水孔底部铺设一层编织防渗土工布,防止基底被水侵蚀。
8%灰土应用于挡墙基坑(低于最低排水孔)的回填,并按要求压实。
应使用石灰岩砾石或砾石等渗透材料回填墙背(最低排水孔上方)。
工程名称 镇远县小田溪经柏杨坪至舞阳河公路工程 施工队伍 挡土墙施工队一队交底提要挡土墙施工交底记录施工里程被交底班组 条件:用于水泥砂浆勾缝、抹面的水泥砂浆,强度为米10,稠度30~50米米.原材料的主要参数,水泥:32.5级水泥;中砂,堆积密度为1221千克/米3;施工水平:一般选取水泥用量240千克/米3,砂子用量QS=1221千克/米3,水量为290千克/米34、石料选择强度满足设计和技术规范要求,不风化、无裂纹的石料进行砌筑,镶面块石应大致方正,上下面大致平整,厚度不小于20厘米,宽度为厚度的1.0~1.5倍,长度为厚度的1.5~3倍,严禁薄石立砌,镶面石应分层平砌,上下错缝,表面凹陷不大于2厘米.5、挡土墙变形缝施工;挡墙每间隔10~20米设置一道变形缝,当墙高度不一、墙后荷载变化较大或者地基条件较差时,应采用较小的变形缝间隔.另在地基岩性变化处、墙高突变处和与其他构筑物连接处应设置沉降缝.变形缝宽度2~3厘米.缝内沿墙的内、外、顶三边填塞沥青麻筋或涂沥青木板,厚度2厘米;6、墙身泄水孔设置;孔径10厘米,间距2~3米,按梅花形布置.泄水孔向外坡度为5%,最低设置应高出地面不小于20厘米;7、施工时须四方挂线,自制坡度板控制坡比,每支砌高度达1米时必须现场复查一次断面;8、勾缝砂浆采用米10,勾缝应牢固、美观;9、当墙背后全部为填土,且横坡大于1:5时,应铲除植被,并将地表挖成台阶,填料在混凝土强度达到75%后进行分层夯实(一般7天达到强度要求)10、砌筑基础的第一层砌块时,先将基底表面清理、湿润,再坐浆砌筑,砌筑上层砌块时,避免振动下层砌块,砌筑中断后恢复砌筑时,将砌体的表面加以清扫和湿润,施工告一段落或收工时进行洒水养护.11、砌体施工要做到咬合紧密,无干缝、通缝和瞎缝,小石子混凝土饱满,表面平整、线性直顺圆滑美观.12、严格按照挤浆法施工,保证砂浆饱满,砌体不应该出现垂直通缝,避免通长的水平通缝.。

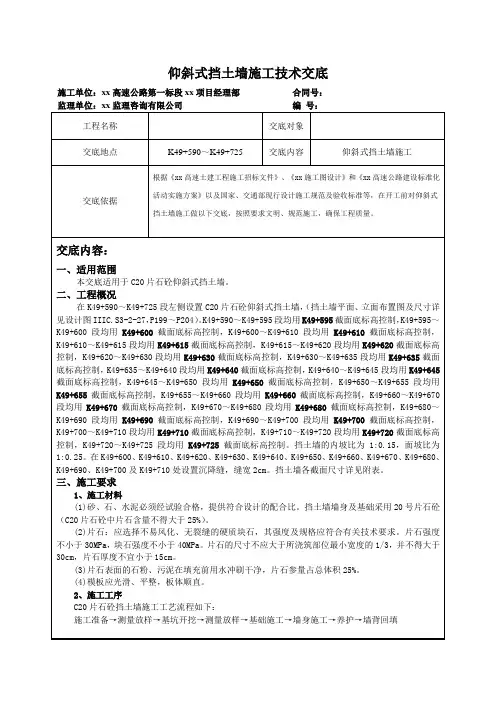

仰斜式挡土墙施工技术交底施工单位:xx高速公路第一标段xx项目经理部合同号:监理单位:xx监理咨询有限公司编号:工程名称交底对象交底地点K49+590~K49+725 交底内容仰斜式挡土墙施工交底依据根据《xx高速土建工程施工招标文件》、《xx施工图设计》和《xx高速公路建设标准化活动实施方案》以及国家、交通部现行设计施工规范及验收标准等,在开工前对仰斜式挡土墙施工做以下交底,按照要求文明、规范施工,确保工程质量。
交底内容:一、适用范围本交底适用于C20片石砼仰斜式挡土墙。
二、工程概况在K49+590~K49+725段左侧设置C20片石砼仰斜式挡土墙,(挡土墙平面、立面布置图及尺寸详见设计图IIIC.S3-2-27,P199~P204)。
K49+590~K49+595段均用K49+595截面底标高控制,K49+595~K49+600段均用K49+600截面底标高控制,K49+600~K49+610段均用K49+610截面底标高控制,K49+610~K49+615段均用K49+615截面底标高控制,K49+615~K49+620段均用K49+620截面底标高控制,K49+620~K49+630段均用K49+630截面底标高控制,K49+630~K49+635段均用K49+635截面底标高控制,K49+635~K49+640段均用K49+640截面底标高控制,K49+640~K49+645段均用K49+645截面底标高控制,K49+645~K49+650段均用K49+650截面底标高控制,K49+650~K49+655段均用K49+655截面底标高控制,K49+655~K49+660段均用K49+660截面底标高控制,K49+660~K49+670段均用K49+670截面底标高控制,K49+670~K49+680段均用K49+680截面底标高控制,K49+680~K49+690段均用K49+690截面底标高控制,K49+690~K49+700段均用K49+700截面底标高控制,K49+700~K49+710段均用K49+710截面底标高控制,K49+710~K49+720段均用K49+720截面底标高控制,K49+720~K49+725段均用K49+725截面底标高控制。

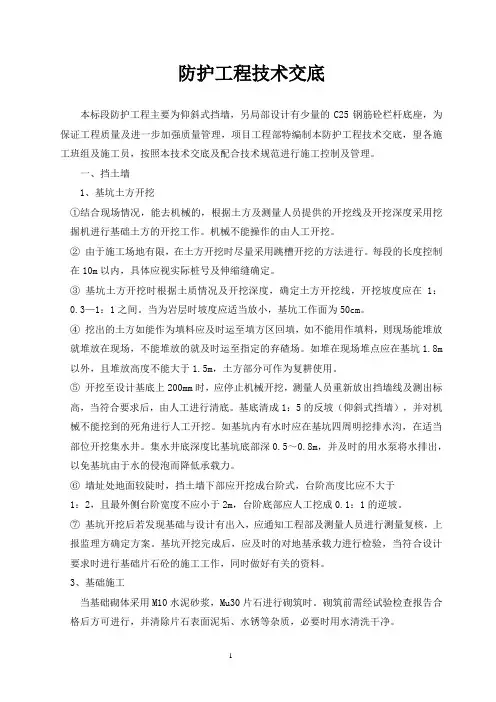

防护工程技术交底本标段防护工程主要为仰斜式挡墙,另局部设计有少量的C25钢筋砼栏杆底座,为保证工程质量及进一步加强质量管理,项目工程部特编制本防护工程技术交底,望各施工班组及施工员,按照本技术交底及配合技术规范进行施工控制及管理。
一、挡土墙1、基坑土方开挖①结合现场情况,能去机械的,根据土方及测量人员提供的开挖线及开挖深度采用挖掘机进行基础土方的开挖工作。
机械不能操作的由人工开挖。
②由于施工场地有限,在土方开挖时尽量采用跳槽开挖的方法进行。
每段的长度控制在10m以内,具体应视实际桩号及伸缩缝确定。
③基坑土方开挖时根据土质情况及开挖深度,确定土方开挖线,开挖坡度应在1:0.3—1:1之间。
当为岩层时坡度应适当放小,基坑工作面为50cm。
④挖出的土方如能作为填料应及时运至填方区回填,如不能用作填料,则现场能堆放就堆放在现场,不能堆放的就及时运至指定的弃碴场。
如堆在现场堆点应在基坑1.8m 以外,且堆放高度不能大于1.5m,土方部分可作为复耕使用。
⑤开挖至设计基底上200mm时,应停止机械开挖,测量人员重新放出挡墙线及测出标高,当符合要求后,由人工进行清底。
基底清成1:5的反坡(仰斜式挡墙),并对机械不能挖到的死角进行人工开挖。
如基坑内有水时应在基坑四周明挖排水沟,在适当部位开挖集水井。
集水井底深度比基坑底部深0.5~0.8m,并及时的用水泵将水排出,以免基坑由于水的侵泡而降低承载力。
⑥墙址处地面较陡时,挡土墙下部应开挖成台阶式,台阶高度比应不大于1:2,且最外侧台阶宽度不应小于2m,台阶底部应人工挖成0.1:1的逆坡。
⑦基坑开挖后若发现基础与设计有出入,应通知工程部及测量人员进行测量复核,上报监理方确定方案。
基坑开挖完成后,应及时的对地基承载力进行检验,当符合设计要求时进行基础片石砼的施工工作,同时做好有关的资料。
3、基础施工当基础砌体采用M10水泥砂浆,Mu30片石进行砌筑时。
砌筑前需经试验检查报告合格后方可进行,并清除片石表面泥垢、水锈等杂质,必要时用水清洗干净。

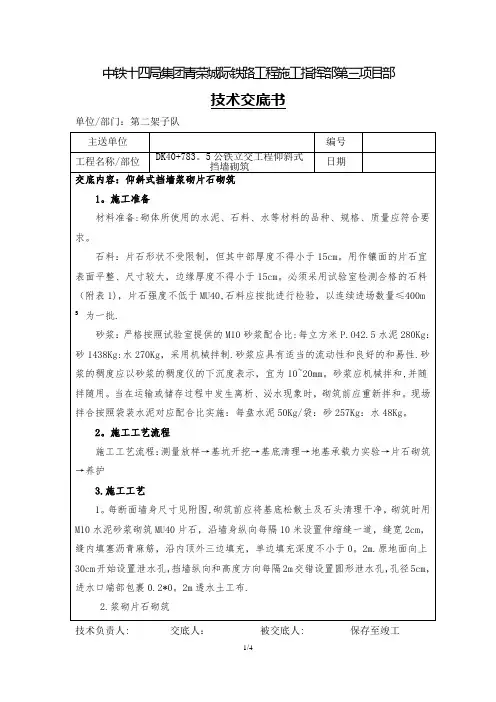

中铁十四局集团青荣城际铁路工程施工指挥部第三项目部技术交底书单位/部门:第二架子队技术负责人: 交底人:被交底人: 保存至竣工2。
1砌筑施工宜采用立样挂线法控制尺寸、位置和平整度.2.2砌体采用挤浆法分层、分段砌筑。
分段位置宜设在沉降缝或伸缩缝处,两相邻段的砌筑高度差不得大于120cm,分层水平砌缝应大致水平。
石块与坡面必须采用砂浆挤满.各砌块的砌缝应相互错开,错开距离不小于8cm,砌块间不得无砂浆直接接触,砌缝应饱满。
2。
3各砌层应先砌外圈定位砌块,并与里层砌块交错连成一体.定位砌块宜选用表面较平整且尺寸较大的石料,定位砌缝应满铺砂浆,不得镶嵌小石块。
2。
4定位砌块砌筑完成后,应在圈内底部铺一层砂浆,砂浆厚度宜为5~10cm,厚度亦应使石料挤压安砌时能紧密连接,且砌缝砂浆密实、饱满。
砌体腹石时,石料间的砌缝应相互交错、咬接,砂浆密实。
石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;石料应大小搭配,较大的石料应已大面为底,较宽的砌缝可用小石块挤塞.挤浆时可用小锤敲打石料,将砌缝挤紧,不得留有孔隙。
2。
5浆砌片石的砌缝:定位砌块表面的砌缝宽度不得大于4cm,砌体表面与三块相邻石料相切的内切圆直径不得大于7cm,两层间的错缝不得小于8cm,每砌筑120cm以内应找平一次。
填腹部分的砌缝易减小,在较宽的砌缝中可用小石块塞填。
3。
勾缝3.1勾缝使用的砂浆的强度等级不得低于砌体所使用的砂浆强度.3。
2砌筑时,面缝处留2cm深空缝,勾缝时再施工完毕,砌缝时采用凹缝,凹缝深1cm,宽1cm。
4.养护4。
1砌体施工完完毕应及时覆盖,并经常洒水保持湿润,常温下养护期不得少于7d。
4.2砌体砂浆未达到设计强度前,不得承受全部设计荷载。
4.质量保证措施砌体砂浆强度等级应符合要求,每100m³砌体砂浆去1组试件,不足100立方米亦取1组试件。
护坡墙面应密实、稳固,轮廓线顺直。
泄水孔孔径、排水坡按设计要求埋设。
挡土墙施工技术方案本上挡墙K16+073~K16+215段墙身采用M7.5浆砌块石仰斜式挡土墙,基础均采用C20卵石砼整体式基础,墙高4米。
一、材料要求石料应是结构密实、石质均匀、不易风化、无裂缝的硬质石料,石料强度等级不小于MU30。
强度等级以5cm×5cm×5cm含水饱和试件的极限抗压强度为准。
采用M7.5水泥砂浆砌筑块石。
砂浆所用的水泥、砂、水的质量应符合有关规范的要求,按规定的配合比施工。
反滤层可选用砂砾石等具有反滤作用的粗颗粒透水性材料。
挡墙墙背后30cm范围内设置反滤层。
为了防止挡土墙因地基不均匀沉降或温度变化引起挡土墙裂缝而破坏,需10m设置变形缝(沉降缝和伸缩缝一般宽度为2~3cm),并在缝内填塞填缝料。
为保证变形缝的作用,两种接缝均须整齐垂直、上下贯通,并且缝两侧砌体表面需要平整,不能搭接,必要时缝两侧的石料须修凿。
接缝中需要填塞沥青麻絮防水材料,可贴置在接缝处已砌墙段的端面,也可在砌筑后再填塞,但均需沿墙壁内外、顶三边塞满、挤紧,填塞深度均不得小于20cm,以满足防水要求。
二、施工准备及放样挡土墙施工前应做好地表排水和安全生产的准备工作,施工前先将墙后地表的虚方全部清除,并将原地面开挖成台阶状,同时必须对设挡土墙段落到断面重新放样,若发现实地墙趾地面线与设计横断面有较大出入,应及时反馈到监理工程。
当挡土墙位于平曲线范围内时,在施工过程中应注意放样精度,使墙面顺滑过渡。
三、基坑开挖基础位于横向斜坡地面上时,墙趾埋入地面的深度和距地表的水平距离应满足下表要求:开挖前,应作好场地临时排水措施,雨天坑内积水应随时排干。
基础的各部份尺寸、形状以及埋置深度,均应按设计要求进行施工。
基坑不得连通开挖,应采用跳槽开挖,以防基坑坍塌。
当基坑深度大于5m时,应加设平台,这不仅有利于基坑边坡的稳定,又利于基坑开挖。
任何土质基坑,挖至标高后不得长时间暴露、挠动、浸泡。
以免削弱基底承载能力。
仰斜式挡墙技术交底仰斜式挡⼟墙技术交底⼀、交底⽬的为规挡⼟墙施⼯班组的施⼯操作,熟练掌握施⼯⼯艺,明了和清楚相关技术要求,保证仰斜式挡⼟墙的施⼯质量,特编制本交底。
⼆、编制依据(⼀)《公路路基施⼯技术规》(JTG F10-2006);(⼆)《公路⼯程质量检验评定标准第⼀册⼟建⼯程》(JTG F80/1 2004);(三)《公路⼯程施⼯安全技术规》(JTG F90-2015);(四)XXXXXXXX公路⼯程施⼯图设计。
三、适⽤围适⽤于XXXXXXXX公路⼯程仰斜式挡⼟墙的施⼯作业。
四、施⼯⼯艺流程仰斜式挡⼟墙施⼯⼯艺流程见图1。
(⼀)施⼯准备1.技术准备:(1)施⼯测量:⼯程开⼯之前,测量⼈员应对沿线设计单位的交桩进⾏复测,并根据施⼯需要布设加密点。
施⼯现场埋设临时⽔准点,便于现场进⾏⾼程控制。
(2)业准备:①图纸复核:技术⼈员应对仰斜式挡⼟墙的图纸进⾏仔细审核,对发现的⾼程、结构尺⼨、材料规格、⼯程数量等问题及时上报解决。
②现场核对:根据设计图纸,对挡⼟墙施⼯现场进⾏考察,以便确定合理可⾏的施⼯⽅案。
③试验准备:图1 仰斜式挡⼟墙施⼯⼯艺流程图规格、⼯程数量等问题及时上报解决。
②现场核对:根据设计图纸,对挡⼟墙施⼯现场进⾏考察,以便确定合理可⾏的施⼯⽅案。
③试验准备:施⼯中所需的⽚⽯、砂⽯料、⽔泥等材料,需经试验室检验合格后⽅可进场使⽤。
试验室应在施⼯前,出具施⼯配合⽐,⽤于指导施⼯⽣产。
2.现场准备:(1)仰斜式挡⼟墙施⼯过程中使⽤的机械设备,应在开⼯前全部到位。
同时对机械设备进⾏全⾯检查,并做好维护保养⼯作,保证设备状况良好,能正常使⽤。
挡墙本体施⼯主要使⽤的设备⼯具主要有:⼩型拌合机、⽔泵、铁板、磅秤、⼿推车、铁锹、锄头、⼤铲、⽡⼑、⼿锤、⼿凿、⽔平尺、勾缝条、扁担、坡度门架等。
挡墙墙背回填主要使⽤的机械设备:推⼟机、平地机、压路机、⾃卸车、⼩型夯机等。
(2)施⼯⽤⽔、电应在施⼯前准备到位。
表格编号
三级技术交底书
0907
项目名称京沪高速公路改扩建工程JHSG-07标
共5页交底编号JHSG-07-DTQ
工程名称京沪高速公路莱芜至临沂(鲁苏界)段改扩建工程
设计文件图号S3-7Ⅵ-AL02
施工部位仰斜式挡土墙施工三级技术交底
交底日期年月日
仰斜式挡墙施工三级技术交底
一、适用范围
本交底适用于京沪高速改扩建工程一工区七标挡土墙施工。
二、材料、机械准备
1.材料准备:
混凝土:挡土墙墙体采用C20混凝土浇筑,由混凝土拌合站集中拌制。
模板:挡土墙浇筑采用采用组合型钢模板,不得使用旧钢模板,每块模板尺寸为1*1.5m,边角部位采用木模板。
2、挡土墙施工前,已做好截、排水及方渗设施。
三、施工工艺流程
测量放样→基础开挖、修整边坡、土石方吊运→地基承载力检测→基底验收、处理→脚手架及模板支护→混凝土浇筑→拆模、养生→沉降缝→反滤层→墙背回填。
四、施工方法
(一)测量放线
测量放样前需根据设计图纸,结合现场实际地形、地质情况,对挡墙位置、方向、基底尺寸、高程等进行复核、定位。
现场复核无误后,由测量人员施放轴线和基础开挖边线,基础开挖边线需根据图纸规定的开挖坡比进行放样,并预留50cm左右的施工宽度。
施工队及时将复核无误的控制点引至施工无法破坏的地方,防止控制点被破坏。
(二)基础开挖及土石方转运
1、基坑开挖前必须做好排水工作,在挡墙上游不影响施工的地方挖好集水坑,用水泵排水,同时根据挡墙基坑四周地形,做好地面防水工作。
仰斜式挡土墙技术交底一、交底目的为规挡土墙施工班组的施工操作,熟练掌握施工工艺,明了和清楚相关技术要求,保证仰斜式挡土墙的施工质量,特编制本交底。
二、编制依据(一)《公路路基施工技术规》(JTG F10-2006);(二)《公路工程质量检验评定标准第一册土建工程》(JTG F80/1 2004);(三)《公路工程施工安全技术规》(JTG F90-2015);(四)XXXXXXXX公路工程施工图设计。
三、适用围适用于XXXXXXXX公路工程仰斜式挡土墙的施工作业。
四、施工工艺流程仰斜式挡土墙施工工艺流程见图1。
(一)施工准备1.技术准备:(1)施工测量:工程开工之前,测量人员应对沿线设计单位的交桩进行复测,并根据施工需要布设加密点。
施工现场埋设临时水准点,便于现场进行高程控制。
(2)业准备:①图纸复核:技术人员应对仰斜式挡土墙的图纸进行仔细审核,对发现的高程、结构尺寸、材料规格、工程数量等问题及时上报解决。
②现场核对:根据设计图纸,对挡土墙施工现场进行考察,以便确定合理可行的施工方案。
③试验准备:图1 仰斜式挡土墙施工工艺流程图规格、工程数量等问题及时上报解决。
②现场核对:根据设计图纸,对挡土墙施工现场进行考察,以便确定合理可行的施工方案。
③试验准备:施工中所需的片石、砂石料、水泥等材料,需经试验室检验合格后方可进场使用。
试验室应在施工前,出具施工配合比,用于指导施工生产。
2.现场准备:(1)仰斜式挡土墙施工过程中使用的机械设备,应在开工前全部到位。
同时对机械设备进行全面检查,并做好维护保养工作,保证设备状况良好,能正常使用。
挡墙本体施工主要使用的设备工具主要有:小型拌合机、水泵、铁板、磅秤、手推车、铁锹、锄头、大铲、瓦刀、手锤、手凿、水平尺、勾缝条、扁担、坡度门架等。
挡墙墙背回填主要使用的机械设备:推土机、平地机、压路机、自卸车、小型夯机等。
(2)施工用水、电应在施工前准备到位。
施工附近地表水水质合格的,可以直接使用。
对于接电方便的位置,可与当地电力部门联系“T”接用电。
用电不便地区,使用发电机,保证施工设备、照明等用电需求。
(3)施工前应先将施工便道修建好,应能保证机械、车辆通行,为施工创造条件。
对施工利用的既有道路进行调查,需要时进行修整加固。
(4)挡土墙处于低洼地带时,施工前要修筑好临时防、排水设施,并保证其排水畅通。
(5)临近既有道路的施工地段,应提前做好安全防护及保通相关设施。
(6)施工用的水泥、砂、石料应分类堆放,水泥应下垫上盖防雨防潮。
砌筑砂浆应根据设计要求和现场材料实际情况,由实验员确定施工配合比,并写在标示标牌上。
(二)基坑开挖放样使用全站仪放出基坑中心线和开挖边线,从而确定基坑开挖的围。
同时,利用水准仪对挡土墙位置原地面标高进行测量,根据基底设计标高确定开挖深度。
(三)基坑开挖土质基坑开挖采用人工配合挖机逐层分段开挖施工,基坑底沿开挖线两侧各预留50cm为工作面。
在开挖时要注意观察,发现地质情况发生变化,应及时与主管工程师联系处理。
机械开挖时应留出至少30cm的土层使用人工开挖及清理松土,以避免超挖,并减少对基底土层的扰动。
石质基坑开挖采用爆破开挖,尽量采用小药量松动爆破,防止出现超挖以及对基底土层的扰动。
基坑开挖的过程中,要跟班测量开挖面高程,以保证开挖后基底标高符合设计及规要求。
(四)基底验收基坑开挖至设计标高后,应通知监理工程师对基底地质情况进行勘验。
试验人员采用轻型或重型动力触探仪对基底承载力进行测试。
根据设计,仰斜式挡土墙地基承载力不得小于250kPa。
地基承载力、基底高程符合设计要求,经监理工程师同意,可进入下一道工序施工。
如果基底地质情况较差,存在软弱层,地基承载力无法满足要求时,应通过监理工程师,联系设计单位及业主,对现场情况共同查看后,确定处理方案。
基底处理完毕后,仍需要进行地基承载力(地基承载力不得小于250kPa)、基底高程的检测,检测合格,经监理工程师同意后,可进入下一道工序施工。
(五)基础施工放样依据设计图纸,用全站仪准确放出基础四个角点坐标点位,精确测定出挡土墙主(横)轴线和起讫点及沉降缝位置。
然后根据测点在基坑底面弹出轴线及墙身线,将轴线及墙身线引出作业段面之外,设置好护桩,以便于施工中对挡土墙线形的控制。
放样完成经检查无误后即可进行挡土墙基础及墙身施工。
(六)挡土墙基础及墙身施工:挡土墙基础及墙身均采用M7.5浆砌片石施工。
1.材料要求:(1)片石:强度不低于30MPa,质地坚硬,均匀且块体完整,不易风化且未风化,无裂纹,无水锈,无泥污或其他污渍(表面如有泥土等污渍,应清洗干净)。
严禁使用卵形、薄片状片石,以及层理严重、强度不足、山皮水锈的片石。
此外,风化石、裂纹石、有软弱夹层的片石也不能使用。
片石在使用前应浇水湿润。
片石中部厚度不小于15cm,大面长度不得超过45cm。
平面形状应四边形以上(不得用三角形片石)。
色差大的片石不要用于同一部位。
(2)砂浆:砂浆的配合比通过试验确定,经监理工程师审批后方可使用。
当变更砂浆的组成材料时,其配合比应重新试验确定。
砂浆必须具有良好的和易性,其稠度以标准圆锥体沉入度表示,宜为50~70mm,气温较高时可适当增大。
砂浆采用机械拌和,拌和时间宜为3~5min。
砂浆应随拌随用,保持适宜的稠度,一般宜在3小时使用完毕;气温超过30℃时,宜在2小时使用完毕。
在运输过程或在贮存器中发生离析、泌水的砂浆,砌筑前应重新拌和。
已凝结的砂浆,不得使用。
2.砌筑施工:(1)砌筑基础的第一层砌块时,如基底为岩层,应先将基底表面清洗、湿润,再坐浆砌筑;如基底为土质,可直接坐浆砌筑。
(2)砌体应分层砌筑,砌体较长时可分段分层砌筑,但两相邻工作段的砌筑差一般不宜超过1.2m;分段位置宜尽量设在沉降缝或伸缩缝处,各段水平砌缝应一致。
(3)砌筑时要按挡墙的截面尺寸及墙面坡度做模架拉线控制,厚度、高度符合设计要求。
各砌层应先砌外圈定位行列,然后砌筑里层,外圈砌块与里层砌块交错连成一体。
砌体外露面镶面种类应符合设计规定,砌体里层应砌筑整齐,分层应与外圈一致,应先铺一层适当厚度的砂浆再安放砌块和填塞砌缝。
注意,基础浆砌表面一般都不外露,随砌随刮平即可。
(4)各砌层的砌块要安放稳固,砌块间砂浆饱满,粘结牢固,不得直接贴靠或脱空。
砌筑采用挤浆法施工,即先铺底浆,竖缝砂浆先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。
(5)砌筑上层块时,应避免振动下层砌块,并注意错缝,避免出现竖向通缝。
砌筑工作中断时要埋设片石茬作榫,保证前后连接质量,恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润,并使用透水土工布等材料进行覆盖养护,养护期不少于7天。
(6)根据实验室要求,每250方砌体制作2组自检用的和1组监理抽检用的标准养生试件,一组试件由6块试块组成。
制作时将砂浆分两层(每层约40mm)先后放入涂了脱模剂的试模中,用捣棒(直径为20mm、长度200mm的钢棒,底面加工成平面)对每层砂浆均匀插捣25次。
第二层插捣完毕后,用抹刀沿模壁插数次,使砂浆高出模壁6—8mm.。
试件成型后0.5—1小时,再用抹刀刮掉剩余砂浆,并抹平表面在现场覆盖养护,一般情况下24小时脱模并标注施工部位和日期后送至试验室标准养生室进行养生。
(6)挡土墙外露面均应勾凹缝,严禁勾假凹缝。
勾缝后石块轮廓不能被掩盖,真实砌缝的准确位置和宽度应清晰可见。
勾缝前应检验缝槽深度不小于2cm,缝槽宽度应是砌缝的真实宽度,不合要求者应返工处理。
对合格缝槽充分清洗湿润后,用比砌筑砂浆高一个标号的砂浆(用细砂拌制)勾缝,缝面高度比砌体石略低2~4mm,勾缝砂浆面应平整、光滑,勾完缝后,砌石轮廓分明、清晰可见。
凹缝处涂以墨汁,更能增加美感。
(7)施工过程中,还应按照设计要求留置好泄水孔。
泄水孔间距2~3m,按梅花形布置。
泄水孔采用径为10cm的PVC管,管体向外排水坡度且应符合5%的设计要求,最低设置应高出地面不小于20cm。
(8)挡土墙每隔10~20m设置一道变形缝,如果地质情况或荷载发生变化处也应设置变形缝。
缝宽2~3cm,缝沿、外、顶三边填塞沥青麻絮或沥青木板。
(七)墙背回填施工:1.填料要求:墙背回填材料要求采用透水性较好的材料,如碎石、砂砾等,不得使用高液限土、淤泥质土或耕植土等作为填料。
填料中不得还有树皮、草根、垃圾等杂物。
如果利用路基挖石方进行回填,填料应是强度高、不易风化的石料,且最大粒径应小于15cm。
2.回填施工:(1)回填前根据每层填料的松铺厚度,在墙背要画出控制线。
墙背回填层厚不得大于20cm。
(2)墙背面原地面横坡大于1:5时,应开挖宽度不小于2m,向外坡度2%~4%的台阶。
(3)回填施工,采用自卸车运料,推土机推平,平地机精平,压路机进行碾压。
碾压要求同路基填方施工要求。
碾压时控制压路机的行驶速度在2~3Km/h之。
碾压时压路机应重叠压实,重叠值为15~20厘米。
(4)每层回填完毕,均应进行压实度、宽度、高程等项目的检测,检测标准同路基石方填筑标准。
应注意,靠近挡土墙1m围,采用小型夯实机具施工的填层,起压实度不得小于90%。
(5)挡土墙面基坑也应进行回填,回填深度应满足设计基础埋深和襟边宽度相关要求。
①基础埋深要求:一般土质地基,当承载力和稳定性满足要求时,埋深不宜小于80cm;位于斜坡地面的挡土墙,墙趾置于软质岩或土质时应大于100cm;当地层为硬质岩石应大于60cm。
②地基襟边宽度要求:地基为轻风化硬质岩石,襟边宽度为20~60cm;地基为风化岩石及软质岩石,襟边宽度为40~100cm;地基为坚实的粗粒土,襟边宽度为100~200cm。
五、施工技术要求仰斜式挡土墙施工应符合表1中所示各项技术要求。
表1 仰斜式挡土墙技术要求六、施工注意事项1.基坑开挖至基底后,应注意做好底面倒坡,坡度应符合设计要求。
2.挡土墙基底纵坡不宜大于5%,当大于5%时,应在纵向开挖时留出台阶,基础也应做成台阶式,高度不宜大于0.5m。
3.在进行挡土墙基坑验收前,应将基坑的浮土、碎石、树根、杂草以及施工垃圾等全部清理干净。
4.基坑开挖并经检查合格后,应及时施工挡墙基础,不得长时间暴露、扰动或浸泡基底而削弱基底承载力。
5.挡土墙砌筑过程中,要控制好墙体尺寸、坡度及高程,发现偏差应在第一时间进行纠正。
施工过程中要注意对成品的保护和清理,对墙面灰和落地灰要及时清理干净。
6.墙体施工过程中,要做好泄水管的保护工作,固定牢靠,防止意外损坏或移位变形。
为防止泄水孔堵塞,可使用透水土工布牢固包裹PVC管侧管口,要注意防止砂浆堵塞泄水管。
7.应注意挡土墙变形缝要上下垂直贯通,严禁因砌筑问题导致的骑缝、错缝,以及缝体倾斜。
8.养护期,挡土墙砌体砂浆强度不足70%时,严禁加载或冲击砌体。
