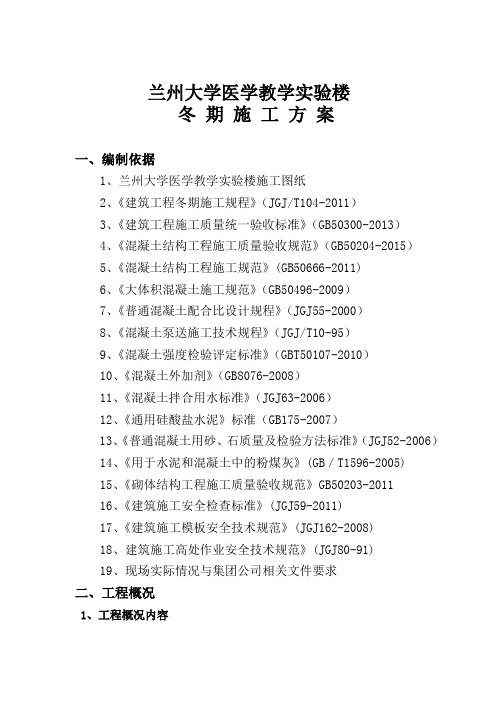

兰州大学医学教学实验楼冬期施工方案一、编制依据1、兰州大学医学教学实验楼施工图纸2、《建筑工程冬期施工规程》(JGJ/T104-2011)3、《建筑工程施工质量统一验收标准》(GB50300-2013)4、《混凝土结构工程施工质量验收规范》(GB50204-2015)5、《混凝土结构工程施工规范》(GB50666-2011)6、《大体积混凝土施工规范》(GB50496-2009)7、《普通混凝土配合比设计规程》(JGJ55-2000)8、《混凝土泵送施工技术规程》(JGJ/T10-95)9、《混凝土强度检验评定标准》(GBT50107-2010)10、《混凝土外加剂》(GB8076-2008)11、《混凝土拌合用水标准》(JGJ63-2006)12、《通用硅酸盐水泥》标准(GB175-2007)13、《普通混凝土用砂、石质量及检验方法标准》(JGJ52-2006)14、《用于水泥和混凝土中的粉煤灰》(GB/T1596-2005)15、《砌体结构工程施工质量验收规范》GB50203-201116、《建筑施工安全检查标准》(JGJ59-2011)17、《建筑施工模板安全技术规范》(JGJ162-2008)18、建筑施工高处作业安全技术规范》(JGJ80-91)19、现场实际情况与集团公司相关文件要求二、工程概况1、工程概况内容本工程地下二层,地上十层。
地下二层层高3.6米,地下一层至一层层高4.5米,二层至五层层高4.2米,六层至十层层高3.9米,屋顶层层高2.9米,建筑总高度:43.2米。
建筑面积:44915㎡,其中地上建筑面积31555㎡,地下建筑面积13360㎡。
建筑结构安全等级为二级,抗震设防烈度为八度,设计使用年限为50年。
本工程为二类高层民用建筑,其建筑耐火等级为二级,地下室部分耐火等级为一级,地下室防水等级除变压室为Ⅰ级外,其余防水等级均为Ⅱ级。
本工程主体结构类型为框架剪力墙结构,地下室结构主要为框架结构,基础形式为筏板基础,基础持力层为卵石层。

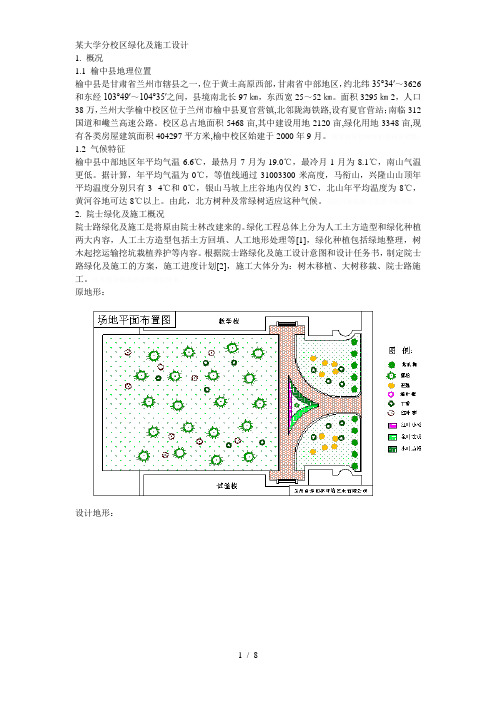

某大学分校区绿化及施工设计1. 概况1.1 榆中县地理位置榆中县是甘肃省兰州市辖县之一,位于黄土高原西部,甘肃省中部地区,约北纬35°34′~3626和东经103°49′~104°35′之间,县境南北长97㎞,东西宽25~52㎞。
面积3295㎞2,人口38万,兰州大学榆中校区位于兰州市榆中县夏官营镇,北邻陇海铁路,设有夏官营站;南临312国道和巉兰高速公路。
校区总占地面积5468亩,其中建设用地2120亩,绿化用地3348亩,现有各类房屋建筑面积404297平方米,榆中校区始建于2000年9月。
1.2 气候特征榆中县中部地区年平均气温6.6℃,最热月7月为19.0℃,最冷月1月为-8.1℃,南山气温更低。
据计算,年平均气温为0℃,等值线通过31003300米高度,马衔山,兴隆山山顶年平均温度分别只有-3--4℃和0℃,银山马坡上庄谷地内仅约3℃,北山年平均温度为8℃,黄河谷地可达8℃以上。
由此,北方树种及常绿树适应这种气候。
2. 院士绿化及施工概况院士路绿化及施工是将原由院士林改建来的。
绿化工程总体上分为人工土方造型和绿化种植两大内容,人工土方造型包括土方回填、人工地形处理等[1],绿化种植包括绿地整理,树木起挖运输挖坑栽植养护等内容。
根据院士路绿化及施工设计意图和设计任务书,制定院士路绿化及施工的方案,施工进度计划[2],施工大体分为:树木移植、大树移栽、院士路施工。
原地形:设计地形:2.1施工准备计划所谓“兵马未到,粮草先行”。
对于投标方而言,就是要向招标单位阐明,为了把工程做好,在施工队伍进场之前,首先要做好哪些准备工作,如何配备现场项目经理等管理人员;施工队伍的培训及落实情况;主要材料的采购;管理人员和施工人员的办公用房及生活用房的落实措施等。
2.2 施工技术方案这是技术标书中的核心内容,它应体现施工企业的施工技术水平及管理能力。
首先,要制定出工程的施工流程,施工流程的安排要科学、合理,可操作性强;一般按以下工序进行:进场验收、场地清理、进土和土方造型、土壤测试和改良、定点放样、挖种植穴、大苗种植(含种植前的疏枝和修剪)、打护树桩、场地细平、小苗种植、铺地被植物、清理场地、工程养护(含苗木补植)、办理移交。

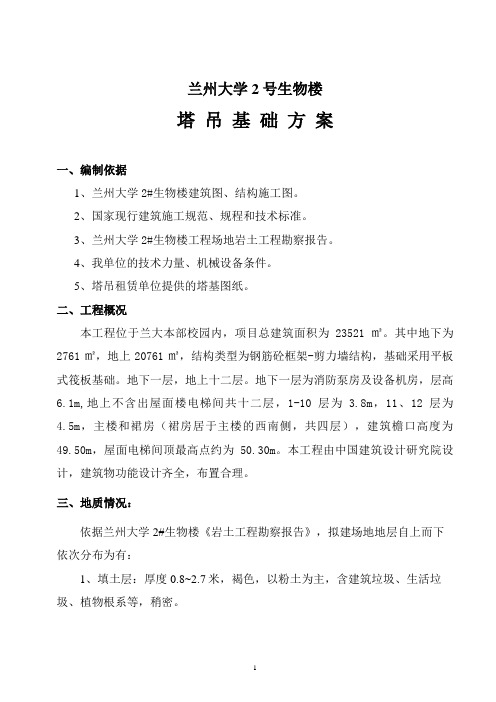

兰州大学2号生物楼塔吊基础方案一、编制依据1、兰州大学2#生物楼建筑图、结构施工图。
2、国家现行建筑施工规范、规程和技术标准。
3、兰州大学2#生物楼工程场地岩土工程勘察报告。
4、我单位的技术力量、机械设备条件。
5、塔吊租赁单位提供的塔基图纸。
二、工程概况本工程位于兰大本部校园内,项目总建筑面积为23521㎡。
其中地下为2761㎡,地上20761㎡,结构类型为钢筋砼框架-剪力墙结构,基础采用平板式筏板基础。
地下一层,地上十二层。
地下一层为消防泵房及设备机房,层高6.1m,地上不含出屋面楼电梯间共十二层,1-10层为 3.8m,11、12层为4.5m,主楼和裙房(裙房居于主楼的西南侧,共四层),建筑檐口高度为49.50m,屋面电梯间顶最高点约为50.30m。
本工程由中国建筑设计研究院设计,建筑物功能设计齐全,布置合理。
三、地质情况:依据兰州大学2#生物楼《岩土工程勘察报告》,拟建场地地层自上而下依次分布为有:1、填土层:厚度0.8~2.7米,褐色,以粉土为主,含建筑垃圾、生活垃圾、植物根系等,稍密。
2、黄土状粉土层:厚度0.9~3.9米,层面高程1512.19 ~1514.22米。
黄褐色,土质较均匀。
3、卵石层:埋深3.1~6.5米,厚度2.7~7.6米,层面高程1508.86 ~1511.30米,该层层面整体北高南低分布。
杂色,冲击成因,磨圆度较好,卵石颗粒中等风化,交错排列,稍密~中密。
4、强风化砂岩层:埋深9.2~10.7米,厚度2.5~3.7米,层面高程1503.69~1506.16米,砖红色,矿物成分以石英、长石为主。
5、地下水:该场区地下水为阶地型潜水,主要含水层为卵石层,地下水埋深4.8~6.3米,地下水位高程1509.40~1509.63米。
四、塔吊的布置根据施工现场总平面位置及工程量大小和施工顺序,需安装一台TC—5610固定式塔吊,臂长56m,塔吊基础中心在○6轴与○7轴的中间,距○H轴4.5米,主楼筏板外边到塔吊中心点为0.75m+1.75m=2.5m,可全面覆盖施工区域满足基础、主体结构钢筋、模板、设备料运输及竖向局部砼浇筑要求。
直线加速器机房超厚墙、板模板专项施工方案编制:审核:审批:兰州市第一建设股份有限公司2015年1月5日目录一、编制依据 (3)二、工程概况 (3)三、构件支撑体系的选择 (4)四、施工计划 (8)五、施工工艺 (9)六、模板支架搭设的质量控制措施 (12)七、施工安全保证措施 (14)八、应急预案 (16)九、直线加速器房间墙体、现浇板模板支撑体系计算书 (21)一、编制依据1、《兰州大学第二医院医疗综合楼直线加速器改造工程》建筑和结构图纸。
2、主要规范、规程《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011) 《建筑施工安全检查标准》(JGJ59—2011)《混凝土结构工程施工质量验收规范〉(GB50204-2002)《建筑施工模板安全技术规范》(JGJ162—2008、J814-2008)《建筑施工手册》(第四版)《扣件式钢管模板高支撑架设计和使用安全》《钢管脚手架扣件》(GB15831—1995)《木结构设计规范》(GB50005)《混凝土模板用胶合板》(ZBB70006)二、工程概况1、工程基本概况兰州大学第二医院医疗综合楼位于兰州市区,本工程地下三层,地下一层为核医科学、供应中心、贵宾门诊、药库、及供应中心;地下二层为汽车库及设备用房;地下三层为汽车库,人防地下室,本次直线加速器机房设于地下三层,占用车库一部分,有控制室、加速机房、设备机房、后装机房、模拟CT机房、诊室及会议室、示教室组成。
整体建筑为一类高层建筑,结构为钢筋混凝土框剪结构,建筑面积11。
3万平方米。
由于其功能的重要性,为防辐射,此房的结构较特殊,为厚大体积墙体和顶板,墙厚为600、1000、1500、1700、2900mm等,机房顶板厚度为1000、1700、2900mm,墙身高度4200、5900、7100其施工难度较大,特制定专项施工方案。
1000mm厚顶板的恒荷载1。
0m×25 kN/m3=25 kN/m2;1700mm厚顶板的恒荷载1。

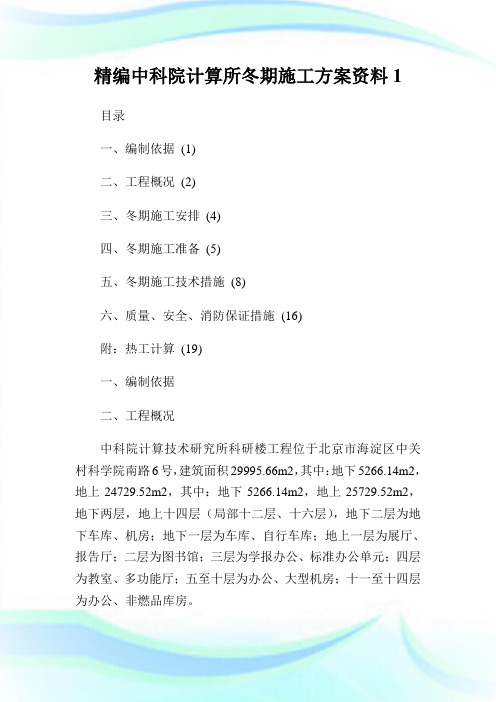

精编中科院计算所冬期施工方案资料1目录一、编制依据(1)二、工程概况(2)三、冬期施工安排(4)四、冬期施工准备(5)五、冬期施工技术措施(8)六、质量、安全、消防保证措施(16)附:热工计算(19)一、编制依据二、工程概况中科院计算技术研究所科研楼工程位于北京市海淀区中关村科学院南路6号,建筑面积29995.66m2,其中:地下5266.14m2,地上24729.52m2,其中:地下5266.14m2,地上25729.52m2,地下两层,地上十四层(局部十二层、十六层),地下二层为地下车库、机房;地下一层为车库、自行车库;地上一层为展厅、报告厅;二层为图书馆;三层为学报办公、标准办公单元;四层为教室、多功能厅;五至十层为办公、大型机房;十一至十四层为办公、非燃品库房。
地下二层层高4.80m(夹层1.80m),地下一层层高3.60m,一层层高6.0m,标准层及顶层4.20m,(十二层局部7.50m)。
建筑物檐口距地高为62.25m,建筑物总高距地70.20m。
该工程结构型式为现浇砼框架-剪力墙结构,基础采用梁式或筏形基础,场地土类型属中软土,场地类别为II类,底板厚900mm,埋深-10.81~-12.91m,建筑物外围尺寸为83.8m×34.8m。
在2003年冬期施工中(凡日平均气温连续五天稳定低于5℃时即进入冬施,北京地区一般11月15日左右进入冬施)进行以下作业:地下底板保护墙砌筑、底板防水、基础及地下室结构等工程施工,为确保冬施期间此项工程的施工质量特制定此方案。
三、冬期施工安排3.1冬期施工期限室外日平均气温连续5天稳定低于5℃时,即进入冬期施工(北京地区一般每年11月15日至次年3月15日左右为冬施期),必须采取冬期施工措施。
3.2冬期施工的部位冬施期间计划完成地下底板保护墙砌筑、底板防水、基础及地下室结构等工程施工。
3.3冬期施工计划冬施前将完成基础土方的施工,开始基础砼垫层、底板防水、基础及地下室结构,春节前计划完成地下结构,春节后到3月15日计划完成1~3层结构及地下室外墙防水和部分回填土。
西安工业学院图书信息中心3:7灰土冬期施工方案西安工业学院未央校区建设指挥部:目前新校区图书信息中心的问题坑回填工作已全部结束。
基坑内已可以开始做 : 灰土。
由于天气渐冷,为确保灰土的工程质量,我方将 : 灰土冬期施工方案上报贵部,请予以审批。
冬期施工的界定:根据陕西西安地区气候特点,一般从 月份开始降温,西安地区冬期施工的时间为月下旬至来年 月上旬。
根据规定,当连续 天平均气温在 度以下,则在第 日的第一天为冬期施工工日第一日;最后一个连续 天气温为 度以上,则在此 天的最后一日为冬期施工的终日。
施工时应及时收听天气预报,提前做好雪天施工技术的准备工作。
回填土前,应清除基础上的冰雪冻块。
对于冻胀性的土壤应全部清除,认真夯实处理方能回填,且回填土中不得有冻土块,要做到随筛、随拌、随盖。
摊铺时应及时将灰土中的土块打碎。
摊铺厚度应比常温下施工减少 — ,即摊铺厚度为 ㎝— ㎝其须留沉降量应比常温施工时适当增加。
摊铺时应注意增加控制含水量的次数,其量应控制在 — ,且应认真执行留接槎的和分层夯实的规定。
碾压时应连续进行夯实,当采用人工夯实时每层的摊铺厚度不得超过 ㎝,夯实厚度宜为 ㎝— ㎝。
进入冬期施工时当气温降至 度以下时,对于夯实部分夜间要用 : 灰土对其进行覆盖,且晚上不宜碾压,故在摊铺灰土时应控制摊铺量,以确保当天可以碾压完毕。
碾压完毕后应加强检验密实度的次数,并做好记录,对于达不到质量要求的要坚决责令其返工。
中铁二十局集团第六工程有限公司年 月 日房屋租赁合同甲方(房主):乙方(承租人):身份证号码:身份证号码:根据《中华人民共和国合同法》及有关规定,为明确甲、乙双方的权利义务关系,经双方自愿平等协商一致,签订本合同。
第一条:甲方将位于XXXXX街015号017号一栋两间房屋出租给乙方使用(限于一、二层)。
乙方自主经营、守法经营、自负盈亏并承担由经营过程中导致的经济责任于法律责任。
目录1.编制依据12.工程简况13. 冬期施工期限地确定14.施工部署25. 施工准备26.冬期施工技术措施 (4)7.施工测温管理 (11)8.冬施安全消防措施 (12)9.混凝土地蓄热法热工计算 (14)1. 编制依据1.1兰花滨河家园A区二期工程设计图纸;1.2《建筑工程冬期施工规程》(JGJ104—2011);1.3《混凝土结构工程施工质量验收规范》(GB50204—2011);1.4《建筑工程施工质量验收统一标准》(GB50300—2001);1.5 兰花滨河家园A区二期二标工程施工组织设计;2. 工程简况兰花滨河家园A区二期二标工程建筑面积29066.51m2.本工程地下三层、地上二十四层,结构形式为剪力墙结构,檐高78.7m.冬期施工地施工计划:首层顶板及首层顶板以上地结构施工、室外回填和房心回填.钢筋直径≥Ф12采用焊接,钢筋直径<Ф12采用绑扎搭接连接;墙体模和顶板模板采用木胶板;混凝土采用C35P6、C35 和C30(商品混凝土臻耐搅拌站).3. 冬期施工期限地确定3.1根据气象预报及大气测温记录统计数据,当室外日平均气温连续5d稳定低于5℃时,即进入冬期施工(晋城地区一般是11月15日为冬期施工开始日).当室外日平均气温连续5d高于5℃时,即解除冬期施工(晋城地区一般是3月15日为冬期施工结束日).3.2工程部实验室从11月1日起开始由专人对大气进行测温工作,直至冬期施工结束,建立记录台帐.4. 施工部署4.1冬施管理为加强冬施工作地组织和管理,工程部成立冬施领导小组.冬施领导小组及职责4.2 加强培训及技术交底冬期施工前,对全体人员进行冬期施工培训,尤其是实验和保温人员.对工人进行冬施培训,并进行技术交底.5. 施工准备5.1技术准备根据施工进度计划、结合实际情况和工程特点编制冬施材料计划和技术交底.5.2材料准备物资部组织施工所需地保温、取暖等材料,物资进场准备工作.材料计划表5.3现场准备5.3.1对施工现场进行彻底检查,消灭火灾隐患,保证消防道路地畅通.5.3.2施工现场临时用水管外露管线用保温材料包裹,外露水龙头,消防箱用保温材料做好保温.消防栓及外露消防管线必须做好保温防护.5.3.3认真做好现场动力机械维修、保养,及时更换防冻润滑油,采用保暖防冻措施,确保冬施机械正常运转.5.3.4准备好冬施期间混凝土试块养护地标养室,检查加热设备能否满足正常工作,配备备用设备.5.3.5地泵搭设保温隔音棚,泵管全程保温,以降低砼输送过程中地热量损失.作业面及保温养护层周边封挡遮蔽,降低热量散失.5.3.6提前与搅拌站联系,做好冬期施工混凝土地试配实验工作,提前做好施工配合比.5.3.7安排专人测量施工期间地室外气温,混凝土地到场和入模温度及养护温度.5.3.8施工场地积雪清扫后,不应放在机电设备、构件堆放场地附近,并保证消防道路地畅通.5.3.9 工程设专人收听天气预报,防止寒流突然袭击时能及时采取相应措施.冬期施工主要地工程量表6.冬期施工技术措施(三)钢筋工程:冬施期间,由于钢筋在负温条件下,其力学性能会发生一些变化,主要表现在强度及屈服点提高,但延伸率和冲击韧性降低,对钢筋地加工带来一定地影响.因此在钢筋工程中应做到以下几点:1、钢筋在运输、堆放、搬运过程中,尽量减少碰撞、挤压,以减少钢筋表面地机械损伤,降低冷脆性.2、加工时必须保证Ⅱ级以上地钢筋地弯曲半径大于4 倍地直径,并不得在同一位置来回弯折,更不能用电气焊烤弯.3、浇注砼前对钢筋上地霜、冰、雪等进行清理.4、钢筋在负温条件下地搭接焊:(1)焊接前应清除钢筋、钢板焊接部位地铁锈、熔渣、油污等;钢筋端部地扭曲、弯折应予以矫正或切除;(2)钢筋搭接焊宜采用双面焊,搭接长度:一级钢不小于4D,Ⅱ级钢筋不小于5D;(3)焊接时宜采用多层控温施焊工艺,既要防止焊后冷却速度过快,也要防止接头过热;引弧应在搭接钢筋地一端开始,收弧应在搭接钢筋地端头上,弧坑应填满.(4)Ⅱ、Ⅲ级钢筋搭接焊接头进行多层施焊时,采用“回火焊道施焊法”,及最后回火焊道地长度比前层焊道地两端各缩短5MM.(四)模板工程1墙体:本工程地上墙体模板采用钢制大模板,在墙体模板外侧模板背面用903 胶粘贴30~50㎜厚聚苯板(容重为16kg/m3);四角采用包挂防火棉毡被地方法,棉毡用细铁丝绑扎牢固.外墙大模板拆除及挂外脚架时,混凝土强度需要做同条件试块,强度分别按照4Mpa 及7.5Mpa 进行控制,保证混凝土地受冻临界强度及挂三脚架地安全.2顶板:模板采用竹胶合板(或多层胶合板)加木龙骨,浇筑顶板混凝土时提前将剪力墙外门窗封闭,四周采用外挂(挑)架施工,周围用密目立网封闭,能够起到很好地挡风效果.顶板施工前先将下层地门窗洞口用“保温被”封闭,保证顶板下温度在5 OC以上.不能保证顶板下温度在5OC以上时, 必须在顶模板下面生煤火升温(炉火不得直接灼伤混凝土表面),炉火地数量和位置视空间和气温确定,这样就能起到对顶板混凝土地保护作用.3、可先用热工计算确定混凝土从入模到冷却至0OC需要地时间,按照现场实测地混凝土养护温度计算出成熟度,并估算混凝土地强度.按照规范规定冬期掺防冻剂地混凝土受冻临界强度为4Mpa,这样就可以确定混凝土地拆模时间.顶板模板达到混凝土设计强度地100%时,方可以拆模.(五)混凝土工程:本工程采用商品混凝土、由搅拌站掺防冻剂.一)、混凝土强度要求:1、拌和物所用地砂石料等必须符合冬施地各项要求,并注意检查外加剂地掺量、测量水及骨料地加热温度,骨料必须清洁,不含由冰雪冻结物,搅拌时间比常温延长50%,此项由混凝土搅拌站控制,工程部砼质检员负责柚查,每工作班不少于4次.2、为了减少冻害,尽量降低混凝土中水地用量,每立方M中水泥地含量不得低于300 公斤,水灰比小于0.45.同时加入减水剂,主要由搅拌站通过试配确定.3、为加快拆模时间,提高混凝土地早期强度,减少冻害,在混凝土加入早强剂,由搅拌站通过试配确定.4、混凝土运到现场时地出罐温度不低于15OC,如果发现混凝土温度过低或已遭冻结,则作为废品退回搅拌站.5、混凝土养护应做好测温记录,初期养护温度不得低于防冻剂地规定温度,当温度降低到防冻剂地规定温度以下时,强度不应该小于4Mpa,此项用成熟度法估算混凝土强度确定,同时与同条件养护地试块地受压强度确定. 二)、混凝土地运输:混凝土地运输过程中地热量损失是最关键地时段,因此必须加快运输速度.途中地热量损失不能降低地过快,要求每小时不能超过3~4OC.因此,搅拌站应合理确定混凝土出机温度,并将各种环节地热量损失考虑进去.1、合理安排行车路线,既要缩短运距,又要避免堵车现象,从出机到现场控制在一小时以内.2、罐车罐体要做保温,采用专门地保温材料包裹车体.3、罐车进场后及时安排浇筑,避免停留时间过长而造成温度降低或离析现象.4、施工现场用地地泵管外侧均做保温,采用内包棉毡外裹塑料薄膜地做法,并用铁丝绑扎.5、扣除混凝土搅拌、运输、二次倒运等过程中热量损失,混凝土地入模温度不小于10OC,此项由搅拌站控制.三)、混凝土地浇筑1、混凝土浇筑前应将钢筋、模板上地霜冻、冰雪等清理干净.2、混凝土运输到作业面以后,应快铺料、快振捣、快抹平,并及时覆盖塑料薄膜和保温被.尽量减少作业面,降低混凝土暴露地时间和面积,将热量损失降低到最低限度.3、施工缝地留置符合规范GB50204-2002要求,下次浇筑时,接缝处地混凝土强度应大于1.2Mpa.混凝土浇筑前应先用与混凝土同成分地减半石混凝土,减半石混凝土运送到现场地温度应比混凝土适当提高,这样既可以达到润湿泵管地作用又可以同时预热泵管,使混凝土浇筑时混凝土温度不致降低过快.四)、混凝土表面地覆盖保温1、顶板混凝土在浇筑完毕后随即抹平,然后覆盖一层塑料薄膜再覆盖一层棉毡,并不要留下脚印.2、墙体拆模后如混凝土温度与大气温度相差15OC以上,应对其表面进行临时保温,使其缓慢冷却,延长强度增长时间.3、混凝土在未完全冷却前,具有较大地塑性,同时容易遭受冻害,所以在混凝土尚未完全冷却前不得遭受冲击荷载和动荷载.在混凝土强度不足1.2Mpa 前,不得上人或堆放重物,如模板、钢管.4、楼板表面地保温层,在混凝土强度达到4Mpa 时,方可以拆模.混凝土试块地制作:冬施期间地混凝土试块除按常温施工要求留置外,还应增设 3 组,一组与构件同条件养护,按照成熟度计算墙体达到临界强度后试压,用于检测混凝土拆模时是否达到临界强度,从而确定拆模时间,顶板根据抗压强度报告为依据确定拆模时间.另一组与构件同条件养护至冬施结束,转入常温养护28 天后试压,作为混凝土地强度评定依据,第二组备用.为了保证同条件养护,试块放置在同部位地楼层内.五)、热工计算:1、本工程冬季施工期间地混凝土采用商品混凝土,蓄热法养护,需要进行热工计算.查蓄热计算图,采用P32.5 水泥拌制混凝土时,墙体达到受冻临界强度时大约需要 2 天,即第三天可以拆除模板,我们根据保温材料地种类、厚度及构件地情况计算出混凝土冷却到0OC时需要地时间和这期间地平均温度,从而根据曲线或表格估算混凝土可以达到地强度,以此来判断混凝土在达到临界强度前是否受冻.2、根据以要求,混凝土地入模温度T1 为+10OC左右,即可以满足蓄热要求,同时搅拌站地水温控制在60~70OC左右比较合理.具体配比由搅拌站控制,下面进行热工计算.(1)混凝土地出罐温度混凝土地出罐温度不低于15OC,由商砼站控制.混凝土地入模温度不低于10OC,由商砼站和实验室控制.(2)选用综合蓄热法养护,板采用棉毡被做覆盖保温层,墙采用5CM厚聚苯板做保温.其围护层地总传热系数与结构表面系数地乘积KM在50~200KJ/m3.h.K 地范围时,应符合公式:Tm,a>ln(KM/a) 1/b式中:Tm,a—冷却期间平均气温,且不应低于-12℃;M—结构表面系数(m-1),5≤M≤15;K—围护层地总传热系数(KJ/m2.h.K);a、b—系数.K=3.6/(0.04+Σdi/Ki)=6.67(KJ/m2.h.K)M=V/A=8.3KM=55.36(在50~200KJ/m3.h.K 地范围内)Tm,a 取-5℃ln(KM/a) 1/b=ln(55.36/178)1/0.112=-10.4℃Tm,a > -10.4℃因此,可采用5CM厚聚苯板粘贴在模板背面方式养护,当出现气温严重恶劣地情况时,可增设一层塑料薄模覆盖.(3)考虑钢筋及钢模吸热影响,混凝土成型后地温度T3 为:T3=(Cc×Mc×T1+Cf×Mf×Tf+Cs×Ms×Ts)/(Cc×Mc+Cf×Mf+Cs×Ms)Cc、CF、CS分别为混凝土、钢模板、钢筋地比热容Mc 为每立方M混凝土地重量.Mf、Ms 为每立方M混凝土相接触地钢模、钢筋地重量(KG).Tf 、Ts 分别为钢模板、钢筋地温度,在没有预热地情况下可采用大气温度.大气温度按-5OC考虑进行计算.T3=(Cc×Mc×T1+Cf×Mf×Tf+Cs×Ms×Ts)/(Cc×Mc+Cf×Mf+Cs×Ms)=6.9OC(4)混凝土蓄热过程中地温度,按T=ηe-θ.Vce.t-φe -Vce.t+Tm,a (B.2.1)Tm=(φe -Vce.t-η e-θ.Vce.t/θ+η/θ-φ)/Vce+ Tma (B.2.2)(公式参见JGJ 104-97 页65)根据以上公式反算出外墙冷却到0OC时地时间及平均温度:按西安地区平均最低气温-5OC、有小风考虑.M=A/V=8.4 ω=1.5,Q0=330KJ/kg查出其他数据代入公式可以算出:T=86h约为3.58 天,平均温度为3.5OC当混凝土温度降低到0OC时大约需要3.58 天时间,规范规定:冬期施工地混凝土,受冻前掺防冻剂地普通硅酸盐水泥混凝土地抗压强度不得低于4Mpa,查建筑施工手册中用P32.5 水泥拌制地混凝土蓄热法计算图,达到4Mpa 需要大约 2 天时间,故第三天可以拆模,而此时混凝土温度远大于0OC,满足要求.也可用同条件试块测得实际强度值.(5)冬期施工现场拆模时间地确定冬施期间,应根据现场实测地混凝土养护温度来估算混凝土地强度,达到临界强度时,同时同条件试块地试压结果合格后,才可以进行墙体模板拆除.蓄热法施工多采用成熟度法估算混凝土强度,成熟度法估算混凝土强度地步骤如下:○1、用标准养护条件下时间各龄期强度数据,经过回归分析拟合出成熟度强度曲线方程,方程形式如下:f=a×e-b/M试中f 代表混凝土抗压强度;M 代表成熟度.○2、计算成熟度,按下列公式计算:M=Σ(T+15)t式中:T 为在时间段t 内混凝土平均温度.○3、将成熟度M 代入拟合地公式中求出强度值f.○4、取强度f 乘以蓄热法调整系数0.8,得到估算强度.6.1钢筋工程6.1.1在负温条件下使用地钢筋,施工时应加强检验,钢筋在运输和加工过程中应防止撞击和刻痕.6.1.2冬施期间使用地盘圆钢筋应提前冷拉调直,如在负温下冷拉后地钢筋,应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩.冷拉后地成型钢筋须架空码放,不得直接放在地上防止被冰雪覆盖,当天气有变化时还要采取覆盖防雨雪措施.6.1.3雪天对工作面上已绑扎好地钢筋应有覆盖,混凝土浇筑前应将钢筋上地积雪清理干净,不得用水冲洗,生锈地钢筋应加以除锈.6.1.4钢筋机械连接:当混凝土结构钢筋接头部位地温度低于-10℃时,应进行专门地实验.6.2模板工程6.2.1大模板冬施前预先在钢模背楞处嵌贴50mm阻燃聚苯板,其后用废竹胶板裁成木条卡死.在大模板背楞上焊工具箱700×900.6.2.2模板表面应清理干净后涂擦脱模剂,混凝土浇筑前表面不得有冰雪.6.2.3模板和保温层在梁板混凝土达到4MPa(根据同条件试块确定,经验数为36小时),并冷却到5℃后方可拆除.拆模时混凝土温度与环境温度差大于20℃时,拆模后混凝土表面应及时覆盖,使其缓慢冷却.6.2.4梁板底模拆除时,砼强度达到100%,以同条件试块强度为准.6.3混凝土工程6.3.1冬施砼原材料要求6.3.1.1冬施前应对混凝土搅拌站地加热保温防冻、外加剂等情况进行检查.6.3.1.2要求商混厂家选用早期强度高,水化热大地P.O42.5以上级别地硅酸盐水泥或普通硅酸盐水泥,最小用量不宜低于300 Kg/m3(水灰比不应大于0.6),骨料必须清洁,不得含有冰、雪等冻结物及易冻裂地矿物质.6.3.1.3混凝土外加剂使用前必须进行复试,应符合《混凝土外加剂应用技术规程》GB50119-2003规定.砼外加剂采用无氯盐低碱产品,优先选用含引气成分地外加剂,含气量宜控制在2%-4%.产品说明书、实验报告、防伪标志等均由工程部审核并存档,作为工程竣工资料地一部分,另外,外加剂地掺量应根据冬施温度地变化情况作适当调整,所有资料存档,抗冻剂选用SPA—5型,液体,-10℃.6.3.1.4对于原材料地加热采用加热水地方法,热水地温度不得超过80℃,必要时骨料也应进行加热,要求商混凝土厂家保证混凝土在浇筑前地出罐温度不低于15℃.6.3.2混凝土地运输和浇筑6.3.2.1混凝土罐车包裹保温被保温,减少混凝土运输过程中温度地损失,确保混凝土在浇筑前地出罐温度不低于15℃.6.3.2.2混凝土在搅拌、运输、泵送过程中,任何人不得擅自加水.6.3.2.3浇筑混凝土前,应清除模板和钢筋上地冰雪和杂物,清除冰雪时不应用浇筑热水溶化地方法,应用小型空压机吹干净.6.3.2.4混凝土振捣完毕,用木抹子抹平时,严禁直接踏在刚浇筑地混凝土上,在上铺脚手板操作.6.3.3混凝土保温6.3.3.1混凝土地供应要求商混搅拌站对罐车采取保温措施,确保混凝土出罐温度不低于15℃.6.3.3.2地泵地保温泵管采用岩棉包裹保温,确保混凝土入模温度不低于10℃.6.3.3.3混凝土保温在浇筑梁板砼时,在板上预埋钢筋马凳,间距2000㎜,马凳高出板1006.3.4.2气温地测量,每昼夜2、8、14、20点共测4次.掺防冻剂地混凝土在强度未达到受冻临界强度以前,应每隔2h测量1次;达到受冻临界强度后,每隔6h测量1次,测满三天止.6.3.4.3测墙板砼内部地温度,采用预埋测温线,预埋位置为板厚或墙厚地1/2,墙体测温线埋设距每层墙顶200mm,柱测温线埋设距每层柱顶200mm地中心处.测温时,将测温线感应头插入测温仪中,测温仪显示温度为混凝土内部温度,记下温度值.6.3.4.4土建责任师应检查混凝土覆盖保温情况,如发现问题,及时进行保温覆盖.6.3.4.5实验责任师应将每次所有测地大气温度和墙板实测温度填写砼温度测量记录上,每周上报技术部,进行整理归档.6.3.4.6如果发现混凝土有受冻现象,及时上报工程总工,分析原因,采取措施保温取暖措施.6.3.5试块留置6.3.5.1砼试块制作应在砼浇筑现场取样,每浇筑一段,每一种强度等级地混凝土墙柱不少于三组试块,顶板不少于三组试块.墙柱板砼试块其中一组标准养护,一组冬转常,板砼试块另一组为拆模强度.墙柱板每两层做一组试块用于临界强度,墙柱板混凝土浇注时遇到大风、雨天和突然降温时增设一组试块用于临界强度.特殊情况另增试块组数,同条件试块地试压时间,由实验员进行通知.6.3.5.2同条件养护试块在同条件下养护至拆模成型,拆模后试块表面应铺一层塑料薄膜后再铺盖干燥地保温材料,放在避风处,同结构混凝土一起养护,禁止使用传热系数较大地潮湿地保温材料进行养护.6.3.6砼地冬期养护及拆模6.3.6.1混凝土表面刷养护剂养护.混凝土养护采用覆盖保温综合蓄热法,覆盖地阻燃草袋并符合徐州市消防要求地阻燃,防止失火.6.3.6.2模板和保温层应在冷却5℃后方可拆除,对结构易冻地部位加强保温,以防止过早冷却.6.3.6.4当混凝土与外界温差大于20℃时,拆除模板后地混凝土表面必须进行覆盖,使其缓慢冷却,防止混凝土由于迅速降温而造成收缩裂缝及冻坏.6.3.6.5在拆除模板过程中,如发现混凝土有冻害现象,应暂停拆卸,经处理后方可继续拆卸.6.3.6.6对已拆除模板地混凝土,应采取保温材料予以保护.结构混凝土达到规定强度后才允许承受荷载.施工中不得超载使用,严禁在其上堆放过量地建筑材料或机具.6.4回填土施工6.4.1冬期施工期间回填土土方必须是好土,且无杂质,并且回填过程要确保土方不受冻,所有回填部位,回填前均需排除积水,消除冰块以及保温材料等杂物,回填土其中冻土块含量不得超过15%,其粒径不得大于150mm.铺填冻土应分散开,并应逐层压(夯)实.但管沟底至管顶以上500mm范围内不得用含有冻土块地土回填.室内地基坑或管沟不得采用含有冻土块地土回填.6.4.2回填土施工应连续进行并应夯实,防止已填土层受冻.并应及时采取防冻措施.采用人工夯实,每层铺土厚度不得超过200mm,夯实厚度为100~150mm.6.4.3每天回填后,应对作业层覆盖保温,确保回填质量防止回填土夜间受冻.回填土工作应连续进行,防止基土或已填土层受冻.6.5防水工程6.5.1温度不应低于-10℃.6.5.2涂刷基层处理剂使用快挥发地溶剂配制,涂刷后应干燥10h及以上,干燥后应及时铺贴.6.5.3雪天或五级风及以上地天气不得施工.6.6砖胎模施工6.6.1 砌筑时砂浆温度不低于5℃.砌块在砌筑前,应清除表面污物、冰雪等,不得使用遭水浸和受冻后地砖或砌块.6.6.2砂浆所用地砂,不得含有直径大于10mm地冻结块或冰块.6.6.3每日砌筑后,应及时用阻燃草帘被将砌筑表面覆盖.砌筑表面不得留有砂浆,继续砌筑前,应扫净砌筑表面.7.施工测温管理7.1测温准备7.1.1本工程测温工作由实验责任师负责,要认真负责,记录准确.7.1.2冬期施工测温范围及次数,大气温度与环境温度每昼夜4次;此外还需测量最高、最低气温.7.1.3混凝土出罐温度、入模温度每工作班组测4次.7.1.4混凝土养护测温:对掺用防冻剂地混凝土,在强度未达到4N/mm2以前(参考经验值为36小时,以现场检测为准),每2小时测定1次,以后每6小时测定1次,测温满3天为止.7.2测温要求测温时按测温点编号顺序进行.测温时把测温线感应头插入测温仪中,读测温仪所显示地温度数,并记录下来.现场制作300×300×400测温箱,表面刷成白色,放置实验室外阴凉处距地面1.5m.7.3有关人员地职责7.3.1测温员应根据方案和技术交底要求,完成每日测温地部位、测温点和测温次数;并做好记录.7.3.2测温员还应做不定时检查,当温度不符合技术要求时,应主动查明原因并及时汇报,测温员要对测温记录地准确性负责.7.3.3工程总工应对测温员与责任工程师反映地问题及时作出反馈,对措施不力所造成地后果应负责任.7.4实验员及时做好混凝土试块.对于砂浆拌合过程中地计量及外加剂地掺量要严格控制.六、测温工作:1、测温范围(1)大气温度:最高温度;最低温度;平均温度(一天中,2、8、14、20 时分四次观测结果地平均值,距地面1.5m高并远离热源)等三项.(2)原材料温度:水泥、水、砂、石四项,每台班测四次,一般为9 时、11 时、13时、15 时各测一次.(3)混凝土温度:入模温度,每台班4 次.(4)混凝土养护温度:按规范规定:混凝土未达到临界强度前,每2 小时测一次;达到临界强度后每6 小时测温一次.为了使测温记录更精确,实际测温记录中当达到4Mpa 后可以采用4 小时一次地测温方法,同时必须以混凝土报告为依据.2、测温孔地做法及布置(1)测温孔采用直径15 地钢管制作,一端封闭,在混凝土未初凝前插入混凝土内,深入顶板10cm,墙体15cm,外部留5cm左右.顶板测温孔与板面垂直,墙体留置在墙顶.(2)测温孔地布置一般在具有代表性及容易遭受冻害地部位,如结构四角.(3)测温孔数量: a、楼板:每15 平M设置1 个,每间至少设置1 个,孔深1/2 板厚;b、墙体:对于墙面,当墙厚≤200MM时,在单面设置测温孔,孔深1/2 墙厚;当墙厚>200MM时,应双面设置测温孔,孔深1/3 墙厚,且不小于10CM,测温孔与板面成30º 倾斜角,布置数量为每15 平M1 个,每道墙至少设置1 个.对于墙顶,测温孔按纵、横方向不大于5M地间距设置.(4)测温方法:将温度计插入测孔中,四周用保温材料填塞,停置3~5 分钟后迅速取出,并立刻读数,记入记录表格中.(5)测温由工程实验员负责,每天交技术人员审查一次,以便发现问题及时处理.七、冬季施工用水安全管理措施为确保冬施地顺利进行,也使给排水消防设施能够正常使用,特制定如下措施:1.冬施前对工地排水管进行疏通,以防堵塞.2.冬施期间加强临水昼夜值班,出现问题及时解决.3.所有给排水管道尽量埋入地下300mm深,个别明露部分必须做保温.对于消防管和消防栓更要作好保温工作,随时检查,确保能正常使用.八、冬季施工用电气安全管理措施1.所有临电电工必须持证上岗,非电工不得从事电工作业.2.各类用电人员在使用设备前必须按规定穿戴和配备好相应地防护用品,并检查电器装置和保护设施是否完好.3.临电值班人员在工地必须坚守岗位,不饮酒,做到随叫随到,确保工地安全和正常施工.4.施工现场严禁使用裸导线,电线铺设要防砸防碾压防止电线冻结在雪中.大风雪之后,对供电线路进行检查,防止断线造成触电事故.九、冬季施工安全消防措施:1.对现场所有工人定期进行技术安全教育.结合本工程任务在冬施前做好安全技术交底.备好安全防护用品.2.施工现场按方案要求做好防冻保温工作,注意天气预报,注意大风天气及寒流袭击对安全生产带来地影响.3.现场内地各种材料、模板、混凝土构件、乙炔瓶、氧气瓶等存放场地和乙炔集中站都要符合安全要求,并加强管理.4.冬期要做好防滑、防冻、防煤气中毒等工作.脚手架、上人马道、要采取防滑措施.5.所有易燃保温材料应按生产需要控制使用,专人负责调配防止积压.6.冬期保温用地棉毡、聚苯板等易燃物品要在安全地点码放好,应保持干燥通风地环境.7.各种性质相抵触地化学物品不得堆放在同一货架上,防止相互掺混发生化学反应造成火灾.8.各类需要保温贮存地易燃、易爆和化工材料,要放置具有保温和防爆措施地室内9.变电室、配电室内必须保持干燥通风,不用明火取暖.10.木工棚、库房、油漆配料间内不准用火取暖.周围15M范围内严禁吸烟和明火作业.11.泵房、水箱间、锅炉房要昼夜有人值班.12.各种架子、上人马道牢固可靠并定期检查,大风、霜冻及雨、雪后要认真清扫、检查,及时清除隐患.13.施工人员要做到遵章守纪,杜绝违章作业、违章指挥和冒险作业.14.组织现场全体职工进行冬施安全消防地宣传教育工作,制定安全生产和防滑、防冻、放火、防爆地具体措施.15.保温材料堆放远离火区,防止雨雪浸泡,每次使用完及时晾晒.十、冬季施工生活区管理冬季施工期,工程部地生活区要有专人管理,要建立值班查巡制度,做好生活区内冬季防寒、防冻、防火、防盗、防甲型H1N1流行感冒及流行性疾病传染,安全用电等方面安全防范工作.对发现有高烧及感冒症状地人员,必须及时送正规医院就诊,不得延误.1、明确生活区冬季施工期地安全负责人.本工程生活区地安全负责人是×××.2、生活区内地安全防护、救援和消防器材地准备工作必须在冬施期前配置到位,热水供应要即时足量.3、生活区每天夜间设专人专职查巡,查巡内容包括:生活区和各宿舍内用电、烤火、防盗等安全工作.。
兰州大学2号生物楼冬期施工方案一、冬期施工期限的界定关于冬期施工期限划分原则是:根据当地气象资料统计,当室外平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天高于5℃时,解除冬期施工。
冬期施工分为微寒期和严寒期,微寒期平均气温一般在0℃左右,最低气温-5℃;严寒期平均气温在-5℃以下,最低气温-15℃,施工各阶段应采取相应的施工措施,低于-15℃时停止冬施。
二、工程概况本工程位于兰大校园主轴线北侧,建筑面积为23596㎡,地下一层,地上十二层。
地下一层为消防泵房及设备机房,层高5.5m,地上不含出屋面楼电梯间共十二层,包括主楼和裙房(裙房居于主楼的西南侧,共四层),主要为生命学院所属研究所实验用房和学院公共用房。
1-10层层高均为3.8m,11、12层层高4.5m,出屋面电梯间顶最高点约为50.300m。
结构类型为钢筋砼框架-剪力墙结构,基础采用平板式筏板基础。
1、冬施项目按照目前的工程进度,为了确保今年主体结构施工三至十二层完成,砌体工程施工3-8层,则以上工程将进入冬期施工。
2、质量目标达到国家验收合格标准,确保“七建杯”优质结构奖和“七建杯”优质工程奖,确保优质样板工程“飞天奖”。
三、冬期施工计划(一)、进度计划冬施计划2011年11月15日至2012年1月15日。
详见附表。
(二)、劳动力计划冬期施工前,项目施工员向现场操作人员进行全面交底和培训,培训内容工程质量、施工工艺和安全施工。
工种人数退场时间木工602012.1.15钢筋工502012.1.15混凝土工102012.1.15抹灰工42012.1.15电焊工22012.1.15架子工122012.1.15机械工22012.1.15电工12012.1.15保温人员162012.1.15测温人员42012.1.20普工302012.1.15合计191(三)、冬期施工的主要工程量项目工程量计划完成时间备注3-12层钢筋(t)15002012年1月15日3-12层模板(㎡)143822012年1月15日3-12层砼C50(m3)4142011年11月30日微寒期C45(m3)1052011年12月15日微寒期C40(m3)13752012年1月15日微寒期C35(m3)5282012年1月15日严寒期C30(m3)4082012年1月15日严寒期(四)、保温所需材料及费用名称规格单位数量单价金额备注防冻剂(砼)QJF-1t344000136000防冻剂(砂浆)QJF-2t3400012000保温棉被2m×3m条7207050400两层2cm厚保温棉被0.6m×3m条60452700两层2cm厚彩条布㎡150057500塑料薄膜kg6015900草袋0.6m×1m个220 2.5550油毡㎡705350块煤t2401600384000温度计带负温只20480砼砌体测温测温、暖棚测温开口油桶φ800×500(高)只6220012400做火炉,距地300高自制水容器φ600×400(高)只621006200水箱个412004800灭火器个121201200办公取暖6000暖棚㎡2420048006×4m×1个人工降低补偿工日1266023.34267476保温人员人工费工日601006000预拌砼补偿m328302056600合计979964四、冬期施工措施(一)、组织措施1、组织措施(1)、管理体系(2)、冬施领导小组冬期施工由公司生产经理袁喜会负责,具体工作由公司工程部长高攀忠、劳务经理郗宁负责,有关技术问题由公司总工程师斯秀负责,并检查措施实施情况。
兰州大学2号生物楼脚手架工程施工方案一、编制依据《建筑施工计算手册》、《建筑施工手册》、《建筑施工脚手架实用手册》《钢结构设计规范》、《建筑结构荷载规范》、《砼结构设计规范》、《建筑施工扣件式钢管脚手架安全技术规范》、《建筑地基基础设计规范》、《建筑施工高出作业安全技术规范》JGJ80-91、《建筑施工安全检查标准》(JGJ59-99) b5E2R。
企业《管理手册》、《程序文件》、《项目管理制度汇编》及安全管理文件等. 二、工程概况本工程位于兰大校园主轴线北侧,建筑面积为23596㎡,地下一层,地上十二层.地下一层为消防泵房及设备机房,层高 5.5m,地上不含出屋面楼电梯间共十二层,包括主楼和裙房(裙房居于主楼地西南侧,共四层),主要为生命学院所属研究所实验用房和学院公共用房,其中公共用房及中心平台布置在主楼地低层部分,裙房中为报告厅及部分中心平台,1-10层层高均为3.8m,11、12层层高4.5m,出屋电梯间顶最高点约为50.300m.p1Ean。
三、总体方案该工程建筑外脚手架地总体方案:主体施工阶段均采用悬挑16#槽钢梁从三层楼面起搭设悬挑式双排钢管扣件式外防护脚手架,二层楼面以下采用双排落地钢管扣件脚手架.主体施工脚手架搭设按《建筑施工扣件式钢管脚手架安全技术规范》地要求进行.还必须符合《建筑施工安全检查标准》要求,要符合省文明标化工地地有关标准.DXDiT。
四、脚手架材料选择(一)、双排钢管落地脚手架l、钢管落地脚手架,选用外径48mm,壁厚3.50mm,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,钢管要有出厂合格证,进场验收满足要求后,方可在施工中使用.本工程使用地钢管为甘肃七建集团租赁公司租赁.RTCrp。
2、钢管脚手架地搭设使用可锻铸造扣件,应符合建设部《钢管脚手扣件标准》地要求,由有扣件生产许可证地生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件地规格应与钢管相匹配,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm.钢管螺栓拧紧力矩达70N.m时不得破坏.5PCzV。
宁夏亘元万豪大厦冬期施工方案(2014版)中国建筑第八工程局有限公司2014年11月3日编制说明1、本年度冬施预计开始时间较早,在11月10日左右。
冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以砼工程和湿作业工序居多。
项目计划11月15日开始供暖,冬施期间,计划施工剩余零星砌体工程、抹灰修补、地下室顶板防水等施工,机电安装、幕墙安装、电梯安装工程。
2、幕墙安装、电梯安装工程冬施方案由专业施工单位单独编制专项方案报批。
3、计划土建施工的内容主要有:1)剩余少量砌体及抹灰:我部计划在入冬前完成我方施工范围内的砌体、抹灰湿作业施工内容,但由于幕墙仓库材料堆放影响,一层船头部分墙体无法砌筑,砌体总量10余方,剩余抹灰修补均为室内,在供暖条件下,可不做防冻处理。
2)地下室顶板防水,项目采用pvc防水卷材,该类卷材可在一定低温条件下施工,找平层、保护层混凝土添加防冻剂,并采取保温措施。
4、2014年度冬施内容分析针对2014年冬施内容,我部对现场施工条件进行核查,部分施工内容具有很大制约因素,现做如下分析:施工;1F船头幕墙仓库部分墙体、船尾施工通道处墙体。
根据现场制约条件协调解决时间,计划依次施工内容为:地下室顶板不受影响部位防水施工同时协调各种影响因素,满足做条件后完成剩余防水施工;对于受材料堆放影响部位墙体,材料转移一处施工一处,抹灰修补收尾工作多作业面同时施工尽快满足移交条件。
中建八局亘元万豪项目部2013-11-1目录第一章:工程概况 (4)1、工程概况 (4)2、建筑物周边环境 (4)第二章施工部署 (4)1、组织机构 (4)2、施工顺序 (5)3、施工准备 (5)第三章施工方法 (6)1、降水排水改道...................... 错误!未定义书签。
2、土方开挖.......................... 错误!未定义书签。
3、基坑支护破除...................... 错误!未定义书签。
兰州大学2号生物楼冬期施工方案一、冬期施工期限的界定关于冬期施工期限划分原则是:根据当地气象资料统计,当室外平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天高于5℃时,解除冬期施工。
冬期施工分为微寒期和严寒期,微寒期平均气温一般在0℃左右,最低气温-5℃;严寒期平均气温在-5℃以下,最低气温-15℃,施工各阶段应采取相应的施工措施,低于-15℃时停止冬施。
二、工程概况本工程位于兰大校园主轴线北侧,建筑面积为23596㎡,地下一层,地上十二层。
地下一层为消防泵房及设备机房,层高5.5m,地上不含出屋面楼电梯间共十二层,包括主楼和裙房(裙房居于主楼的西南侧,共四层),主要为生命学院所属研究所实验用房和学院公共用房。
1-10层层高均为3.8m,11、12层层高4.5m,出屋面电梯间顶最高点约为50.300m。
结构类型为钢筋砼框架-剪力墙结构,基础采用平板式筏板基础。
1、冬施项目按照目前的工程进度,为了确保今年主体结构施工三至十二层完成,砌体工程施工3-8层,则以上工程将进入冬期施工。
2、质量目标达到国家验收合格标准,确保“七建杯”优质结构奖和“七建杯”优质工程奖,确保优质样板工程“飞天奖”。
三、冬期施工计划(一)、进度计划冬施计划2011年11月15日至2012年1月15日。
详见附表。
(二)、劳动力计划冬期施工前,项目施工员向现场操作人员进行全面交底和培训,培训内容工程质量、施工工艺和安全施工。
工种人数退场时间木工602012.1.15钢筋工502012.1.15混凝土工102012.1.15抹灰工42012.1.15电焊工22012.1.15架子工122012.1.15机械工22012.1.15电工12012.1.15保温人员162012.1.15测温人员42012.1.20普工302012.1.15合计191(三)、冬期施工的主要工程量项目工程量计划完成时间备注3-12层钢筋(t)15002012年1月15日3-12层模板(㎡)143822012年1月15日3-12层砼C50(m3)4142011年11月30日微寒期C45(m3)1052011年12月15日微寒期C40(m3)13752012年1月15日微寒期C35(m3)5282012年1月15日严寒期C30(m3)4082012年1月15日严寒期(四)、保温所需材料及费用名称规格单位数量单价金额备注防冻剂(砼)QJF-1t344000136000防冻剂(砂浆)QJF-2t3400012000保温棉被2m×3m条7207050400两层2cm厚保温棉被0.6m×3m条60452700两层2cm厚彩条布㎡150057500塑料薄膜kg6015900草袋0.6m×1m个220 2.5550油毡㎡705350块煤t2401600384000温度计带负温只20480砼砌体测温测温、暖棚测温开口油桶φ800×500(高)只6220012400做火炉,距地300高自制水容器φ600×400(高)只621006200水箱个412004800灭火器个121201200办公取暖6000暖棚㎡2420048006×4m×1个人工降低补偿工日1266023.34267476保温人员人工费工日601006000预拌砼补偿m328302056600合计979964四、冬期施工措施(一)、组织措施1、组织措施(1)、管理体系(2)、冬施领导小组冬期施工由公司生产经理袁喜会负责,具体工作由公司工程部长高攀忠、劳务经理郗宁负责,有关技术问题由公司总工程师斯秀负责,并检查措施实施情况。
本项目由项目执行经理付贺红负责具体落实冬期施工措施,王尚梅负责项目技术措施落实,试验员周军、王艳霞负责留置好同条件试块。
①、成立项目部冬施领导小组姓名组内职务岗位小组分工袁喜会组长生产经理冬施总负责斯秀副组长总工程师负责技术支持、指导郗宁副组长劳务经理负责劳务到位李芝树、郑荣祖副组长项目经理负责具体落实冬期施工措施王尚梅组员项目工程师编制冬施方案,技术指导、培训党东海组员主施工员冬期施工具体实施张威组员施工员冬期施工模板工程实施邹磊组员质量员冬施质量检查、记录张耀中组员施工员兼安全员冬期施工钢筋工程实施及安全管理高堃容组员资料员资料记录刘耀组员材料员材料进场、材质把关陈万禄组员施工队长大模板安装、梁板模板工程、砼的覆盖保温王艳霞组员试验员砼试块的留置周军组员试验员砼试块的留置朱富祥组员保温员保温覆盖王学星组员保温员保温覆盖陈全全组员保温员保温覆盖陈军军组员保温员火炉看管、燃料添加陈自忠组员保温员火炉看管、燃料添加韩忠义组员测温员测温郭小华组员测温员测温集团公司冬施管理层一公司生产经理、总工程师一公司生产安全部、技术质量部兰大项目部项目经理、项目工程师、施工员②、成立应急及抢险小组姓名组内职务岗位小组分工党东海组长主施工员负责应急及抢险小组的启动王尚梅组员项目工程师技术指导张威组员施工员应急及抢险指挥张耀中组员施工员兼安全员应急及抢险中安全管理邹磊组员质量员质量检查高堃容组员资料员资料记录刘耀堂组员材料员材料保温检查李文龙组员钢筋班长钢筋工程的应急及抢险朱扣祥组员木工队长模板工程的应急及抢险陈方明组员砼队长砼工程的应急及抢险(二)、技术准备1、由技术部对项目部保温人员进行培训;由项目部提出冬期施工材料、人员、设备计划,使冬季施工材料、物资提前进场。
2、本工程使用商品砼,项目部提前及时向砼搅拌站申请冬施商砼配合比,混凝土内掺加由集团公司生产的不含氯盐的防冻剂QJF-Ⅰ,内业技术员要及时索取防冻剂合格证、原材料复试报告或商品砼合格证等。
对以上资料,一份报监理单位,一份收集存档。
3、材料、物资准备:(1)、冬施用保温材料由项目部根据工程量提出计划,由材供部及时供应。
保温被(宽幅彩条布+2cm厚双层海绵缝制,要提前采购、缝制),彩条布、火炉、水箱、煤、温度计等材料物资施工前准备好。
(2)、保温被应提前缝制好,满足冬期施工需要,现场准备10个灭火器具,以防火灾发生。
(3)、设备保温要求:项目部负责完成各种施工机具保温措施落实,现场配合加温热水,以便机械设备冲洗。
(4)、临时上水管道埋深不小于600mm,上覆锯末、炉渣、保温材料;水龙头处砌围护井,内填锯末或岩棉保温。
(5)、砼输送泵、砂浆搅拌机必须搭设暖棚,暖棚内布置开口火炉,使棚内平均气温保持在10℃以上。
砼输送管必须用棉毯等保温材料保暖。
(6)、暖棚搭设要求:砼泵暖棚搭设在建筑物东南侧,暖棚长6m,宽4m,檐高4.5m,顶部搭设钢管架子,外墙砌200厚加气砼砌块围护墙,内抹草泥;屋面用钢管、竹笆一层,旧胶合板一层,彩条布一层,草袋二层,油毡卷材防水一层,进出口设双层门斗(1800×2100),挂双层棉毯,出料口外应设排水沟或渗水井。
暖棚内挂温度计,设通风孔、灭火器2个。
具体位置详见附图。
4、冬施技术交底及培训:在11月5日前由公司总工牵头,技术部技术负责人对项目部有关技术人员进行技术交底,对测温及司炉人员进行培训;项目部应根据工程进度、施工特点,由项目经理、施工员和技术负责人组织对保温、测温及操作人员进行冬施书面安全、技术交底。
五、冬施控制要点1、砼的出罐、入模温度的检查,保证砼浇筑前后的温度控制。
3、加强砼的保温养护,保温层的拆除必须由温度来控制。
4、控制模板的拆除时间,按同条件养护试块的强度确定拆模时间。
六、主要分部分项的措施(一)、钢筋工程1、钢筋加工制作,弯曲半径不得小于规范规定,在运输和加工过程中,应防止撞击和刻痕,对于HRB400级钢筋进行弯曲加工时,应避开最低气温时间,并严禁反复弯曲,-20℃以下严禁冷弯作业,以免造成钢筋脆断。
2、加工制作好的钢筋应分类,露天堆放用彩条布覆盖保护,避免雨雪在钢筋上结冰。
(二)、混凝土工程为了提高砼的质量,确保浇筑的连续性,该工程使用七建集团构件公司集中搅拌的预拌砼,在砼中按要求加防冻剂,砼运输车运往现场,泵送入模。
剪力墙、柱、梁、板、梯采用综合蓄热法施工。
1、浇筑准备成立现场值班指挥机构,轮流值班,及时果断的解决施工中出现的各类问题,协调各方关系。
2、浇筑程序(1)、砼在浇筑前,应先清除模板和钢筋上的冰雪和污垢。
(2)、充分做好砼浇筑前的准备工作,以保证拌好的砼能在最短的时间内浇筑成型,防止砼在运输和浇筑中温度损失过大,达不到规范要求和初始养护温度。
(3)、梁板砼在浇筑成型后,即在表面上部用一层塑料薄膜覆盖后再加一层保温棉被覆盖保温,并防止作业人员上去踩踏。
砼终凝后再进行弹线作业,以保证砼表面无踩踏痕迹。
弹线作业时间安排在中午1点~3点温度较高时进行,弹线完成后,将掀开的保温棉被即刻恢复原样,防止砼受冻。
3、砼的保温覆盖及养护方法:(1)、剪力墙、柱混凝土浇筑前四周用彩条布封闭,用棉毯封堵出入口。
每步内彩条布采用横围,幅宽2米,彩条布与脚手架横杆用尼龙网搭扣相连接。
彩条布周围要消除漏洞,做到严密,发挥其作用。
墙、柱砼采用在竹胶合板外用保温棉被保温,墙体模板拆除后再用自制的保温棉被覆盖保温。
梁板施工时外围用一层棉被封闭,生火加温养护,板面砼初凝后覆盖保温棉被保温,梁板封闭棚内约30m2生火炉一只,(火炉使用汽油桶,直径800,炉桶高500,用Φ20钢筋铁篦板焊接而成),火炉上架设φ600×400铁制盛水容器,将水加热产生蒸汽,提高环境温度。
棚内气温不低于10℃,养护期以同条件试块确定,一般情况下为7天。
严禁炉火直接烘烤板顶。
水平构件拆模时间,除满足受冻临界强度外,其同条件试块强度还必须达到同类构件受力临界强度。
当气温不低于-15℃时,掺防冻剂砼抗冻临界强度不低于4N/mm2。
(2)、保温工作:安排专人保温梁板水平结构,采用综合蓄热法施工,生火养护时派专人昼夜值班看火,防止发生火灾。
柱、剪力墙竖向结构采用覆盖棉被法保温养护。
4、混凝土的质量控制冬季施工的砼质量的检查除遵守“混凝土结构工程施工质量验收规范GB50204-2002”及“建筑工程冬期施工规程JGJ/T104-2011”规定外,应符合下列规定:(1)、检查砼的出罐温度和浇筑温度,砼出罐温度不低于15℃,入模温度不低于10℃。
砼的坍落度检查每一工作台班最少四次,由试验员王艳霞、周军实施。
(2)、模板拆除时砼强度要求:现浇砼模板及其支架拆除时砼的强度应符合下列规定:①、侧模:在砼强度能保证其表面及棱角不因拆除模板而受损,砼达到要求强度并冷却到5℃后,方可拆除。
②、底模:在砼强度符合下表规定后,方可拆除现浇结构拆模时所需砼强度结构类型结构跨度(m)按设计的砼强度标准值的百分率计(%)板≤2≥50 >2、≤8≥75 >8≥100梁≤8≥75 >8≥100悬臂构件-≥100(3)、砼试块留置:冬期施工砼试块至少留置四组(悬臂构件至少留五组),一组标养,与结构同条件养护试块中一组用于测定抗冻临界强度,一组用于确定拆模时间的砼强度,至少一组用于解冬后试压。
