降水井施工工艺流程图
- 格式:doc
- 大小:46.00 KB
- 文档页数:2

基坑降水施工施工工艺1.降水井施工1.1.降水井施工流程1.2.降水井运行流程1.3.施工方法序号1节点施工准备测量放线具体施工方法专人负责进料,确保井壁管、过滤管、围填砂等材料的质量。
由专业人员对降水井点位进行放线,并埋设护孔管,施工前需按设计方案校核井位,并保基础牢固,钻机能够平稳正常工作。
成孔根据土质条件和孔深,选用螺旋钻,用泥浆护壁,孔3钻井口设置护筒,以防孔口坍方,并在一侧设排泥沟、泥浆坑,钻孔深度18.0m成孔后应立即安装井管。
按设计降水井深度,事先将井管排列、组合,下管时所有深井的底部按标高严格控制。
井管应平稳入孔、过滤器应刷洗干4下井管净,缝隙清楚,过滤器缝隙均匀,下管要准确到位,自然落下,不可强力下压,以免损坏过滤结构。
下好井管后,把井管居中固定。
滤料粒径应大滤网的孔径,填5~10mm的细砾石。
沙砾滤料5填滤料必须符合级配要求,含泥量不大于3%;应用铁锹下料,以防分层不均匀和冲击井管,填滤料要一次连续完成,从要从井孔四2周均匀回填,防止井管挤偏。
填砾达到要求深度后停止。
为了防止上部泥浆及降水直接渗入砾料内影响成井质量,6封井、洗等填砾结束20分钟后,上部填粘土。
为确保洗井质量,要求至井少需要2个台班的时间,直至井内出清水,基本不含砂,出水量大,井底沉砂不大于20cm。
洗井结束后,待水位恢复可按设计下泵,下入深度宜在滤7下泵试抽水水管下半部分即18.0m深的位置,然后根据出水量及降深调至泵位置,直至达到降水要求。
排水管道及电源线路一定要先连接好,试抽3个小时,测定井内水位及观测孔水位变化。
潜水泵在安装前,应对泵本身和控制系统作一次全面细致8潜水泵安装的检查。
如无问题,方可放入井中使用。
深井内安设潜水泵,可用绳索吊入滤水管部位,上部应与井管口固定,电缆及接头应有可靠的绝缘每台泵应配置一个控制开关。
当地下工程主体、覆盖层完成后,主体达到了抗浮设计要求。
降水按设计要求结束前,应进行封井,在施工降水井位置9回填封井的底板混凝土前,把塑料井管逐个换为带止环带的DN300的刚性防水套管,并逐一封井。
降水井施工作业指导书1适用范围本文仅适用于管井降水,适应地层为粉土、砂土、碎石土、岩石等渗透系数大于1m/d 的地层,降水深度不限。
2作业准备2.1场地准备降水井施工前,必须先进行场地平整,清除施工区域的表层路面和地下障碍,素土回填夯实。
2.2施工主要设备配置成孔采用QY150G-219型车载式反循环钻机,其他施工主要设备制配置如下表所示:2.3作业人员配置为了满足降水井施工作业,必须进行合理的人员配置,一般人员配置情况如下表。
:2.4作业材料配置为了满足降水井施工作业,需配置以下施工材料:3技术要求(1)施工前按要求计算出地下水涌水量、钻井数量、井深、井间距等参数。
(2)开钻前,了解清楚地质资料及地下管线等,最好每个孔位均开挖探槽。
4施工流程降水井采用车载式QY150G-219反循环钻进钻进泥浆护壁成孔,潜水泵汲水的成井工艺,该施工工艺主要流程如下图所示:图4-1 工艺流程图(1)测放井位:根据井位平面布置示意图测放井位,如果现场施工过程中遇到障碍(如桩位等)或受到施工条件的影响现场可做适当调整。
(2)护筒埋设:在井位处预先埋设Ø650钢制孔口护筒,护筒必须周正、垂直,护筒底部进入老土不少于200mm,护筒与周边土体之间的环状间隙必须用粘土分层回填并夯实,以防孔口坍方,并在一侧设溢浆口与泥浆槽相连通。
(3)钻机就位:钻机安装应稳固、周正、水平,天车中心与钻机转盘中心、井位中心三点在同一铅垂线上。
(4)钻进成孔:开孔孔径为Φ650mm,一径到底,钻孔施工达到设计深度时,宜多钻0.3~0.5m,泥浆比重控制在 1.05~1.25。
做好钻探施工描述记录,在钻进过程中,如发现实际地质情况与勘察时提供的资料不一致时需及时通知设计人员,并对井的结构进行及时调整,确保滤水管的安放位置能够有效的进水。
钻进过程中要确保钻机的水平,以保证钻孔的垂直度。
(5)清孔换浆:钻孔钻进至设计标高后,在提钻前将钻杆提至离孔底0.50m,进行冲孔清除孔内杂物,同时将孔内的泥浆密度逐步调至1.08,孔底沉淤小于30cm,返出的泥浆内不含泥块为止。
降水方案基坑降水分为截水法和降水法,本章主要介绍降水施工工艺(自流深井施工)。
1、施工流程施工准备→井点的测量定位→挖井口→安放护筒→钻机就位→钻孔→回填井底砂垫层→吊放井管→回填井管与孔壁间的砂砾过滤层→洗井→井管内下设水泵→安装抽水控制电路→试抽水→正常抽水→降水完毕后封井。
井点降水工艺流程图2、施工程序(2)降水井及降水施工①测量放线定位:根据降水井平面布置图,测量定出每个管井准确位置,钻机按井点位置就位。
当布设的井点受地面障碍物或施工条件的影响时,现场可作适当调整。
②埋设护口管:护口管底口应插入原状土层中,管外应用粘性土或草辫子封严,防止施工时管外返浆,护口管上部应高出地面0.10m~0.30m,埋设护孔管要求垂直,并打入原状土层中10—20 cm,。
③安装钻机:机台应安装稳固水平,大钩对准孔中心,大钩、转盘与孔的中心三点成一线;④钻进成孔:成孔可根据土质条件和孔深要求,采用由XY-4型桩基钻孔。
用泥浆护壁,孔口设置护筒,以防孔口塌方,并在一侧设排泥沟、泥浆坑。
孔径较井管直径每边大250mm,钻孔深度当不设沉砂管时,比抽水期内可能沉积的高度适当加深。
成孔后应立即安装井管,以防塌方。
管井开孔孔径为Ф600mm,均一径到底。
钻进开孔时应吊紧大钩钢丝绳,轻压慢转,以保证开孔钻进的垂直度,成孔施工采用孔内自然造浆,钻进过程中泥浆比重控制在1.10~1.15,当提升钻具或停工时,孔内必须压满泥浆,以防止孔壁坍塌。
每钻进一根钻杆应重复扫孔一次再接新钻杆。
⑤清孔换浆:钻孔钻进至设计标高后,在提钻前将钻杆提至离孔底0.50m,进行冲孔清除孔内杂物,同时将孔内的泥浆比重逐步调至1.10,孔底沉淤小于30cm,返出的泥浆内不含泥块为止;深井井管沉放前先清孔,一般用压缩空气洗井或用吊筒反复上下取出泥渣洗井,或用压缩空气(压力为0.8MPa,排气量为12m3/min)与潜水泵联合洗井。
⑥下井管:下管前必须测量孔深,孔深符合设计要求后,开始下井管。
降水井施工工艺流程降水井是指为了排水和降低地下水位而进行的井工程。
在城市建设和工程施工中,降水井的施工工艺流程十分重要。
下面将介绍降水井施工的工艺流程。
1. 前期准备。
在进行降水井施工之前,首先需要进行前期准备工作。
这包括对施工区域进行勘察,确定井位和井深,制定施工方案和施工图纸,准备好所需的施工设备和材料,确保施工过程中的安全和顺利进行。
2. 井口开挖。
在确定好井位和井深后,就需要进行井口的开挖工作。
首先是进行地面的开挖,然后逐步向下挖掘,直至达到设计要求的井深。
在开挖过程中,需要注意保证井口的稳定和安全,避免发生坍塌和事故。
3. 井筒安装。
井口开挖完成后,就需要进行井筒的安装工作。
井筒是降水井的重要组成部分,可以保证井壁的稳定和防止塌方。
在安装井筒的过程中,需要注意井筒的垂直度和密封性,确保井筒的质量和稳定性。
4. 井壁注浆。
井筒安装完成后,需要进行井壁的注浆工作。
注浆是为了加固井壁,防止地下水的渗漏和井壁的破坏。
在注浆过程中,需要选择合适的注浆材料和施工方法,确保注浆效果和井壁的稳定性。
5. 井底排水。
井壁注浆完成后,就需要进行井底排水工作。
井底排水是为了保证井底的干燥和清洁,便于后续的工程施工和设备安装。
在进行井底排水时,需要选择合适的排水设备和方法,确保排水效果和施工进度。
6. 设备安装。
最后一步是进行降水井设备的安装工作。
根据实际需要,可以安装抽水泵、管道系统、监测设备等,确保降水井的正常运行和使用。
在进行设备安装时,需要注意设备的选型和安装位置,确保设备的性能和稳定性。
通过以上工艺流程的实施,可以保证降水井施工的顺利进行和施工质量的保证。
同时,也可以为城市建设和工程施工提供良好的排水和地下水位控制条件,确保工程的安全和可持续发展。
目录一、编制依据 (2)二、工程概述 (2)三、地质情况 (2)四、降水井设计 (5)五、降水井、观测井施工 (6)1、施工准备 (6)2、施工工艺流程 (6)3、施工工艺要求 (6)六、降水施工 (8)1、水泵设置 (8)2、排水体系的建立 (8)3、管井井点体系的运行 (8)4、水位观测 (8)5、降水时间 (8)6、降水控制要点 (9)7、降水井的保护 (9)8、基坑内积水处理 (9)9、降水维护 (9)七、封井 (10)1、封井时间划分 (10)2、封井 (10)八、质量保证措施 (13)1、工程质量验收制度 (13)2、降水井使用注意事项 (14)3、回灌 (15)九、安全文明施工措施 (15)1、安全管理 (15)2、文明施工 (16)十、附图、附表 ............................................................................................... 错误!未定义书签。
降水施工方案一、编制依据1、设计图纸及会审、洽商、变更文件;2、本工程施工合同;3、工程地质勘察报告(天津市勘察院工号:K2009-0127),津市勘察院工号为2009-283《岩土工程补充勘察报告》,天津市勘察院编号为 2010-079《岩土工程补充勘察报告》;4、现场施工组织设计;5、现场临时用电施工方案;6、现场临时用水施工方案;7、《建筑基础工程施工质量验收规范》GB50202-2002;8、现场场地情况。
二、工程概述1、工程建设地点:本工程位于天津市。
2、水文环境条件:勘察期间测得场地地下潜水水位:初见水位不明显。
静止水位埋深 3.50~4.30m,相当于标高 0.91~0.68m。
表层地下水属潜水类型,主要由大气降水补给,以蒸发形式排泄,水位随季节有所变化。
一般年变幅在 0.50~1.00m左右。
地下水较旺盛,施工降、排水对基坑施工的影响较大。
管井井点降水施工工艺工法QB/ZTYJGYGF-DT-0201-2011第二工程有限公司李义堂1前言1.1工艺工法概况当深基坑工程处于地下水位以下时,为保证基坑土方开挖施工(无水作业条件)的顺进行、确保土方边坡的稳定,需将地下水位降到基坑基底以下,这项工作就称为降水。
降低地下水位的方法,一般可分为集水坑降水和井点降水两大类。
井点降水包括:真空井点、轻型井点、喷射井点、引渗井点、大口井井点、辐射井点、电渗井点、水平井点、潜埋井点、管井井点等降水方法。
深基坑工程根据围护结构形式和地质状况的不同,可以选择基坑内降水、基坑外降水及基坑内外相结合降水等不同的降水形式,城市地铁工程中常采用基坑内降水方式。
1.2工艺原理管井降水主要是将井点管埋设到一定深度的含水地层里,利用管井内外水位差,使土层里的地下水通过碎石滤层、滤网渗流入井管内,再通过井管内的抽水泵排出地面。
另外,也可利用地面上安装的真空泵,通过管路连接,使井管内产生负压,利用井管内外压差,加速地下水的渗流,从而迫使降水区域内的地下图1 管井降水示意图2工法特点该工法具有井位易于布置,排水量大,降水深,降水设备和操作工艺简单,降水可靠的特点。
3适用范围适用于各种地层降水施工,特别适用于渗透系数大,土质为砂类土,地下水丰富,降水深,面积大、时间长的降水工程。
4主要引用标准4.1《工程地质手册》第三版中国建筑工业出版社4.2《建筑与市政降水工程技术规范》(JGJ/T111)4.3《建筑施工计算手册》(第二版)4.4《地下铁道、轻轨交通岩土工程勘察规范》(GB50307)4.5《地下工程防水技术规范》(GB50108)4.6《地下铁道工程施工及验收规范》(GB50299)2003年版4.7《地下水非稳定流计算和地下水资源评价》科学出版社4.8《城市地下水动态观测规程》(CJJ/T76)4.9《地下铁道设计规范》(GB50157)4.10《岩土工程勘察规范》(GB50021)4.11《水文地质钻探规程》(DJ/T0148)4.12《供水管井技术规范》(GB50296)4.13《建筑地基基础工程施工质量验收规范》(GB50202)5施工方法基坑开挖之前充分研究地质水文勘查资料,并根据地质勘查资料的详细程度和施工的实际需要进行必要的补充勘测,力求全面详实掌握地质水文情况。
管井井点降水施工工艺基坑降水是指在开挖基坑时,地下水位高于开挖底面,地下水会不断渗入坑内,为保证基坑能在干燥条件下施工,防止基坑失稳、基础流砂、坑底隆起、坑底管涌和地基承载力下降而做的降水工作。
管井井点降水是基坑降水方法之一。
管井降水方法即利用钻孔成井,多采用单井单泵抽取地下水的方法,管井井点直径较大,出水量大,适用于中强透水含水层,如砂砾、砂卵石、基层裂隙等含水层,可满足深基坑、大面降水降水要求。
地铁车站深基坑降水施工一般采用管井降水。
1.施工工艺管井降水施工工艺流程图2.成井施工方法2.1 成井施工施工机械设备选用CZ-6型工程钻机及其配套设备。
成孔时利用冲击锤往下反复冲击产生的冲击能量将土质击碎,利用泥浆的悬浮功能将钻渣悬浮,然后利用抽渣筒取出钻渣,直至成孔完成。
(1)钻进成孔钻进前必须再次校核井位,保证钻机到位,基础牢固平稳。
根据降水井施工规范及施工工艺的要求,CZ-6型工程钻机选择600mm钻头施工作业,开钻时用钻头以小冲程反复冲击造浆,钻进中保持泥浆比重在1.15~1.25。
护筒底脚以下1~2m范围内,采取小冲程、高频率反复冲砸,确保孔壁稳定。
终孔深度到达后即可清孔,调浆宜慢,清孔后泥浆比重为1.10左右。
钻进冲程根据地质情况及土质强度的变化分别确定。
防止发生斜孔。
钻进时还要注意均匀地松放钢丝绳长度,严禁“打空锤”现象的发生,确保钻机、钻架和钢丝绳不受损害。
1)掏渣破碎的钻渣,经泥浆悬浮后,用捞渣筒清除出孔外;一般每冲击钻进2m左右,换捞渣筒清除孔底泥渣一次。
2)回填井底砂垫层井底砂垫层采用与过滤层一致的砂砾,回填深部不小于50cm,为6~12倍原状土体的平均粒径。
3)吊放井管井管进场后,应检查过滤器的缝隙是否符合设计要求。
首先必须测量孔深,并对井管滤水管逐根丈量、记录。
下管时按设计井深事先将井管排列组合,封堵沉淀管底部,为保证沉淀管底部封堵牢靠,下部封堵铁板不小于6mm。
所有井管的底部标高必须严格控制。
管井降水施工工艺及方法1、降排水必要性分析本工程地下水水位埋藏较浅,主要赋存于第四系粘性土孔隙内,为孔隙潜水,分布全场地,含水层为粉质粘土层。
根据项目综合管廊施工整体安排,基坑开挖阶段正处于长春市雨季,降水量较大,地下水补充渠道多,地下水处于高位状态。
此时土层重力水含量较大,在开挖前若不采取措施降低该层的含水量,将造成开挖面大量积水,影响开挖面的正常施工;同时在动荷载的作用下土体产生液化现象,施工机械难以在开挖面上进行操作;较大的含水量也使得土体直立性差,影响开挖效率。
部分基坑开挖过深,在地下水作用下容易垮塌,如不降水,施工过程中存在重大安全隐患。
因此基坑施工时,采取排、降水措施,在施工中地下水位应保持在基坑底面0.5m以下,做到干开挖、干施工。
2、降排水方案选择综合管廊基坑降水拟选用管井降水;相对基坑明排,井点降水法具有施工工序简单,机械设备对施工场地要求不高,造价低,适合各种地质条件,施工工期较易控制,对地下水位的控制比较灵活,可代替多组轻型井点作用、水泵设在地面、易于维护等特点。
管井降水适用降水深在15m以上,地下水丰富的土层、砂层,或明沟排水法易造成颗粒大量流失,引起边坡坍方及用轻型井点难以满足降水要求的情况。
管井降水,是在基坑周围布置一些单独工作的管井,地下水在重力作用下流入井中,用抽水设备将水抽走。
据本工程勘察报告、结构施工顺序、现场施工场地条件、场地附近地区的已有降水经验、现场构筑物影响等多方面因素的分析,采用管井井点降水方案降低地下水位。
即在基坑周围布设一定数量的管井,由管井统一将地下水抽出,达到阻截基坑外围地下水流入基坑的目的,从而满足基础施工对降水的要求。
结合本工程水文地质特点,本工程降水方案采取以疏干粉质粘土②1-②4层孔隙性潜水为目的,在基坑四周布置抽水井形成封闭降水,在场地内条块状深基坑的纵向布设较深井点。
3、降排水施工施工技术参数根据勘察报告、站点结构施工顺序、现场施工场地条件、地下管线情况、现场构筑物影响等多方面因素的分析,降水井在深基坑范围呈线型布置,其他单体建筑部分按线状呈环状布置。

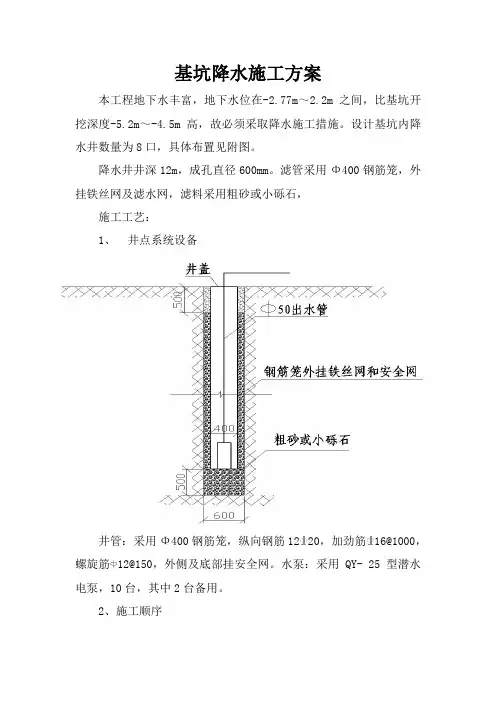

基坑降水施工方案本工程地下水丰富,地下水位在-2.77m~2.2m之间,比基坑开挖深度-5.2m~-4.5m高,故必须采取降水施工措施。
设计基坑内降水井数量为8口,具体布置见附图。
降水井井深12m,成孔直径600mm。
滤管采用Φ400钢筋笼,外挂铁丝网及滤水网,滤料采用粗砂或小砾石,施工工艺:1、井点系统设备井管:采用Φ400钢筋笼,纵向钢筋1220,加劲筋16@1000,螺旋筋12@150,外侧及底部挂安全网。
水泵:采用QY- 25 型潜水电泵,10台,其中2台备用。
2、施工顺序(1)施工顺序井点测量定位→挖井口、安护筒→钻机就位→钻孔→回填井底过滤层→吊放井管→回填侧壁过滤层→井内下设水泵、安装控制电路→试抽水→降水井正常工作→降水完毕拔井管→封井(2)施工过程及方法打井:用SPJ-300型钻机成孔,钻孔直径600mm,成孔后,先破泥浆护壁再回填井底过滤层,下放钢筋笼井管,在井管周围回填粗砂或小砾石。
回填石子时,要保证井点管周围均匀投放,填至井点管口下0.5m 处,用粘土封堵口。
成孔时,要保证成孔的垂直度和孔径,孔径控制在600mm。
每井内吊放潜水泵一台,用铁丝吊放牢固,固定井口。
潜水泵在安装前,对水泵本身和控制系统作一次全面细致的检查,确认无误后方可安装。
安装完毕进行试抽水,满足要求后转入正常工作。
抽水作业时,三班轮流,昼夜值班,水泵故障及时检修或更换。
潜水泵在运行过程中每2小时观测一次水位,检查电缆线是否和井壁相碰,检查密封的可靠性,以保证水泵正常运转。
井管使用完毕后及时封井。
3.劳动组织及工期(1)人员:降水项目负责人1名,技术员1名,施工工人4名。
(2)工期:打井6d,试抽水1d。
抽水作业根据基础施工而定,本工程降、抽水总时间暂按80d考虑。
4.安全文明施工措施(1)开工前进行安全技术交底,建立全生产责任制,以项目经理为主,所有施工管理人员及工长参加,定期开会,检查总结,讲明注意事项,分析不安全因素,排除隐患,提高自我防护能力。
降水井施工及基坑降水施工工艺第一小节、降水施工概述第一条、降水目的本工程降水施工是本工程施工重点之一,其目的是为了使基坑内底面至坑底以下土层疏干并排水加固,便于土方开挖,更有助于提高支护结构被动区及基坑内土体的抗剪强度,为基坑的顺利开挖创造无水作业条件,包括降低浅层潜水的地下水位,降低土体的含水率,提高土体的抗剪强度及稳定性,防止发生塌槽、渗漏和坑底回弹隆起现象。
第二条、降水原则本工程基坑降水遵循“分层降水、按需降水、动态控制”的原则进行,为保证工程降水的正常运行,提前对地质水文及稳定性进行分析,并对降水井进行计算以确保达到预期的降水效果。
第三条、降水要求土方开挖前进行降水施工,土体开挖时地下水水位由现场地坪标高降至开挖面标高以下0.5m处。
第二小节、降水井施工本工程基坑内设置大口井进行降水,采用直径500mm无砂降水井。
第一条、准备工作施工前进行充分准备,合理安排人力、物力、材料,与甲方及各相关单位部门进行协作。
第二条、进场、定位、埋设护孔管井位放样好后应由监理复核确认,钻机进场。
钻机安放稳固、水平、护孔管中心、磨盘中心、大钩应成一垂线。
埋设护孔管要求垂直,并打入原状土中100-200mm,外围用粘土填实夯实,井管、砂料到位后才能开钻,钻孔孔斜不超过1%,要求整个钻孔孔壁圆整光滑,钻进时不允许采用有弯曲的钻杆。
第三条、钻进清孔钻进中保持泥浆比重在1.1~1.15,尽量采用地层自然造浆,整个钻进过程中要求徐徐给进,避免钻具产生一次弯曲,特别是开孔时不能让机上钻杆和接头产生大幅摆动。
每钻进一根钻杆重复扫孔一次,并清理孔内泥块后再接新钻杆,终孔后应彻底清孔,直到返回泥浆内不含泥块,返出的泥浆含砂量<12%后提钻。
第四条、下井管按设计井深预先将井管排列、组合,下管时所有深井的底部按标高严格控制,并且保持井口标高一致。
井管应平稳入孔,每节井管的两端口要找平。
为了保证井管不靠在井壁上和保证填料厚度,在滤水管上下部各加一组扶正器,保证环状填料间隙厚度大于180mm,外包一层40目滤网。
大口井降水施工方法降水井施工及排水流程:现场踏勘→井位布置→人工挖探井→钻机就位→成孔→替浆(洗孔)→下井管→填滤料→洗井→井口防护→埋设排水联络管线及配电电缆→下泵抽水→有组织向市政管网排水→井口防护→土方开挖前降水任务完成→挖土过程中保留降水井并根据情况启用→顶板覆土完成→停止降水、封井。
本工程降水井分为普通潜水降水井及承压水减压井两部分,成井及降水方法分述如下:1 普通潜水降水井降水井采用泵吸反循环泥浆护壁成孔,其成井工艺流程图见图3.4.5-1。
图3.4.5-1 降水井施工流程(1) 井位布设按设计要求布设井位,布置井位时需错开墙、柱、地下管线的位置,井位采用显著标志。
(2) 挖探井每口降水井上钻前人工挖探井1~2m(具体根据现场情况确定),见原状土,确认无地下管线,并下入护筒,护筒外侧填粘土封隔好表层杂填土层,以防止钻井施工用水大量漏失及塌孔,必要时随挖随做混凝土护壁。
如遇地下管线,需适当调整井位,重挖探井。
(3) 围(挖)泥浆池根据场地条件围泥浆池,车站位置每2~3口井共用一个泥浆池,区间降水井泥浆池根据现场具体情况进行设置。
(4) 凿井采用泵吸反循环钻机成井,井径705mm,井孔保持圆正垂直,孔深不小于设计值。
(5) 替浆井管下入前注入比重1.10轻质泥浆置换,砂石泵抽出沉渣并测定井深。
最终使井内泥浆比重保持在1.1~1.2范围内,防止泥浆比重过大,造成孔壁泥皮太厚,影响出水效果。
(6) 吊放井管浅层地下水降水,井管采用无砂混凝土管,在预制混凝土井鞋上放置井管同时水位以下包缠2层300g/m2针刺无纺布,缓缓下放,当管口与井口相差200mm时,接上节井管,接头处用尼龙网裹严,以免挤入泥砂淤塞井管,竖向用2-4条30mm宽、长2~3m的竹条固定井管。
为防止上下节错位,在下管前将井管依井方向立直。
吊放井管要垂直,并保持在井孔中心,为防止雨水泥砂或异物流入井中,井管要高出地面不小于200mm,并加盖临时保护。
