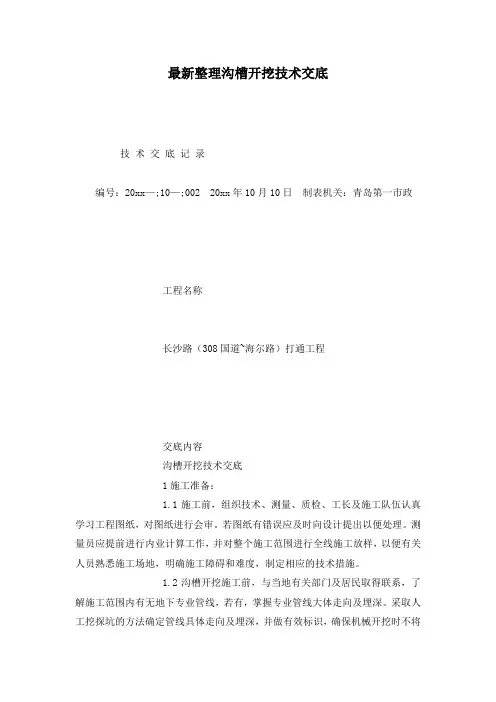

技术交底:
1、沟槽开挖采用机械开挖。

沟壁应平整,边坡坡度采用1:1。

2、沟槽开挖必须严格按照设计图纸施工。

3、沟槽开挖的位置、基底标高、尺寸,应该符合图纸要求,在开挖过程中,对各个尺寸标高要严格控制。

4、采用机械开挖时,在距离槽底设计标高时换用人工开挖,并采用人工平整沟槽底。

5、沟槽底高程的允许偏差:开挖土方时应为0~-30mm;槽低中线允许偏位为50mm。

6、在建筑物、构造物附近开挖沟槽时,应该根据图纸和有关地质水文资料进行防护设计,采用支撑支护等有效防护措施。

7、挖沟槽弃土应该及时运走,不得堆放在够槽口附近妨碍施工
和槽壁稳定,也不得阻碍交通。

8、沟槽每测临时堆土或施加其他荷载时,应符合以下要求:
(1)、不得影响建筑物、各种管线和其他设施的安全。

(2)、不得掩埋消火栓、管道闸阀、雨水口、测量标志以及各种地下管道的井盖,且不妨碍其正常使用。

(3)人工挖沟槽时,堆土高度不宜超过1.5m,且距槽口边缘不宜小于0.8m。

9、沟槽底埋有块石、树根、废桩等物体,应该予以清除或铲除。

10、沟槽不允许超过图纸要求的挖深、挖宽。

11、对开挖沟槽附近的建筑物采取监控措施,专人对周边建筑物进行记录,按时检查建筑物是否有开裂、偏移的倾向。

12、沟槽开挖时,注意做好槽内地下水的排水措施和雨水或其他地表水、外来水的防范措施。
