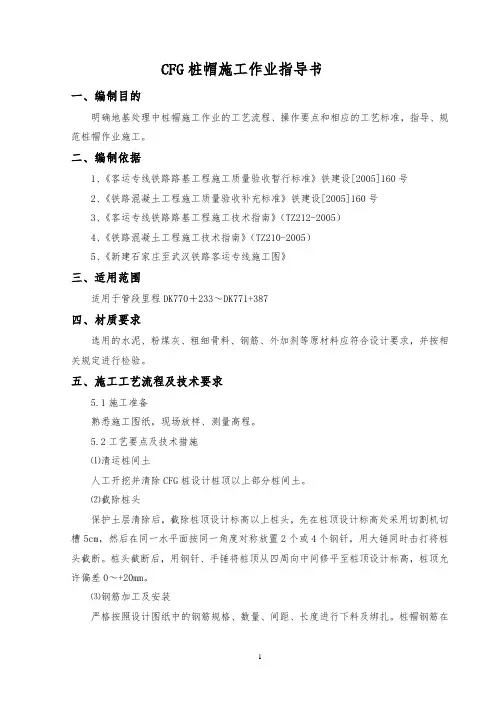

CFG桩桩帽技术交底
- 格式:doc
- 大小:131.50 KB
- 文档页数:3
2.施工时必须做好地面排水工作。
3.桩位偏差不得大于允许偏差值。
4.CFG桩必须钻到硬层,混凝土灌注灌至底面以上50cm,保证桩头质量。
安全要求:
1.所有参建职工均进行岗前安全教育,要认真学习,做到人人熟知,并始终贯穿在施工全过程中。
2.特殊岗位和技术工种,如安全员、工班长、机械操作员等,要进行岗前培训,经考试合格后,持证上岗,所有现场人员必须挂牌上岗。
3.严禁酒后上岗,严禁疲劳上岗。
4.配齐配足劳动安全防护用品,确保安全防护。
5.注意安全用电,非专业人员禁止私接电线。
6.施工作业必须佩带安全帽。
文明施工及环保要求:
1注意弃土要运至弃土场集中堆放,不得随意乱弃,污染环境
其他要求:
无
附图:无
交底人: 复核人:接受人:
日期: 日期: 日期:
5、施工控制
5. 1. 桩间土开挖时,应提前掌握近期天气情况,避开阴雨天气。以防挖出的CFG桩被雨水浸泡,或者是遇到下雨应及时进行防排水。
5..2. 开挖的桩间土应及时清出现场,避免二次清理。在桩间土开挖清运和截桩头作业中,应避免机械和人工对设计桩顶以下桩间土的过度扰动和对桩身的磕碰,以防桩身在浅层断裂。
CFG桩桩帽技术交底书
单位名称:*******编号:
单位工程名称
CFG桩桩帽
里程桩号
/
设计文件图号
施工部位
CFG桩桩帽
技术交底内容:
1.适用范围
本交底适用于混凝土结构施工。
2.设计情况
CFG桩桩顶应设置圆台性扩大桩头.扩大桩头直径1.0m.高0.5m。
3.施工准备
截桩头
3.1.1.清理桩间土到设计高程位置后,使用水准仪逐桩进行桩顶高程测量,用红漆做出明显标记,平整桩周围的土比桩顶高程低10cm处(CFG桩嵌入桩帽10cm).
3.1.2.采用冲击钻在桩四周对称打入四个点,打入深度大于15cm,将四个钢钎插入四个点中,用大锤将桩头凿断。.CFG桩桩头截除后,要用凿子、手砂轮等工具对桩头进行打磨,使桩头露出新鲜砼,以便桩头与混合料结合良好。
4..桩帽施工工艺及控制
施工流程
测量定点→桩帽开挖→清洗CFG桩桩头(直至露出新鲜砼)→模板拼装→校正模板→报验→浇筑砼→拆模→养护。
5. 3. 模板内要刷脱模剂。
5. 4. 现浇桩帽尺寸应满足设计要求。
5. 5. 混凝土要及时养护,防止开裂。
6. 施工允许偏差
桩帽施工允许偏差
序列号
项目
允许偏差
序列号
项目
允许偏差
1
桩顶标高
±20mm
3
厚0mm
4
中心位置
15mm
7. CFG桩扩大桩帽设计大样图
质量标准:
桩帽模板的安装
模板采用钢带制作模板,模板运至现场后,采用人工拼装,安装模板前,先将桩头清理干净,然后在桩头上洒少许的清水并冲洗。
现场浇筑桩帽施工质量控制
现浇桩帽在现场采用钢带制作的模板施工,施工时现场地,在现在先由测量组进行放线,保证桩帽的线条美观,然后立模,立好模后浇筑混凝土,并用振捣棒振捣,排除混凝土里的气泡。施工过程中要严格控制混凝土的质量,桩帽使用的混凝土质量标准参照规范要求进行。
