CFG桩桩帽技术交底
- 格式:doc
- 大小:26.50 KB
- 文档页数:2

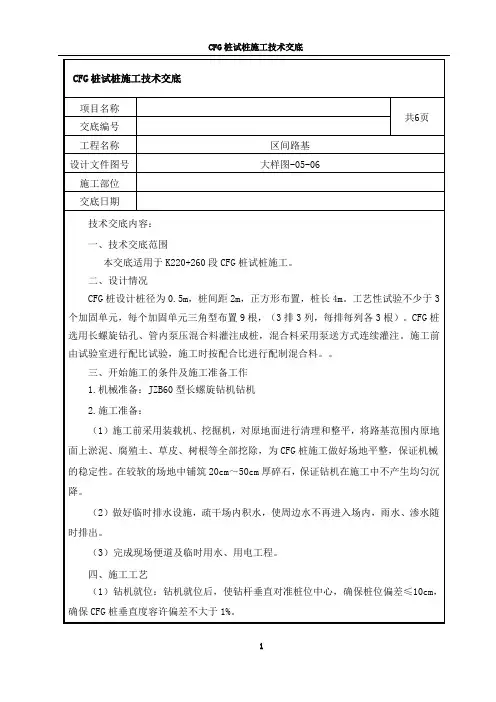

CFG桩桩帽技术交底书单位名称:******* 编号:建筑施工# 1单位工程名称CFG桩桩帽里程桩号/设计文件图号施工部位CFG桩桩帽技术交底内容:1. 适用范围本交底适用于混凝土结构施工。
2.设计情况CFG桩桩顶应设置圆台性扩大桩头.扩大桩头直径1.0m.高0.5m。
3.施工准备3.1截桩头3.1.1. 清理桩间土到设计高程位置后,使用水准仪逐桩进行桩顶高程测量,用红漆做出明显标记,平整桩周围的土比桩顶高程低10cm处(CFG桩嵌入桩帽10cm).3.1.2. 采用冲击钻在桩四周对称打入四个点,打入深度大于15cm,将四个钢钎插入四个点中,用大锤将桩头凿断。
.3.1.3 CF G桩桩头截除后,要用凿子、手砂轮等工具对桩头进行打磨,使桩头露出新鲜砼,以便桩头与混合料结合良好。
4..桩帽施工工艺及控制4.1 施工流程测量定点→桩帽开挖→清洗CFG桩桩头(直至露出新鲜砼)→模板拼装→校正模板→报验→浇筑砼→拆模→养护。
4.2桩帽模板的安装模板采用钢带制作模板,模板运至现场后,采用人工拼装,安装模板前,先将桩头清理干净,然后在桩头上洒少许的清水并冲洗。
4.3现场浇筑桩帽施工质量控制现浇桩帽在现场采用钢带制作的模板施工,施工时现场地,在现在先由测量组进行放线,保证桩帽的线条美观,然后立模,立好模后浇筑混凝土,并用振捣棒振捣,排除混凝土里的气泡。
施工过程中要严格控制混凝土的质量,桩帽使用的混凝土质量标准参照规范要求进行。
5、施工控制5. 1. 桩间土开挖时,应提前掌握近期天气情况,避开阴雨天气。
以防挖出的CF G桩被雨水浸泡,或者是遇到下雨应及时进行防排水。
5..2. 开挖的桩间土应及时清出现场,避免二次清理。
在桩间土开挖清运和截桩头作业中,应避免机械和人工对设计桩顶以下桩间土的过度扰动和对桩身的磕碰,以防桩身在浅层断裂。
5. 3. 模板内要刷脱模剂。
建筑施工# 15. 4. 现浇桩帽尺寸应满足设计要求。
表格编号技术交底书
项目名称昌赣客专CGZQ-2标项目经理部一分部第1页
共4页交底编号
工程名称路基
设计文件图号
施工部位cfg桩帽
交底日期2016、3、7
交底内容:
一、技术交底范围:SS
本技术交底适用于昌赣客专CGZQ-2标一分部cfg桩桩帽施工
二、施工工艺流程
cfg桩桩帽施工工艺流程图
三、质量标准
四、施工先后顺序
(1)桩头处理
①桩间土清理cfg桩施工完毕后,待桩体达到一定强度后(一般为7天),开始清理桩间土。
桩间土清理分两步,第一步使用小型挖掘机清除至桩帽顶。
第二步用人工清除至桩顶。
②桩头截除桩头截除采用截桩机截除。
桩间土清除后,cfg桩的保护桩头采用切割机环切,切痕10cm以上,然后人工截除桩头。
桩帽间土使用满足设计要求的填料夯开挖桩帽基坑,尺寸符合设计要求基底平整压实,坑底平整,无积水、杂物等立模现浇桩帽混凝土,混凝土强度符合设计要求混凝土养护拆模桩帽周边回填预制。
CFG桩基工程技术交底引言概述:CFG桩基工程是一种常见的地基处理技术,广泛应用于建筑工程中。
在进行CFG桩基工程前,必须进行技术交底,确保施工过程中的安全和质量。
本文将详细介绍CFG桩基工程技术交底的内容和要点。
一、工程概况1.1 工程地点:确定CFG桩基工程的具体施工地点,包括地理位置、地形地貌等情况。
1.2 工程范围:明确CFG桩基工程的范围,包括施工区域、施工深度等参数。
1.3 工程条件:评估工程条件,包括地质情况、地下水位等因素,为后续施工提供参考。
二、施工方案2.1 CFG桩参数:确定CFG桩的直径、长度、间距等参数,根据设计要求进行调整。
2.2 施工工艺:确定CFG桩的施工工艺,包括灌浆方式、振捣方法等,确保施工质量。
2.3 安全措施:制定施工安全措施,包括施工人员的安全防护、施工现场的安全管理等。
三、施工设备3.1 CFG桩机:选择适合的CFG桩机,确保施工效率和质量。
3.2 辅助设备:准备必要的辅助设备,如搅拌站、泥浆泵等,为施工提供支持。
3.3 检测设备:配备必要的检测设备,如超声波检测仪、动力桩水平仪等,确保施工质量。
四、质量控制4.1 施工监理:确定施工监理人员,监督施工过程,及时发现和解决问题。
4.2 质量检验:进行施工过程中的质量检验,包括CFG桩的强度、密实度等指标。
4.3 资料记录:及时记录施工过程中的关键数据和问题,为后续工程评估提供依据。
五、验收和交底5.1 施工验收:完成CFG桩基工程后,进行验收工作,确保施工质量符合要求。
5.2 技术交底:对施工过程中的关键技术点进行交底,包括施工方案、质量控制等内容。
5.3 后续工作:确定后续工作安排,包括施工文件整理、工程总结等工作。
结语:CFG桩基工程技术交底是保证施工质量和安全的重要环节,只有做好技术交底工作,才能确保工程顺利进行。
希望本文对读者在进行CFG桩基工程技术交底时提供帮助。

关于CFG桩桩帽施工纪要及
桩帽施工技术交底
一、CFG桩桩帽施工
1、桩间土处理
CFG桩成桩28天后,开始桩间土处理→截桩头→桩头处理→桩基检测→桩帽施工。
采用小型挖掘机挖除桩间土,为减小对桩间土及桩身的扰动,挖至底部设计标高10cm后,进行人工清理桩间土。
2、截桩头
截桩头采用带合金钢锯的割桩机,在桩顶设计标高处沿桩四周边切约15cm深切口,确保桩身四周均被切开。
采用3根扁口钢钎,沿桩径楔入桩身,直至上部桩体断开,桩顶标高用水准仪严格控制,桩顶允许偏差0—+20cm。
3、桩头处理
截桩至设计标高后,用手持式小型无锯,环向切4—7cm深环缝,打磨桩头,防止影响作低应变检测。
4、桩基检测
低应变检测抽取总桩数的20%,复合地基荷载试验抽取总桩数的1%且不少于3点,单桩承载力荷载试验抽取总桩数的1%且不少于3点。
5、桩帽施工
CFG桩达到设计标高、桩头打磨后,采用砖砌长*宽
40cm*40cm高20cm正方形砖胎膜或砌筑沿桩身直径40cm圆形砖胎膜作为桩帽,灌注前保证砖模接缝严密、不漏浆、无杂物、无积水。
采用C35混凝土人工浇筑,每组需留置2—3组试块,浇筑混凝土时需用小型振捣棒密实,人工用钢抹子抹平,混凝土坍落度应控制在160—200mm。
桩帽施工期间,若下雨,则用布条或厚塑料布覆盖,防止桩间土被水浸泡,桩帽施工完毕后,及时进行混凝土养护。
CFG桩桩帽技术交底水沙坪DK99+950~DK100+085段CFG桩桩帽技术交底一、工程概况CFG桩桩径采用0.5m,正线桩间距1.8m,有效桩长8~12.5m 不等,按正方形布置,桩端伸入持力层不小于0.5m,桩顶铺设不小于0.5m碎石层,垫层中间铺设双向土工格栅,每侧回折宽度不小于0.2m,总、横向抗拉强度不小于80KN/m。
CFG桩桩帽采用C25混凝土浇筑。
二、施工方案及工艺1、桩头截除工艺流程(1)由现场技术人员测量测量实际桩顶标高,计算出CFG桩设计标高,交于现场施工负责人需挖出的土方标高,现场挖至设计标高后,再由测量人员测定截桩线,在桩身上桩帽底端向上10cm的位置用红油漆标识出截桩线。
(2)截出桩头时应保证在同一水平面上,用无齿锯将桩头截断,环切截桩完毕后,人工采用钢钎修凿桩头,凿除5cm,达到桩头嵌入桩帽10cm要求。
CFG桩顶端浮渣应清除干净,直至露出新鲜混凝土面。
清除浮渣后桩的有效长度应满足设计要求。
(3)在已切除桩头并检测合格的的桩上填筑一层30cm的路基C组填料,然后测量放样找出CFG桩的位置,按照桩帽结构尺寸(结构尺寸图附后)人工开挖出截面变化段30cm高度的部分作为土模,于填筑面上安装加工好的20cm高桩帽圆柱体部分,经监理工程师检查验收合格后再统一浇筑混凝土,待桩帽混凝土达到设计强度要求后,再采用路基C组填料填筑剩余的20cm高桩帽间空隙。
三、模板安装1、采用定型钢模板,整体结构,根据测量确定的标高及位置,准确放置,并安放牢固,模板安装并校准完成后,进行混凝土浇筑。
四、混凝土浇筑1、现浇桩帽砼强度等级为C25砼,混合料在2#拌合站集中拌制,运至现场,混凝土浇筑过程中采用手动式振动棒进行振捣,平板振动器收面,人工两次收面搓平。
混凝土浇筑完成后,采用整体覆盖土工布并洒水养护,养护时间不得小于7天。
三、注意事项1、凿桩头一般采用人工辅助机械截桩方法,环切后的桩头应端面平直,防止有大的掉角现象,其桩高允许误差宜控制在0~-20mm。

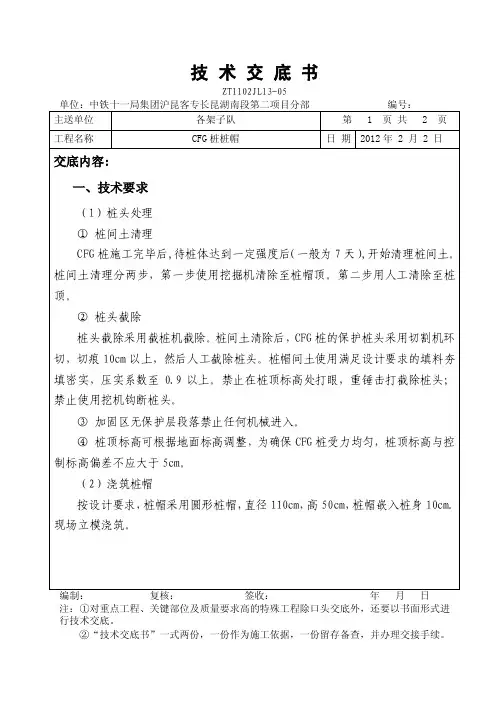

ZT1102JL13-05注:①对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。
②“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
ZT1102JL13-05①对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。
②“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
下面是赠送的几篇网络励志文章需要的便宜可以好好阅读下,不需要的朋友可以下载后编辑删除!!谢谢!!出路出路,走出去才有路“出路出路,走出去才有路。
”这是我妈常说的一句话,每当我面临困难及有畏难情绪的时候,我妈就用这句话来鼓励我。
一定有很多人想说:“这还在北京混个什么劲儿啊!”但他每天都乐呵呵的,就算把快递送错了也乐呵呵的。
某天,他突然递给我一堆其他公司的快递单跟我说:“我开了家快递公司,你看得上我就用我家的吧。
”我有点惊愕,有一种“哎呦喂,张老板好,今天还能三蹦子顺我吗”的感慨。
之后我却很少见他来,我以为是他孩子出生了休假去了。
再然后,我就只能见到单子见不到他了。
某天,我问起他们公司的快递员,小伙子说老板去上海了,在上海开了家新公司。
我很杞人忧天地问他:“那上海的市场不激烈吗?新快递怎么驻足啊!”小伙子嘿嘿一笑说:“我们老板肯定有办法呗!他都过去好几个月了,据说干得很不错呢!”“那老婆孩子呢?孩子不是刚生还很小吗?”“过去了,一起去上海了!”那个瞬间,我回头看了一眼办公室里坐着的各种愁眉苦脸的同事,并且举起手机黑屏幕照了一下我自己的脸,一股“人生已经如此的艰难,有些事情就不要拆穿”的气息冉冉升起。
并不是说都跳槽出去开公司才厉害,在公司瞪着眼睛看屏幕就是没发展,我是想说,只有勇气才能让自己作出改变。
《拒绝平庸》里有一句话:很多时候我们为什么嫉妒别人的成功?正是因为知道做成一件事不容易又不愿意去做,然后又对自己的懒惰和无能产生愤怒,只能靠嫉妒和诋毁来平衡。
肇庆鼎湖大道(新区段)工程BT项目CFG桩桩头及桩帽技术交底太平洋建设集团有限公司肇庆鼎湖大道(新区段)工程部2013年12月7日CFG桩桩头及桩帽技术交底CFG桩是水泥粉煤灰碎石桩的简称,它是由水泥、粉煤灰、碎石、石屑或砂加水拌合形成的高粘结强度桩,和桩间土、褥垫层一起形成复合地基。
CFG桩桩头截除质量直接影响复合地基承载力,因此应加强重视。
CFG桩桩头截除应做好以下工作:一、桩间土清理⑴CFG桩桩间土清理及桩头截除应分段尽早完成;⑵桩间土应分两次进行清除。
第一次在CFG桩混凝土终凝以前,预留50cm桩间土保护层(有桩帽区段清除至桩帽顶),使用挖掘机直接清除出施工区(加固范围较宽时,挖掘机接力倒运出施工区);第二次在CFG桩区段施工完成达14天后,在路基两侧放出桩顶标高控制线,采用自重小于3t的小型挖掘机配合人工清除剩余的50cm保护层(有桩帽区段清除至桩顶),挖掘机挖斗宽度应小于桩间净距;⑶挖掘机作业采用倒退开挖法,保证始终在弃土上作业,并确保清理时不对桩身造成损害,不扰动设计标高以下桩间土、不压坏桩头;⑷施工高度保证在桩顶标高以上,并用人工清理基底虚土,保证场地平整,不积水;⑸如有超挖,应制定相应的回填措施,报监理和设计同意后方可实施,不得擅自施工。
二、截桩头⑴桩间土清除后,抄平或拉线在每个桩身上用红油漆标出桩顶标高准确位置;⑵使用环形切割机沿标高线位置将桩身四周锯缝,锯缝深度15cm,使CFG桩沿切割线处形成预裂面;⑶将钢契插入切缝处,轻锤钢钎使之继续钎入造成切割面断裂而截断桩头;⑷用钢钎、手锤将桩顶从四周向中间修平至设计标高,顶端浮浆应清除干净,直至露出新鲜混凝土面,桩顶允许偏差0~+20mm;⑸按检测频次及数量,在桩顶中心位置打磨出直径约为10cm的平面,在距桩中心2/3半径处,对称打磨2处直径约为6cm的平面,打磨面应平顺、光洁、密实;⑹截桩过程中严禁使用挖机直接截断桩头或采用风镐或钢钎凿桩,不得用锤头大力敲击桩头,截桩时要设专人负责指挥。
No:HBCJ20110325WGSG2JD-ZY-02标段:WGSG2类别:作业队中铁十六局集团WGSG2标段二分部项目经理部施工交底纪要时间: 2011年3月25日主持人:陈晓东参加部门及人员:作业班技术、施工、安全负责人、作业工班长及作业队全体人员关于CFG桩桩帽施工交底纪要桩帽施工技术交底一、CFG桩帽施工1、桩间土处理CFG桩成桩28天后,开始桩帽施工,沿线路方向每200米为一个单元,实行流水化作业:桩间土处理→桩头处理→桩基检测→桩帽施工。
采用小型挖掘机挖除桩间土,为减小对桩间土的干扰,挖至褥垫层底部标高以上10cm后人工清理桩间土。
清至褥垫层底部标高后,用小型蛙式夯机夯实桩间土。
按照设计要求,桩间土压实标准如下:①基床底层:地基系数K30≥150,孔隙率n≤28%。
②基床底层以下:地基系数K30≥130,孔隙率n≤31%。
2、桩头处理开挖桩帽,桩帽型式圆形扩大基础深50cm、顶宽100cm、底宽50cm,开挖到位后,在桩顶设计标高处(伸入桩帽10cm)用手持式小型无齿锯环向切5cm深的环缝,再用风镐或钢钎成120度角3个方向打入截断桩头,再用手锤将桩顶从四周向中间修平至桩顶设计标高(伸入桩帽10cm)。
3、桩基检测12 低应变检测总桩数的10%,复合地基荷载试验检测总桩数的2‰并不少于3根。
4、桩帽施工为确保桩帽顶部圆顺,制作10cm 高直径100cm 的钢模板做为桩帽顶模。
施工前调整模板模板定位后人工灌注混凝土,小型振动棒振捣密实,人工用钢抹子抹平;CFG 桩桩帽采用C15混凝土,坍落度控制在160~200mm 。
5、注意事项1) 模板安装要稳固牢靠,保证横向和纵向在一条直线上,桩帽平面位置误差控制在±30mm,高差控制在+30~-20mm 。
灌注前保证模板接缝严密,不漏浆,模板涂有隔离剂,模型内无积水,无杂物。
2) 桩帽施工期间,下雨时用彩条布或厚塑料布覆盖,防止桩间土被水浸泡,桩帽施工完毕后及时进行混凝土养护。
技术交底书编号:LJ-2016-1-
主送单位哈牡II标一工区项目部日期2016-3-5
工程名称CFG桩桩帽施工根据图号
交底内容:
一、交底范围:
DK56+000~DK60+485段CFG桩
二、交底项目:
CFG桩桩帽施工
三、交底内容
3.1 工程概况;
CFG桩桩帽施工、尺寸100cm*100cm*35cm,混凝土强度等级为C35、CFG桩伸入桩帽5cm、桩帽顶铺设50cm的碎石垫层、垫层中间铺设高强土工格栅
3.2工具准备;
小型挖掘机、自卸汽车、振捣棒、铁锹(平、尖头两种)、小白线、水准仪、钢卷尺、泵车、电焊机。
3.3施工流程及工艺;
3.3.1施工工艺
1、桩头切割完之后,现场用人工配合30挖机整平,清理桩头,确定标高后,小型压路机进行碾压。
编制:复核:
接收单位:接收人:
技术交底书编号:LJ-2016-1-
主送单位哈牡II标一工区项目部日期2016-3-5
工程名称CFG桩桩帽施工根据图号
2、横向同一排桩帽必须在同一条直线上且标高相同,纵向根据设计确定标高在一条线上
3、人工对桩头凿毛,放线确定桩帽的四个角点、绑扎桩帽的钢筋、
具体见桩帽钢筋图;
4、采用定型模板,模板底部封死,现场技术员自检之后,报监理;
5、报实验室,现场浇筑砼,振捣棒进行人工振捣
6、浇筑完成后,抹面收光,覆盖土工布,养护7天
7、施工期间抓紧施工,遇到降雨时,及时做好排水措施,必要时用充足的塑料布进行覆盖保护。
四、质量注意事项:
1、桩帽施工,钢筋绑扎不变形,模板必须加固好防止跑模、浪费砼
2、对项目部提供的桩帽模板施工队必须保护好,防止丢失
3出现以上两点,费用由施工队自行承担
4、桩帽顶部高程误差为(-20,+20mm),平整度为20mm。
五、安全措施;
1、进入施工现场要佩戴好安全帽,严禁酒后作业。
2、机械挖土时,人员和机械保持一定距离,必须在旋转半径以外。
3、挖出的土应按要求,堆放在指定地点。
4、注意安全用电、用火。
编制:复核:
接收单位:接收人:。
