表格编号技术交底书
项目名称昌赣客专CGZQ-2标项目经理部一分部第1页
共4页交底编号
工程名称路基
设计文件图号
施工部位cfg桩帽
交底日期2016、3、7
交底内容:
一、技术交底范围:SS
本技术交底适用于昌赣客专CGZQ-2标一分部cfg桩桩帽施工
二、施工工艺流程
cfg桩桩帽施工工艺流程图
三、质量标准
四、施工先后顺序
(1)桩头处理
①桩间土清理cfg桩施工完毕后,待桩体达到一定强度后(一般为7天),开始清理桩间土。
桩间土清理分两步,第一步使用小型挖掘机清除至桩帽顶。
第二步用人工清除至桩顶。
②桩头截除桩头截除采用截桩机截除。
桩间土清除后,cfg桩的保护桩头采用切割机环切,切痕10cm以上,然后人工截除桩头。
桩帽间土使用满足设计要求的填料夯开挖桩帽基坑,尺寸符合设计要求基底平整压实,坑底平整,无积水、杂物等立模现浇桩帽混凝土,混凝土强度符合设计要求混凝土养护拆模桩帽周边回填预制。
CFG桩基工程技术交底一、工程概述CFG桩基工程是一种常用的地基处理技术,通过使用预制混凝土灌注桩来增加地基的承载力和稳定性。
本文将详细介绍CFG桩基工程的施工步骤、材料要求、质量控制和安全注意事项。
二、施工步骤1. 前期准备(1)对施工现场进行勘测和测量,确定桩基的位置和布置。
(2)清理施工现场,确保无障碍物和杂物。
(3)搭建施工场地,设置安全警示标志和围挡。
2. CFG桩施工(1)配置混凝土材料,包括水泥、砂、骨料和外加剂。
(2)按照设计要求进行CFG桩的灌注施工,采用钢模具进行桩身的浇筑。
(3)根据设计要求,设置桩顶标高和桩顶标记。
3. 桩基质量控制(1)对混凝土材料进行质量检验,包括水泥强度、骨料含量和砂粒级配等。
(2)对CFG桩进行质量检验,包括桩身的强度、密实度和垂直度等。
(3)进行桩基的荷载试验,确保桩基的承载力符合设计要求。
4. 安全注意事项(1)施工现场要设置合理的安全警示标志,确保施工人员的安全。
(2)施工人员要佩戴个人防护装备,包括安全帽、安全鞋和手套等。
(3)严格控制施工现场的秩序,防止人员和设备交叉作业引起事故。
三、质量控制要求1. 混凝土材料要求(1)水泥强度等级不低于32.5,符合国家标准要求。
(2)骨料应符合国家标准,无明显杂质和裂纹。
(3)砂应符合国家标准,粒径分布合理。
2. CFG桩质量要求(1)桩身的强度应符合设计要求,不得浮现明显的裂缝和空洞。
(2)桩身的密实度应达到设计要求,不得有明显的松散和空隙。
(3)桩身的垂直度应控制在设计范围内,不得超出规定的偏差。
3. 桩基荷载试验要求(1)按照设计要求进行桩基荷载试验,确保桩基的承载力满足设计要求。
(2)试验数据要详细记录,包括荷载-沉降曲线和桩身应力分布等。
四、总结CFG桩基工程是一项重要的地基处理技术,通过合理的施工步骤和质量控制,能够有效提高地基的承载力和稳定性。
在施工过程中,要严格遵守安全注意事项,确保施工人员的安全。
CFG桩基工程技术交底引言概述:CFG桩基工程是一种常见的地基处理技术,广泛应用于建筑工程中。
在进行CFG桩基工程前,必须进行技术交底,确保施工过程中的安全和质量。
本文将详细介绍CFG桩基工程技术交底的内容和要点。
一、工程概况1.1 工程地点:确定CFG桩基工程的具体施工地点,包括地理位置、地形地貌等情况。
1.2 工程范围:明确CFG桩基工程的范围,包括施工区域、施工深度等参数。
1.3 工程条件:评估工程条件,包括地质情况、地下水位等因素,为后续施工提供参考。
二、施工方案2.1 CFG桩参数:确定CFG桩的直径、长度、间距等参数,根据设计要求进行调整。
2.2 施工工艺:确定CFG桩的施工工艺,包括灌浆方式、振捣方法等,确保施工质量。
2.3 安全措施:制定施工安全措施,包括施工人员的安全防护、施工现场的安全管理等。
三、施工设备3.1 CFG桩机:选择适合的CFG桩机,确保施工效率和质量。
3.2 辅助设备:准备必要的辅助设备,如搅拌站、泥浆泵等,为施工提供支持。
3.3 检测设备:配备必要的检测设备,如超声波检测仪、动力桩水平仪等,确保施工质量。
四、质量控制4.1 施工监理:确定施工监理人员,监督施工过程,及时发现和解决问题。
4.2 质量检验:进行施工过程中的质量检验,包括CFG桩的强度、密实度等指标。
4.3 资料记录:及时记录施工过程中的关键数据和问题,为后续工程评估提供依据。
五、验收和交底5.1 施工验收:完成CFG桩基工程后,进行验收工作,确保施工质量符合要求。
5.2 技术交底:对施工过程中的关键技术点进行交底,包括施工方案、质量控制等内容。
5.3 后续工作:确定后续工作安排,包括施工文件整理、工程总结等工作。
结语:CFG桩基工程技术交底是保证施工质量和安全的重要环节,只有做好技术交底工作,才能确保工程顺利进行。
希望本文对读者在进行CFG桩基工程技术交底时提供帮助。
技术交底书交底级别:四孥编号:主送单位工班班长施工图号路基通用设计图施工部位路基段CFG桩桩帽发送日期CFG桩桩帽技术交底一、施工方法及重点路基段桩帽尺寸为lm*lm*O.3m,桩帽中心与CFG桩桩中心重合,现场由技术人员测量确定其位置与桩帽高程。
挖桩间土采用小型挖机及人工相配合,按照布桩图施工。
预留20Cnl厚桩间土,人工清除,挖至设计标高。
不得超挖。
截桩应采用截桩机三面环切法,截桩平面要求光滑平整。
二、施工工艺及流程保护土层清除后,截除桩头截至设计桩顶高程位置处,(允许误差0→20mm),截桩时使用截桩机三面环切法在同一水平面每120度为一点切入,每次切入深度IOCm以上,切完之后在同一水平面按同一角度对称放入2-4个钢钎用大锤同时击打将桩头截断桩头截除之后,进行桩顶凿毛,混凝土应达到以下强度,人工凿毛时,不低于2.5Mpa,用机械凿毛时,不低于IOMPa,凿毛面积不得小于75%,将基底压实,桩顶洒水清理干净,立模,模板采用组合钢模板,尺寸应符合设计要求,模板内部必须打磨干净并涂刷脱模剂,安装时必须稳固牢靠,模板接缝严密,不得漏浆,具体措施为模板连接处全部用螺丝拧紧连接,模板四周插上钢筋固定,防止模板移动,在浇筑之前对接缝处模板拼接是否紧固进行检查,灌注时采用30振捣棒振捣,振捣密实确保拆模后无蜂窝麻面,桩帽在混凝土表面收浆完成后马上进行洒水,并覆盖塑料布在拆模前后应连续保证混凝土湿润。
拆模后,应保证塑料布包裹桩帽混凝土,每天由专人记录大气温度。
注意事项1、CFG桩要有5cm嵌入桩帽之中,桩帽尺寸LOnIXLOnIXO.3m。
两侧保护层厚度35mm,偏差(0-+10mm)桩帽达到拆模条件后(不低于2.5Mpa),拆除模板。
桩帽施工完成后,人员或机械不得在桩帽上行走或碾压。
桩间土回填:待CFG桩达到强度要求后,回填原土至桩帽高程处,并用小型机械压实(压实系数不小于0.86)单个桩帽工程数量表(路基)2、技术交底交至作业班组或多人签收时采用本表记录。
技术交底书编号:LJ-2016-1-主送单位哈牡II标一工区项目部日期2016-3-5工程名称CFG桩桩帽施工根据图号交底内容:一、交底范围:DK56+000~DK60+485段CFG桩二、交底项目:CFG桩桩帽施工三、交底内容3.1 工程概况;CFG桩桩帽施工、尺寸100cm*100cm*35cm,混凝土强度等级为C35、CFG桩伸入桩帽5cm、桩帽顶铺设50cm的碎石垫层、垫层中间铺设高强土工格栅3.2工具准备;小型挖掘机、自卸汽车、振捣棒、铁锹(平、尖头两种)、小白线、水准仪、钢卷尺、泵车、电焊机。
3.3施工流程及工艺;3.3.1施工工艺1、桩头切割完之后,现场用人工配合30挖机整平,清理桩头,确定标高后,小型压路机进行碾压。
编制:复核:接收单位:接收人:技术交底书编号:LJ-2016-1-主送单位哈牡II标一工区项目部日期2016-3-5工程名称CFG桩桩帽施工根据图号2、横向同一排桩帽必须在同一条直线上且标高相同,纵向根据设计确定标高在一条线上3、人工对桩头凿毛,放线确定桩帽的四个角点、绑扎桩帽的钢筋、具体见桩帽钢筋图;4、采用定型模板,模板底部封死,现场技术员自检之后,报监理;5、报实验室,现场浇筑砼,振捣棒进行人工振捣6、浇筑完成后,抹面收光,覆盖土工布,养护7天7、施工期间抓紧施工,遇到降雨时,及时做好排水措施,必要时用充足的塑料布进行覆盖保护。
四、质量注意事项:1、桩帽施工,钢筋绑扎不变形,模板必须加固好防止跑模、浪费砼2、对项目部提供的桩帽模板施工队必须保护好,防止丢失3出现以上两点,费用由施工队自行承担4、桩帽顶部高程误差为(-20,+20mm),平整度为20mm。
五、安全措施;1、进入施工现场要佩戴好安全帽,严禁酒后作业。
2、机械挖土时,人员和机械保持一定距离,必须在旋转半径以外。
3、挖出的土应按要求,堆放在指定地点。
4、注意安全用电、用火。
编制:复核:接收单位:接收人:。

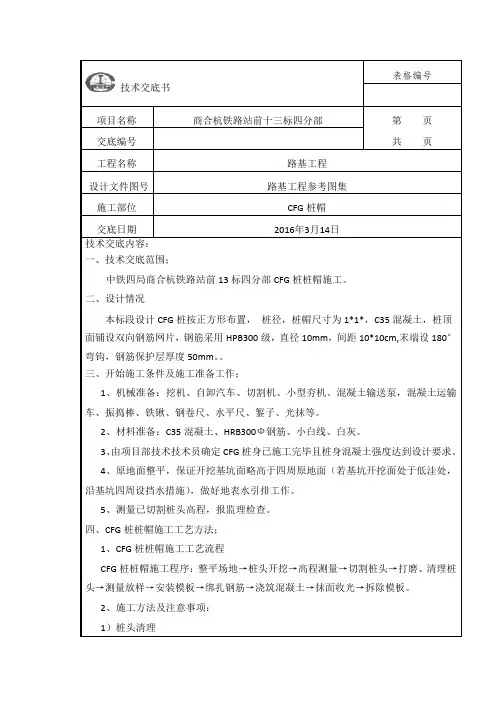

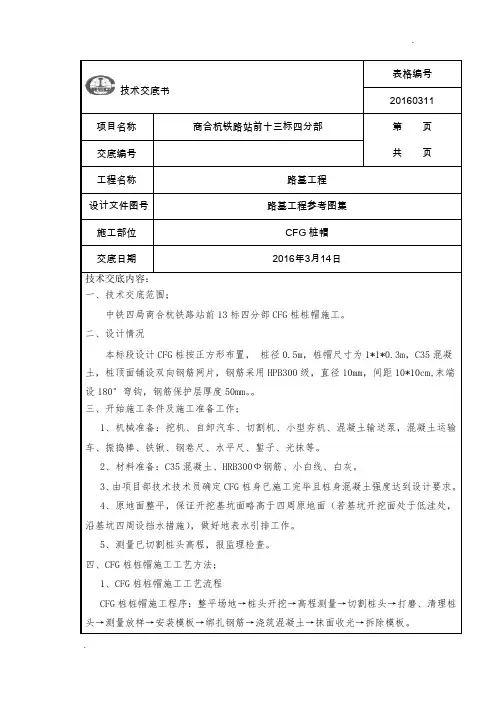

技术交底书表格编号20160311
项目名称商合杭铁路站前十三标四分部第页
共页交底编号
工程名称路基工程
设计文件图号路基工程参考图集
施工部位CFG桩帽
交底日期2016年3月14日
技术交底内容:
一、技术交底范围;
中铁四局商合杭铁路站前13标四分部CFG桩桩帽施工。
二、设计情况
本标段设计CFG桩按正方形布置,桩径0.5m,桩帽尺寸为1*1*0.3m,C35混凝土,桩顶面铺设双向钢筋网片,钢筋采用HPB300级,直径10mm,间距10*10cm,末端设180°弯钩,钢筋保护层厚度50mm。
三、开始施工条件及施工准备工作;
1、机械准备:挖机、自卸汽车、切割机、小型夯机、混凝土输送泵,混凝土运输车、振捣棒、铁锹、钢卷尺、水平尺、錾子、光抹等。
2、材料准备:C35混凝土、HRB300Ф钢筋、小白线、白灰。
3、由项目部技术技术员确定CFG桩身已施工完毕且桩身混凝土强度达到设计要求。
4、原地面整平,保证开挖基坑面略高于四周原地面(若基坑开挖面处于低洼处,沿基坑四周设挡水措施),做好地表水引排工作。
5、测量已切割桩头高程,报监理检查。
四、CFG桩桩帽施工工艺方法;
1、CFG桩桩帽施工工艺流程
CFG桩桩帽施工程序:整平场地→桩头开挖→高程测量→切割桩头→打磨、清理桩头→测量放样→安装模板→绑扎钢筋→浇筑混凝土→抹面收光→拆除模板。
ZT1102JL13-05注:①对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。
②“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
ZT1102JL13-05①对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。
②“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
下面是赠送的几篇网络励志文章需要的便宜可以好好阅读下,不需要的朋友可以下载后编辑删除!!谢谢!!出路出路,走出去才有路“出路出路,走出去才有路。
”这是我妈常说的一句话,每当我面临困难及有畏难情绪的时候,我妈就用这句话来鼓励我。
一定有很多人想说:“这还在北京混个什么劲儿啊!”但他每天都乐呵呵的,就算把快递送错了也乐呵呵的。
某天,他突然递给我一堆其他公司的快递单跟我说:“我开了家快递公司,你看得上我就用我家的吧。
”我有点惊愕,有一种“哎呦喂,张老板好,今天还能三蹦子顺我吗”的感慨。
之后我却很少见他来,我以为是他孩子出生了休假去了。
再然后,我就只能见到单子见不到他了。
某天,我问起他们公司的快递员,小伙子说老板去上海了,在上海开了家新公司。
我很杞人忧天地问他:“那上海的市场不激烈吗?新快递怎么驻足啊!”小伙子嘿嘿一笑说:“我们老板肯定有办法呗!他都过去好几个月了,据说干得很不错呢!”“那老婆孩子呢?孩子不是刚生还很小吗?”“过去了,一起去上海了!”那个瞬间,我回头看了一眼办公室里坐着的各种愁眉苦脸的同事,并且举起手机黑屏幕照了一下我自己的脸,一股“人生已经如此的艰难,有些事情就不要拆穿”的气息冉冉升起。
并不是说都跳槽出去开公司才厉害,在公司瞪着眼睛看屏幕就是没发展,我是想说,只有勇气才能让自己作出改变。
《拒绝平庸》里有一句话:很多时候我们为什么嫉妒别人的成功?正是因为知道做成一件事不容易又不愿意去做,然后又对自己的懒惰和无能产生愤怒,只能靠嫉妒和诋毁来平衡。
No:HBCJ20110325WGSG2JD-ZY-02标段:WGSG2类别:作业队中铁十六局集团WGSG2标段二分部项目经理部施工交底纪要时间: 2011年3月25日主持人:陈晓东参加部门及人员:作业班技术、施工、安全负责人、作业工班长及作业队全体人员关于CFG桩桩帽施工交底纪要桩帽施工技术交底一、CFG桩帽施工1、桩间土处理CFG桩成桩28天后,开始桩帽施工,沿线路方向每200米为一个单元,实行流水化作业:桩间土处理→桩头处理→桩基检测→桩帽施工。
采用小型挖掘机挖除桩间土,为减小对桩间土的干扰,挖至褥垫层底部标高以上10cm后人工清理桩间土。
清至褥垫层底部标高后,用小型蛙式夯机夯实桩间土。
按照设计要求,桩间土压实标准如下:①基床底层:地基系数K30≥150,孔隙率n≤28%。
②基床底层以下:地基系数K30≥130,孔隙率n≤31%。
2、桩头处理开挖桩帽,桩帽型式圆形扩大基础深50cm、顶宽100cm、底宽50cm,开挖到位后,在桩顶设计标高处(伸入桩帽10cm)用手持式小型无齿锯环向切5cm深的环缝,再用风镐或钢钎成120度角3个方向打入截断桩头,再用手锤将桩顶从四周向中间修平至桩顶设计标高(伸入桩帽10cm)。
3、桩基检测12 低应变检测总桩数的10%,复合地基荷载试验检测总桩数的2‰并不少于3根。
4、桩帽施工为确保桩帽顶部圆顺,制作10cm 高直径100cm 的钢模板做为桩帽顶模。
施工前调整模板模板定位后人工灌注混凝土,小型振动棒振捣密实,人工用钢抹子抹平;CFG 桩桩帽采用C15混凝土,坍落度控制在160~200mm 。
5、注意事项1) 模板安装要稳固牢靠,保证横向和纵向在一条直线上,桩帽平面位置误差控制在±30mm,高差控制在+30~-20mm 。
灌注前保证模板接缝严密,不漏浆,模板涂有隔离剂,模型内无积水,无杂物。
2) 桩帽施工期间,下雨时用彩条布或厚塑料布覆盖,防止桩间土被水浸泡,桩帽施工完毕后及时进行混凝土养护。
CFG桩基工程技术交底一、背景介绍CFG桩基工程是一种常用的地基处理方法,通过钻孔注浆灌注桩的方式增加地基的承载力和稳定性。
本文将详细介绍CFG桩基工程的技术交底内容。
二、技术交底内容1. 工程概况CFG桩基工程是针对某某项目的地基处理工程,施工地点位于某某地区。
工程总面积为XXX平方米,涉及XXX个桩基。
2. 工程要求2.1 承载力要求:每个桩基的承载力需满足设计要求,承载力不得低于XXXkN。
2.2 施工工艺要求:采用CFG桩施工工艺,确保桩身质量良好,无明显缺陷。
2.3 施工进度要求:按照工期计划,合理安排施工进度,确保按时完成工程。
3. 施工方法3.1 钻孔:根据设计要求,在桩基位置进行钻孔,钻孔直径为XXXmm,钻孔深度为XXXm。
3.2 注浆:在钻孔过程中,采用注浆技术,注入CFG浆液,确保桩身的强度和稳定性。
3.3 灌注桩:在注浆完成后,进行灌注桩施工,将混凝土灌注至钻孔中,形成CFG桩。
3.4 桩顶处理:对灌注完成的桩顶进行修整,确保桩顶平整、垂直度符合要求。
4. 施工质量控制4.1 材料质量控制:采用符合国家标准的混凝土和CFG浆液,确保材料质量稳定可靠。
4.2 施工工艺控制:严格按照施工工艺要求进行施工,确保每个环节的质量控制。
4.3 施工现场监控:设置监控点,对施工过程进行实时监控,及时发现并处理质量问题。
4.4 施工记录和验收:施工过程中做好施工记录,完成工程后进行验收,确保施工质量符合要求。
5. 施工安全措施5.1 安全教育:施工前对施工人员进行安全教育,提高安全意识,确保施工过程安全。
5.2 安全防护:施工现场设置安全警示标志,配备必要的安全防护设施,确保施工人员的人身安全。
5.3 施工管理:严格按照相关安全规范进行施工管理,定期进行安全检查,及时处理安全隐患。
6. 施工进度安排6.1 施工计划:根据工期要求,制定详细的施工计划,明确各个施工阶段的时间节点。
6.2 施工进度控制:安排足够的施工人员和机械设备,合理安排施工顺序,确保施工进度。
表格编号技术交底书项目名称昌赣客专CGZQ-2标项目经理部一分部第1页共4页交底编号工程名称路基设计文件图号施工部位cfg桩帽交底日期2016、3、7交底内容:一、技术交底范围:SS本技术交底适用于昌赣客专CGZQ-2标一分部cfg桩桩帽施工二、施工工艺流程cfg桩桩帽施工工艺流程图三、质量标准四、施工先后顺序(1)桩头处理①桩间土清理cfg桩施工完毕后,待桩体达到一定强度后(一般为7天),开始清理桩间土。
桩间土清理分两步,第一步使用小型挖掘机清除至桩帽顶。
第二步用人工清除至桩顶。
②桩头截除桩头截除采用截桩机截除。
桩间土清除后,cfg桩的保护桩头采用切割机环切,切痕10cm以上,然后人工截除桩头。
桩帽间土使用满足设计要求的填料夯开挖桩帽基坑,尺寸符合设计要求基底平整压实,坑底平整,无积水、杂物等立模现浇桩帽混凝土,混凝土强度符合设计要求混凝土养护拆模桩帽周边回填预制桩帽钢筋骨架填密实,压实标准不低于原地面承载力要求。
禁止在桩顶标高处打眼,重锤击打截除桩头;禁止使用挖机钩断桩头。
③加固区无保护层段落禁止任何机械进入。
④桩顶标高可根据地面标高调整,为确保cfg桩受力均匀,桩顶标高与控制标高偏差不应大于5cm。
(2)浇筑桩帽按设计要求,桩帽采用正方形桩帽,尺寸为90cm*90cm*35cm,桩帽嵌入桩身10cm、现场立模浇筑。
操作要求模具、钢筋连接要求本段cfg桩桩帽采用钢模具,尺寸为90cm*90cm,高35cm。
桩帽所需钢筋种类要求详见附图:施工注意事项桩帽施工前应将超出桩顶标高的桩头截去,截桩头应采用专用机械切割;截过的桩头应凿除至新鲜混凝土面,并必须将桩头表面的泥土等清理干净;桩间土处理须注意以下事项:a、桩间土的标高应与被截桩头标高一样;b、清理桩间土时应尽量防止对原地基的扰动;c、桩间土清理完成之后应用小型夯实机夯实,夯实至设计要求;d、桩间土清理时,应将粘在伸入桩帽的10cm桩头上的泥土清理干净。
CFG桩基工程技术交底一、背景介绍CFG桩基工程是一种常用的地基处理方法,通过使用高压注浆技术,将水泥、粉煤灰和矿渣等材料与水混合,形成一种具有良好强度和抗渗性能的注浆材料,用于加固土壤和增加地基承载力。
本文将详细介绍CFG桩基工程的技术交底内容。
二、技术交底内容1. 工程概况1.1 工程名称:XXX项目CFG桩基工程1.2 工程地点:XXX地区1.3 工程规模:XXX平方米1.4 工程施工单位:XXX公司1.5 工程负责人:XXX2. 技术要求2.1 CFG桩的设计要求:包括桩径、桩长、桩间距等参数的确定,以及桩的承载力要求。
2.2 CFG桩的施工要求:包括施工方法、施工工艺、施工顺序等。
2.3 CFG桩的质量控制要求:包括材料的选择、配比、注浆压力、注浆速度等。
2.4 CFG桩的验收标准:包括桩身强度、桩身的抗渗性能等。
3. 施工工艺3.1 地质勘察:根据工程地质情况,确定CFG桩的设计参数。
3.2 钻孔施工:使用钻机进行钻孔,根据设计要求确定钻孔直径和深度。
3.3 清孔处理:使用清孔器清理钻孔,确保孔壁光滑。
3.4 注浆施工:使用注浆机进行注浆,根据设计要求确定注浆材料和注浆压力。
3.5 桩顶处理:将桩顶修整平整,以便进行上部结构的连接。
4. 质量控制4.1 材料控制:严格按照设计要求选择合适的水泥、粉煤灰和矿渣等材料。
4.2 配比控制:根据设计要求确定材料的配比,确保注浆材料的强度和抗渗性能。
4.3 注浆压力和速度控制:根据设计要求调整注浆机的压力和速度,确保注浆质量。
4.4 桩身强度控制:进行桩身强度试验,确保桩身强度符合设计要求。
4.5 桩身抗渗性能控制:进行桩身抗渗性能试验,确保桩身的抗渗性能符合设计要求。
5. 安全措施5.1 施工现场的安全防护:包括施工区域的围挡、警示标志的设置等。
5.2 设备操作的安全要求:包括对钻机、注浆机等设备的操作要求,确保施工人员的安全。
5.3 施工人员的安全防护:包括施工人员的安全教育、佩戴安全帽、穿戴安全鞋等。
CFG桩桩帽技术交底书
单位名称:******* 编号:
建筑施工# 1
单位工程名称CFG桩桩帽里程桩号/
设计文件图号施工部位CFG桩桩帽
技术交底内容:
1. 适用范围
本交底适用于混凝土结构施工。
2.设计情况
CFG桩桩顶应设置圆台性扩大桩头.扩大桩头直径1.0m.高0.5m。
3.施工准备
3.1截桩头
3.1.1. 清理桩间土到设计高程位置后,使用水准仪逐桩进行桩顶高程测量,用红漆做出明显标记,平整桩周围的土比桩顶高程低10cm处(CFG桩嵌入桩帽10cm).
3.1.2. 采用冲击钻在桩四周对称打入四个点,打入深度大于15cm,将四个钢钎插入四个点中,用大锤将桩头凿断。
.
3.1.3 CF G桩桩头截除后,要用凿子、手砂轮等工具对桩头进行打磨,使桩头露出新鲜砼,以便桩头与混合料结合良好。
4..桩帽施工工艺及控制
4.1 施工流程
测量定点→桩帽开挖→清洗CFG桩桩头(直至露出新鲜砼)→模板拼装→校正模板→报验→浇筑砼→拆模→养护。
4.2桩帽模板的安装
模板采用钢带制作模板,模板运至现场后,采用人工拼装,安装模板前,先将桩头清理干净,然后在桩头上洒少许的清水并冲洗。
4.3现场浇筑桩帽施工质量控制
现浇桩帽在现场采用钢带制作的模板施工,施工时现场地,在现在先由测量组进行放线,保证桩帽的线条美观,然后立模,立好模后浇筑混凝土,并用振捣棒振捣,排除混凝土里的气泡。
施工过程中要严格控制混凝土的质量,桩帽使用的混凝土质量标准参照规范要求进行。
5、施工控制
5. 1. 桩间土开挖时,应提前掌握近期天气情况,避开阴雨天气。
以防挖出的CF G桩被雨水浸泡,或者是遇到下雨应及时进行防排水。
5..2. 开挖的桩间土应及时清出现场,避免二次清理。
在桩间土开挖清运和截桩头作业中,应避免机械和人工对设计桩顶以下桩间土的过度扰动和对桩身的磕碰,以防桩身在浅层断裂。
5. 3. 模板内要刷脱模剂。
建筑施工# 1
5. 4. 现浇桩帽尺寸应满足设计要求。
建筑施工# 1 5. 5. 混凝土要及时养护,防止开裂。
6. 施工允许偏差
桩帽施工允许偏差
序列号 项目 允许偏差 序列号 项目 允许偏差 1 桩顶标高 ±20mm 3 厚度 +30mm / -20mm 2 平面尺寸 ±30mm 4 中心位置 15mm
7. CFG 桩扩大桩帽设计大样图
